٤ أغسطس ٢٠٢٥

٤ أغسطس ٢٠٢٥

3%الإنجاز الكليالزيارة الأولى — لا توجد مقارنة سابقة.

الفيديو الرئيسي

التقرير الهندسي

تم إجراء الزيارة الميدانية لمشروع العبية بتاريخ 04 أغسطس 2025، حيث تتركز الأعمال حالياً في مرحلة الهيكل الإنشائي تحت الأرض. تم الانتهاء من أعمال الحفر وتجهيز الموقع، ويجري العمل حالياً بشكل مكثف على تسليح اللبشة الخرسانية (Raft Foundation) مع البدء في أعمال العزل الجانبي، مما يعكس تقدماً متوافقاً مع نسبة إنجاز أعمال الخرسانة المرصودة (10%).
التغيّرات المرصودة

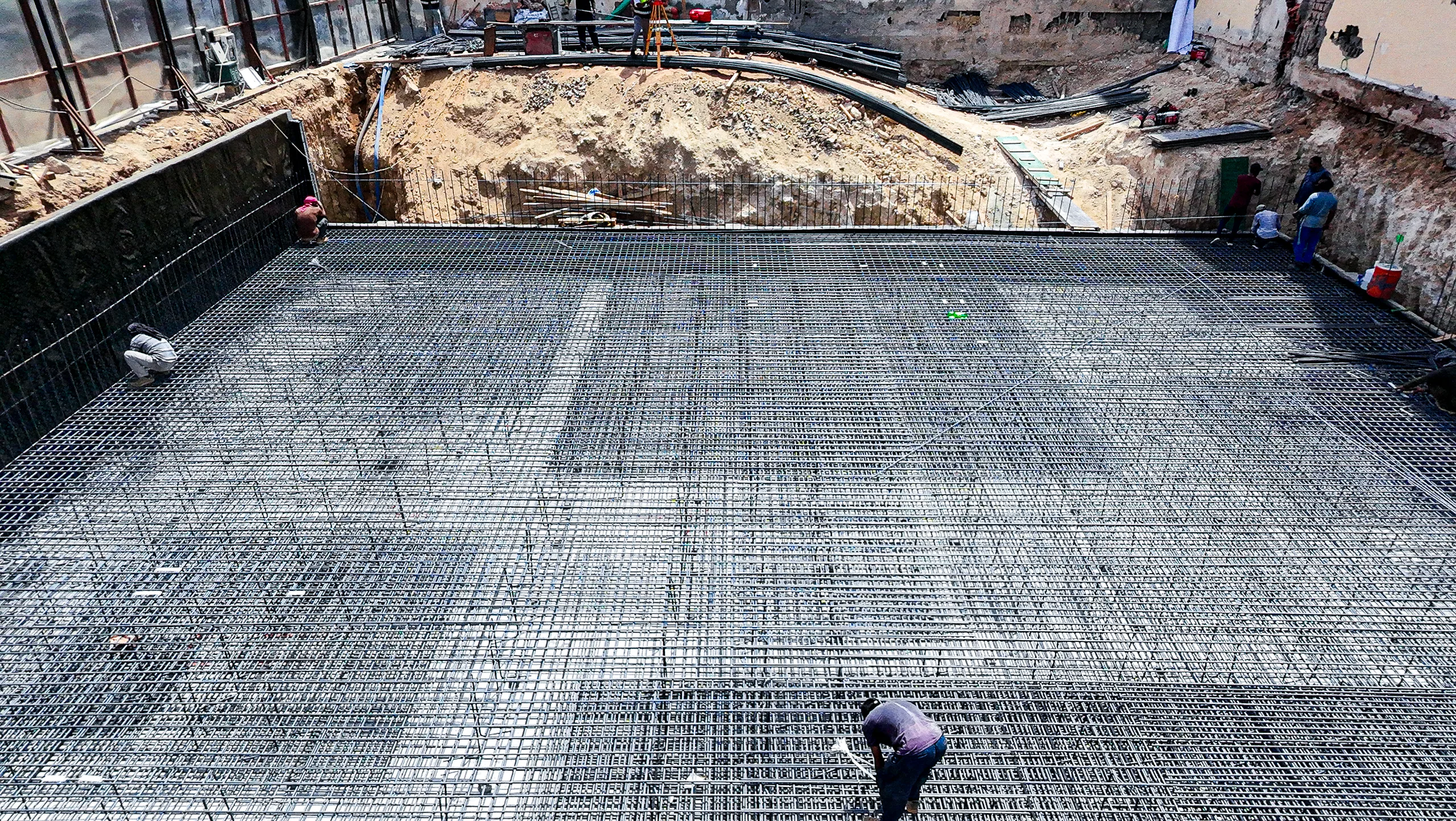

الهيكل الخرساني100%

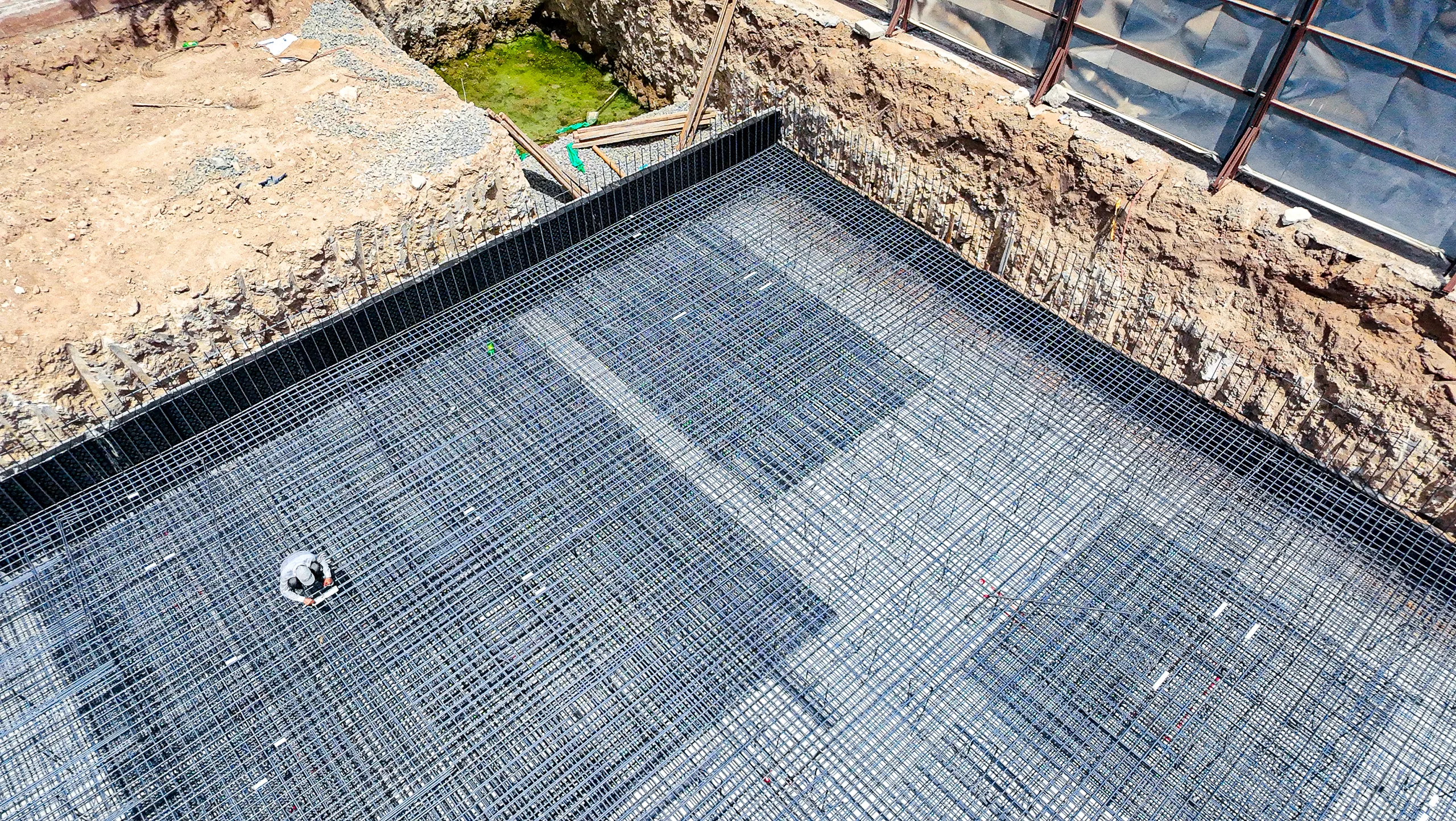

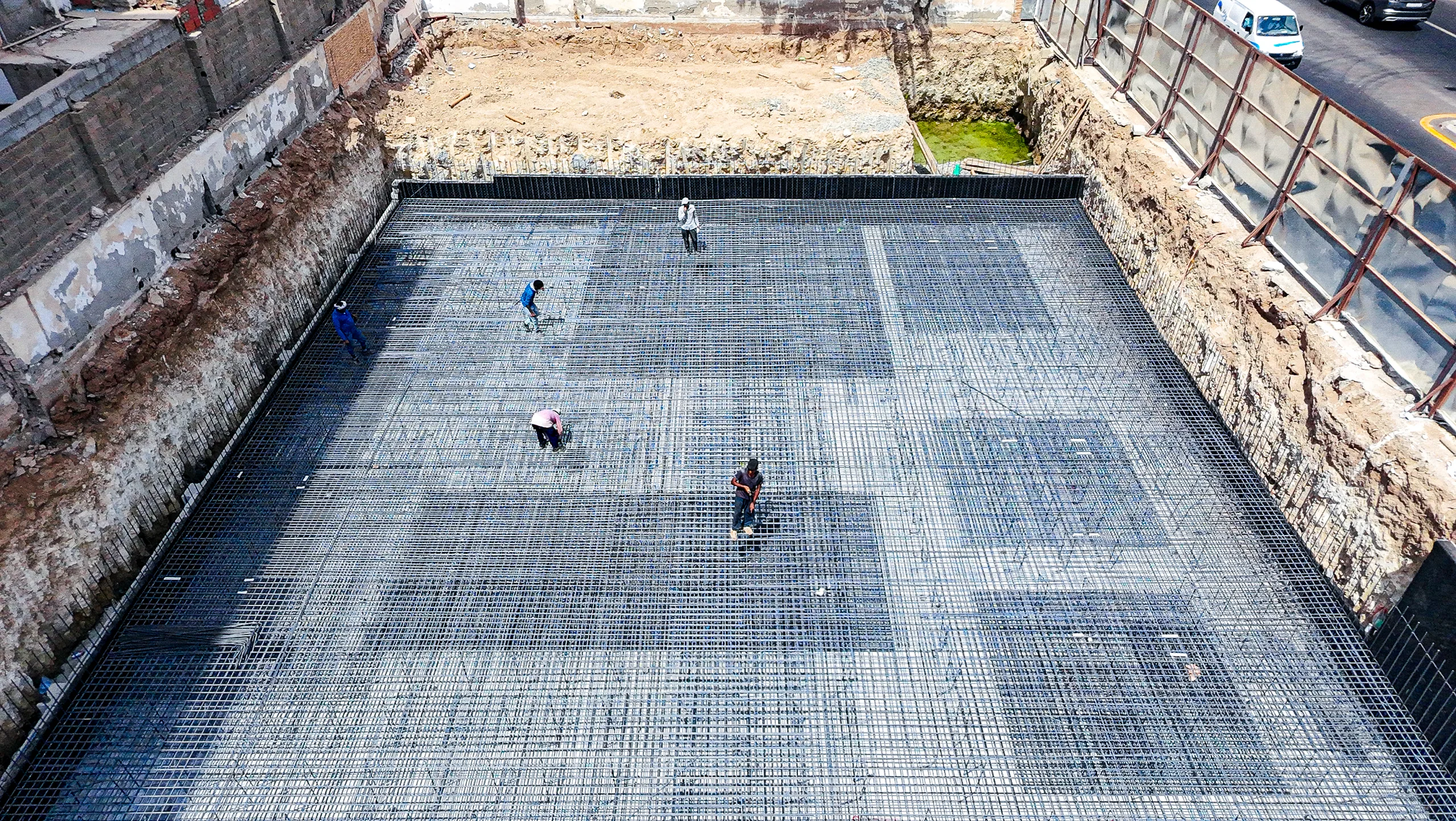

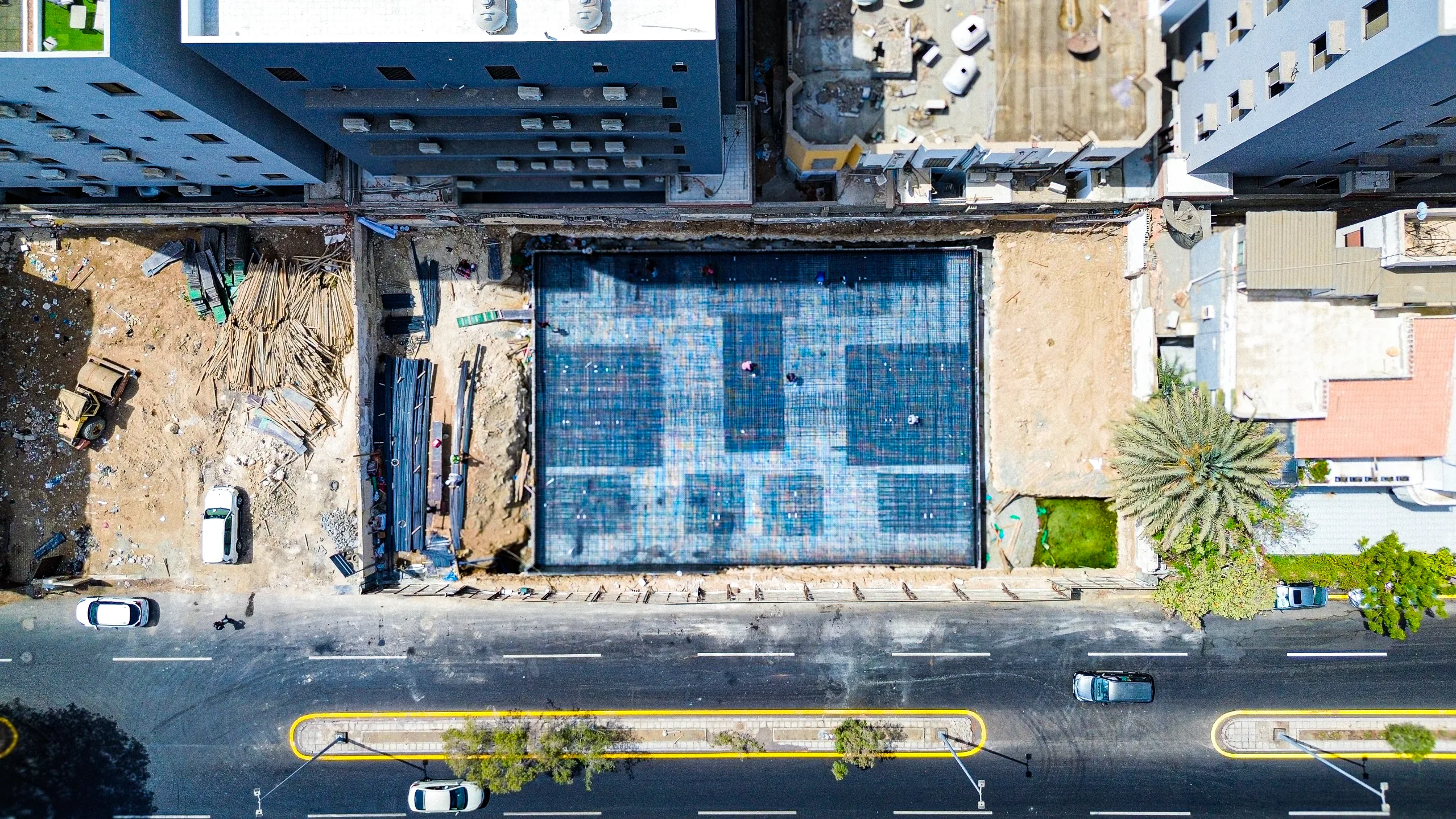

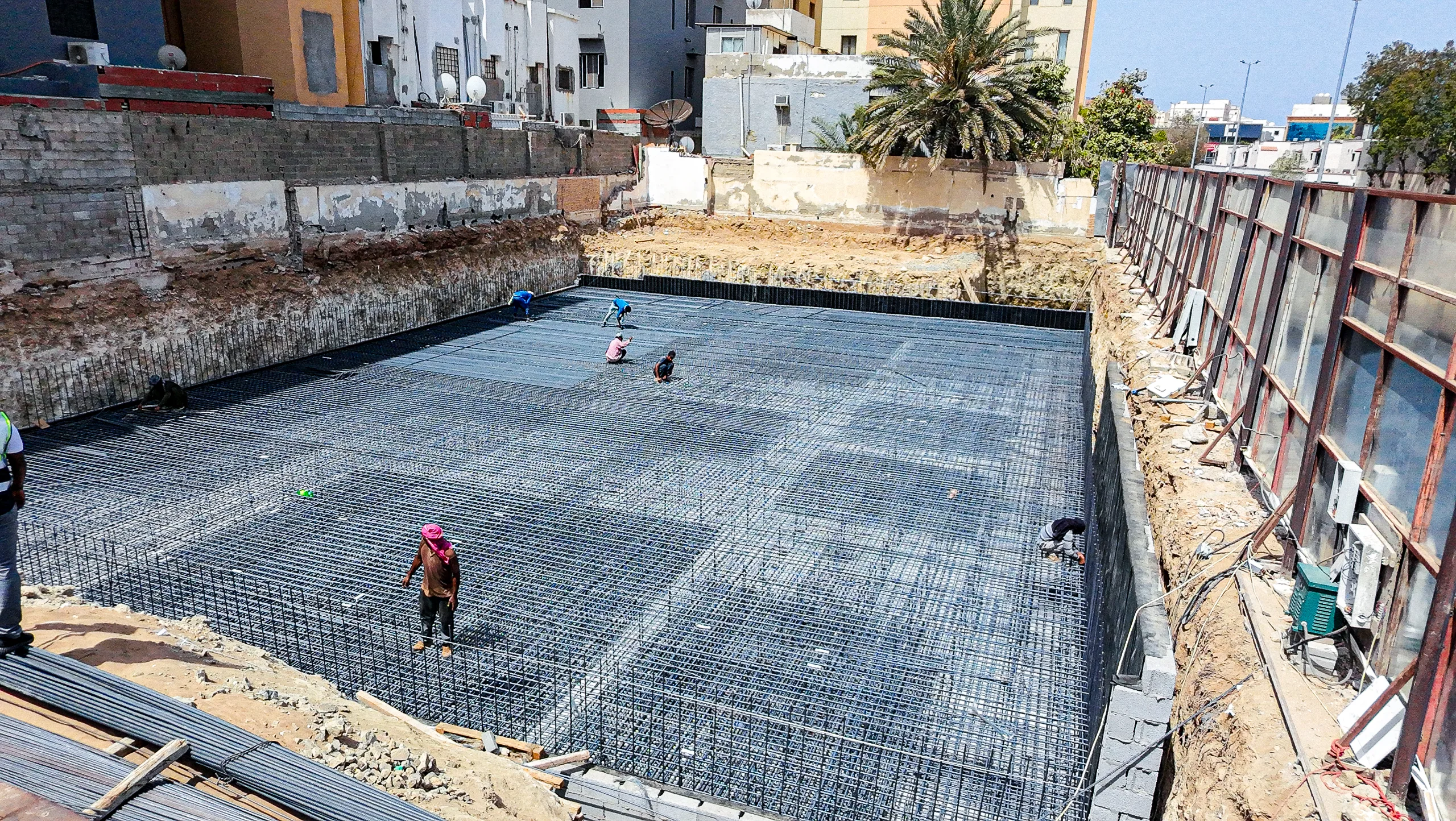

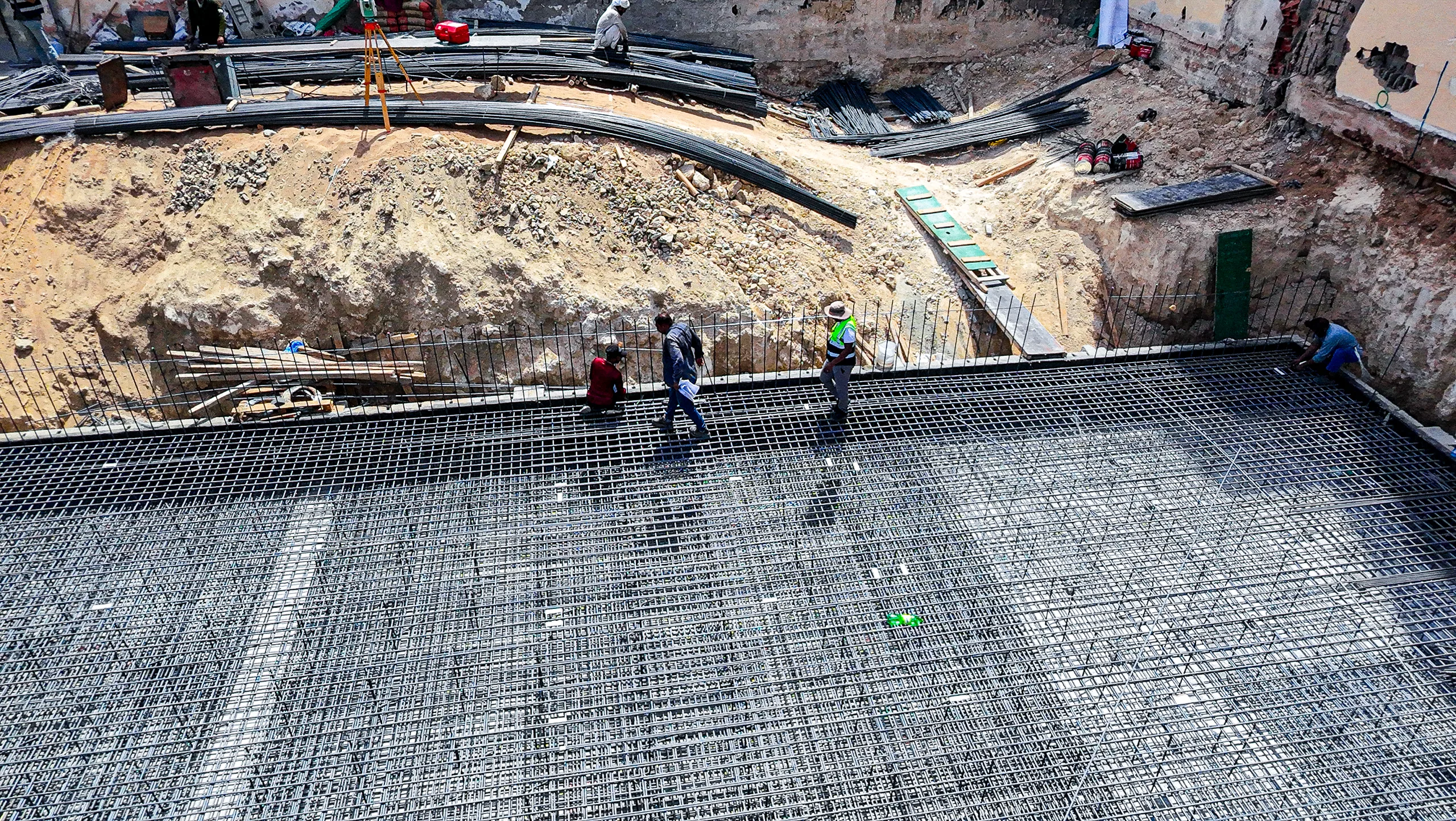

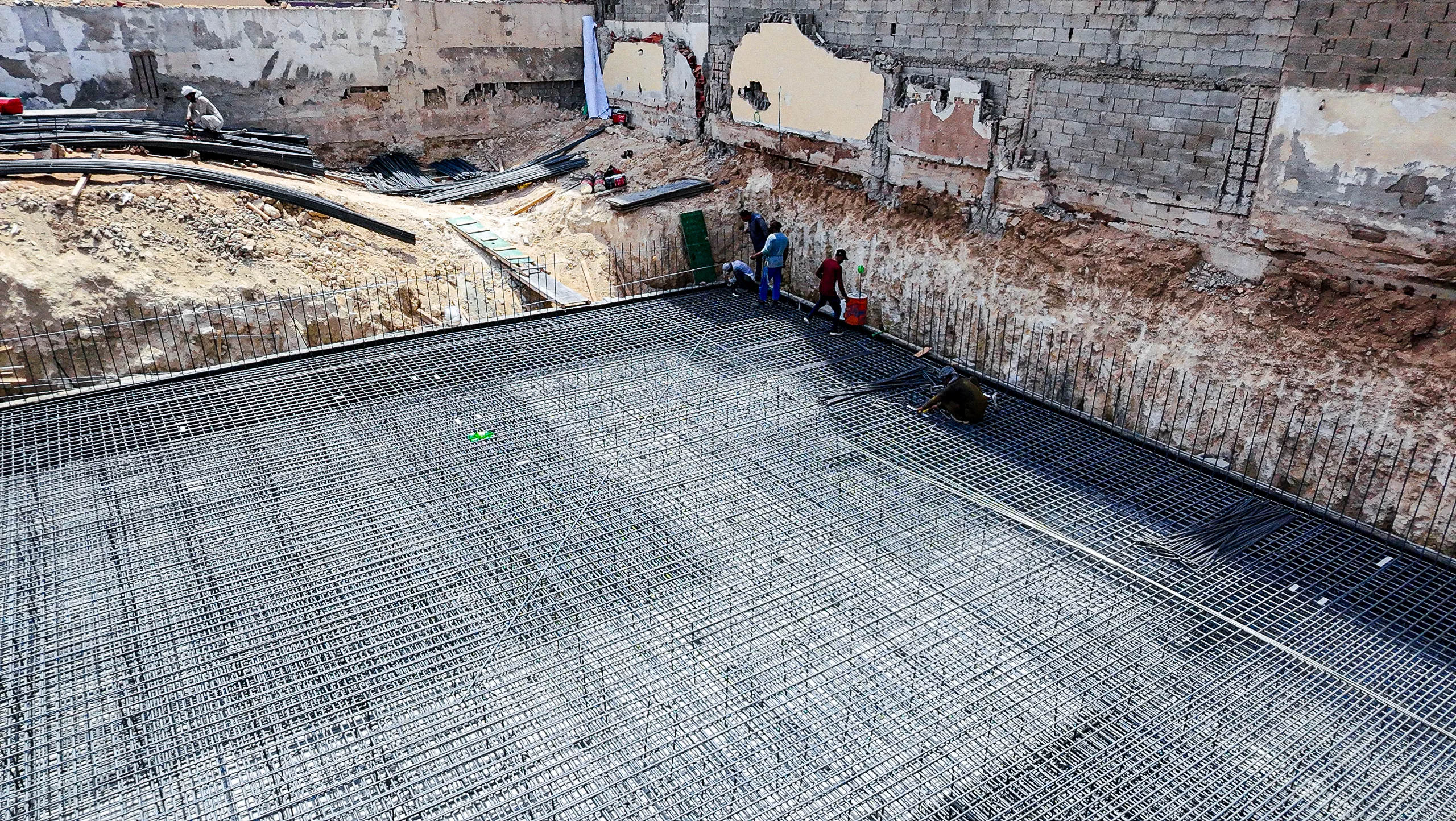

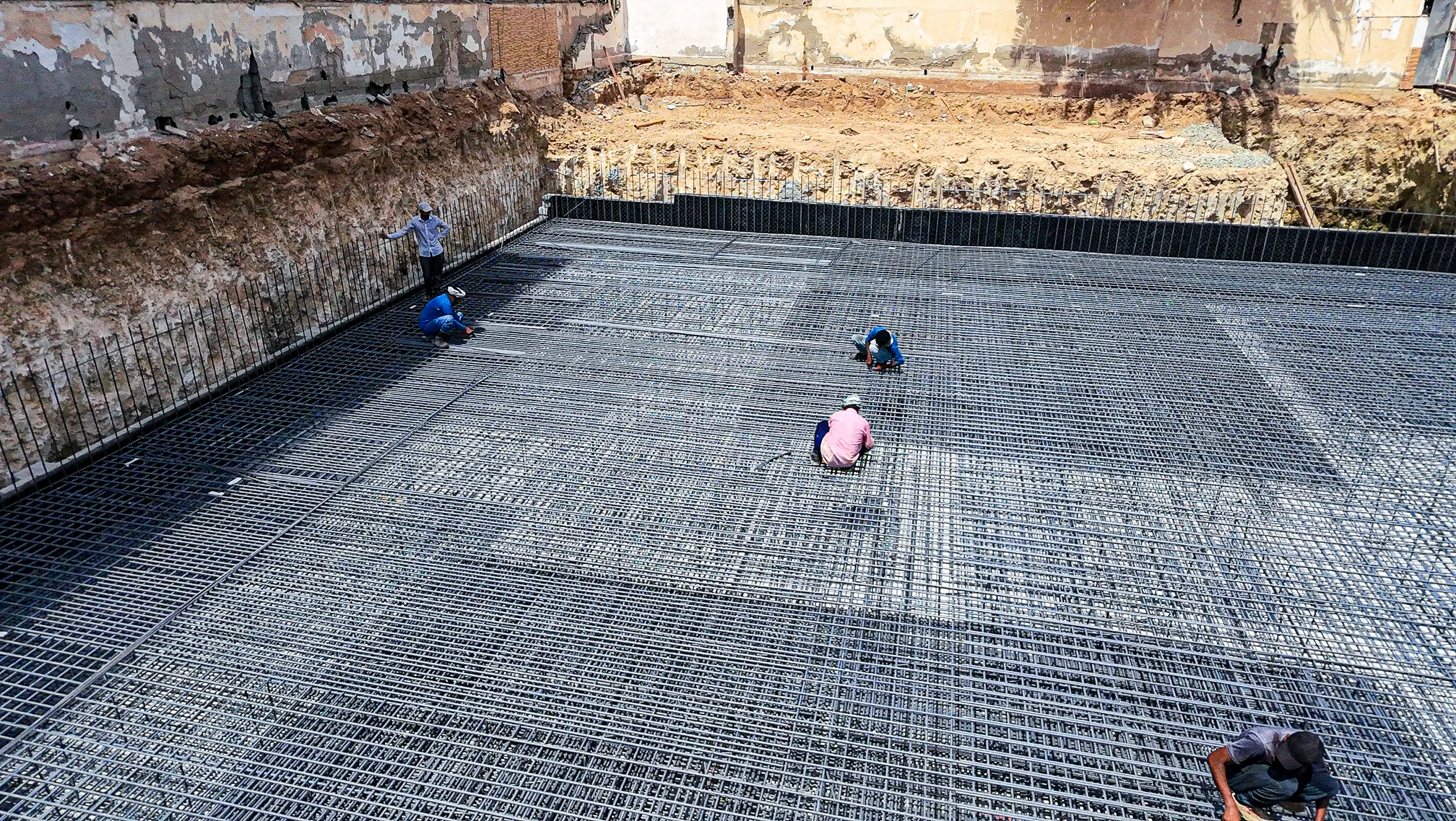

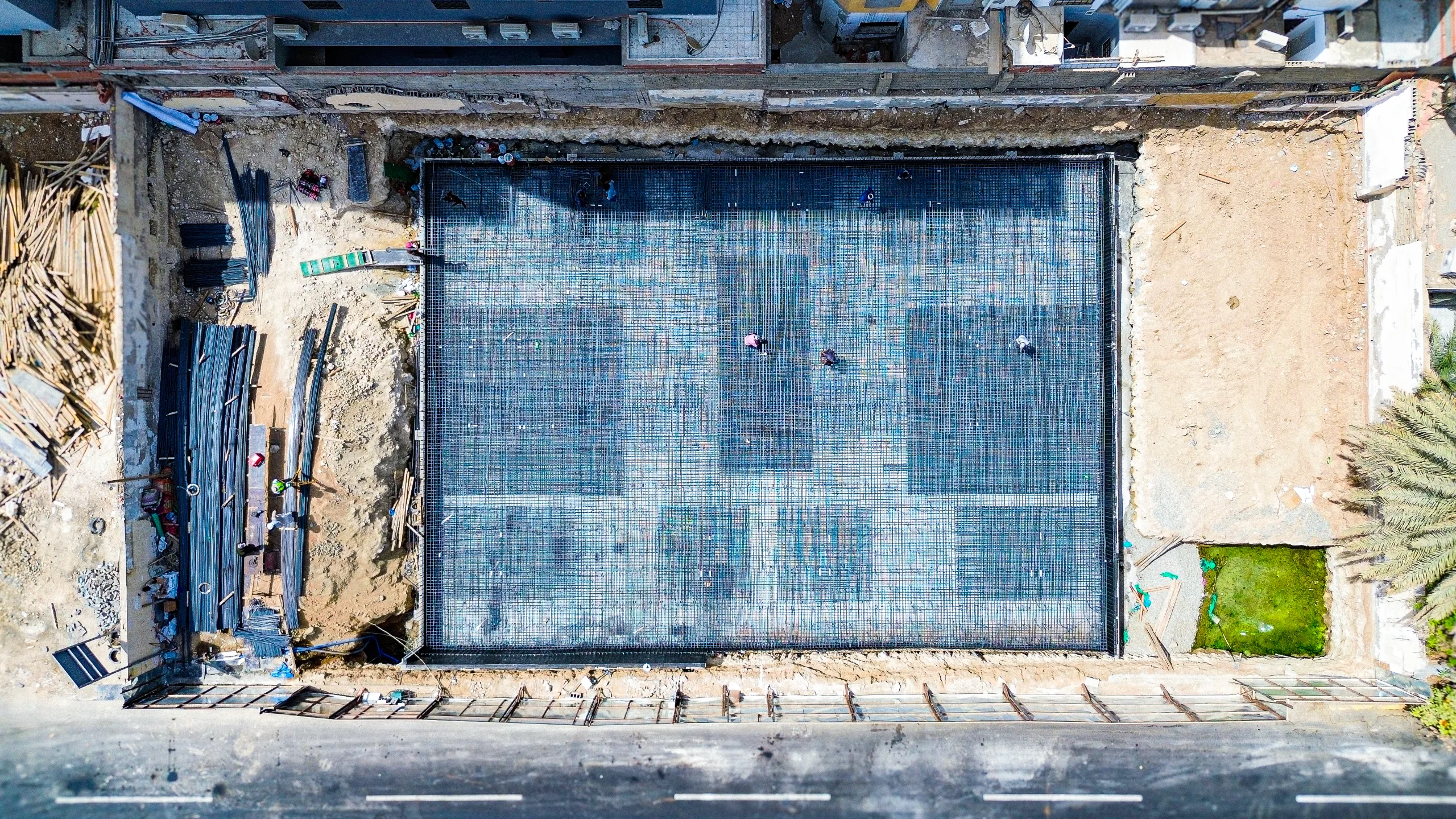

اكتمال فرش حديد التسليح لطبقات اللبشة الخرسانية الرئيسية وتوزيع الكراسي الحديدية، مع استمرار العمال في تربيط الحديد وتجهيز أشاير الأعمدة والجدران الاستنادية.

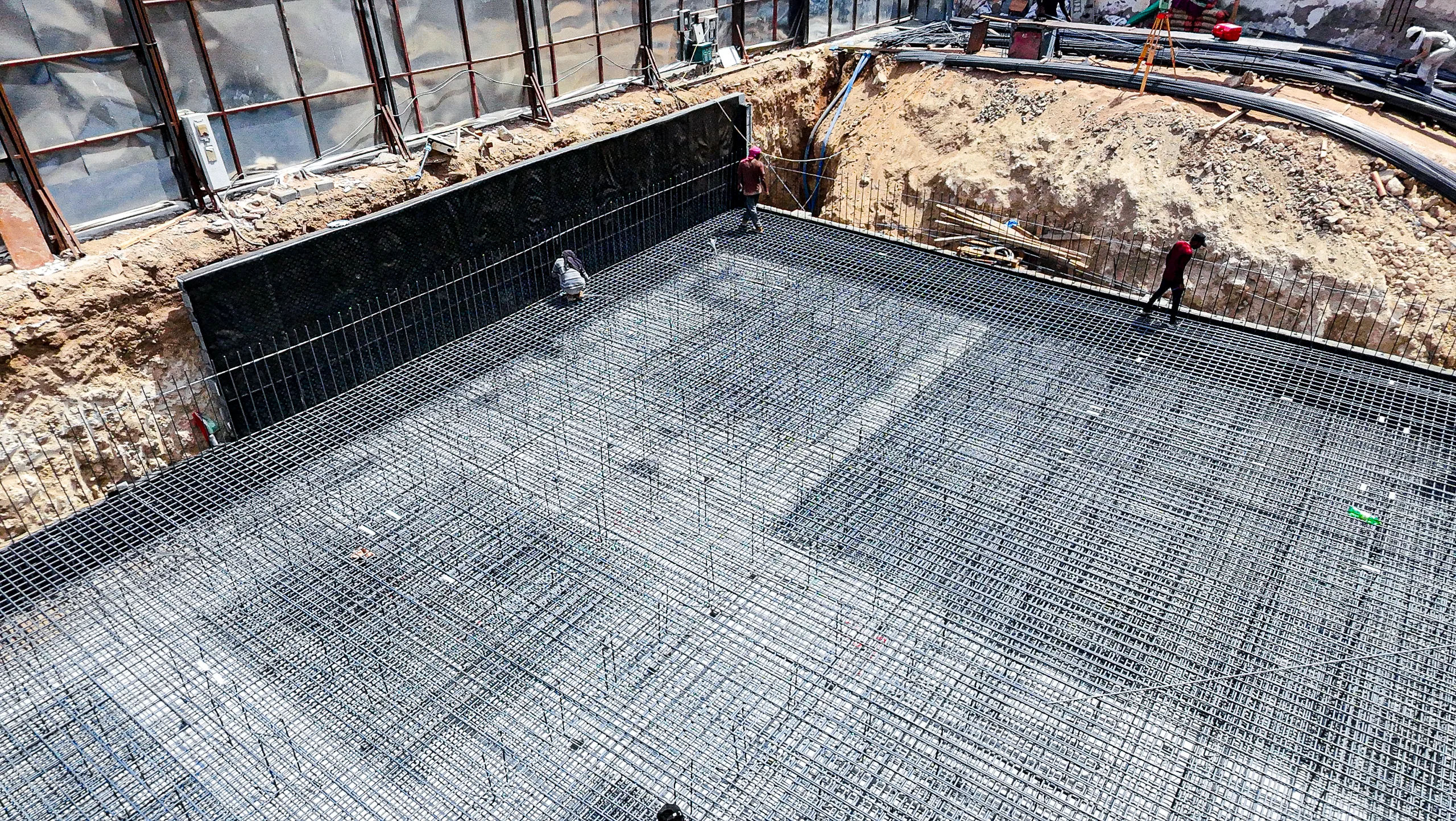

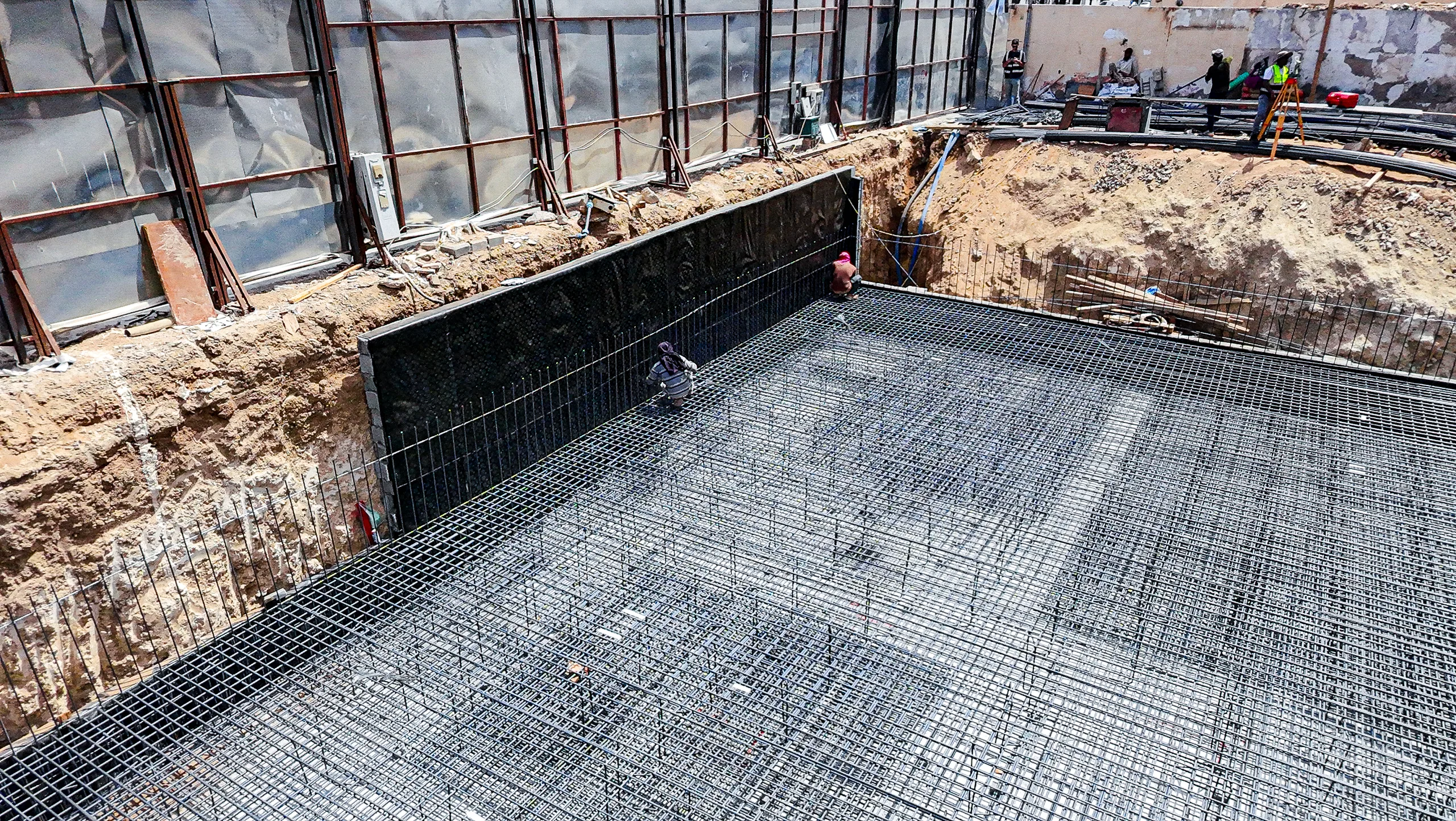

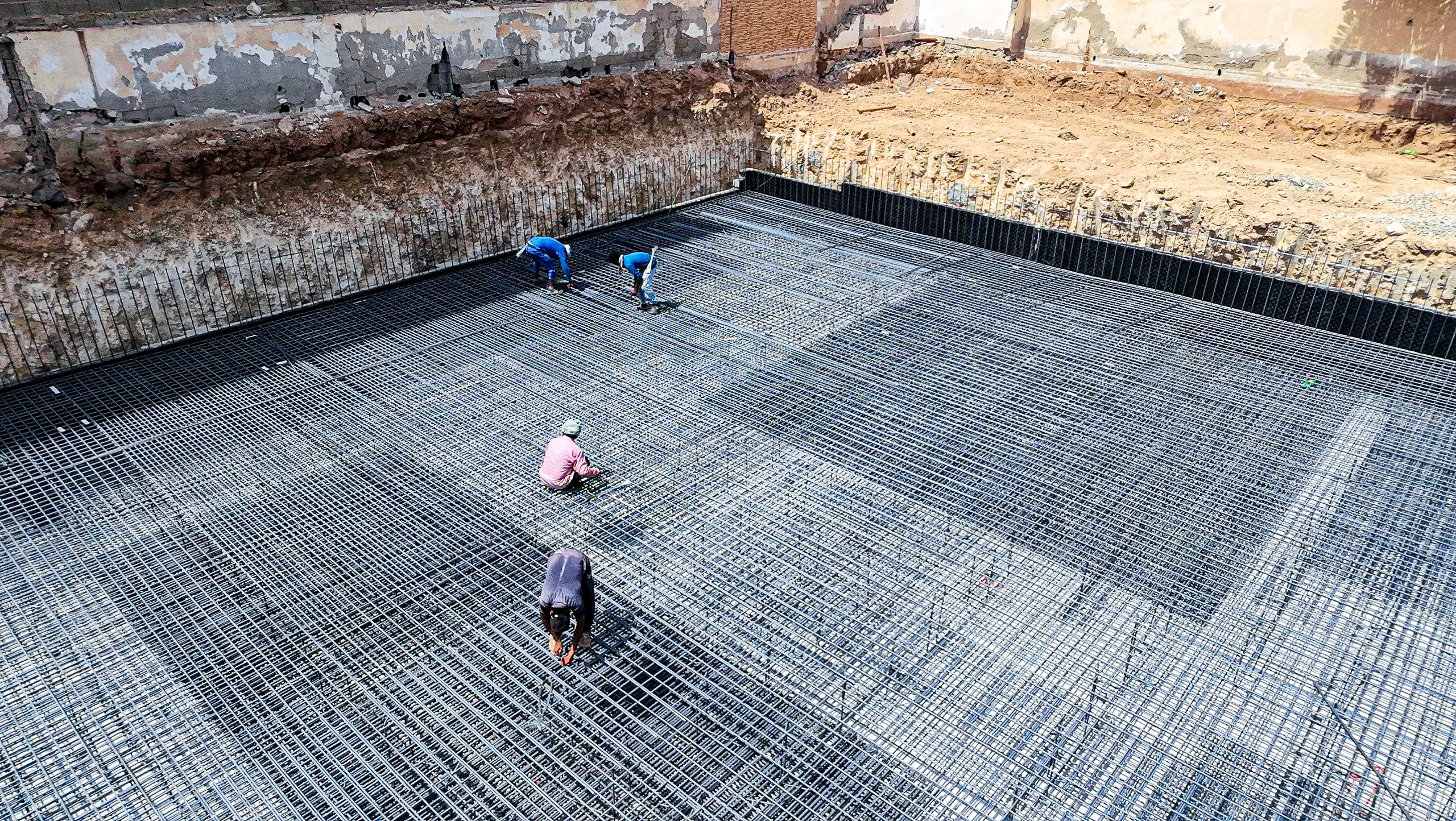

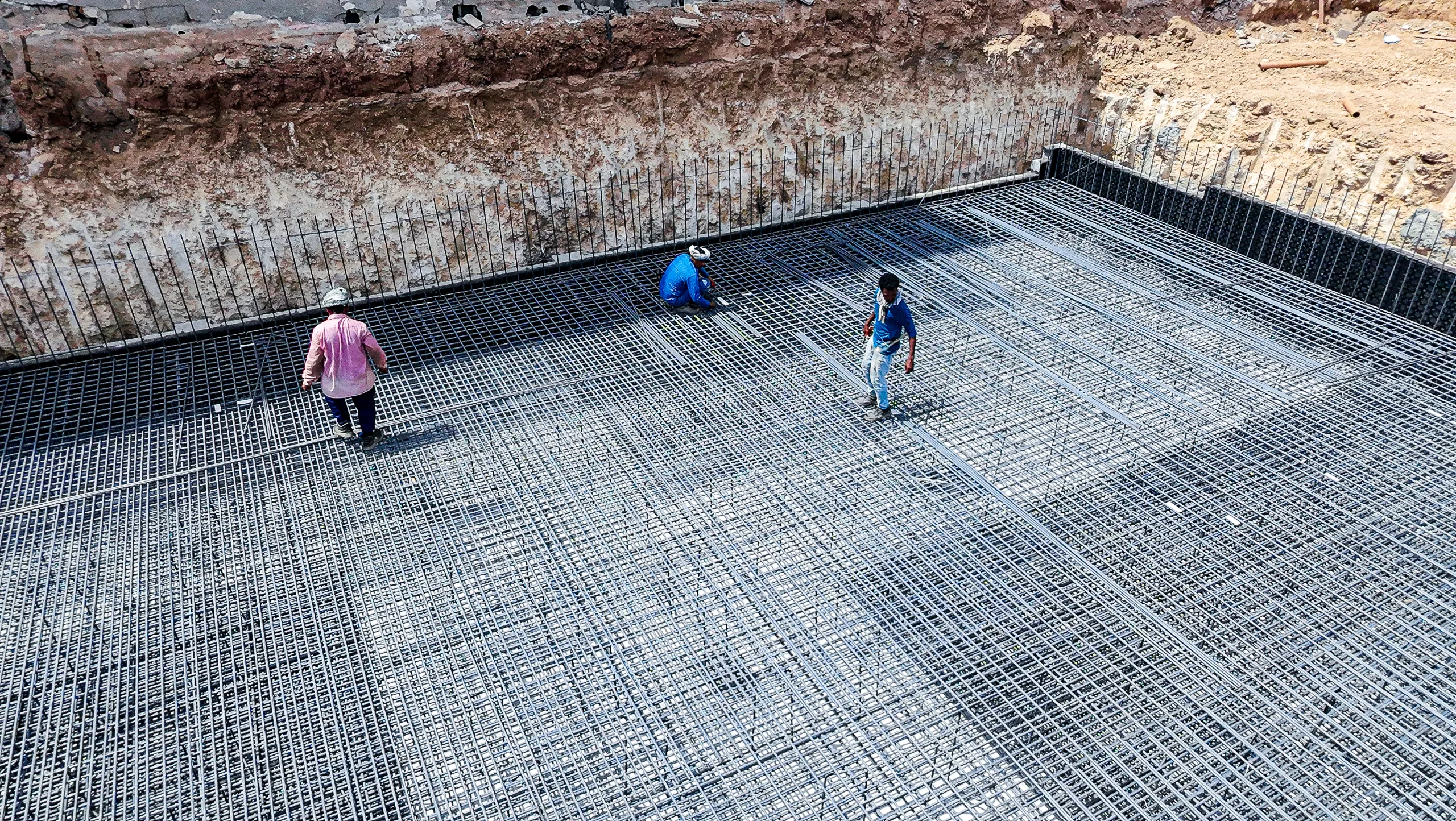

أعمال العزل95%

تنفيذ أعمال العزل المائي (البيتومين) على الجدران المحيطة بمنطقة القبو وتجهيز الحماية اللازمة لها قبل البدء في صب الخرسانة.

الموقع العام والتشوين100%

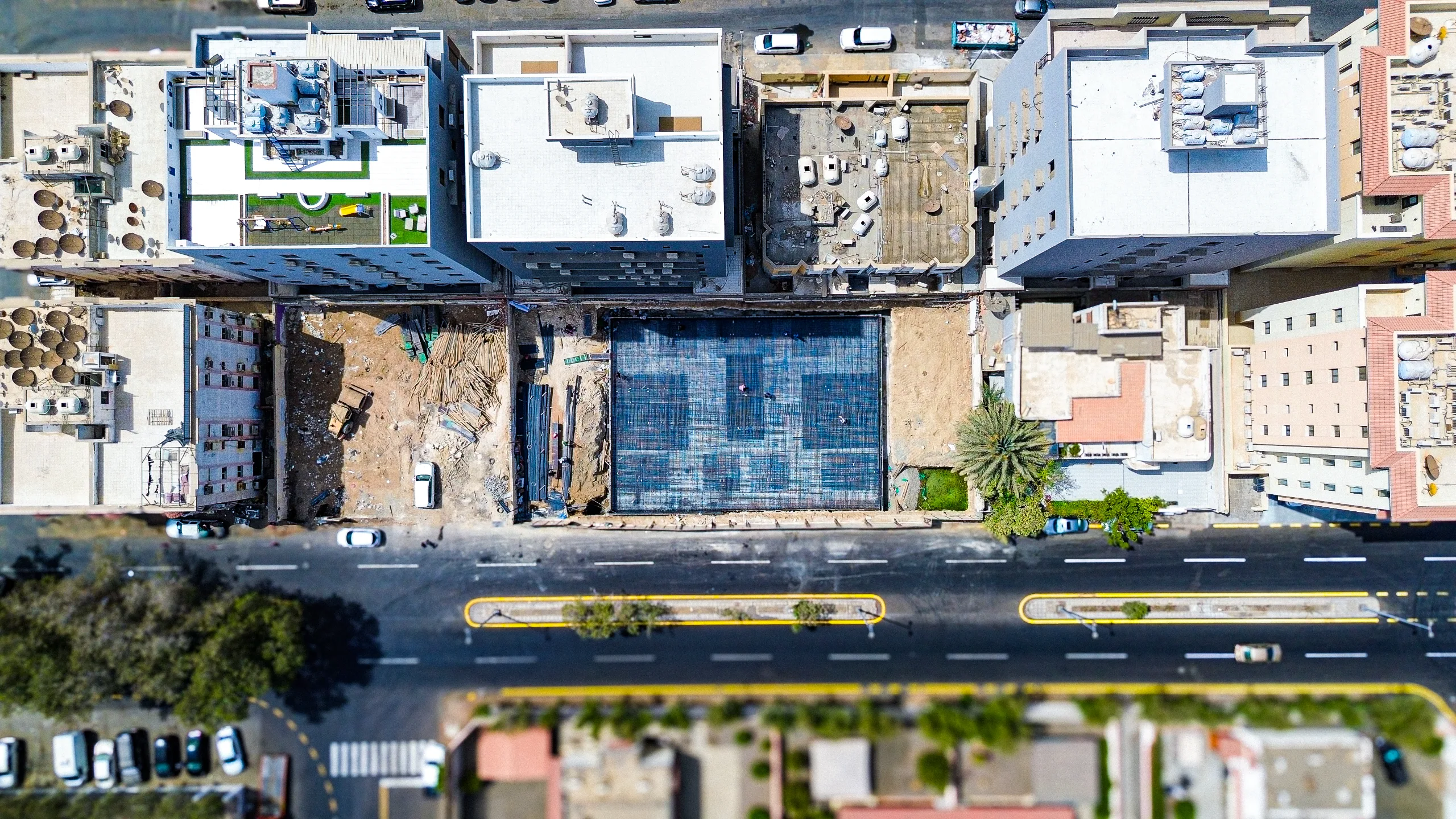

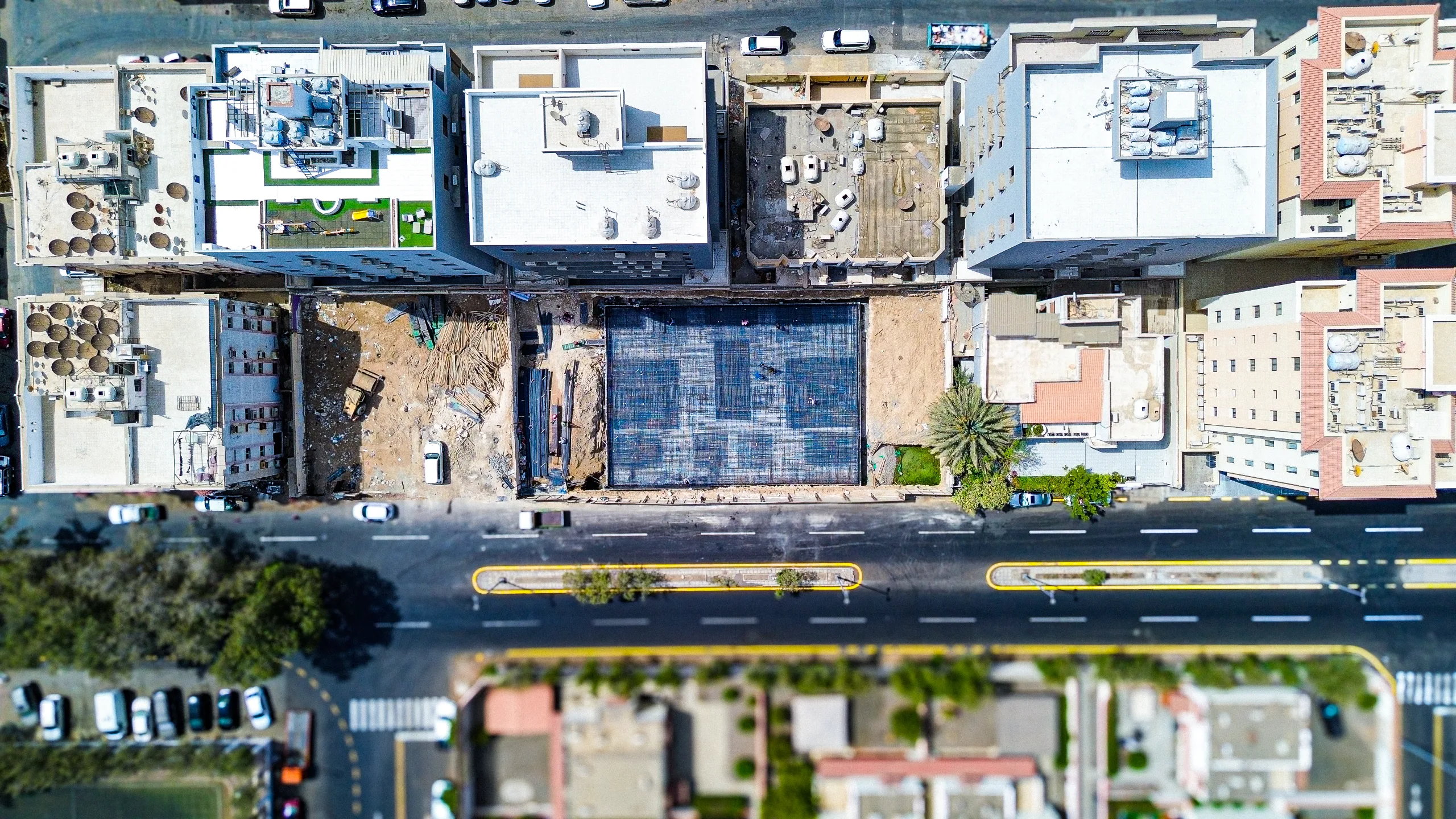

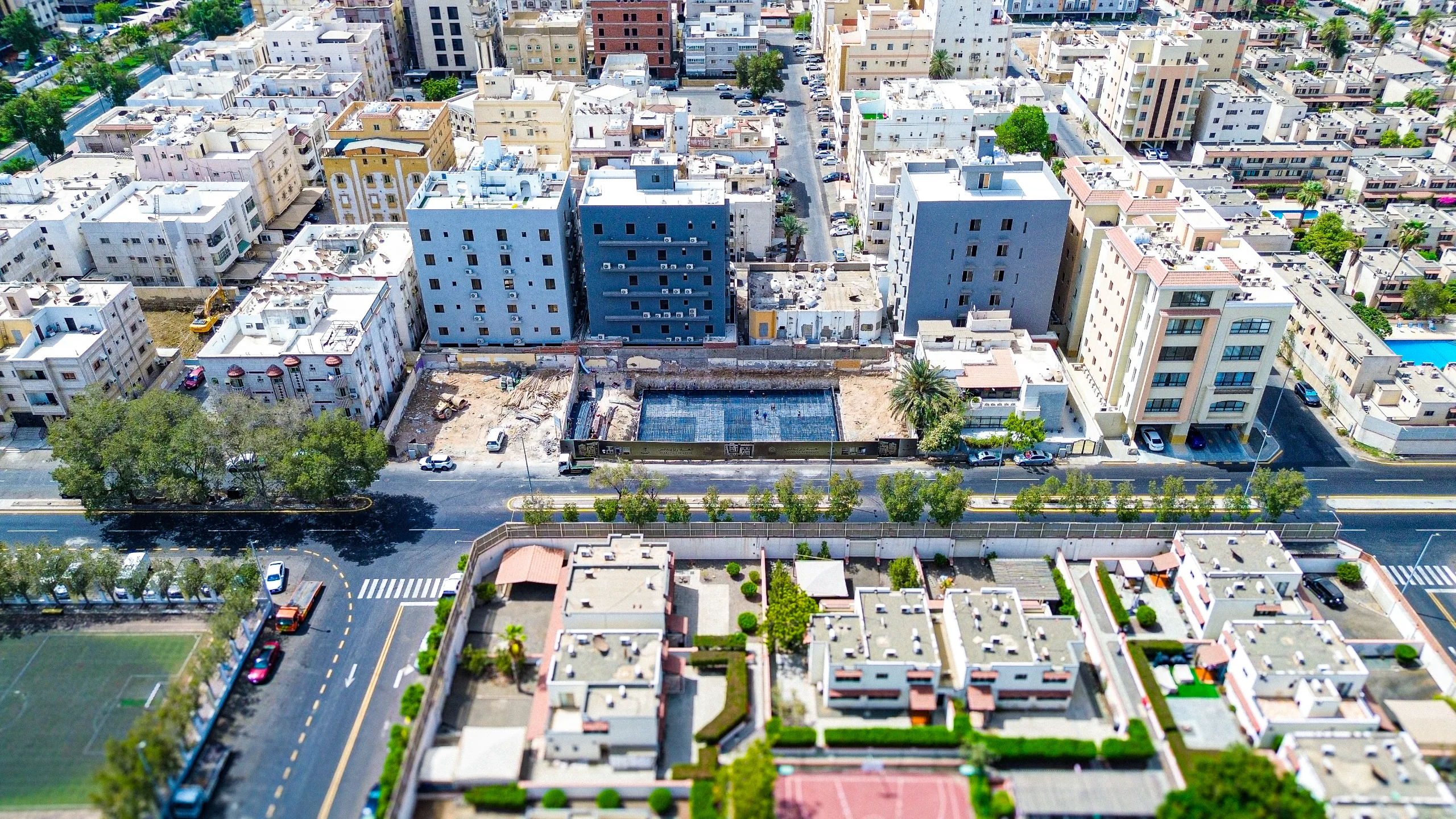

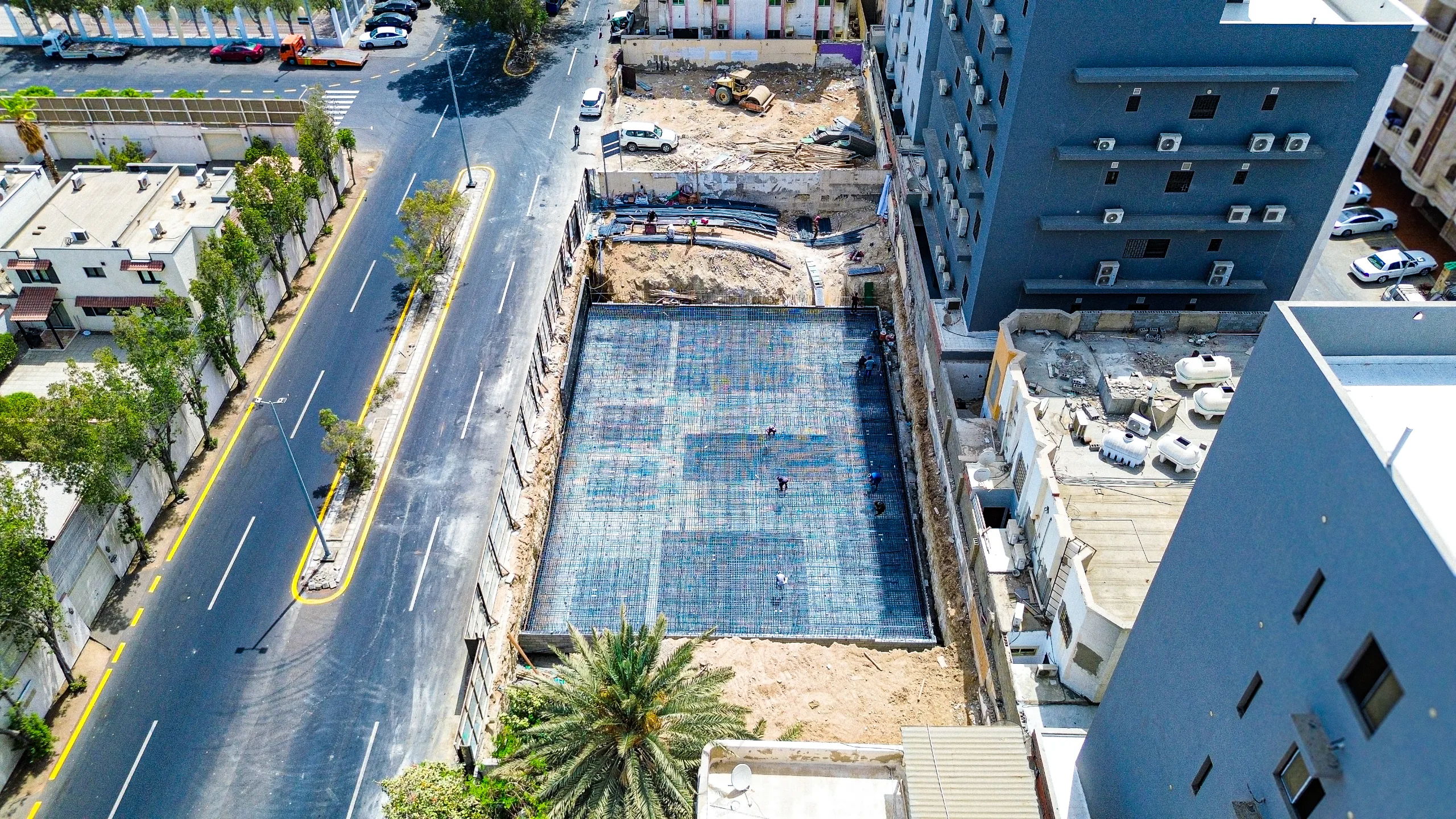

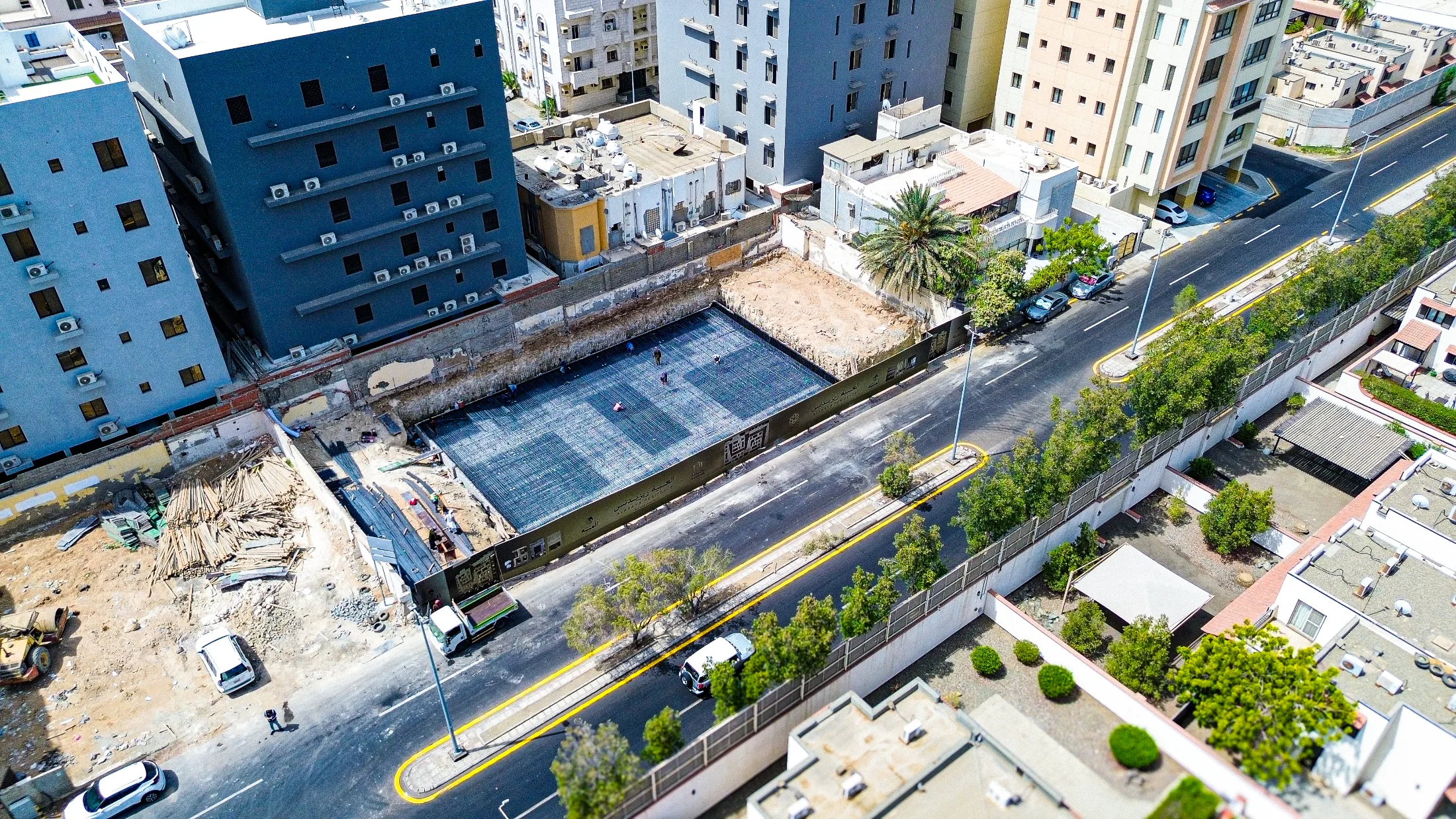

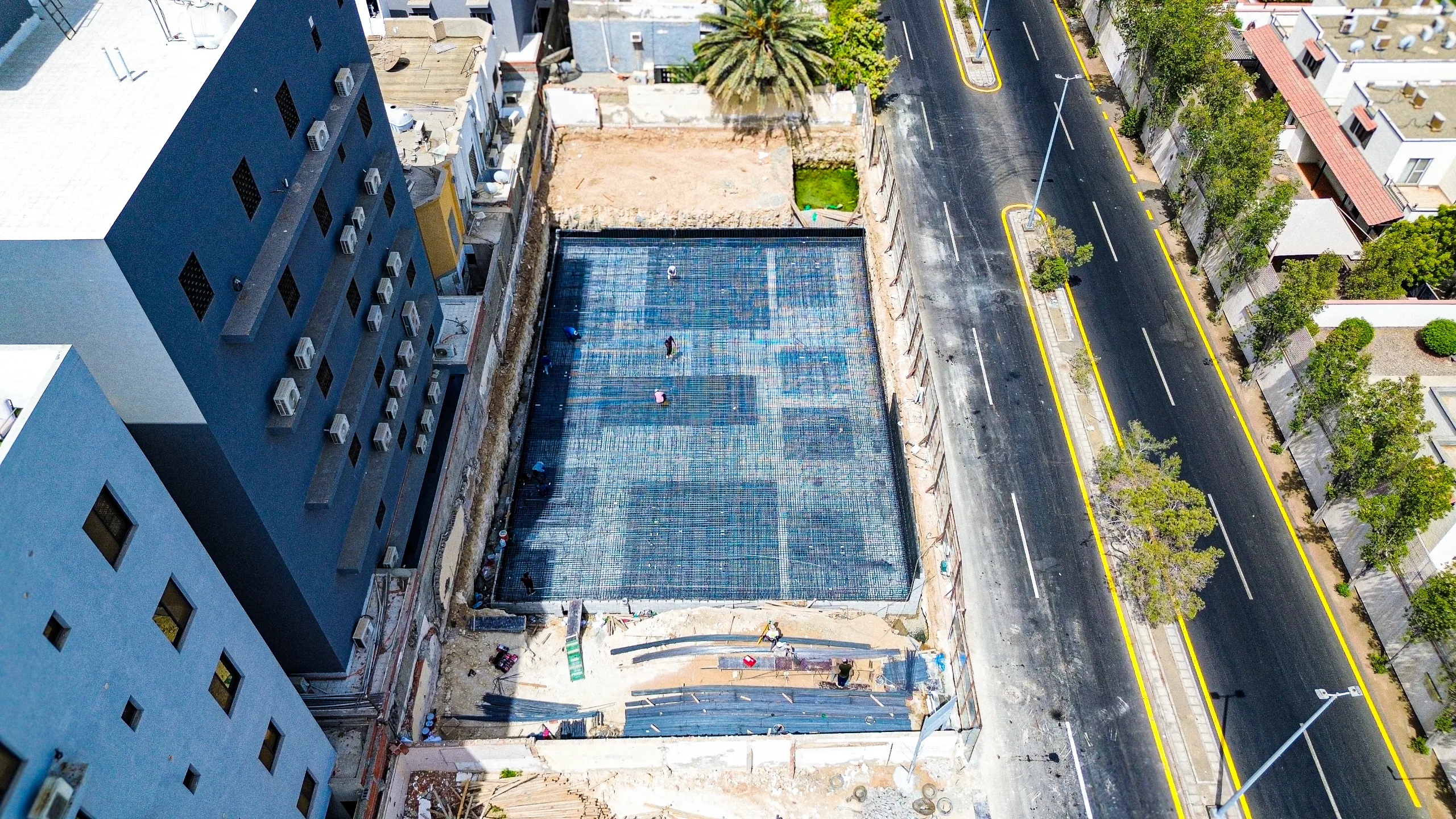

تنظيم منطقة التشوين الجانبية التي تحتوي على كميات من حديد التسليح المجهز والأخشاب، مع وجود معدات حفر (بوكلين) وشاحنات في محيط الموقع.

قراءة الإنجاز

تؤكد الصور أن نسبة الـ 10% في أعمال الخرسانة تعود إلى إتمام أعمال الحفر وصب خرسانة النظافة والوصول لمرحلة متقدمة جداً في تسليح القاعدة الحصيرية. عدم وجود إنجاز في السباكة والكهرباء منطقي نظراً لأن المشروع لا يزال في مرحلة الأساسات ولم يبدأ تمديد المواسير داخل الهيكل الإنشائي بعد.

مقارنة بالزيارة السابقة

لا توجد زيارة سابقة للمقارنة

المراحل القادمة المتوقعة

صب الخرسانة المسلحة للبشة الأساسات، تمديد التأسيسات الأولية للسباكة والكهرباء تحت الأرض، والبدء في نجارة أعمدة القبو.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/4 مكتمل
أعمال الخرسانةجديد
0%
أعمال السباكةجديد
0%
أعمال الكهرباءجديد
0%
أعمال الكهرباءجديد
0%
