٢٣ يوليو ٢٠٢٦
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

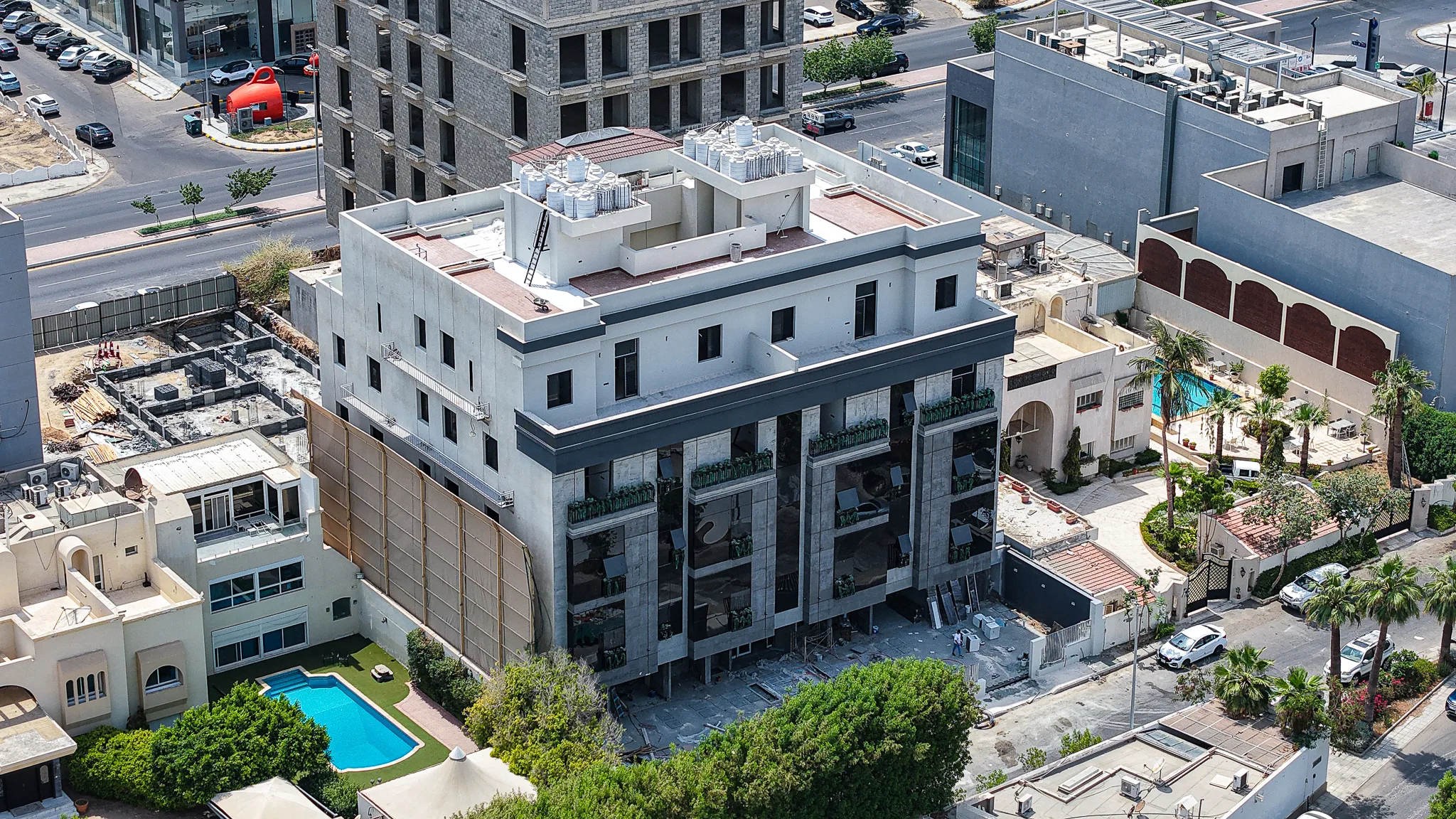

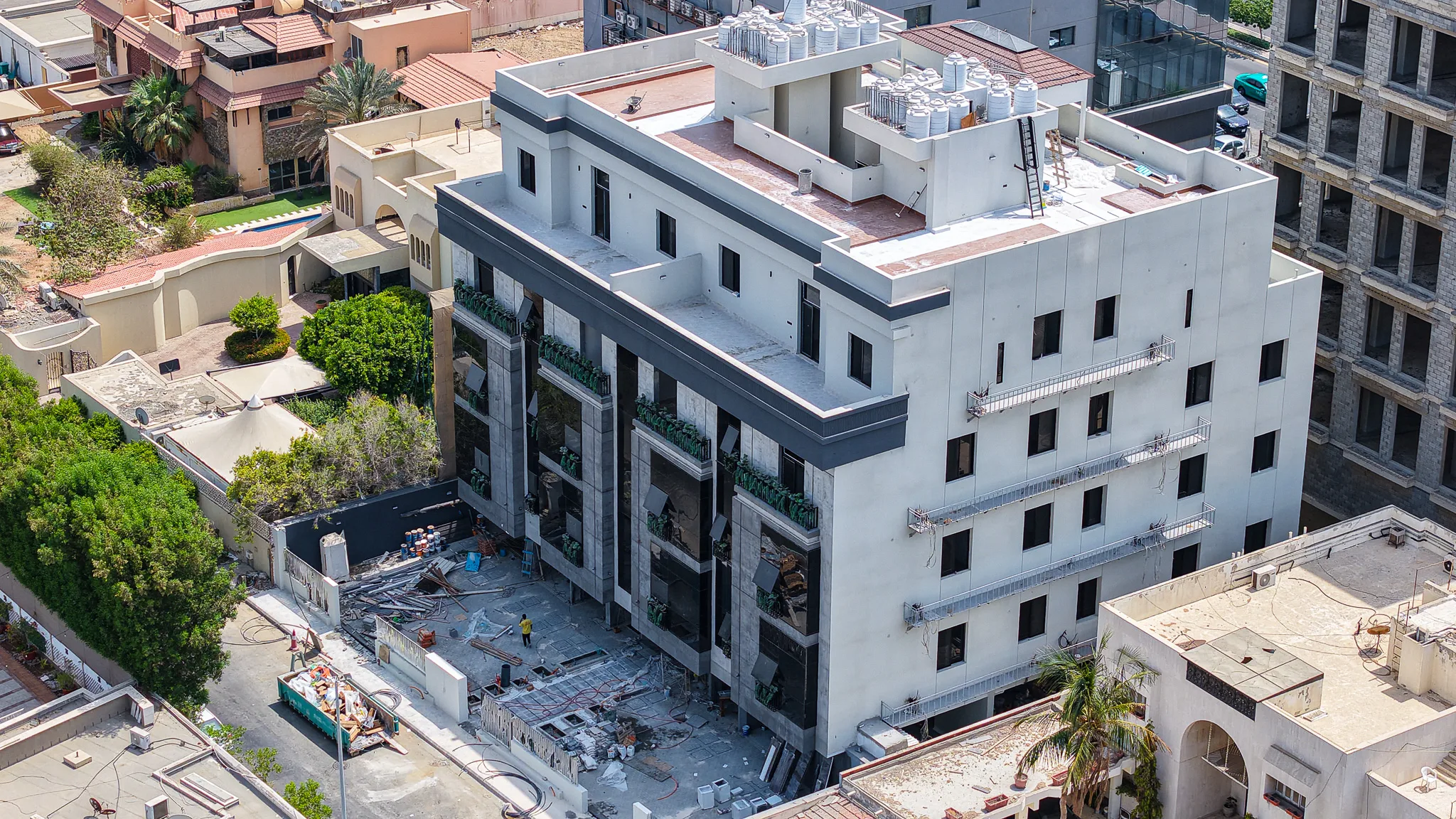

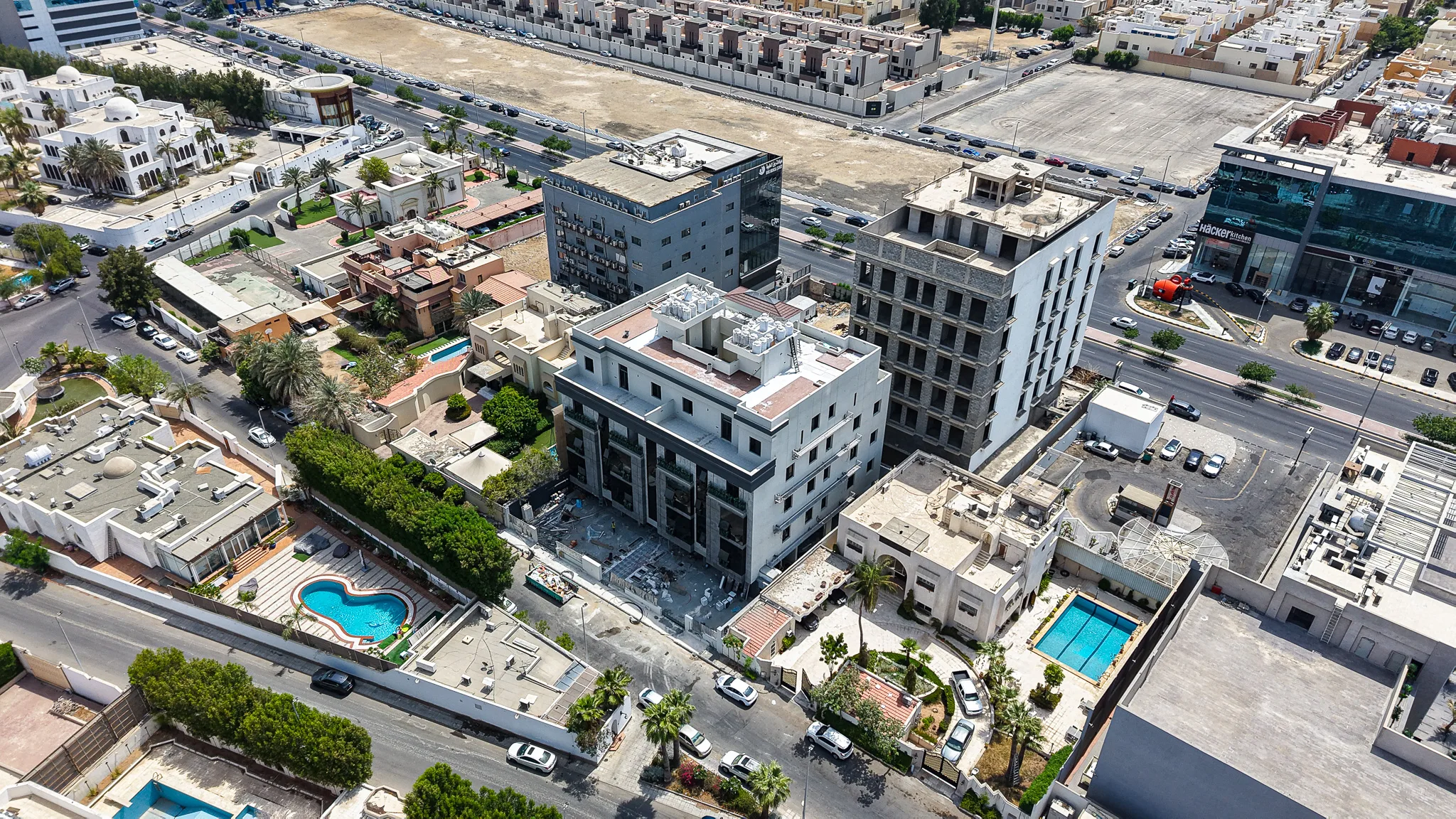

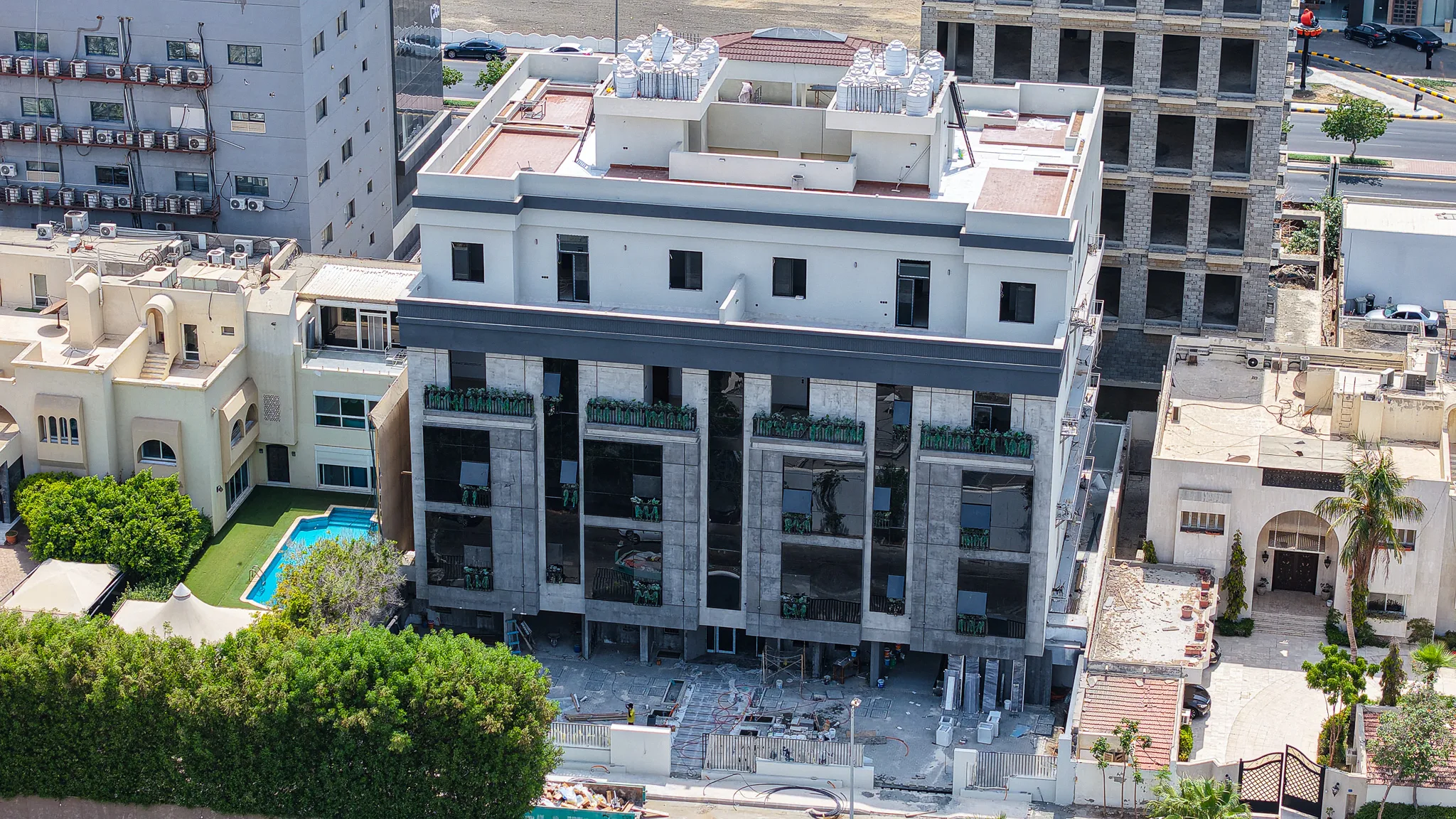

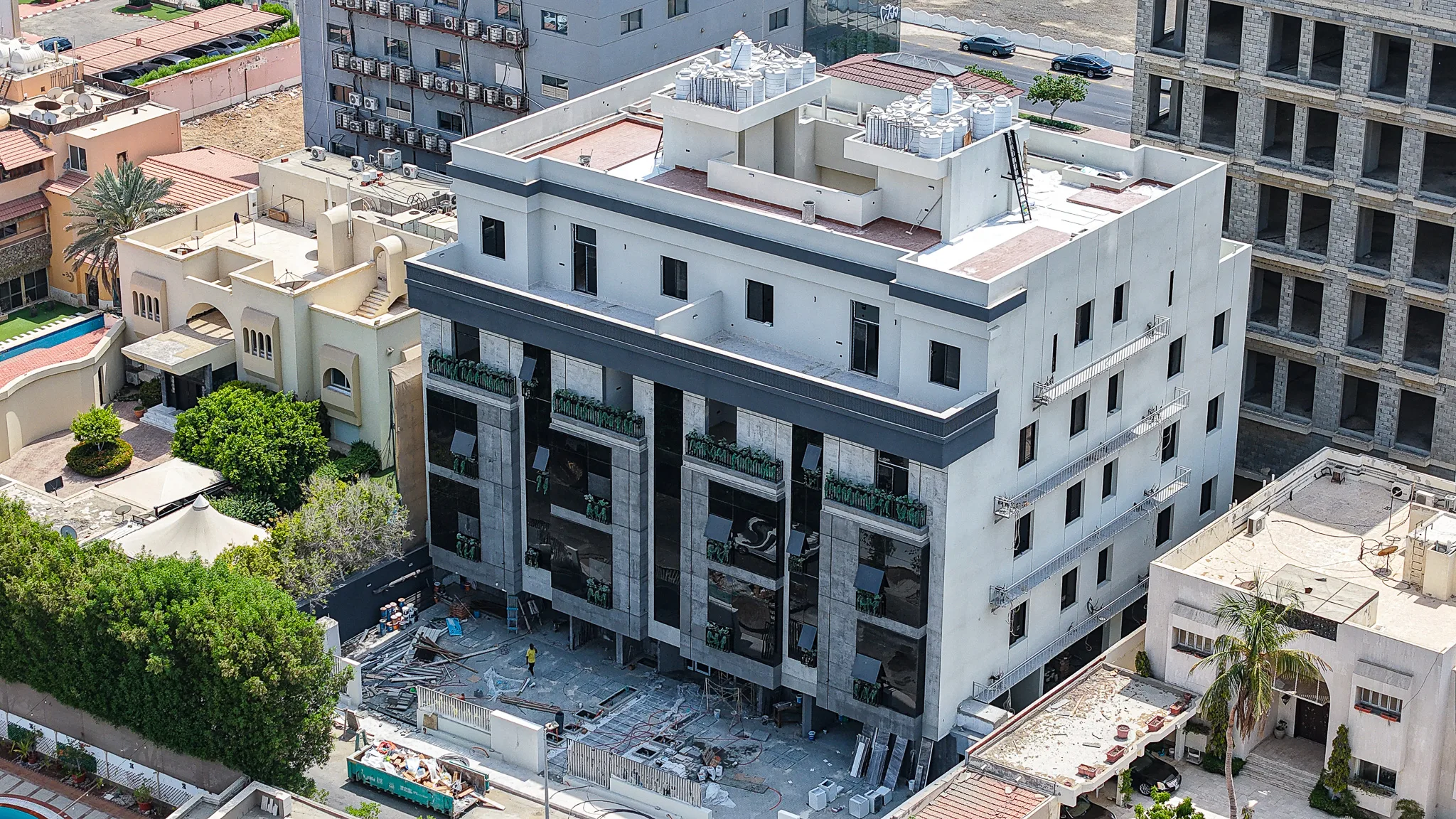

اكتمال تركيب الألواح الزجاجية والرخامية للواجهات بنسبة شبه كاملة، مع إزالة معظم السقالات الخارجية وظهور التصميم النهائي بوضوح.

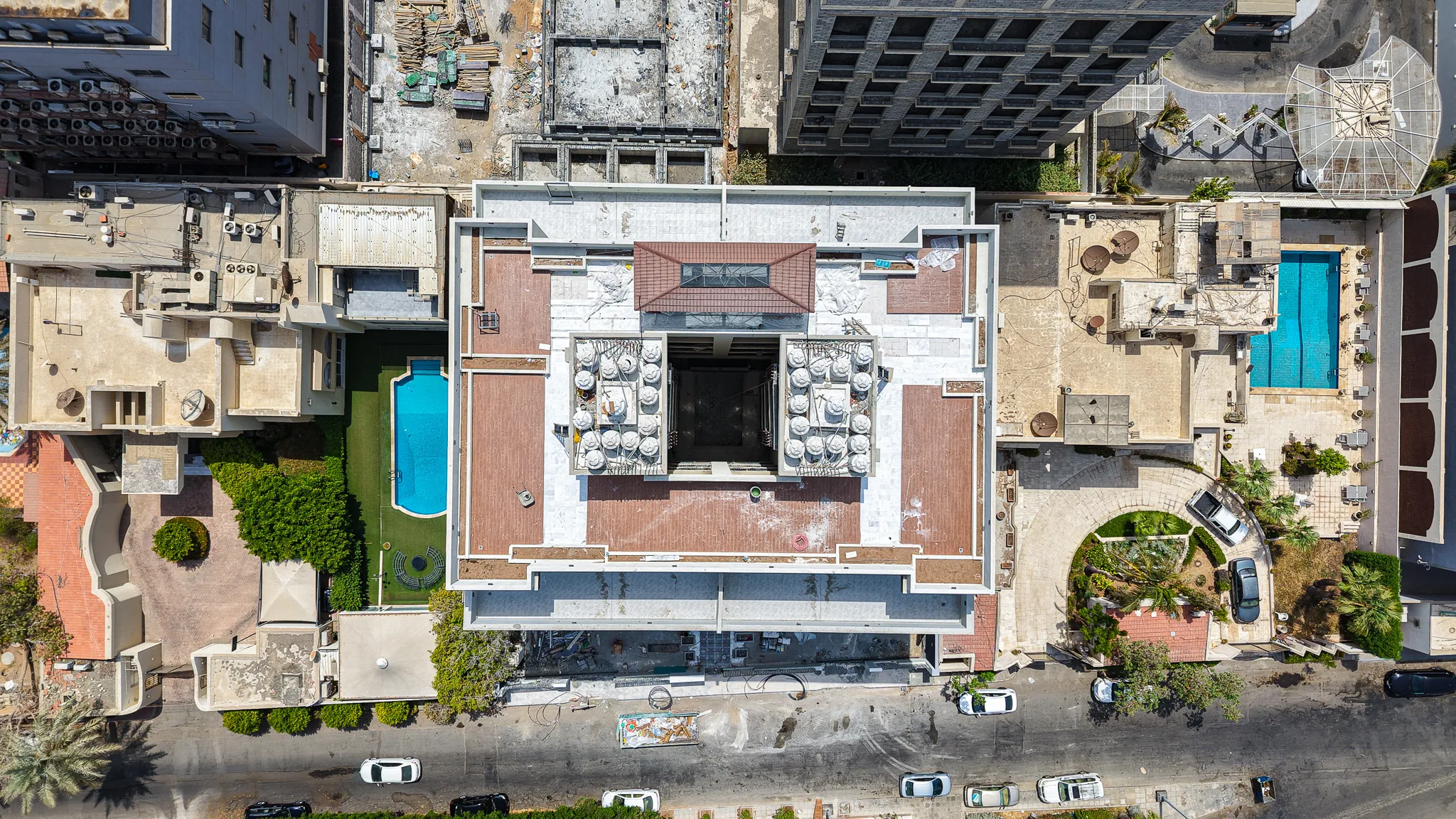

اكتمال تركيب خزانات المياه العلوية وتنظيم تمديدات التكييف والأنظمة الميكانيكية على السطح، مع إنهاء أعمال العزل والتبليط.

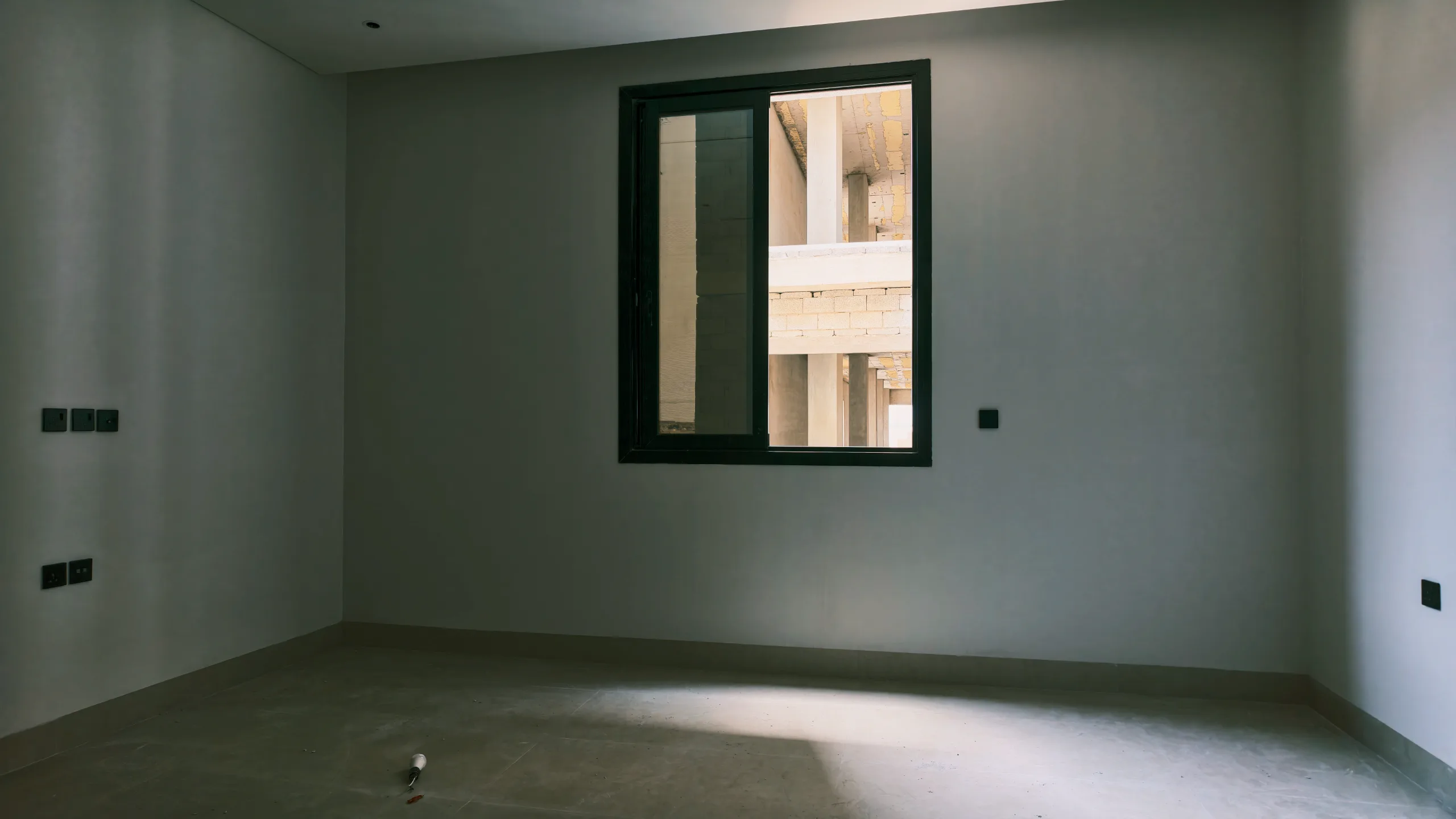

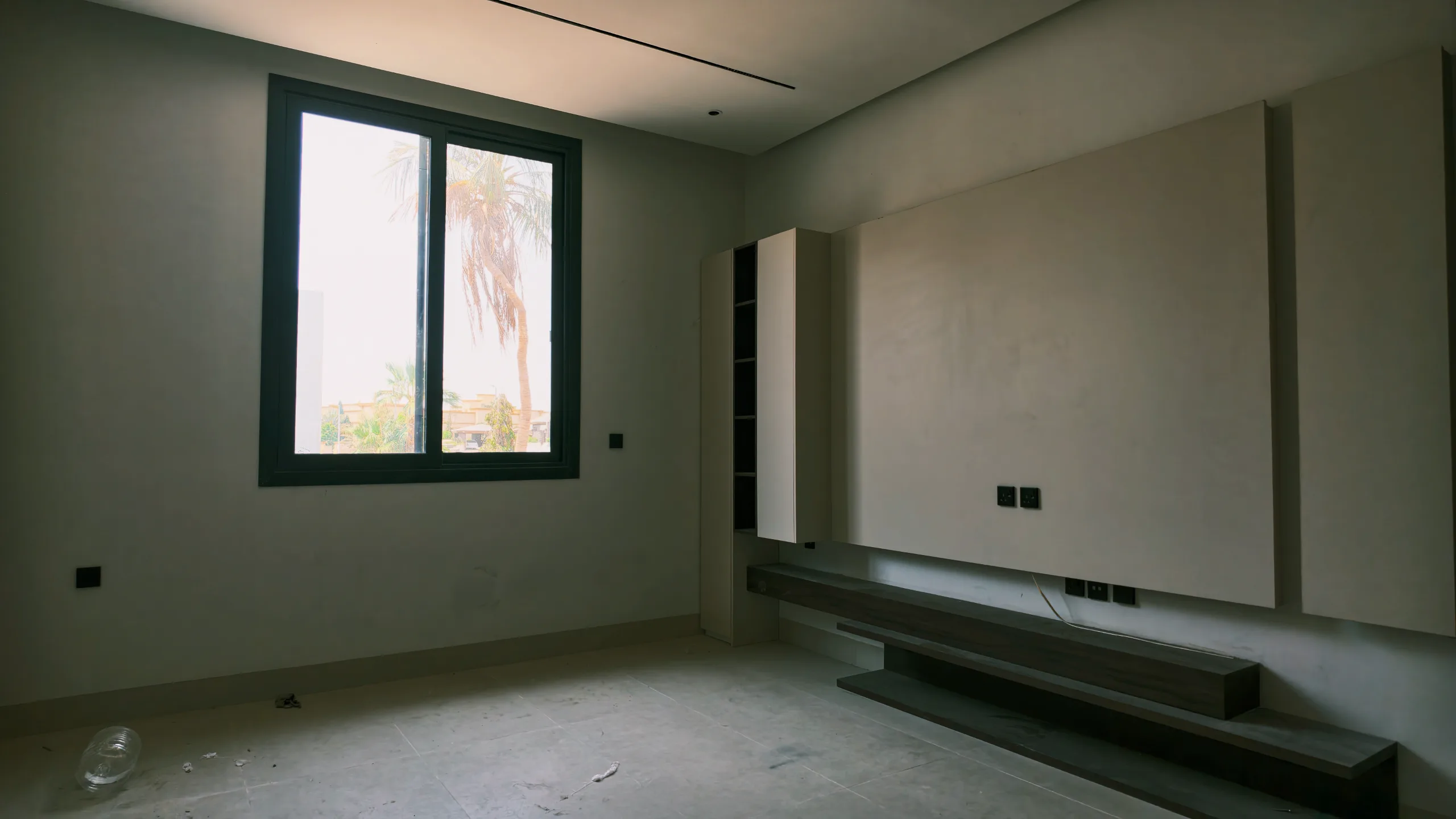

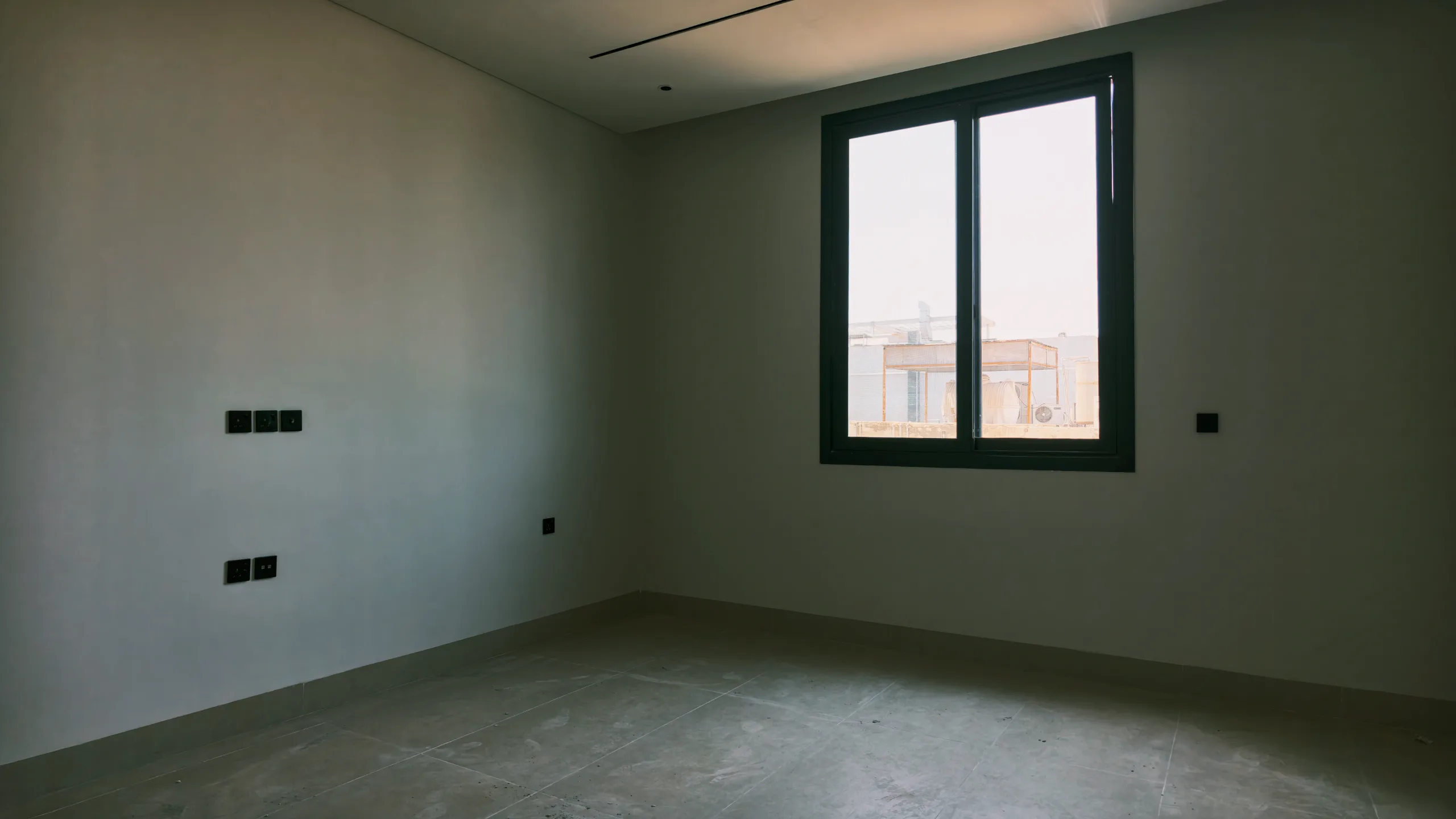

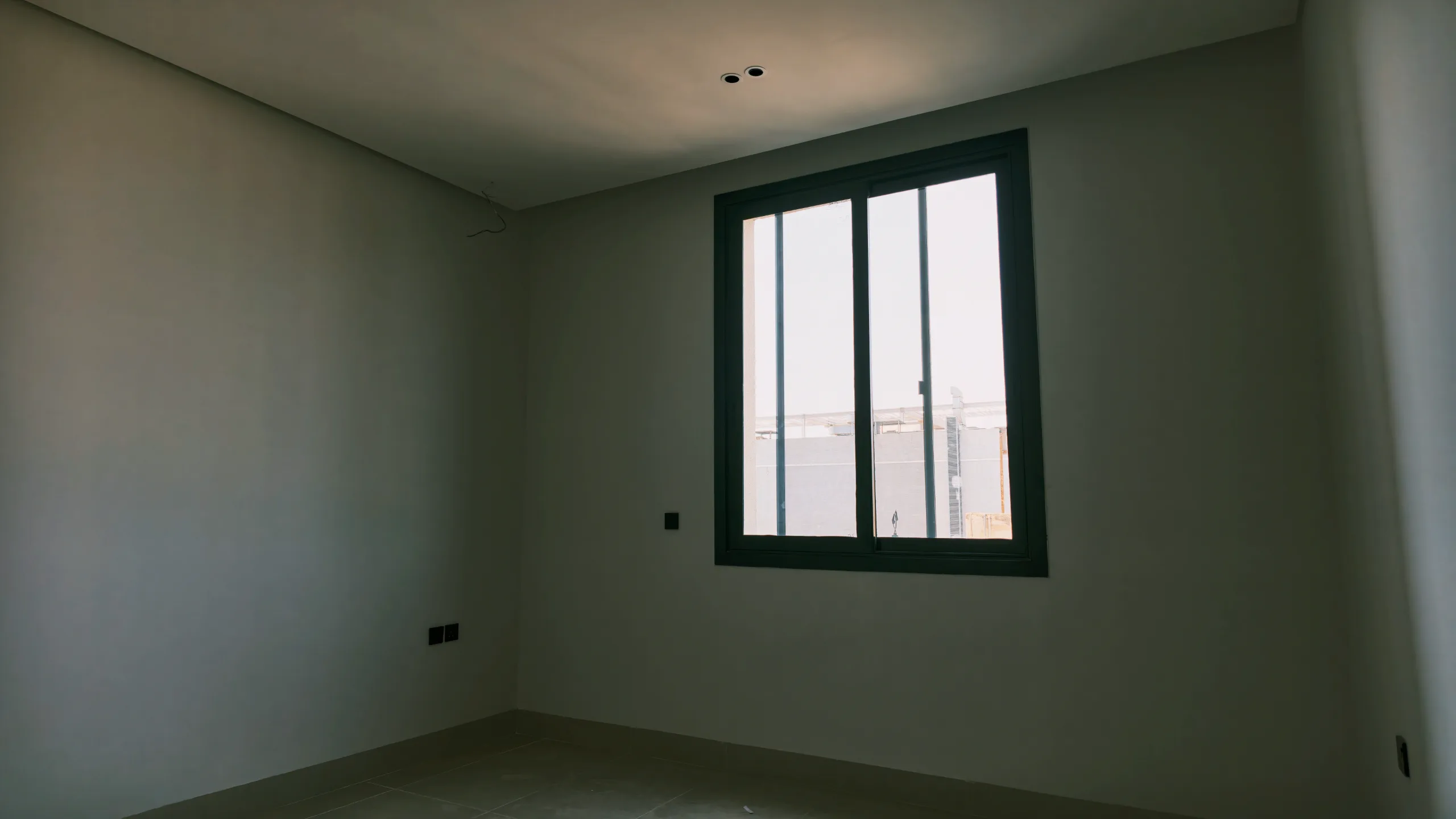

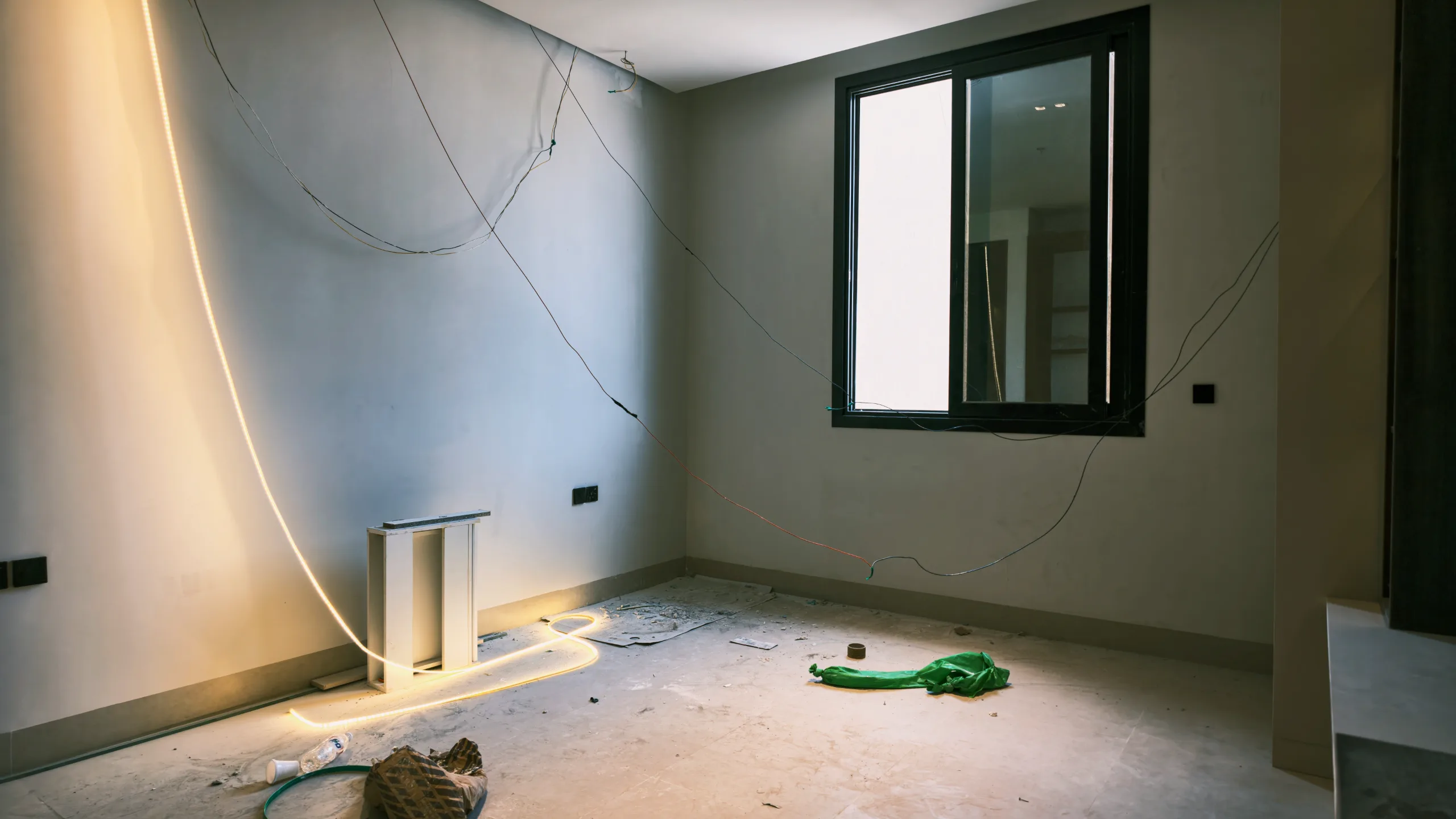

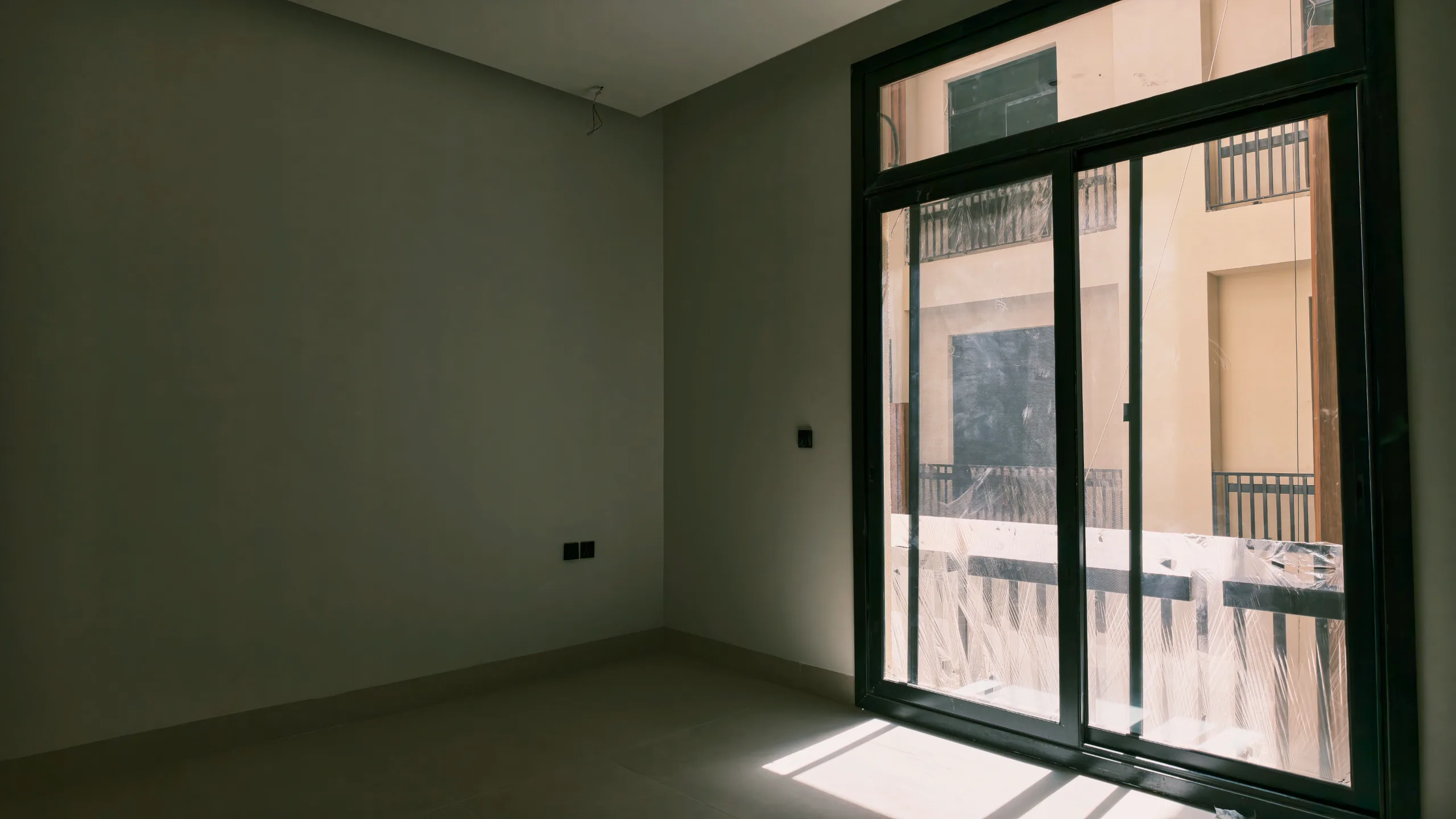

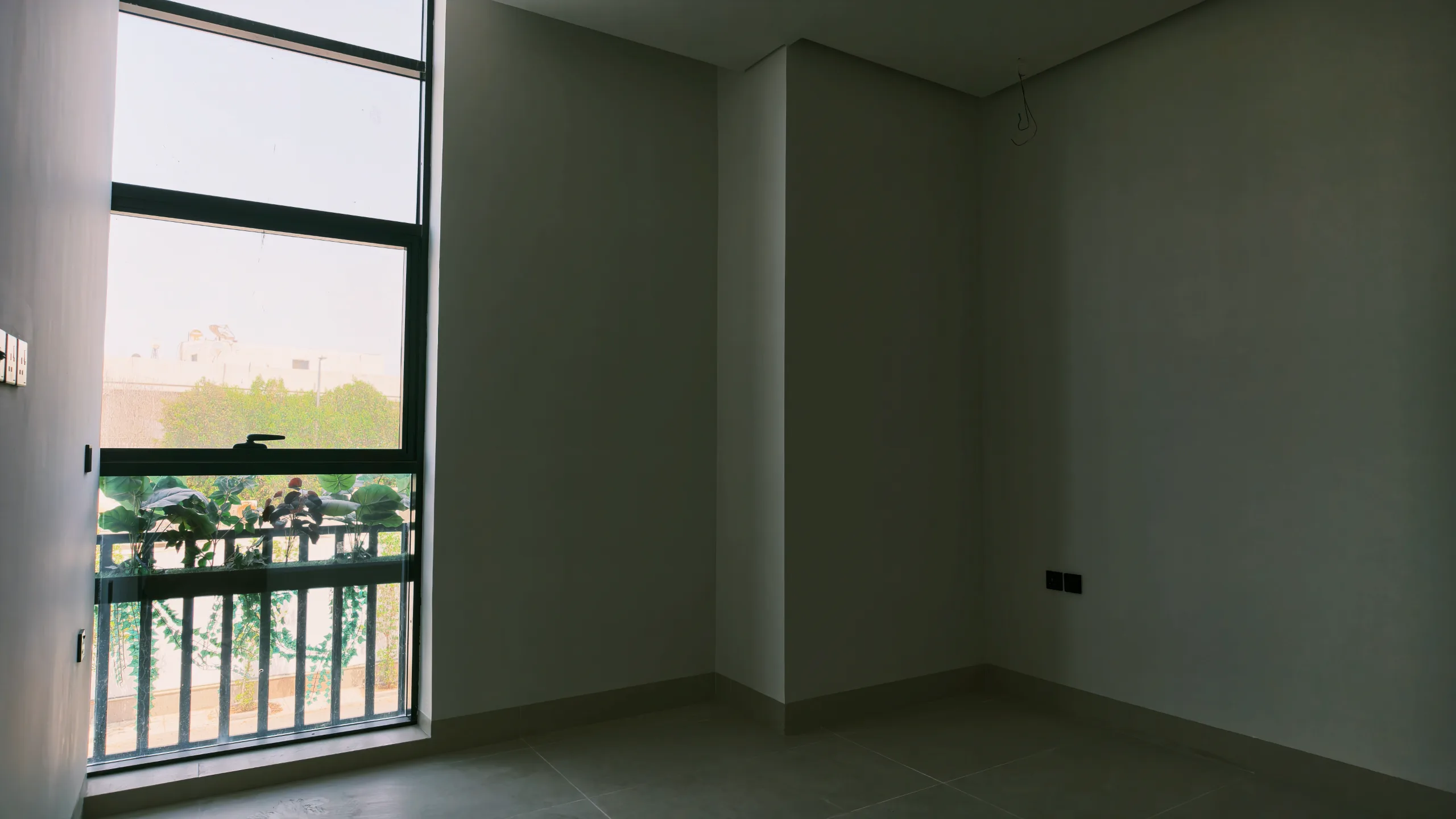

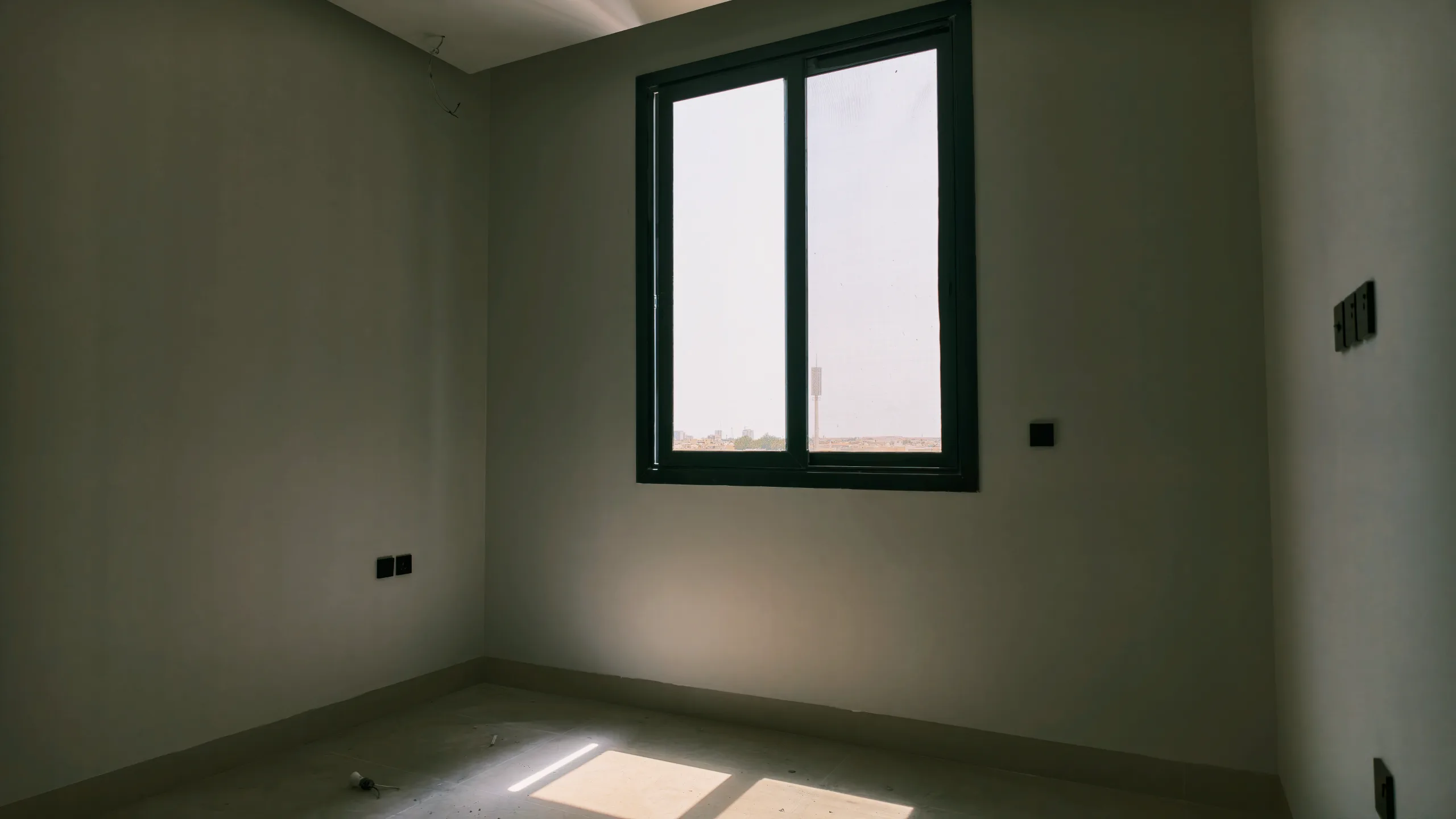

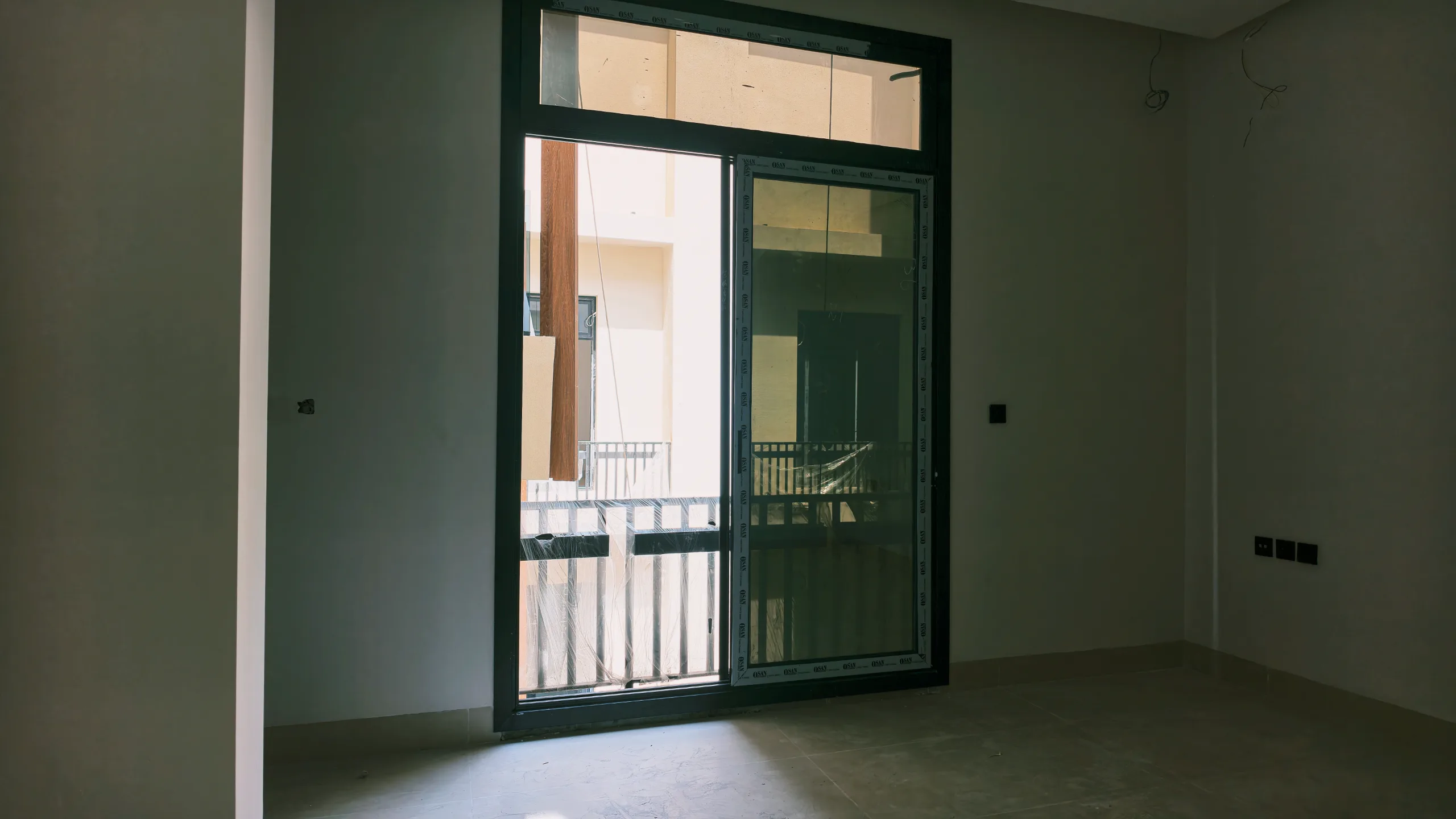

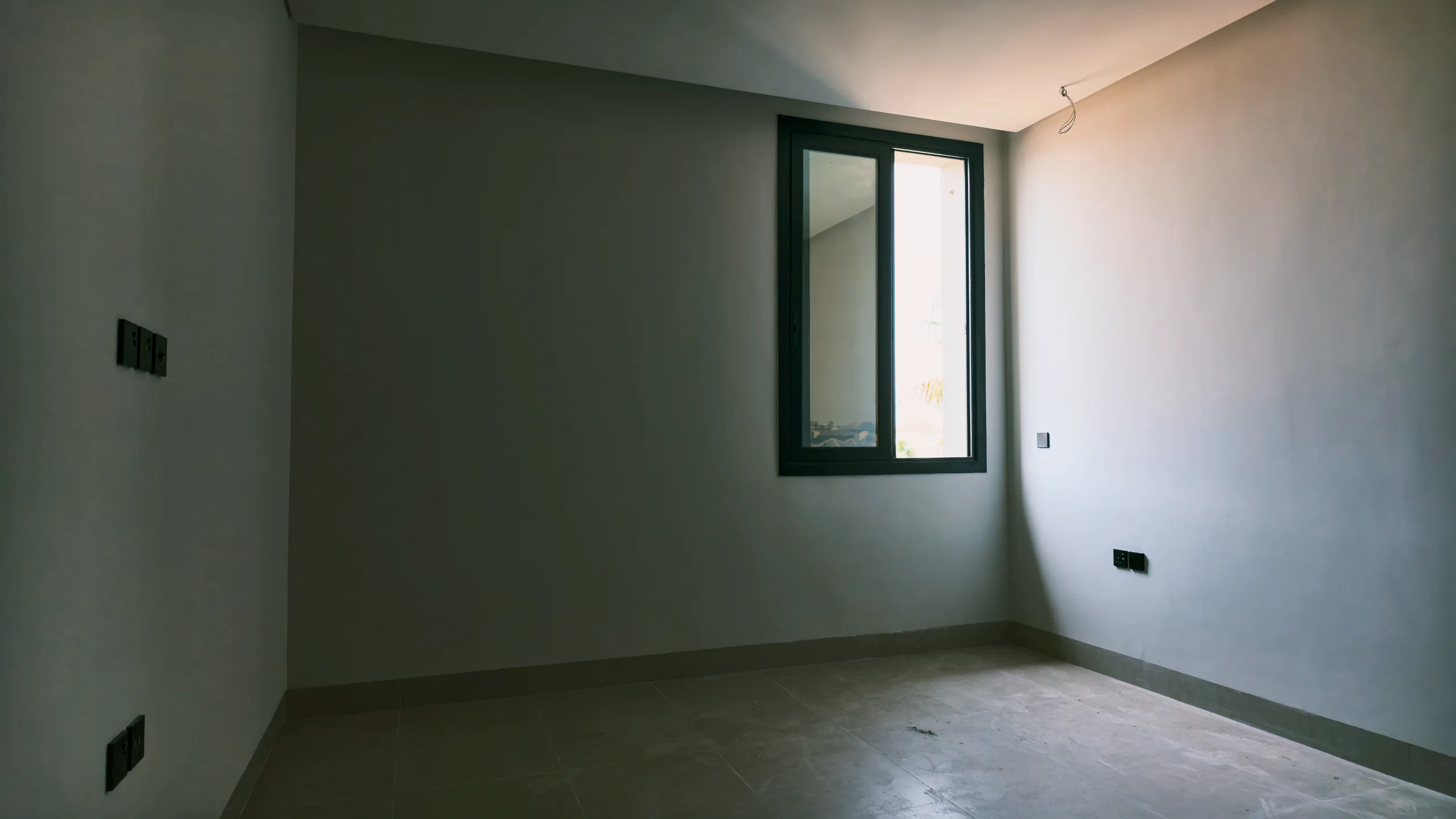

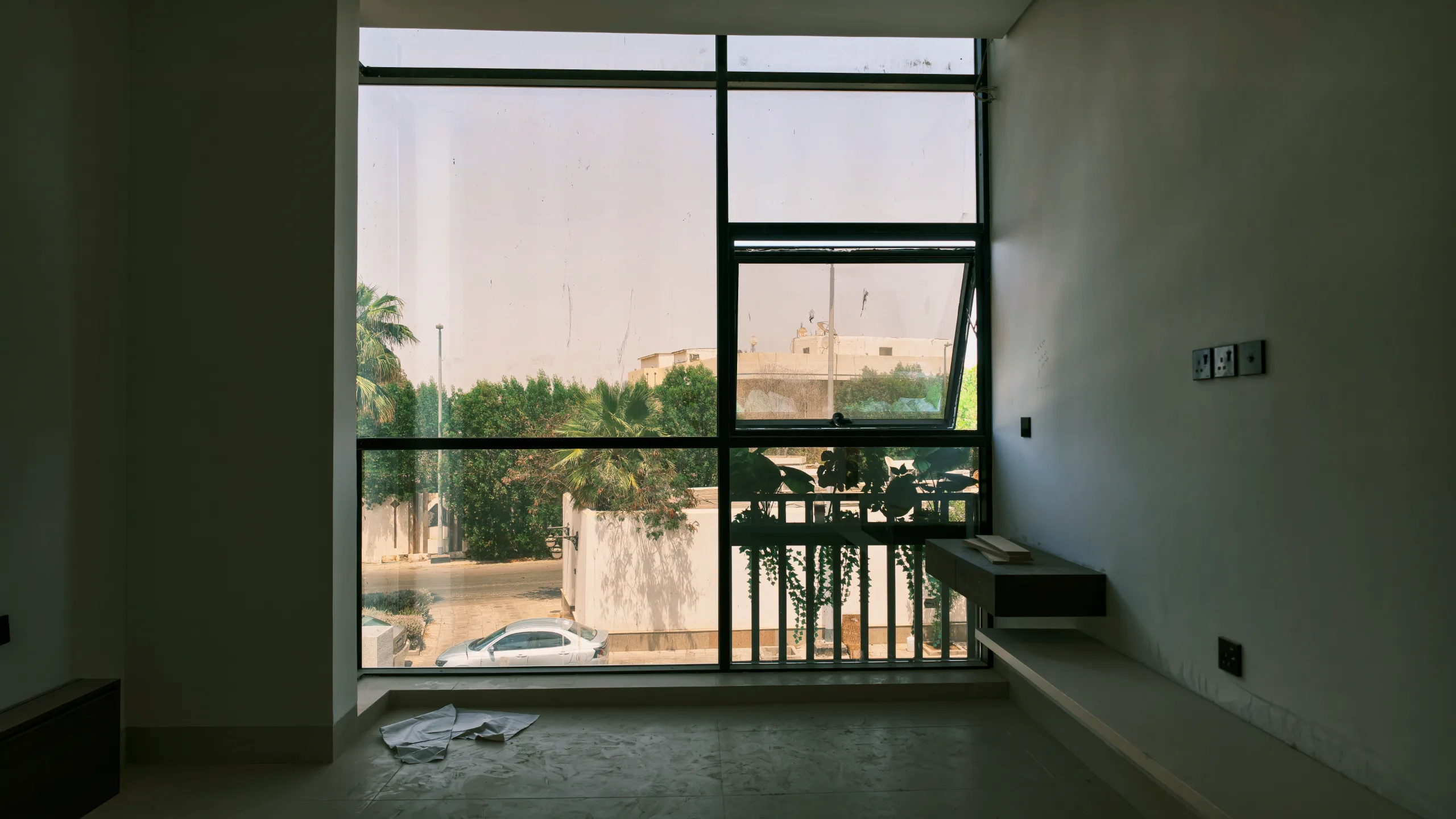

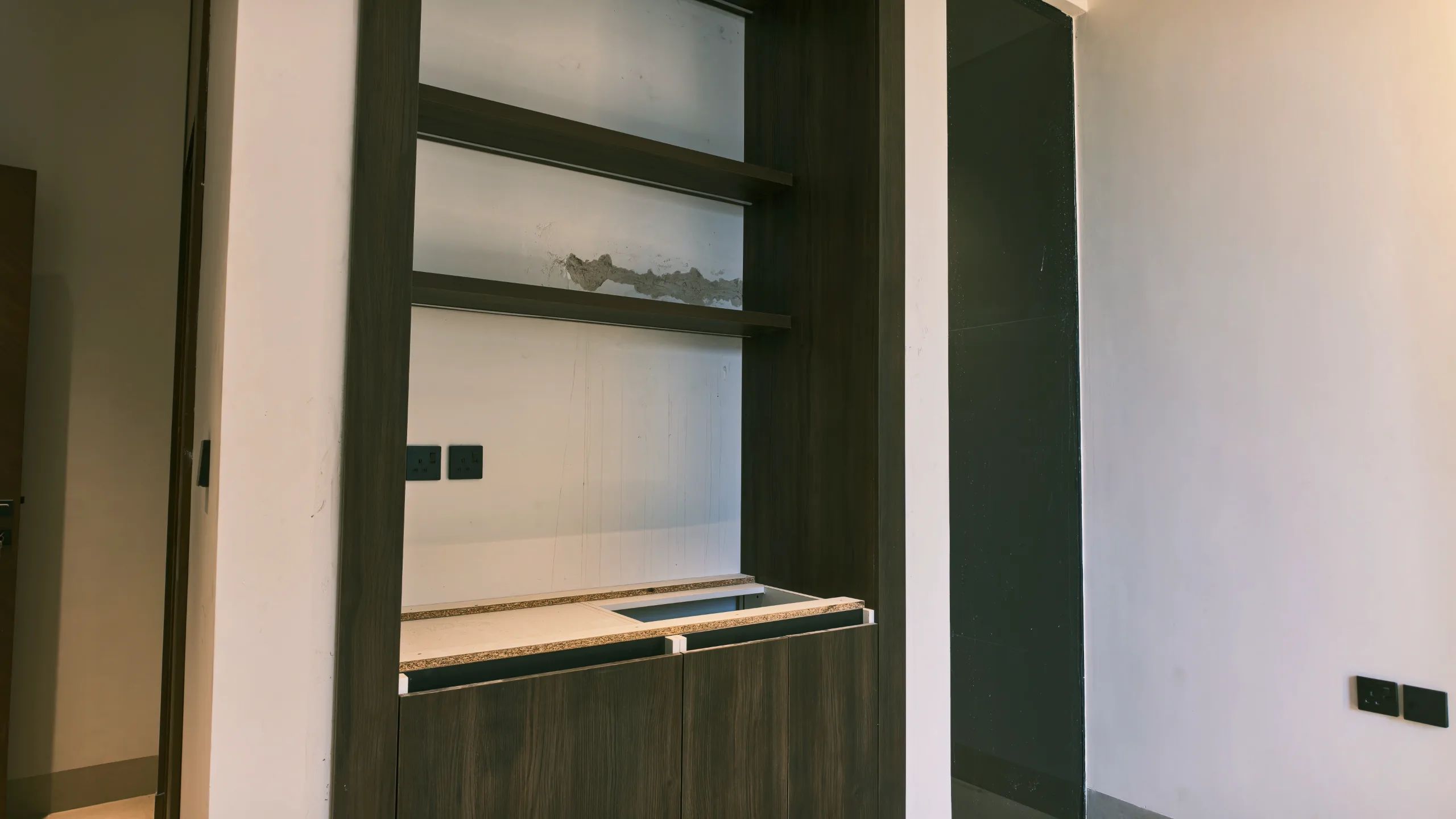

تركيب الخزائن الخشبية المدمجة، وحدات الإضاءة المخفية (LED)، وتركيب إطارات النوافذ والأبواب الداخلية.

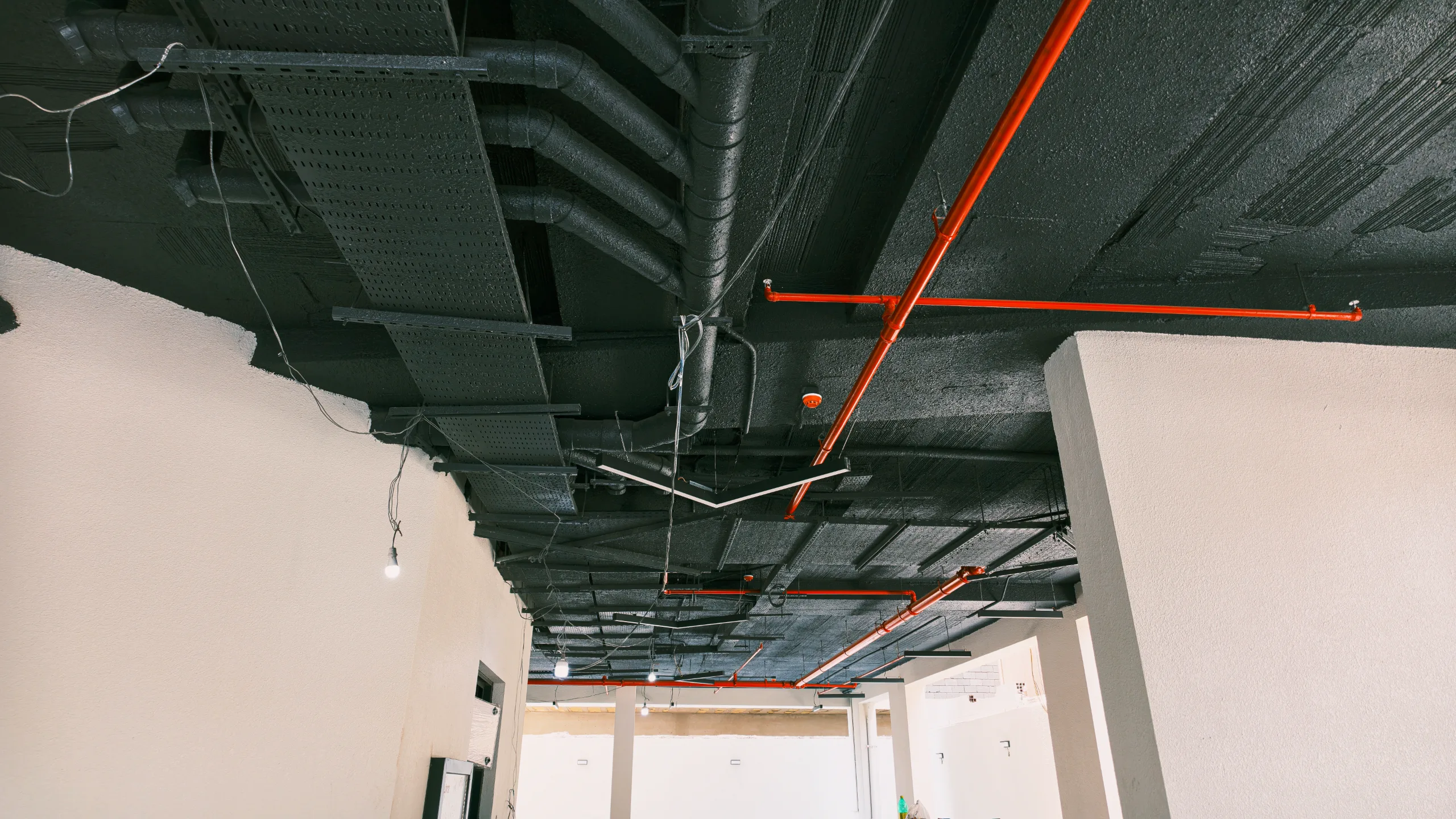

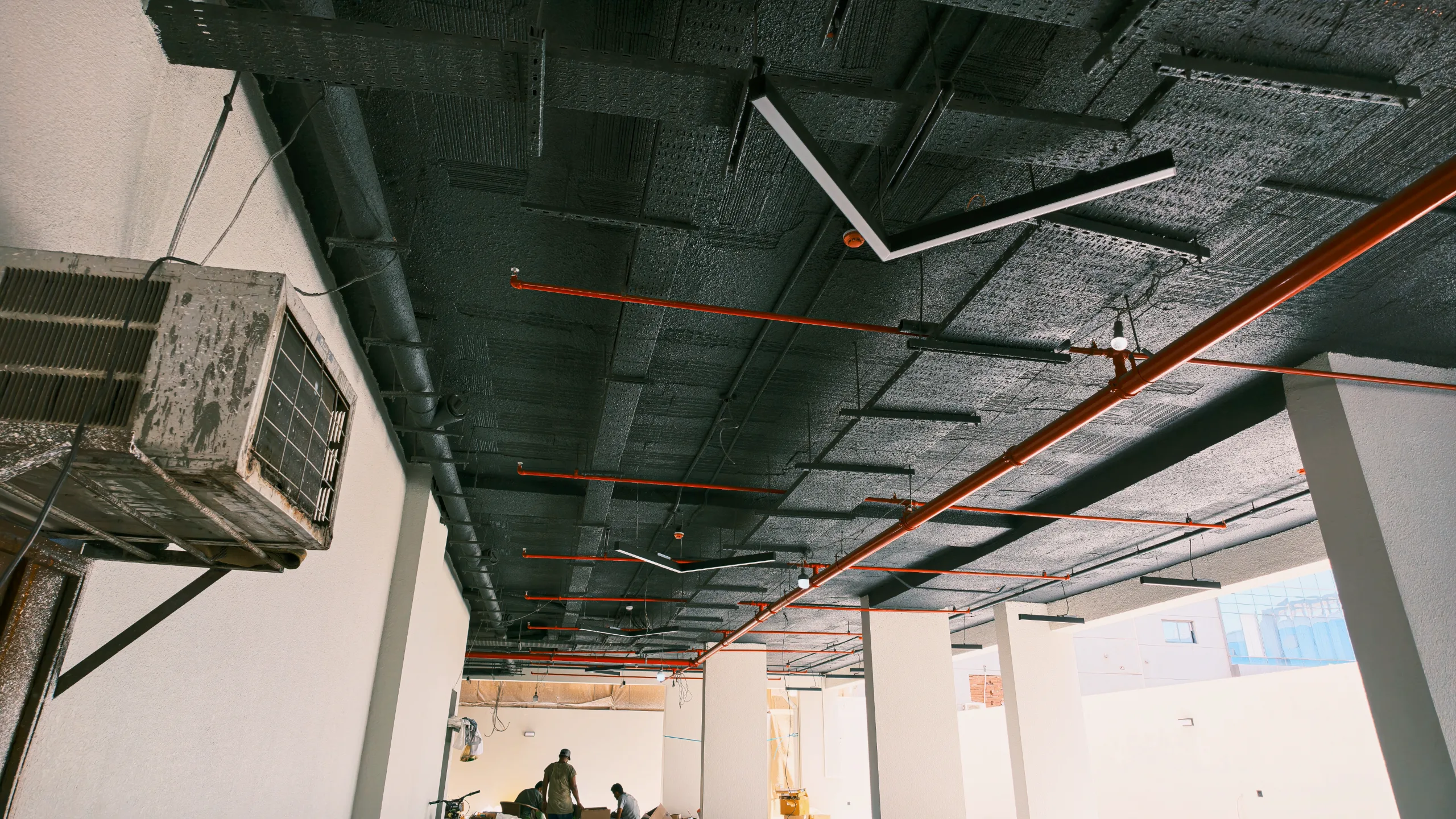

ظهور تمديدات مكافحة الحريق (المواسير الحمراء) وحوامل الكابلات الكهربائية في الأسقف المفتوحة للممرات والمواقف.

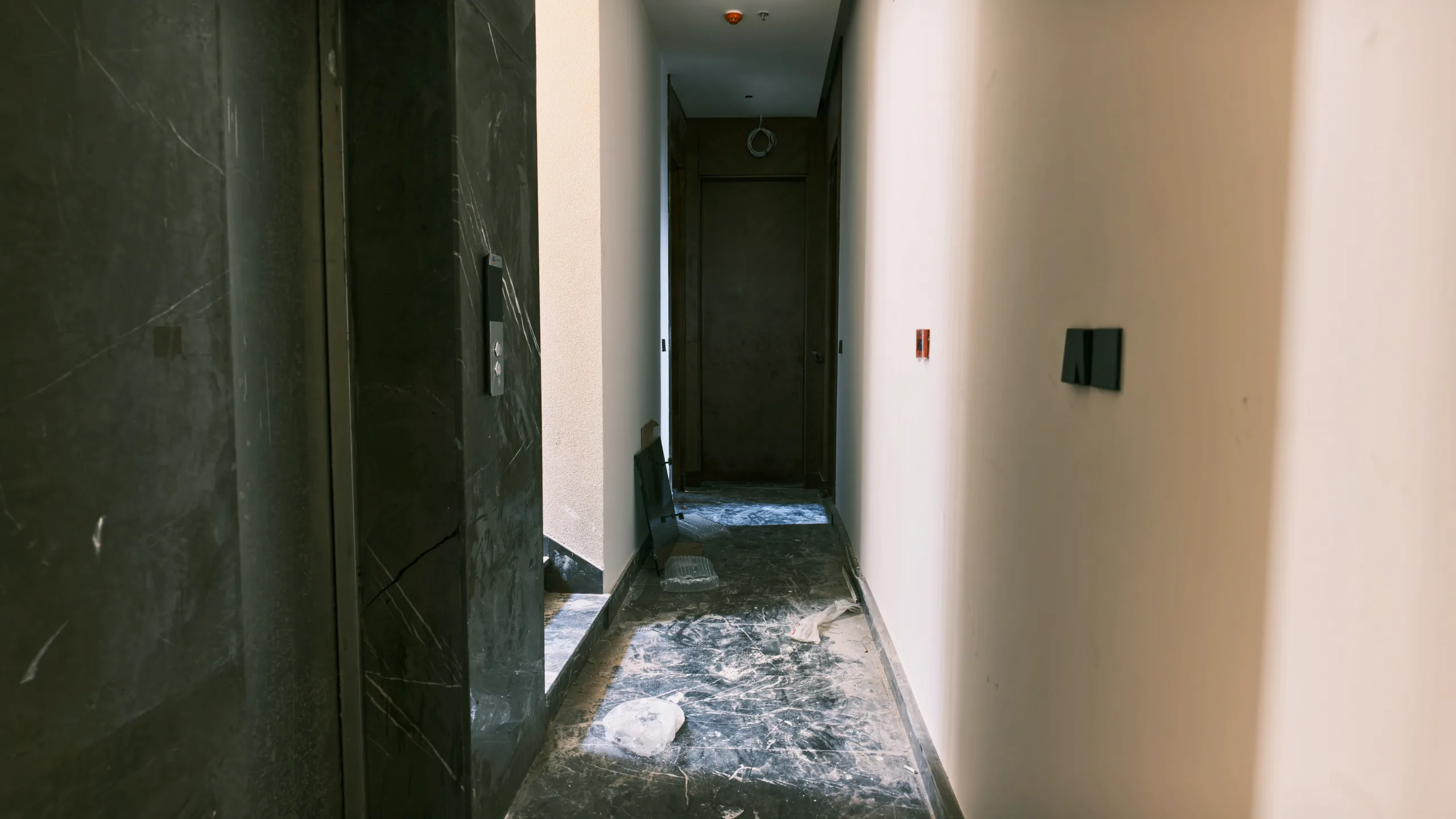

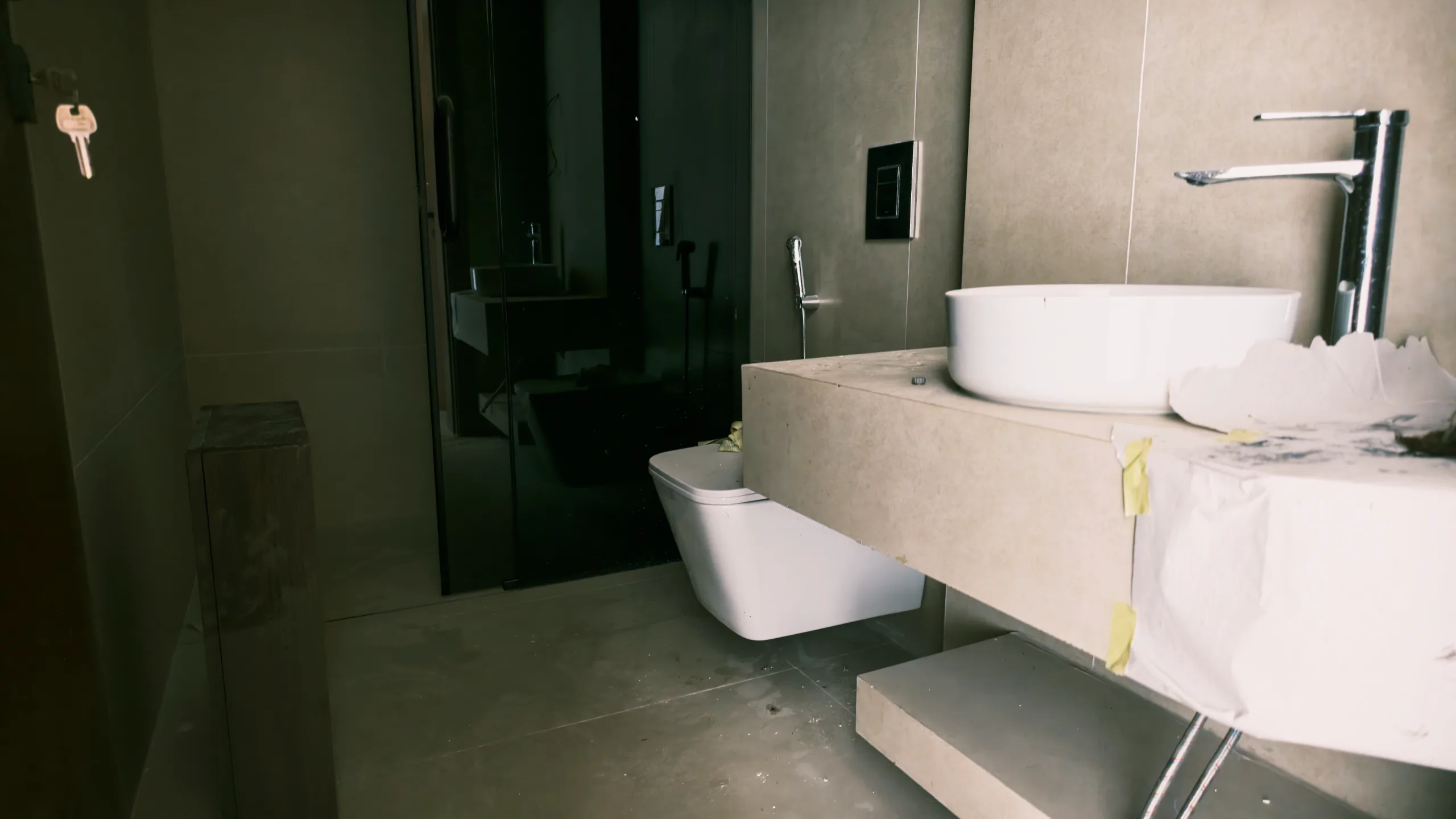

بدء أعمال تسوية الأرضية الأمامية للمبنى وتجهيز المداخل، مع استمرار وجود بعض المواد الإنشائية في منطقة الارتداد.
قراءة الإنجاز
الزيادة البالغة 15% منذ الزيارة السابقة تعكس الانتقال من مرحلة الهيكل والواجهات الأساسية إلى مرحلة التشطيبات الدقيقة والأنظمة الداخلية، وهو ما يتوافق مع بلوغ المشروع نسبة 90%.
مقارنة بالزيارة السابقة
بالمقارنة مع صور الزيارة السابقة (مثل الصورة 21 و26)، نلاحظ اكتمال إغلاق الفتحات الزجاجية في الواجهات، وتنظيف الموقع العام من المخلفات الإنشائية الكبيرة، وبدء تركيب العناصر الجمالية الداخلية التي لم تكن موجودة سابقاً.
المراحل القادمة المتوقعة

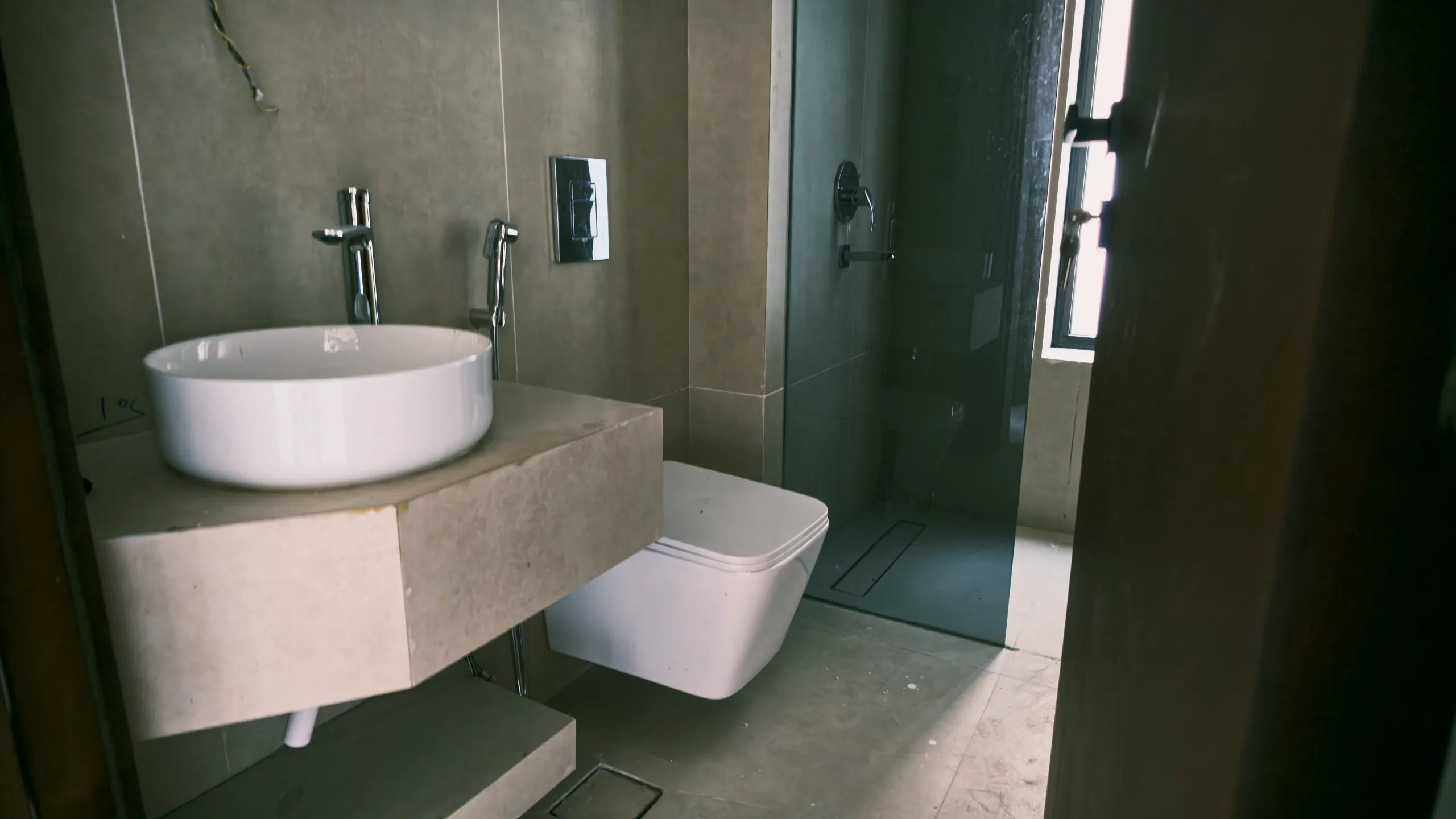

إنهاء أعمال الرصف الخارجي، تركيب الأدوات الصحية النهائية، واختبار وتشغيل أنظمة الحريق والمصاعد.
