مجمع سدنة (2)
١٦ ديسمبر ٢٠٢٥

١٦ ديسمبر ٢٠٢٥

72%الإنجاز الكلي▲ +9% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

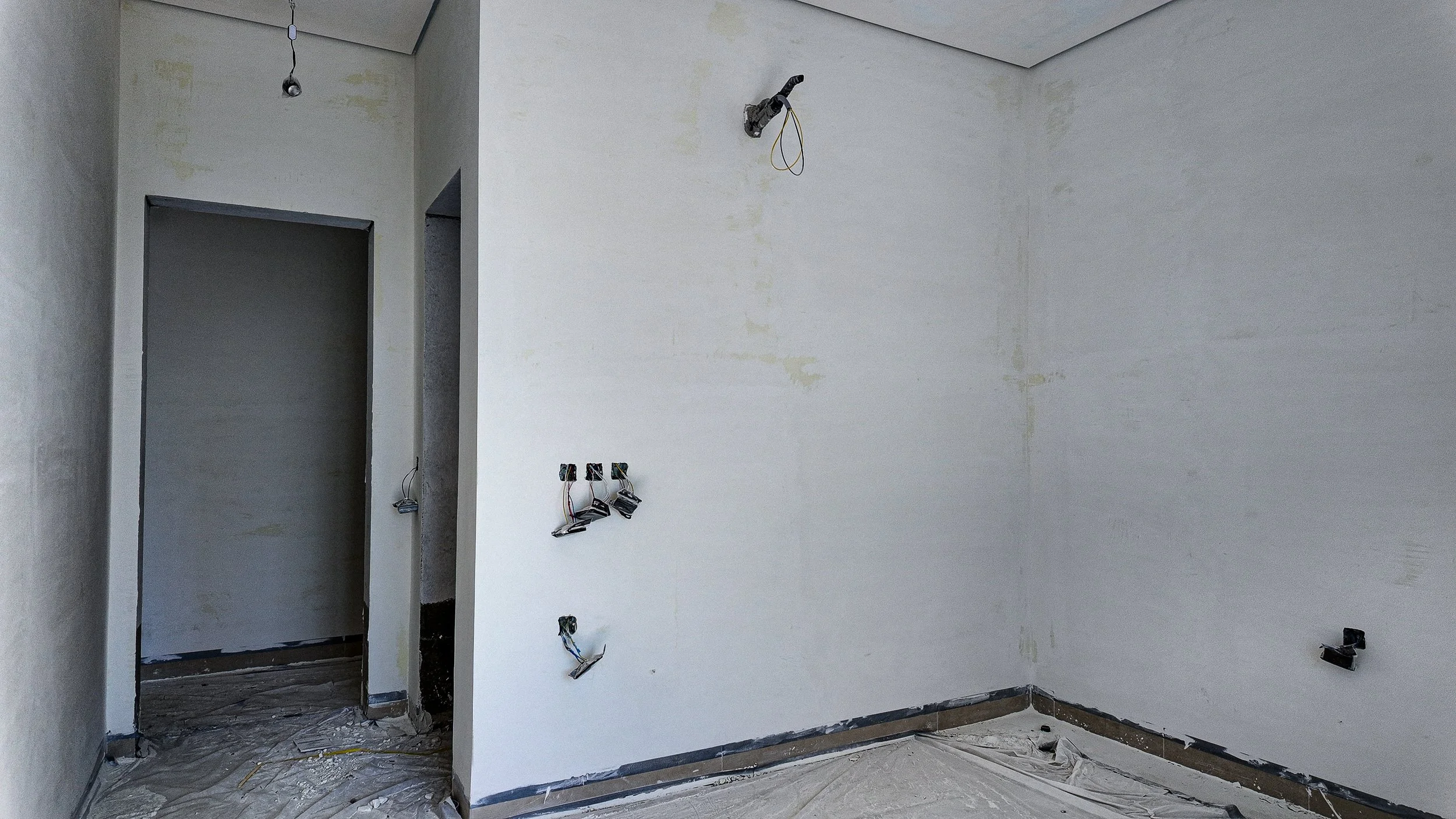

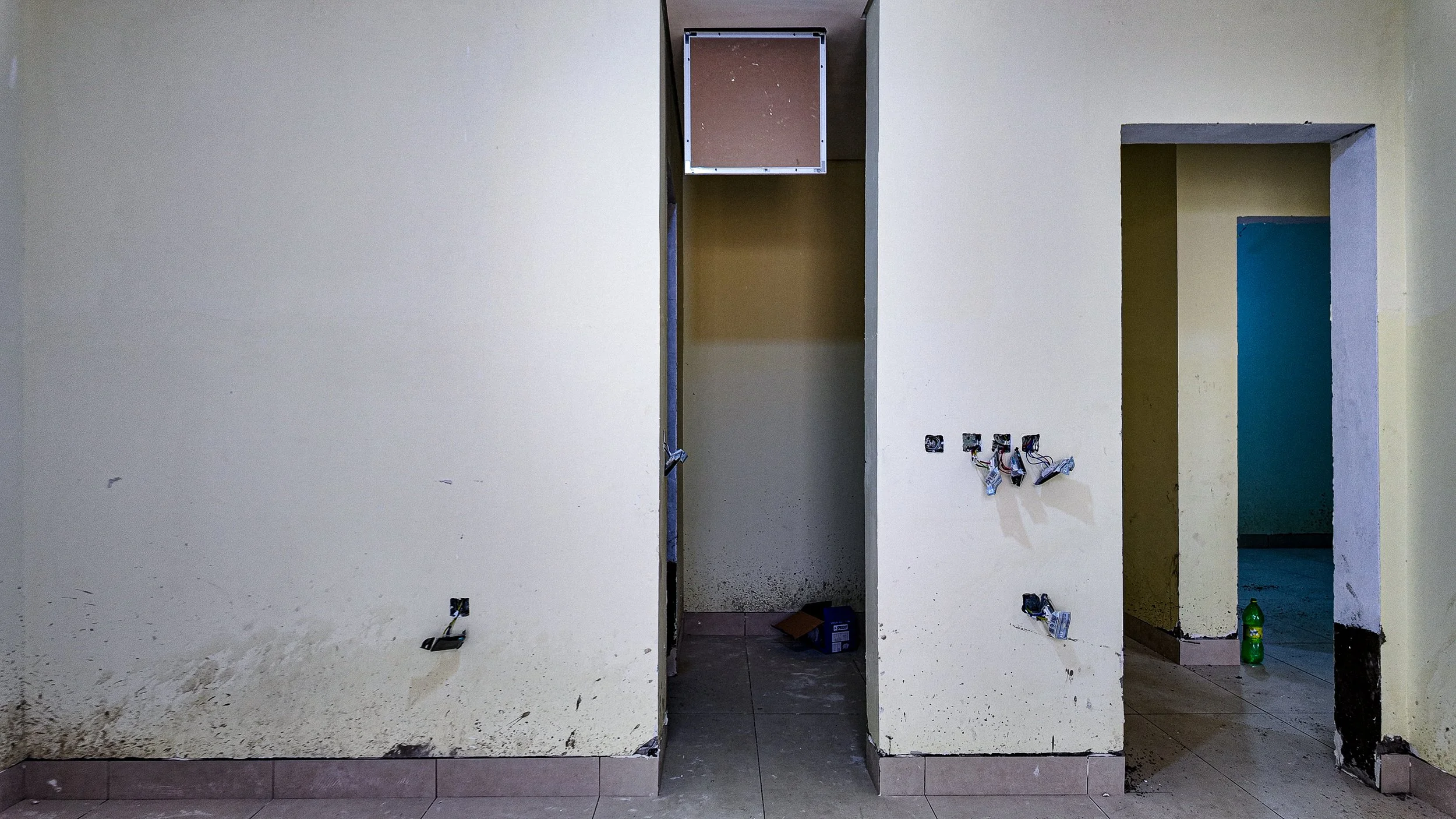

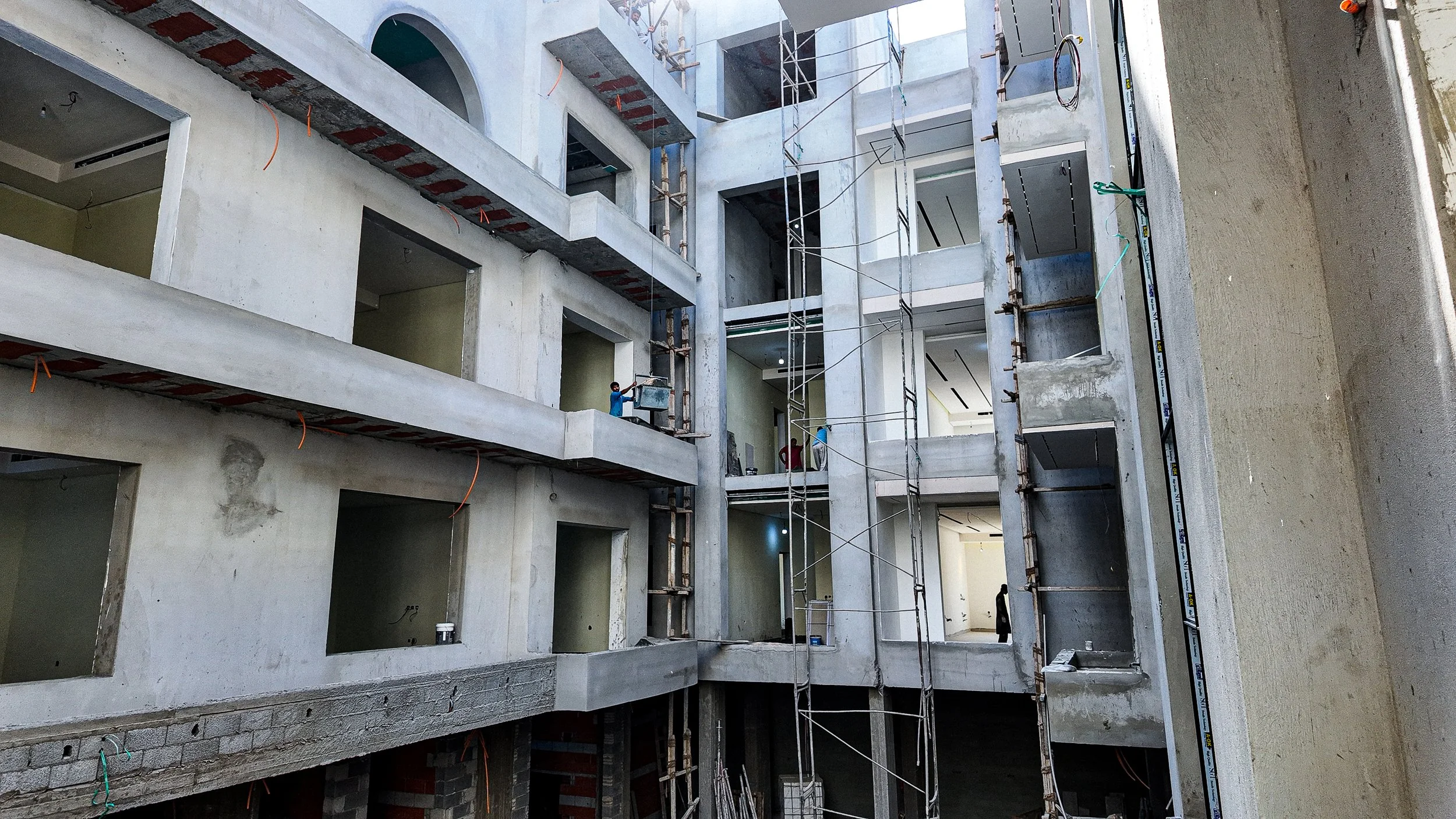

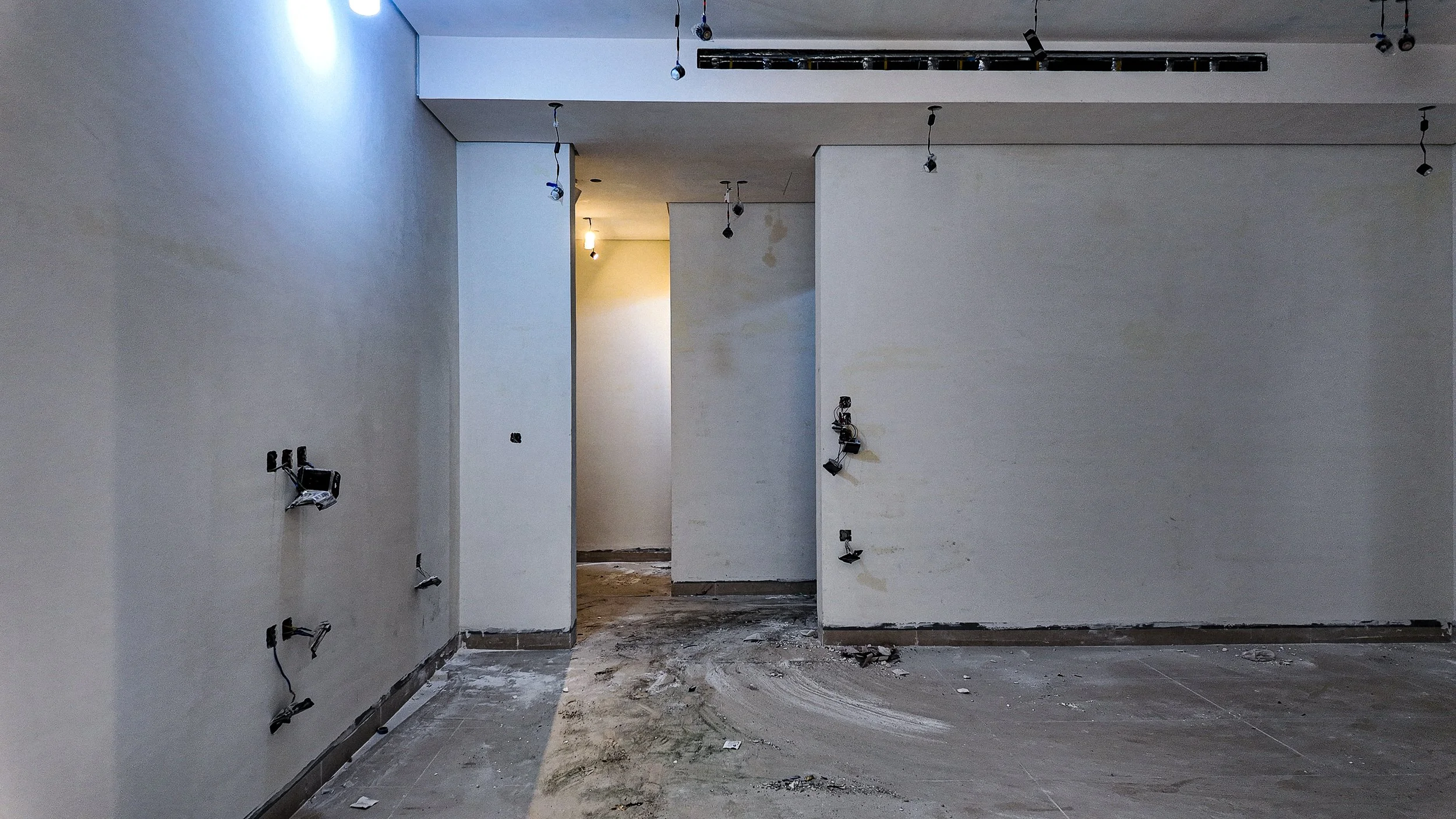

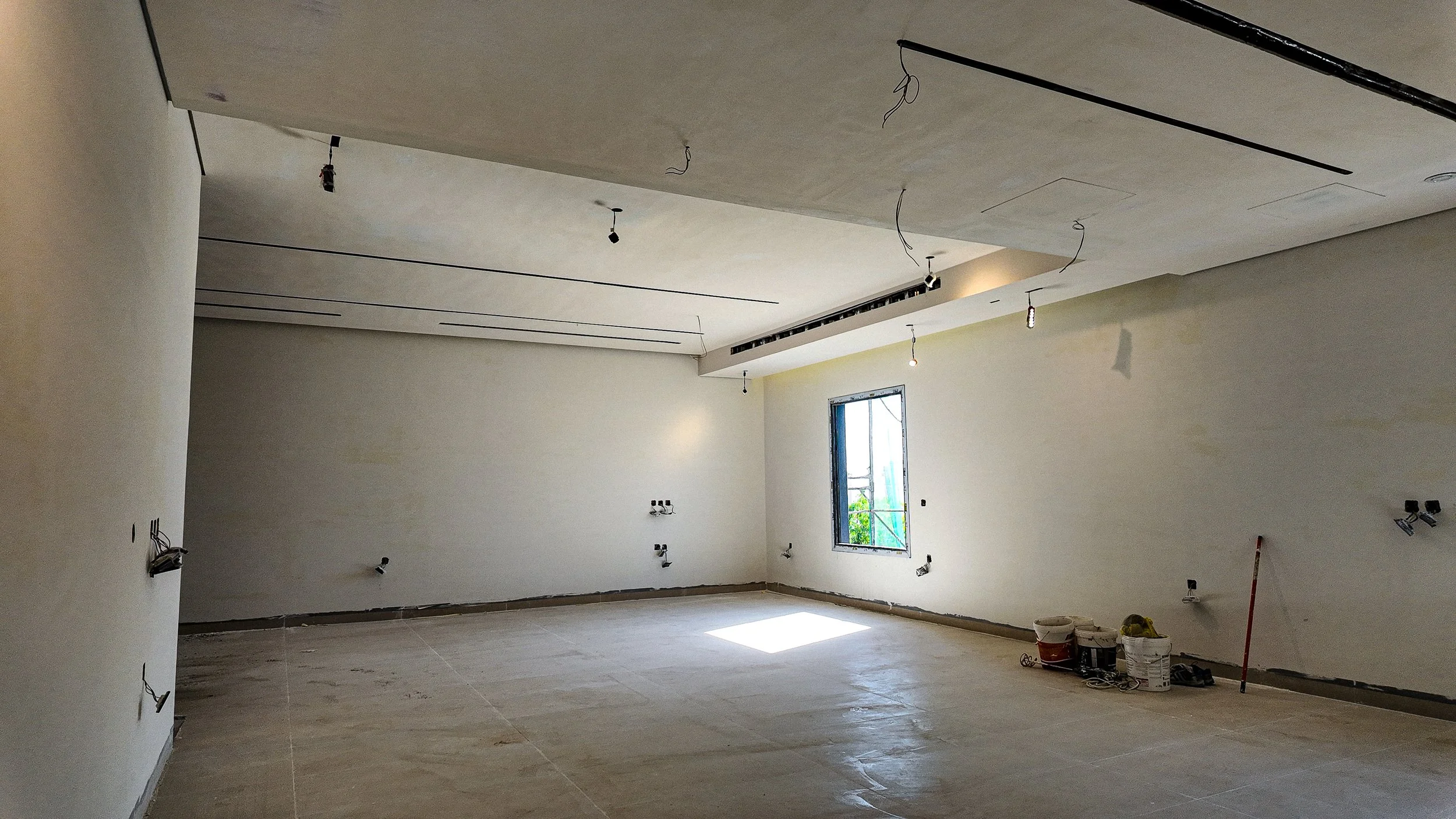

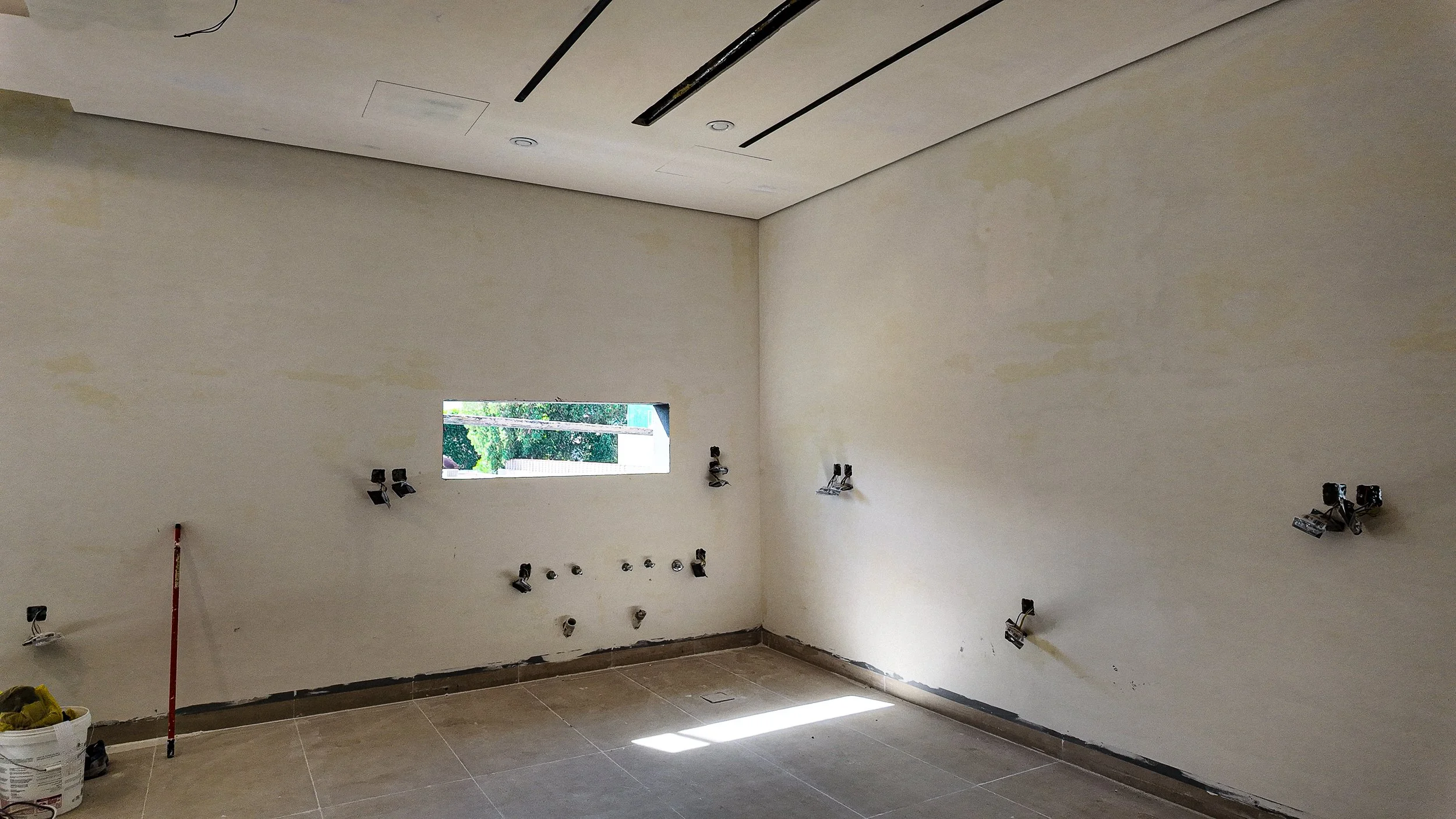

شهد مشروع مجمع سدنة (2) تقدماً ملحوظاً بنسبة 9% خلال الشهرين الماضيين، حيث انتقل العمل من مرحلة الهيكل الإنشائي المكتمل وبدايات اللياسة الخارجية إلى مرحلة متقدمة من التشطيبات الخارجية والعزل المائي للأسطح، مع استكمال تركيب أنظمة التكييف المركزية.
التغيّرات المرصودة

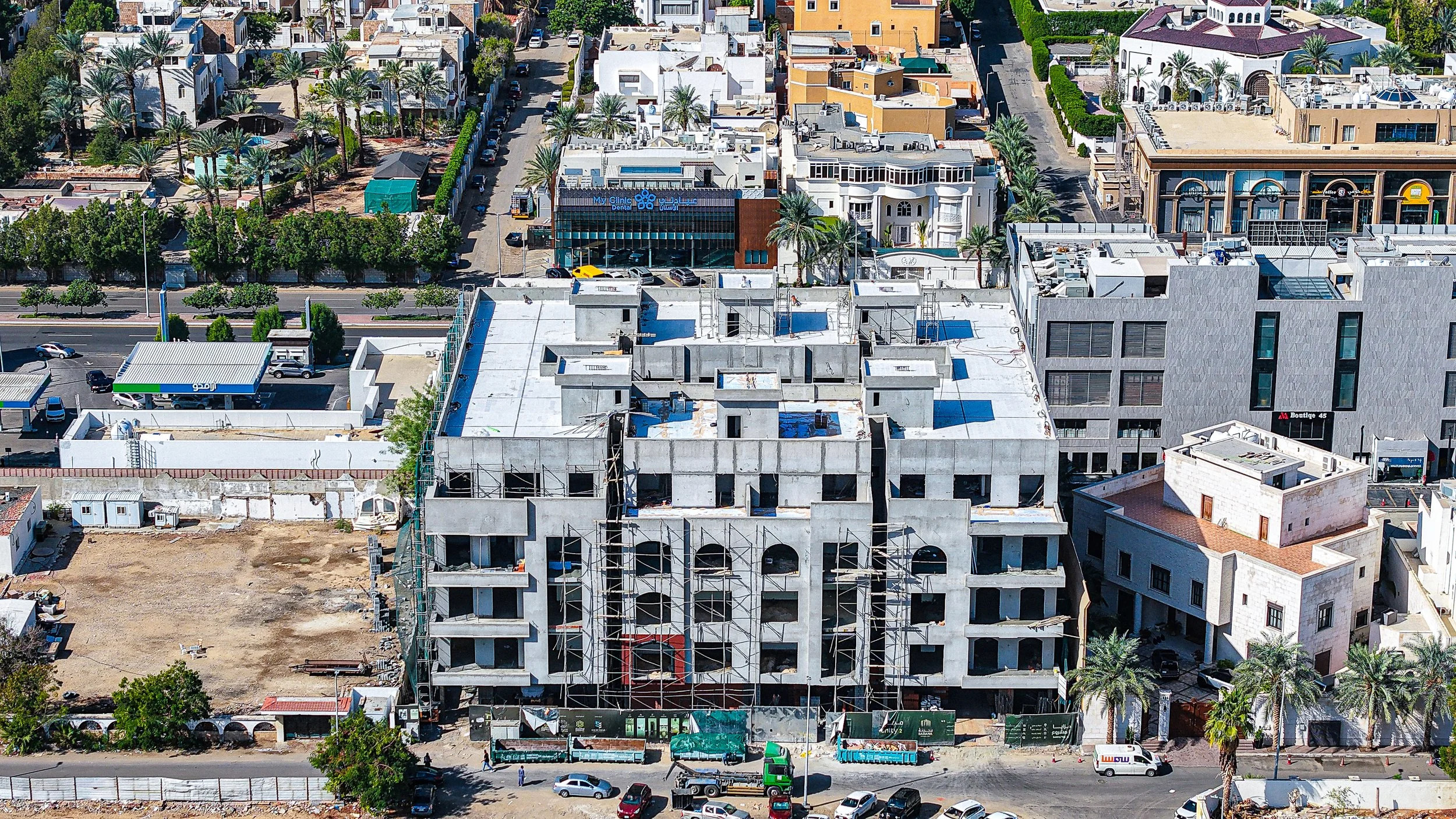

سطح المبنى100%

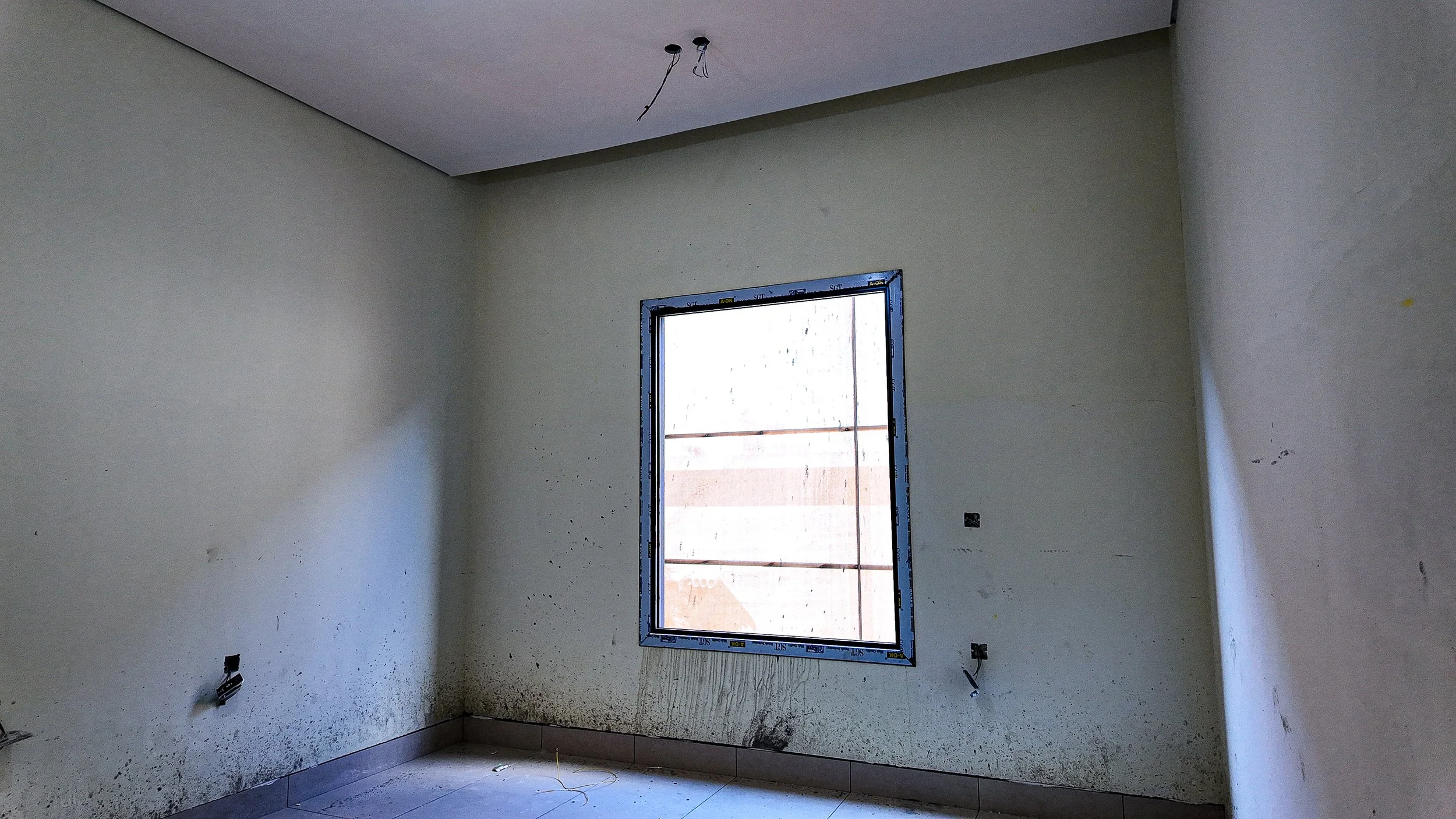

إتمام أعمال العزل المائي والحراري وتركيب البلاط (السطح يظهر باللون الأبيض حالياً مقارنة بالخرسانة المكشوفة سابقاً).

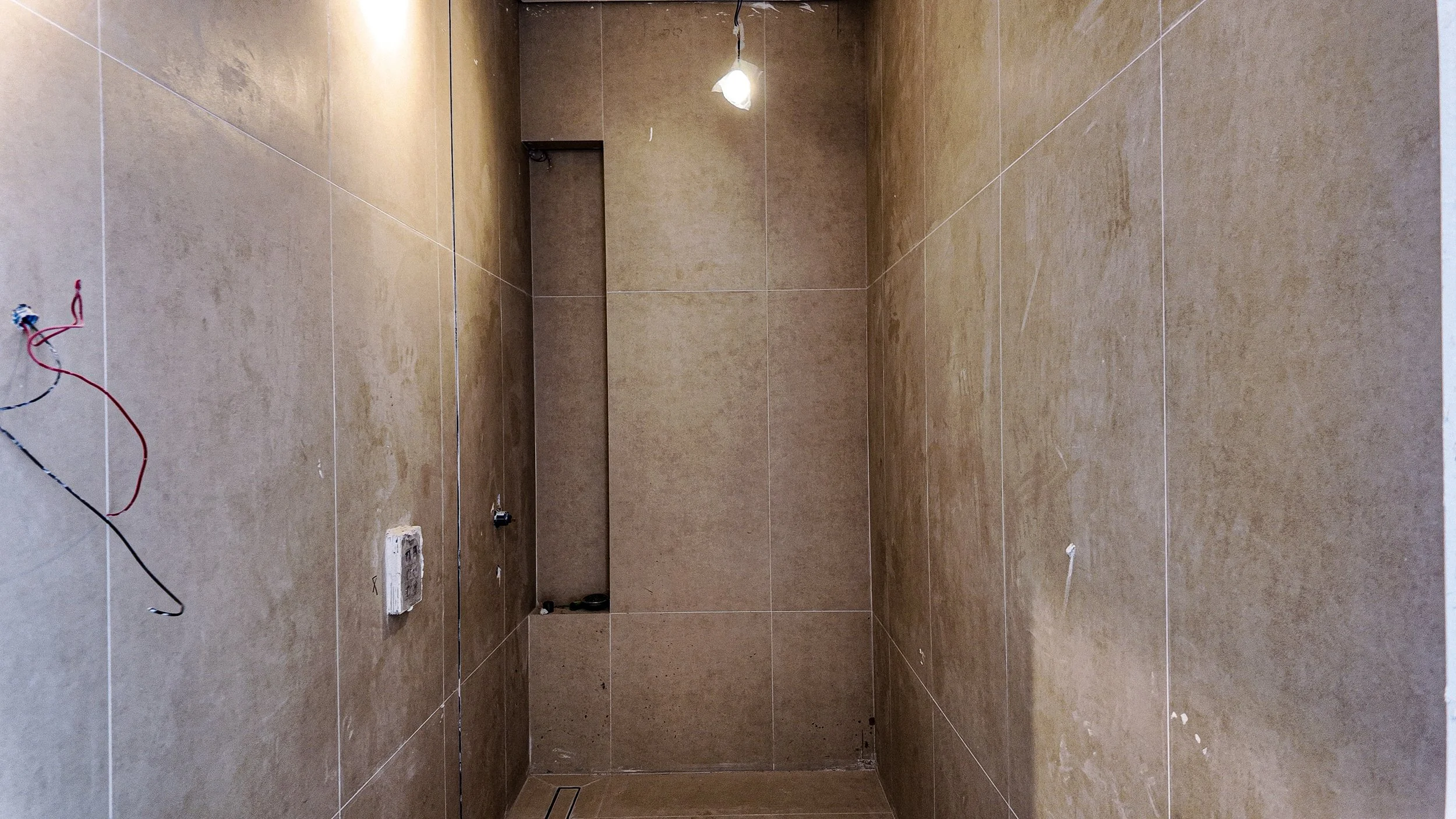

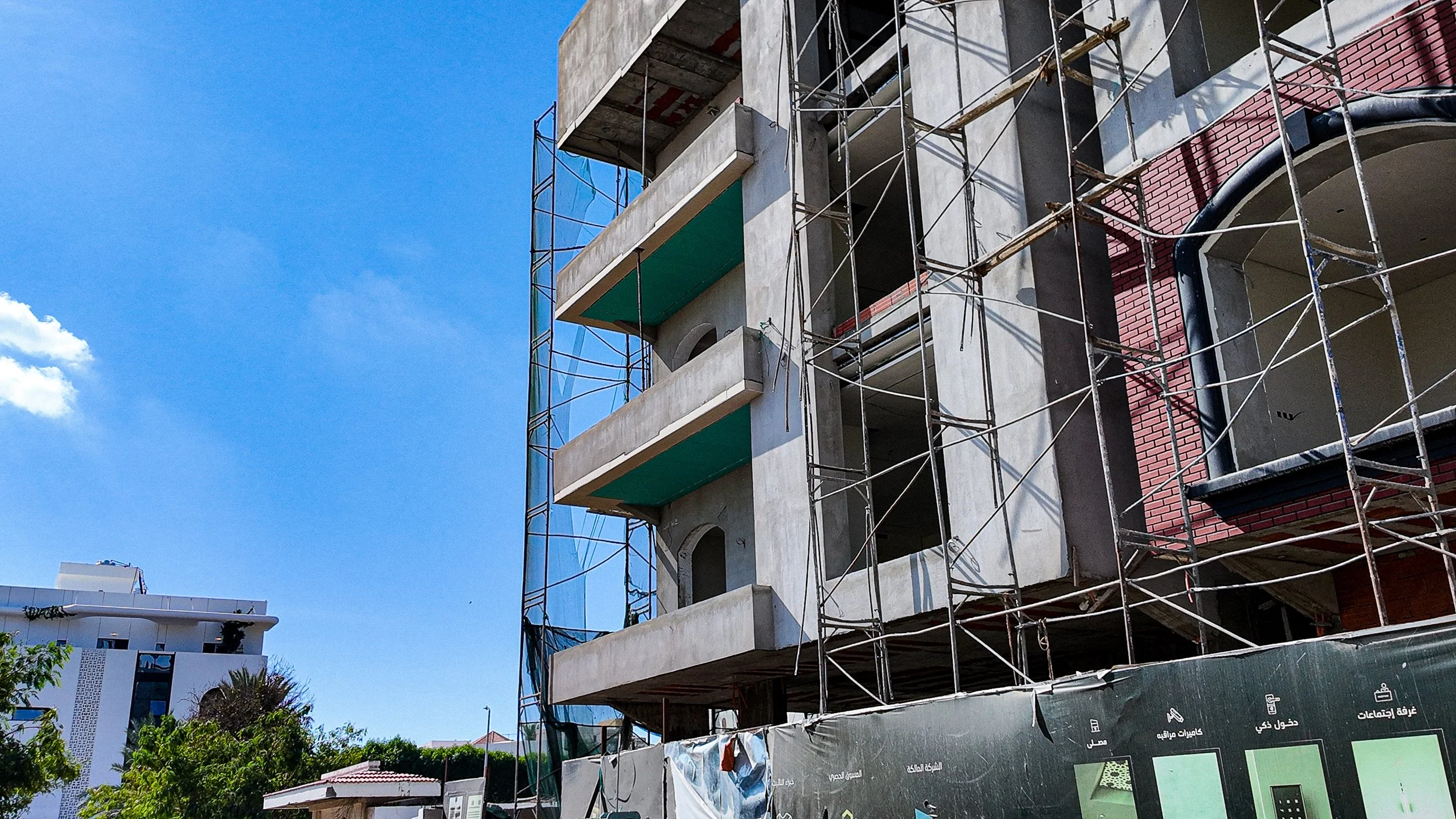

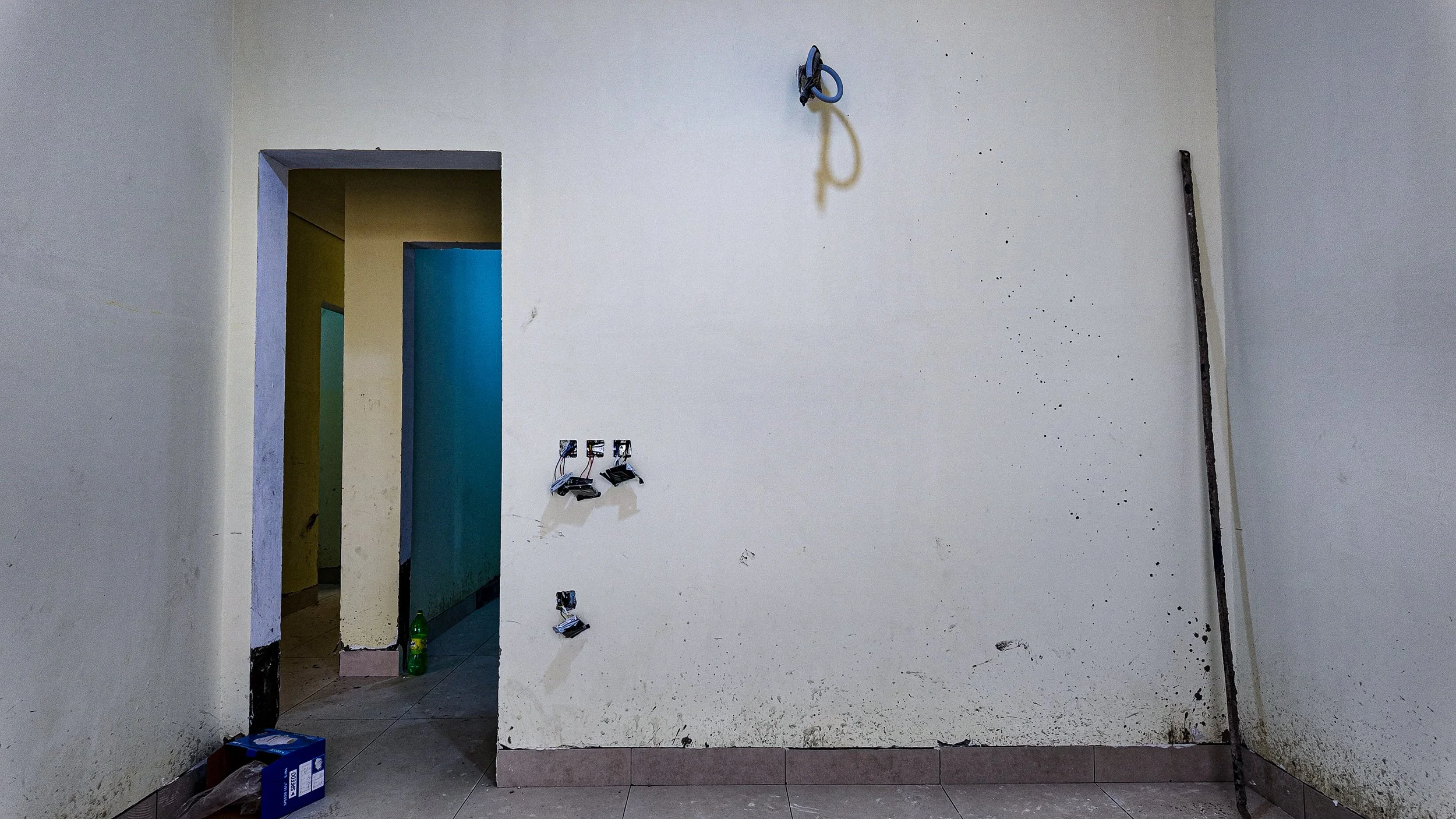

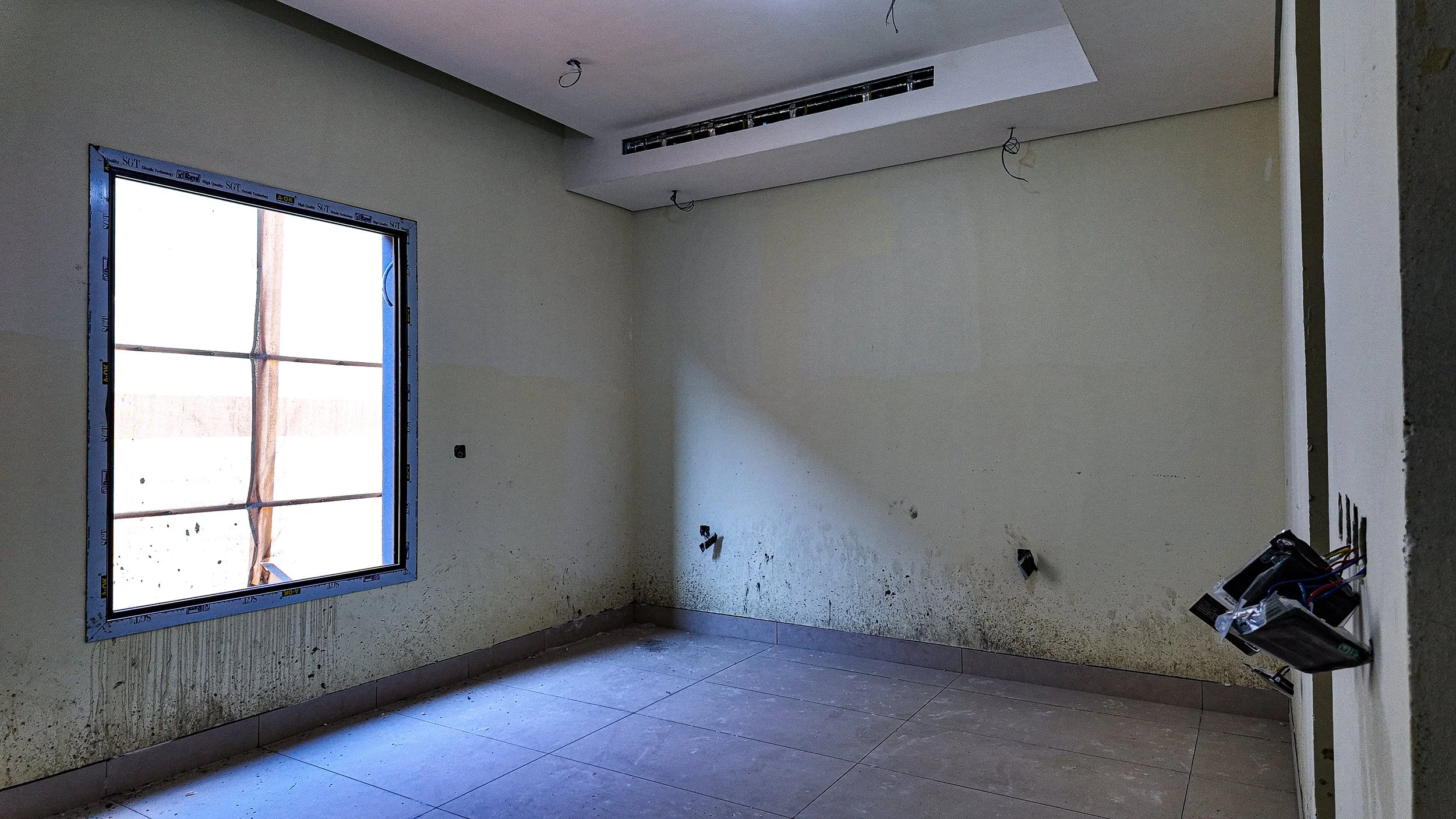

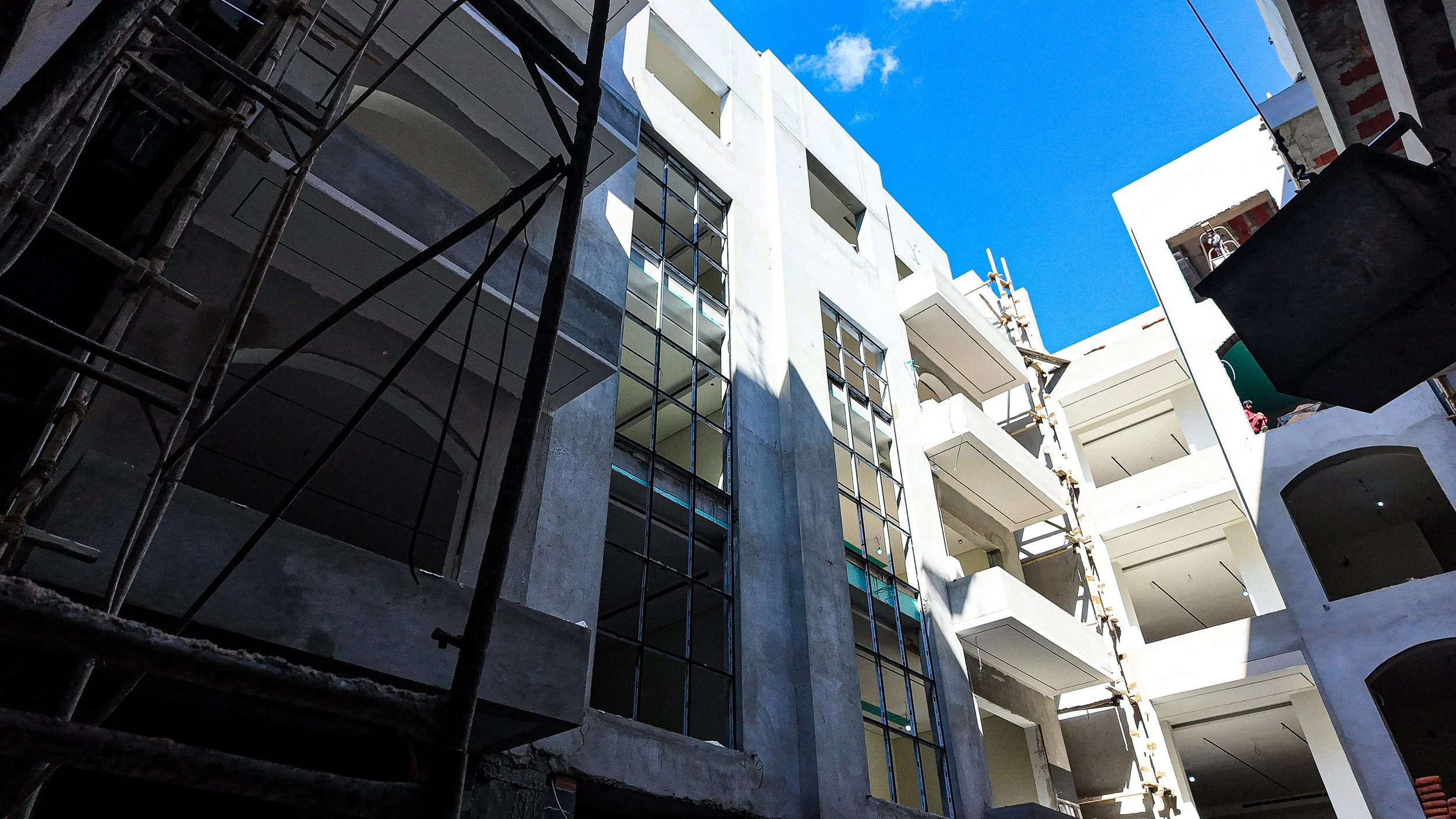

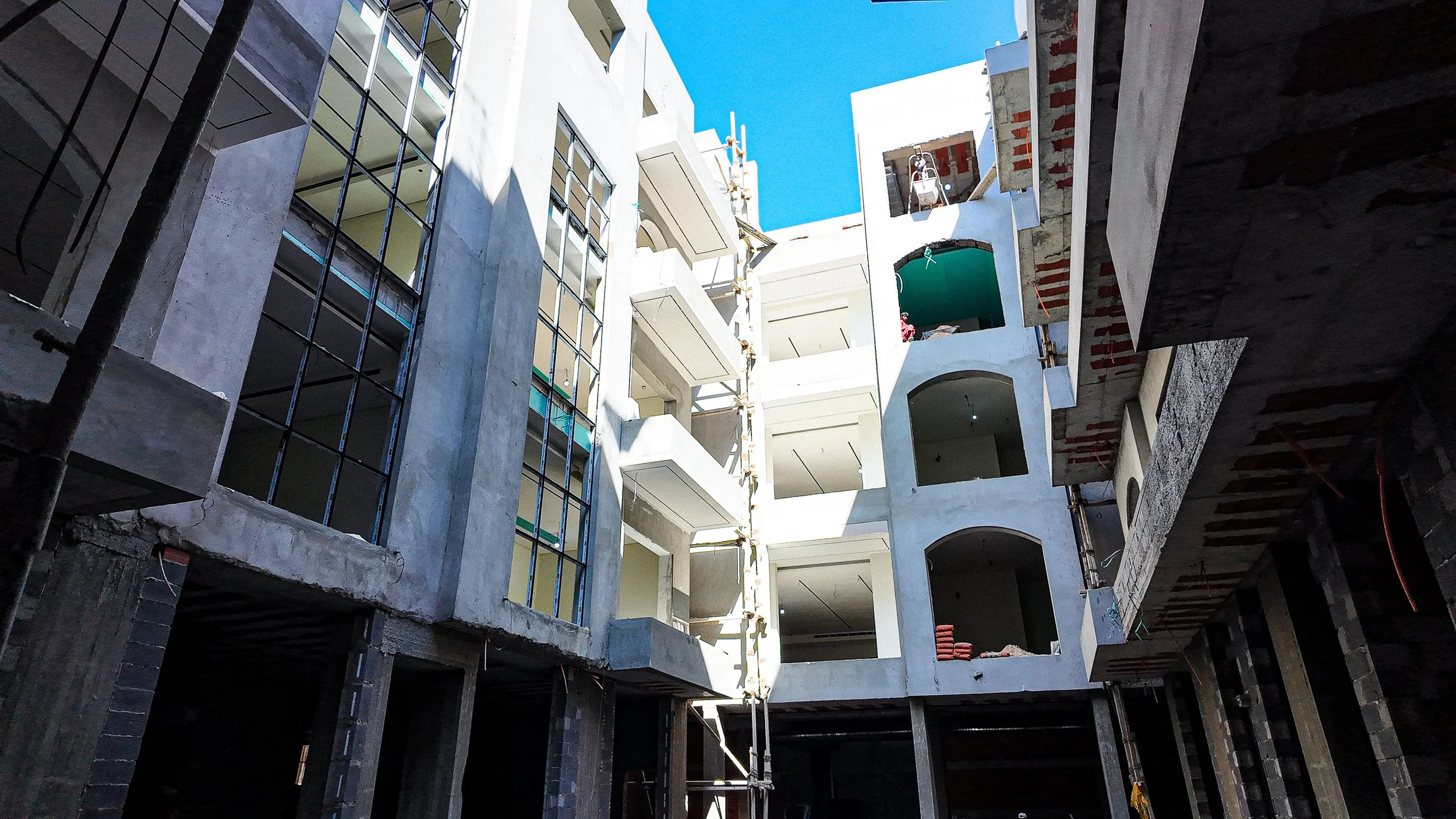

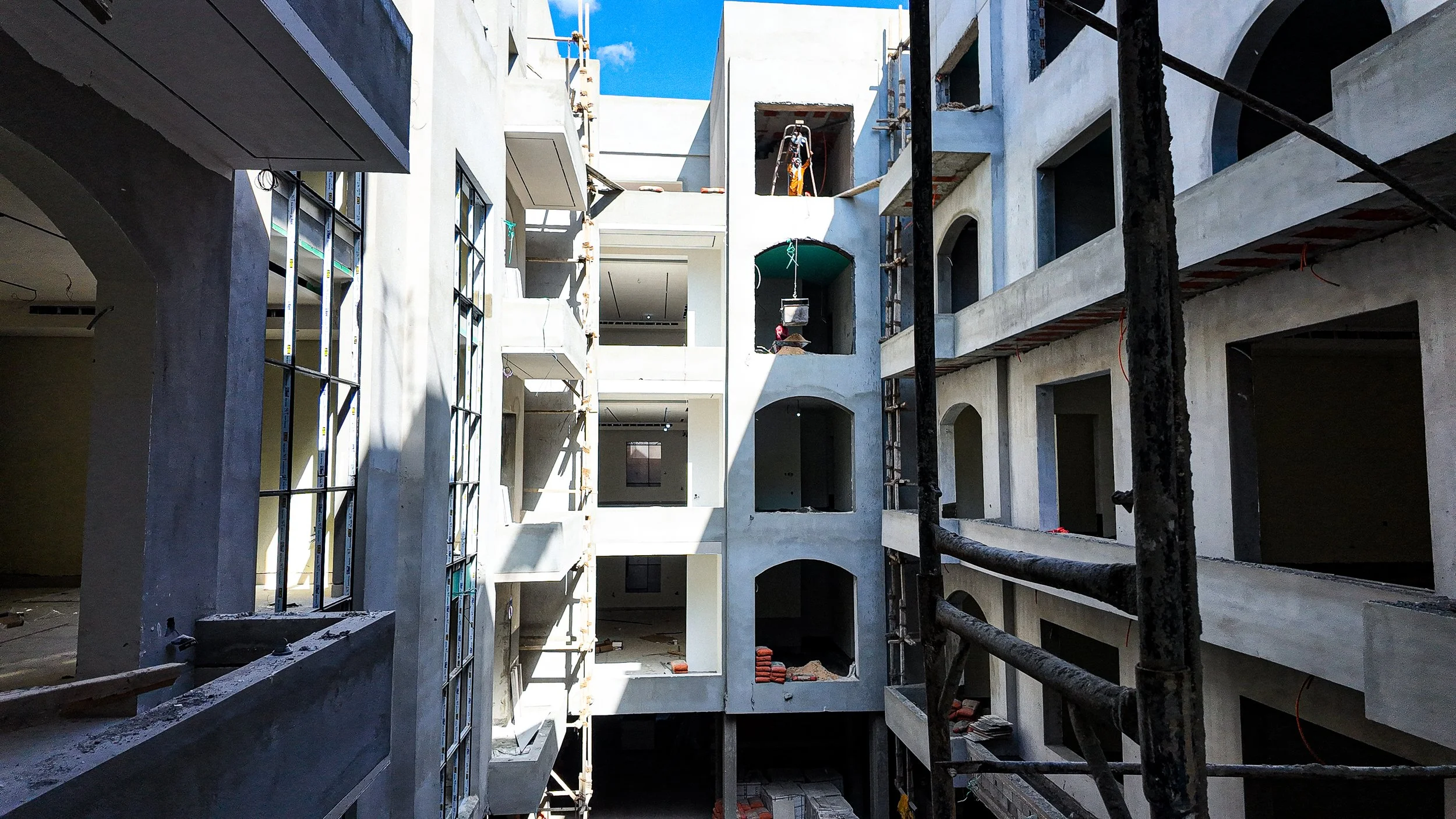

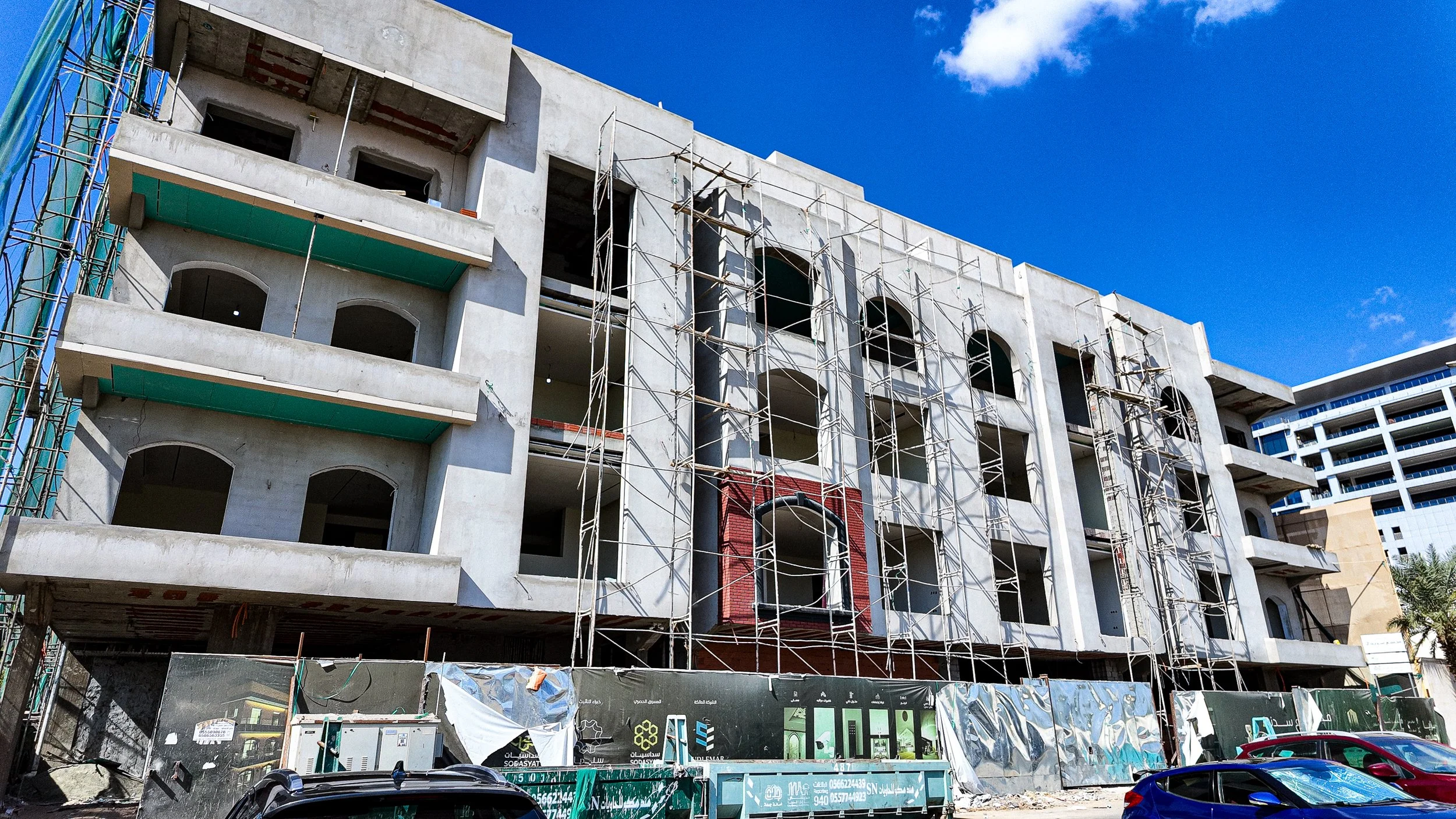

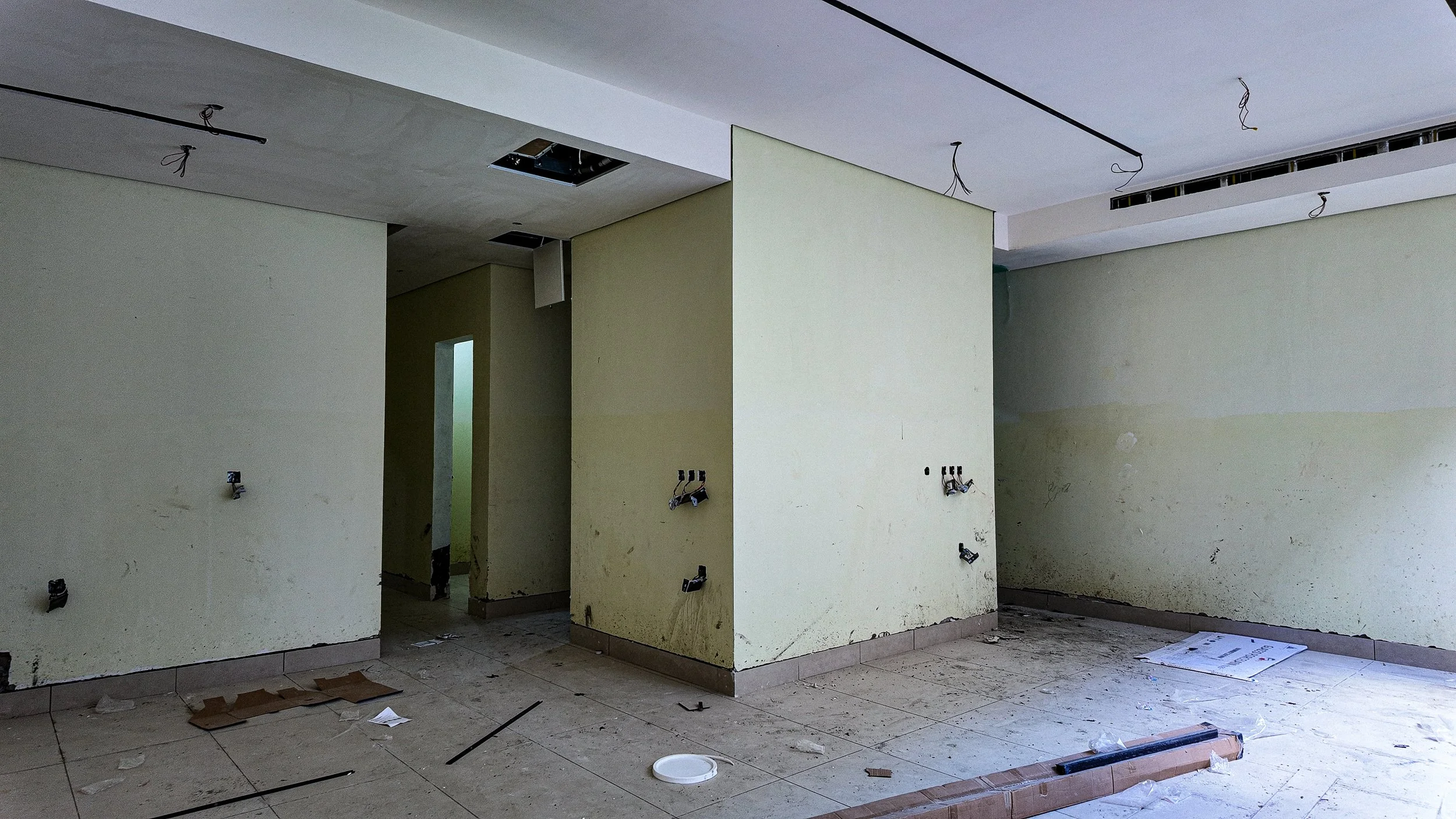

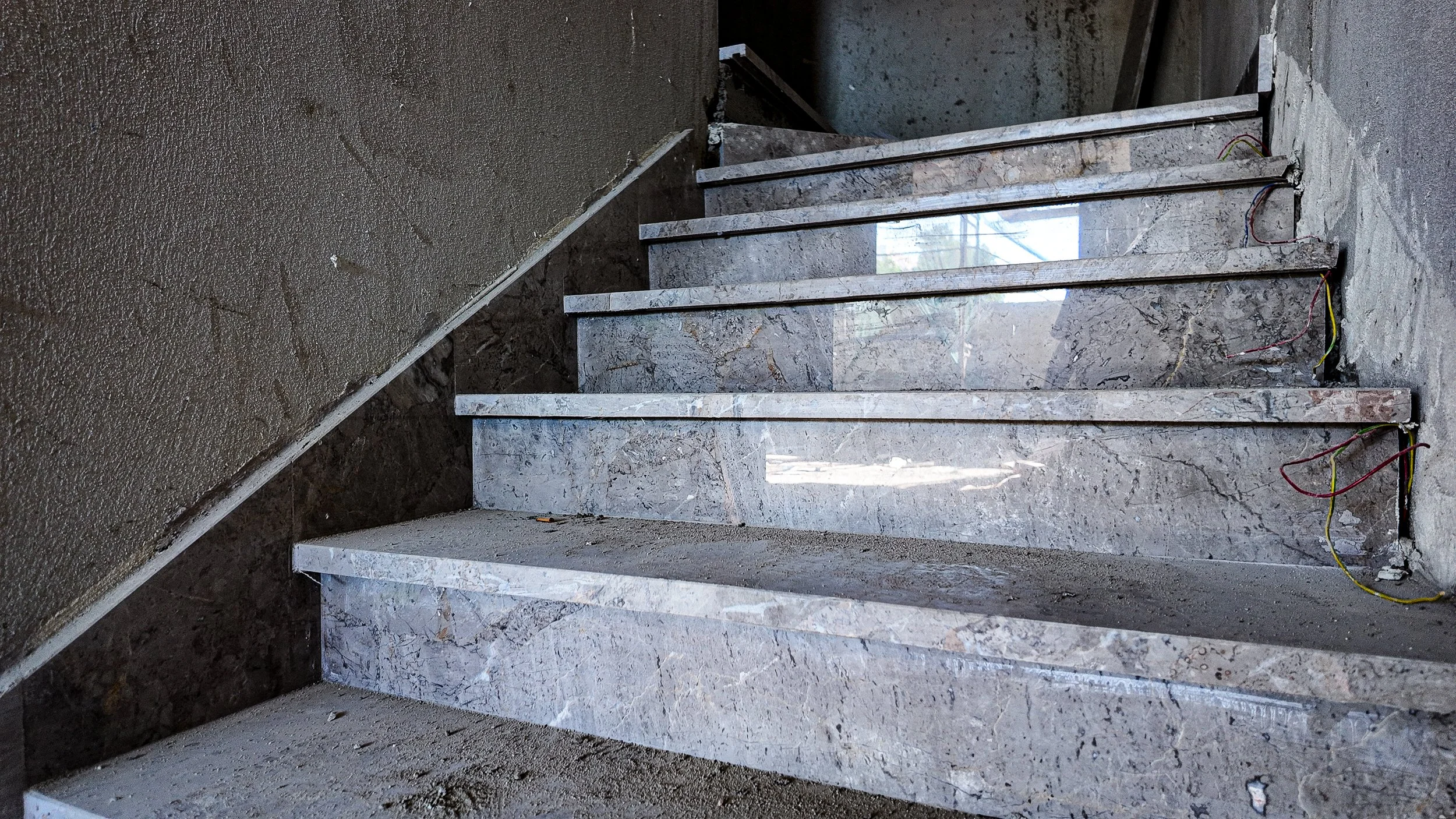

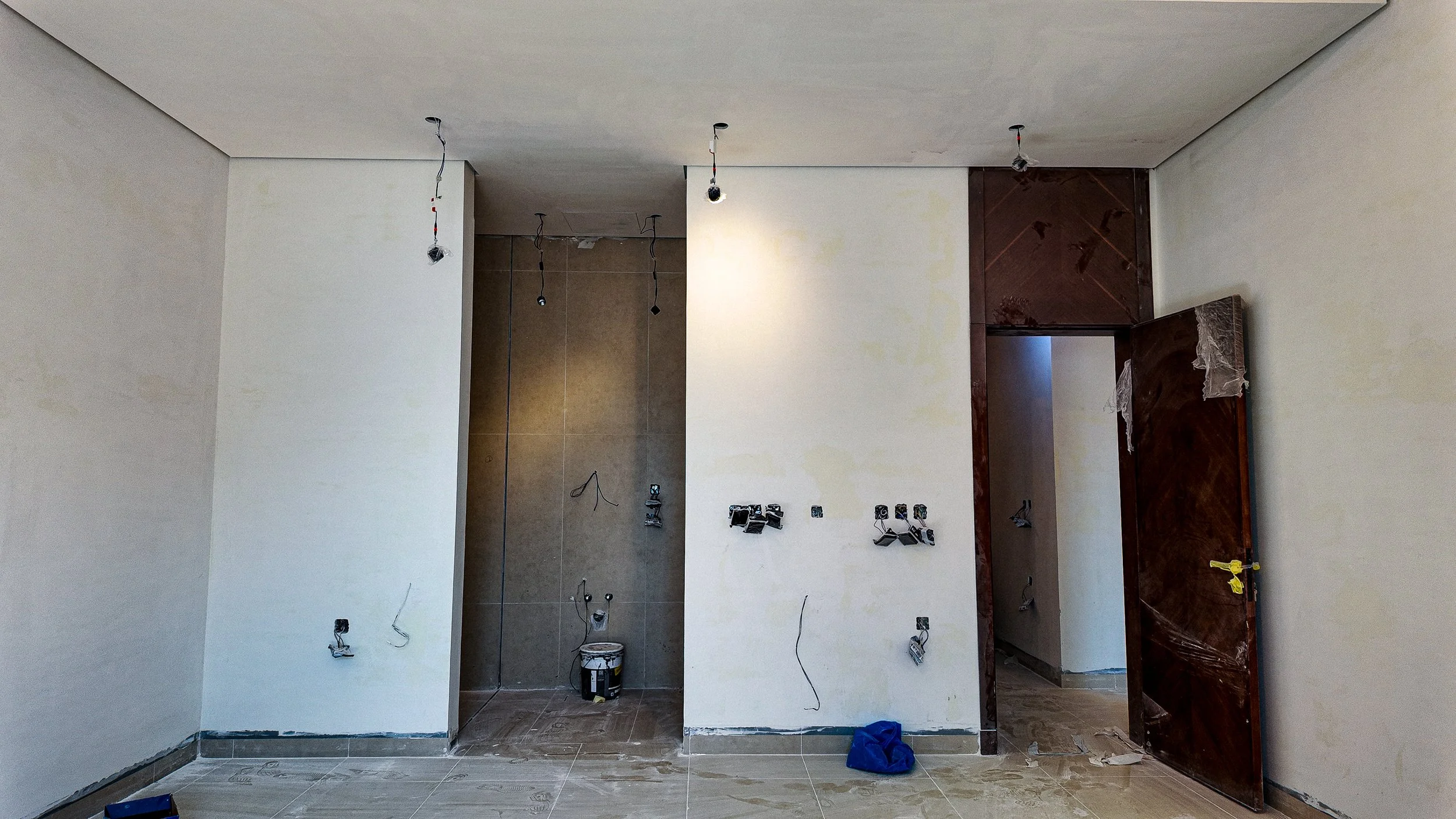

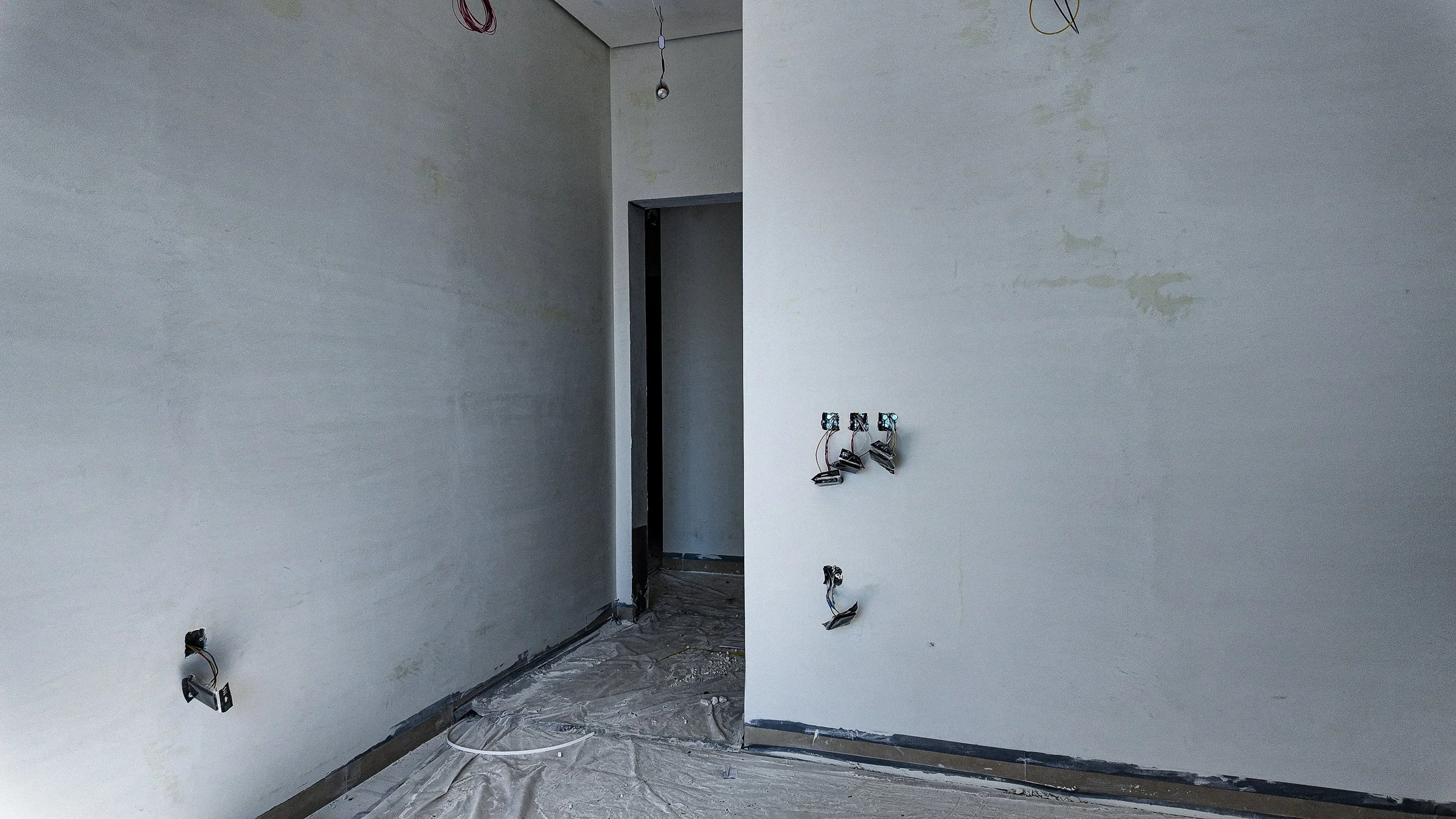

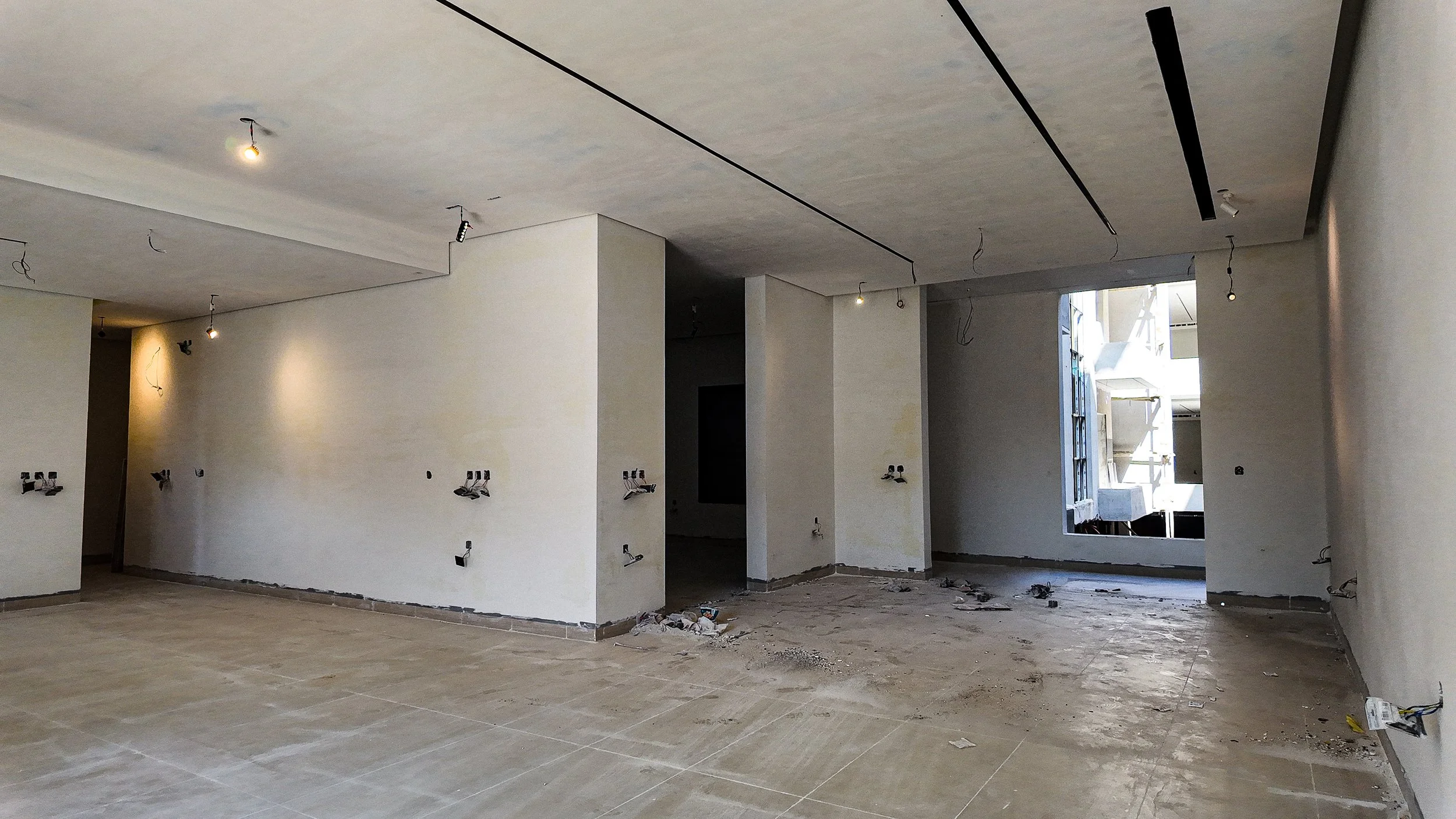

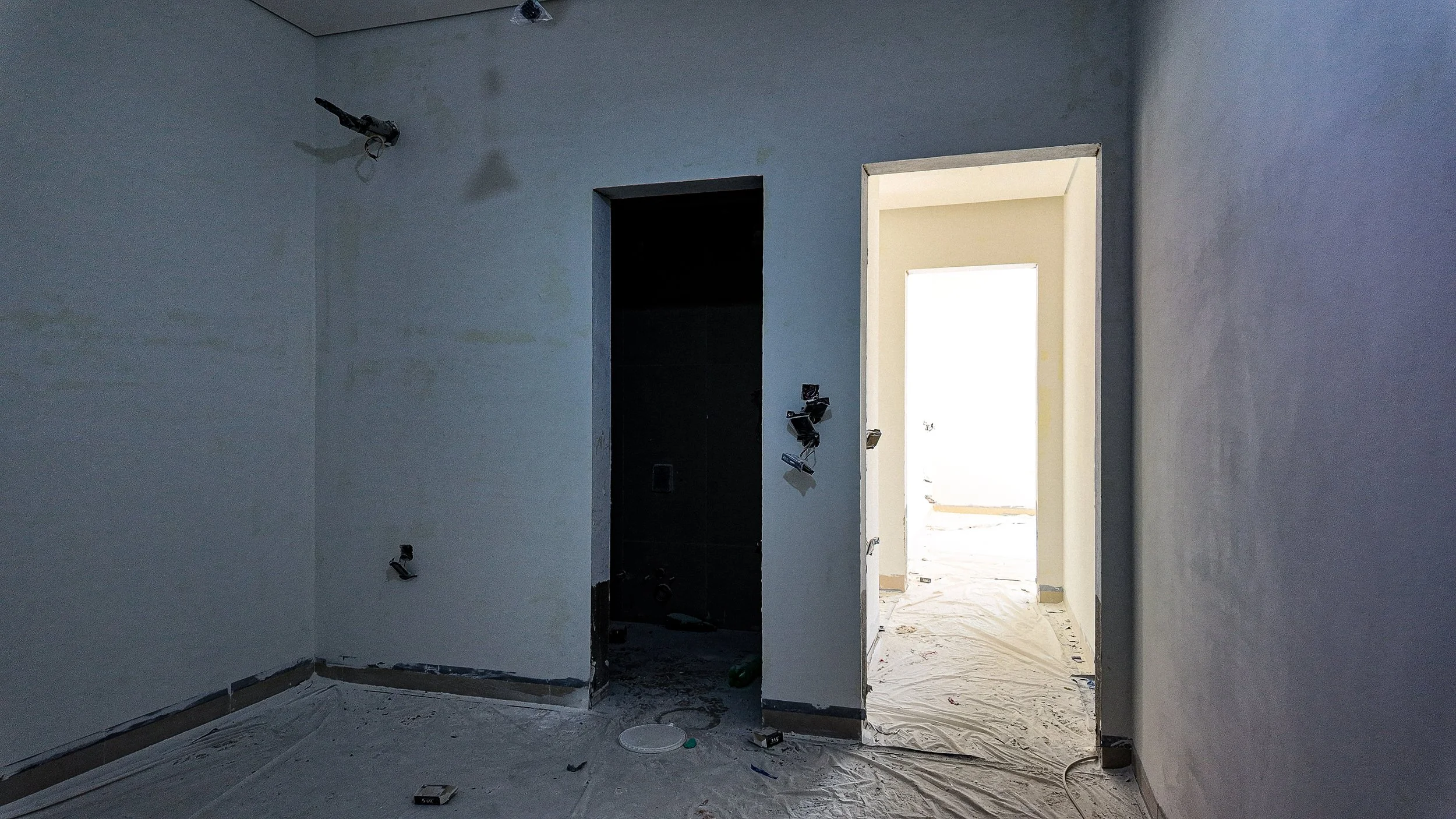

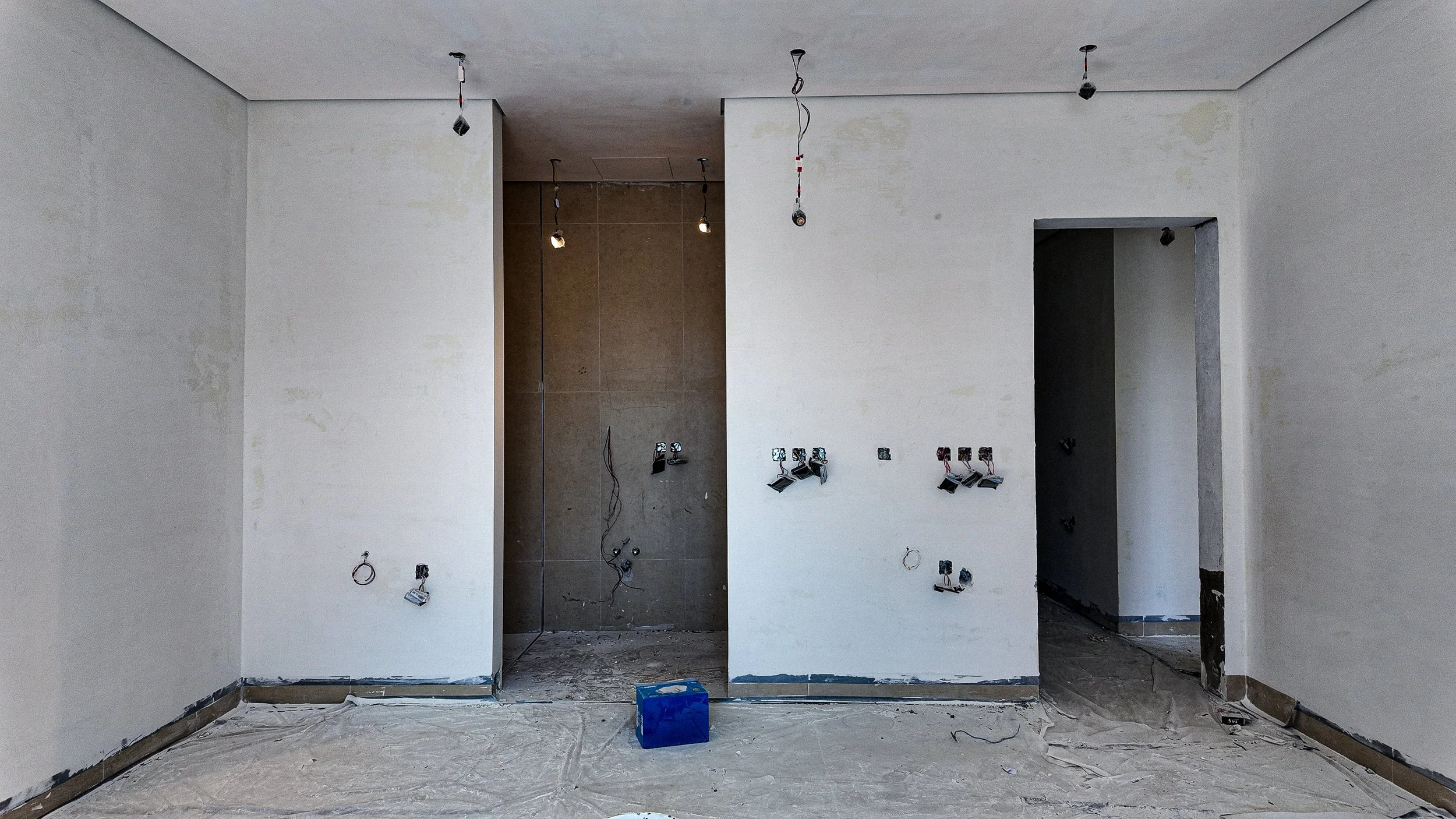

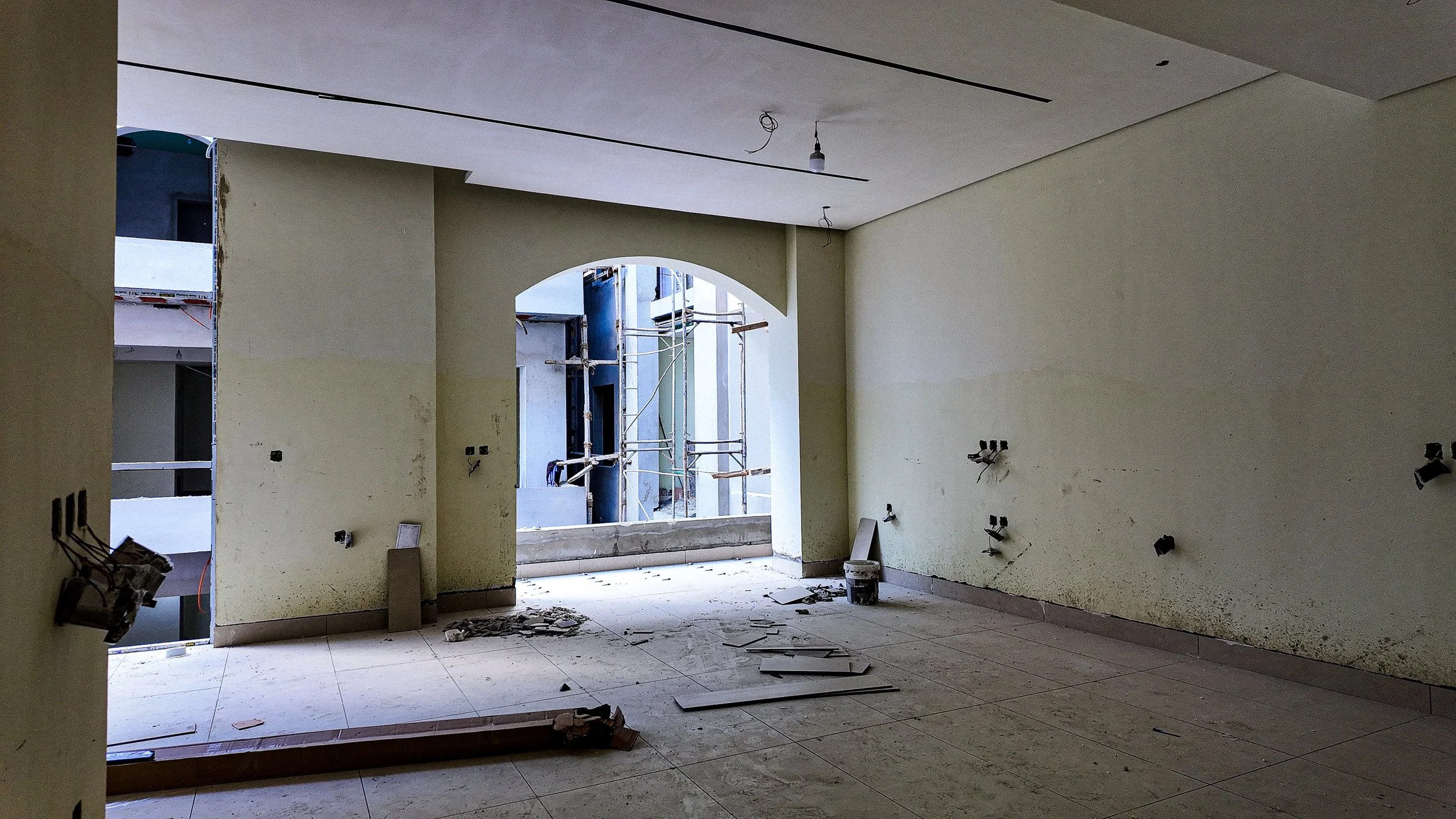

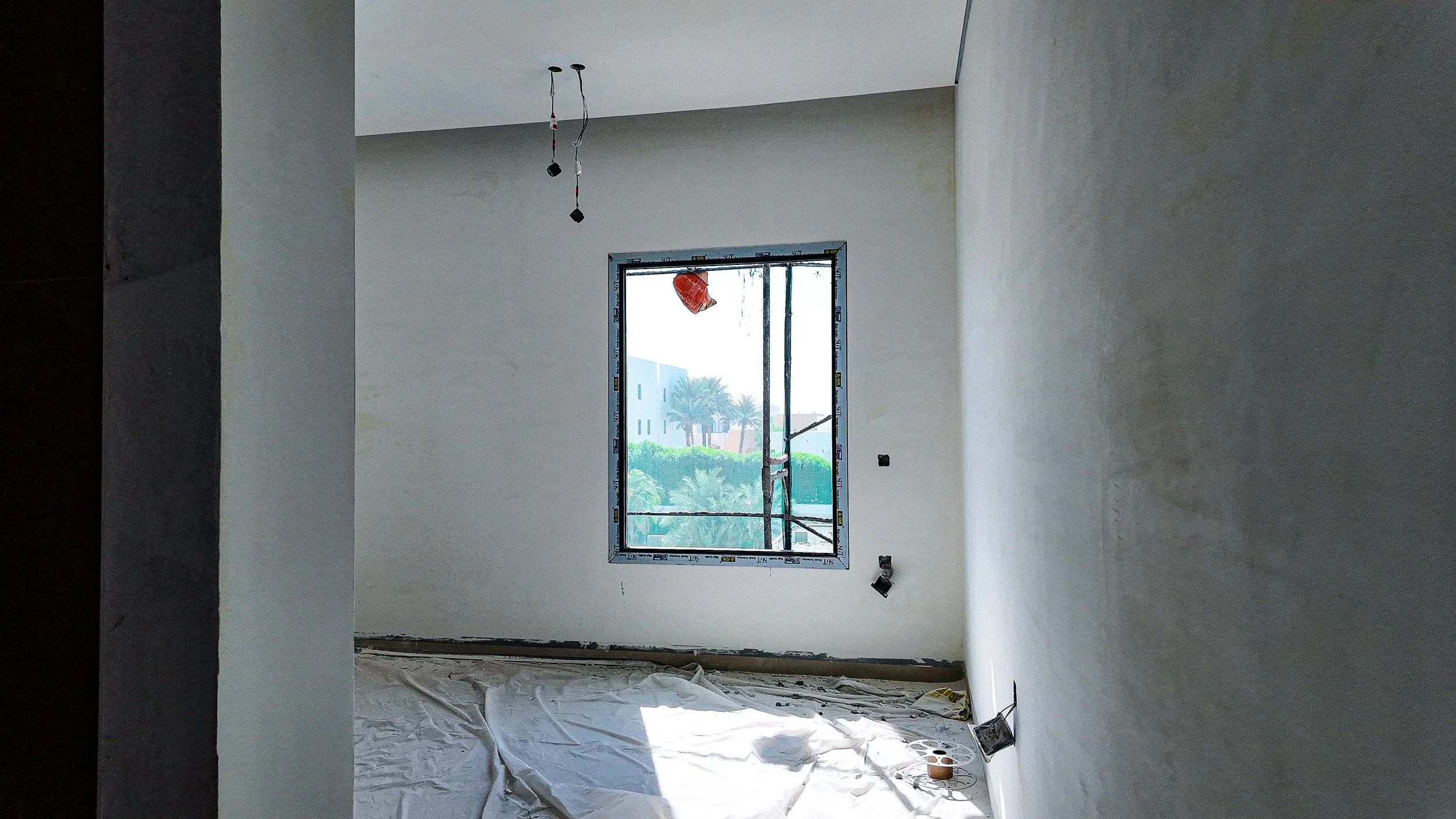

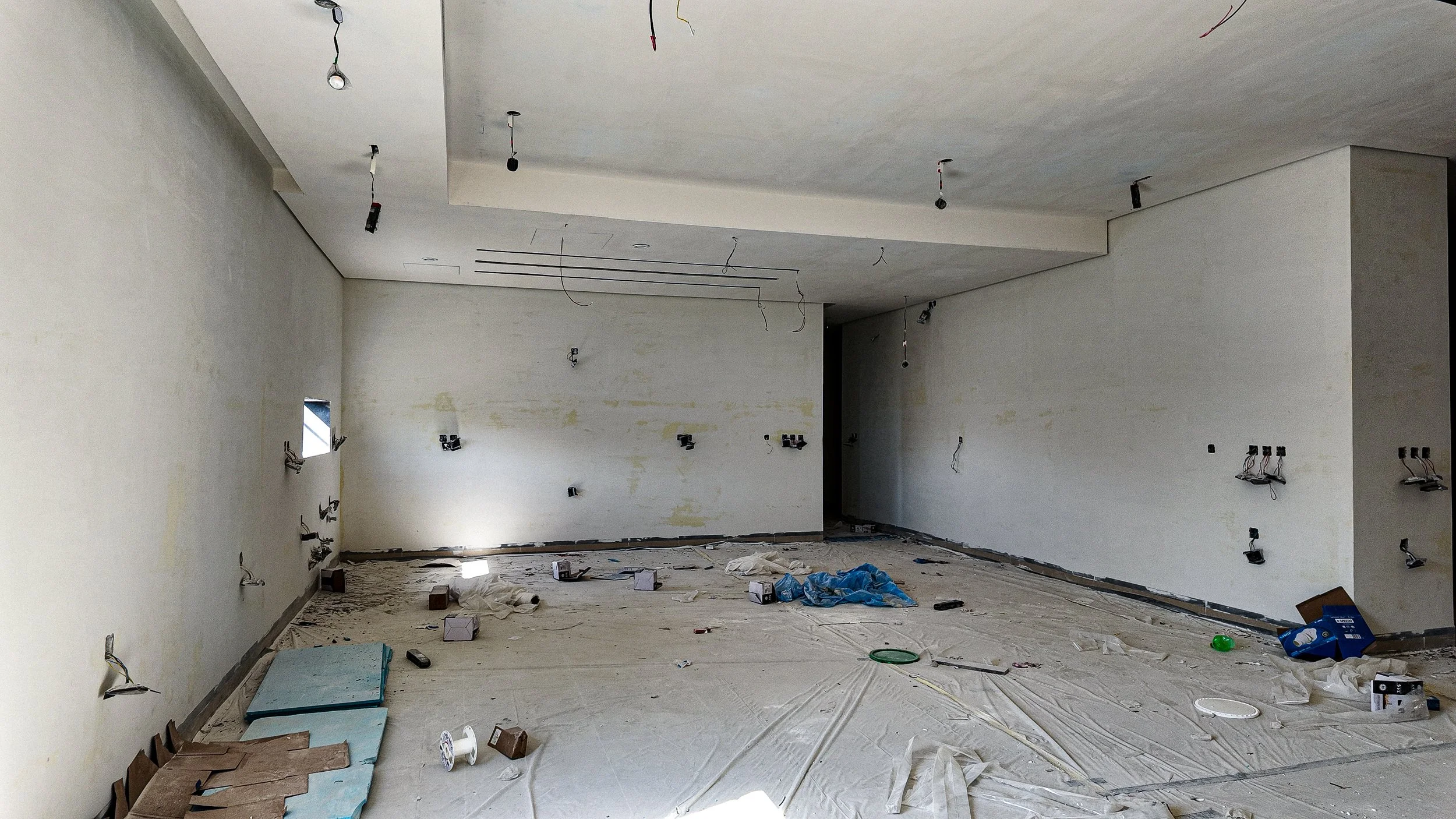

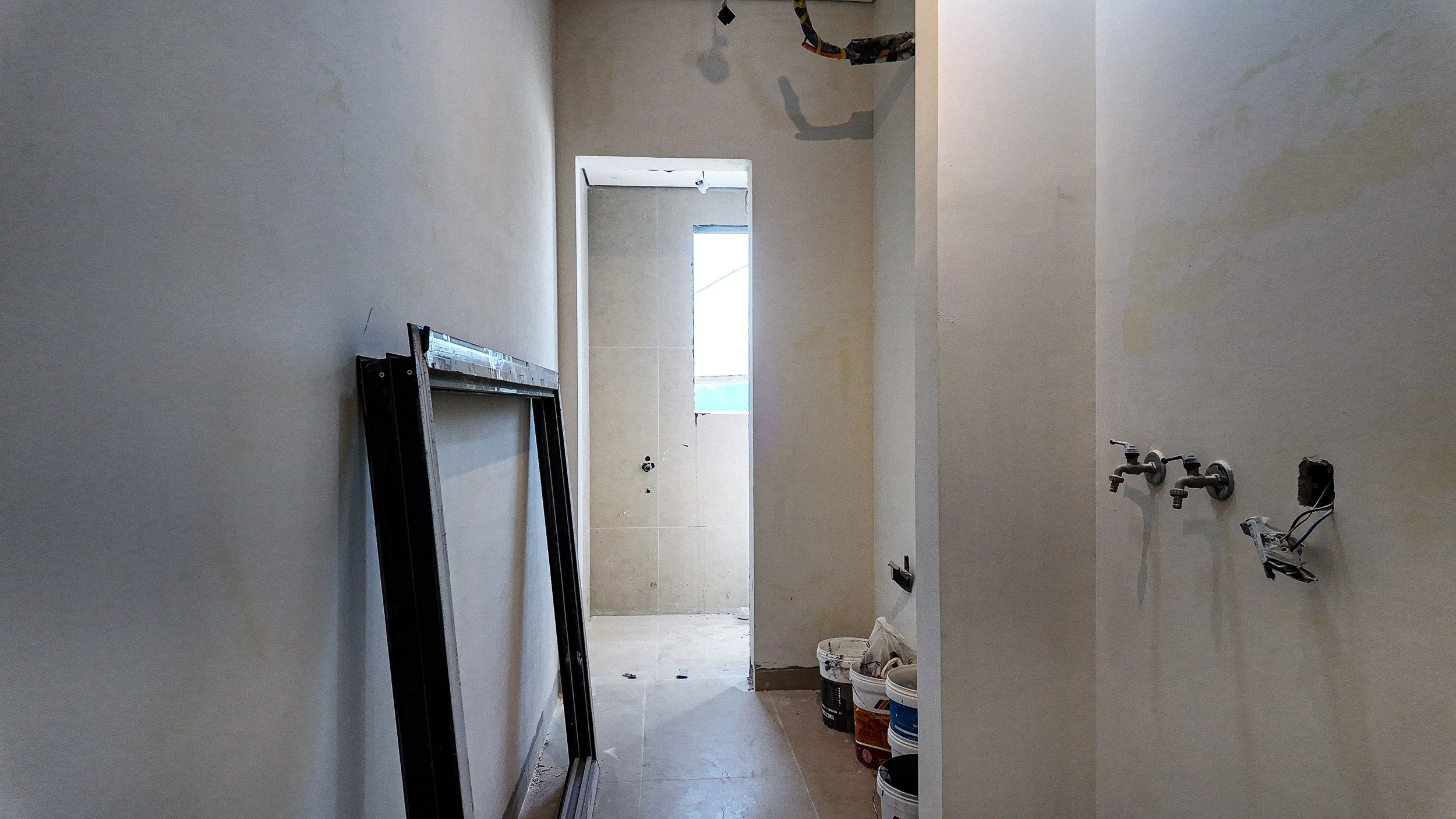

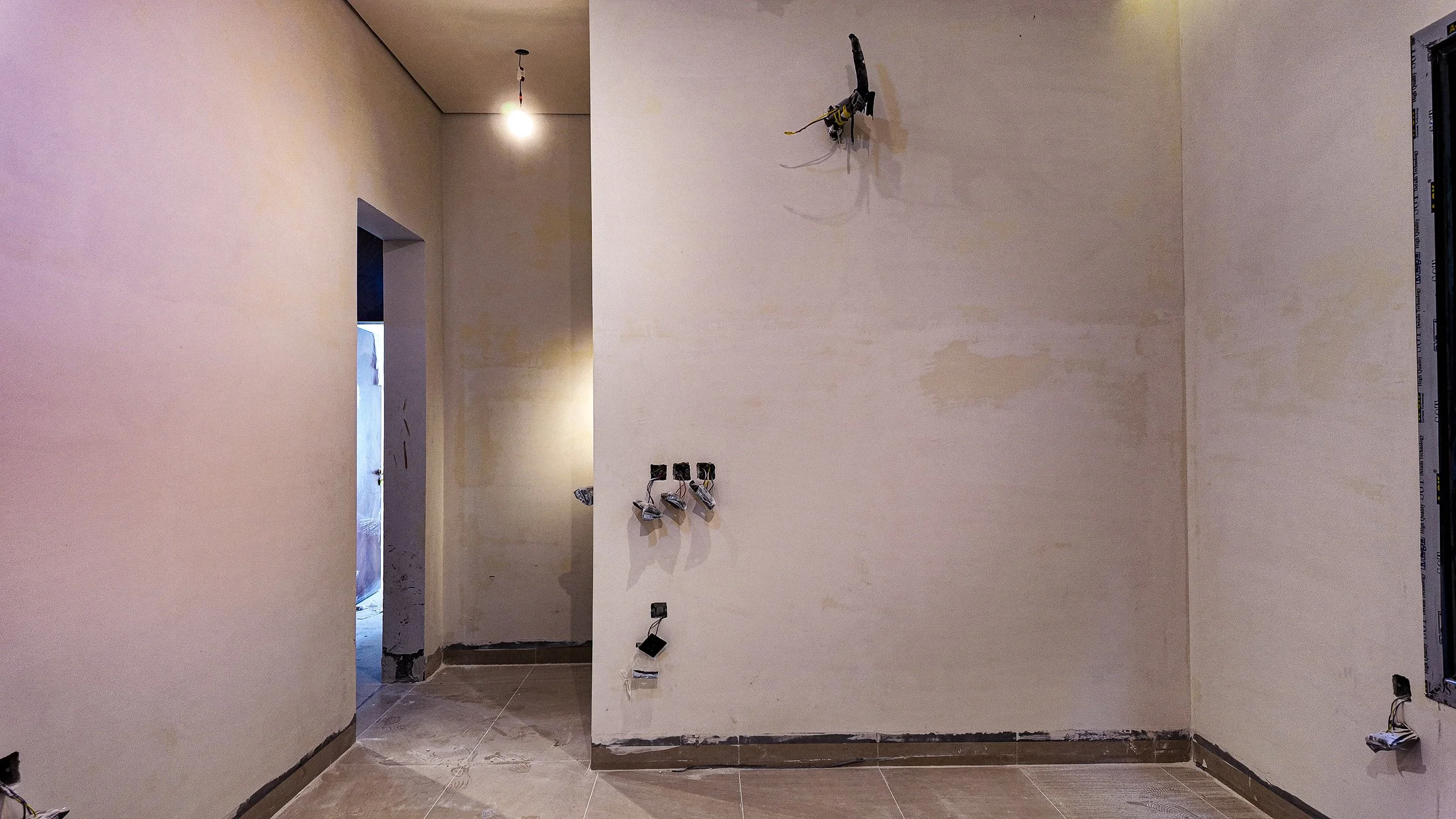

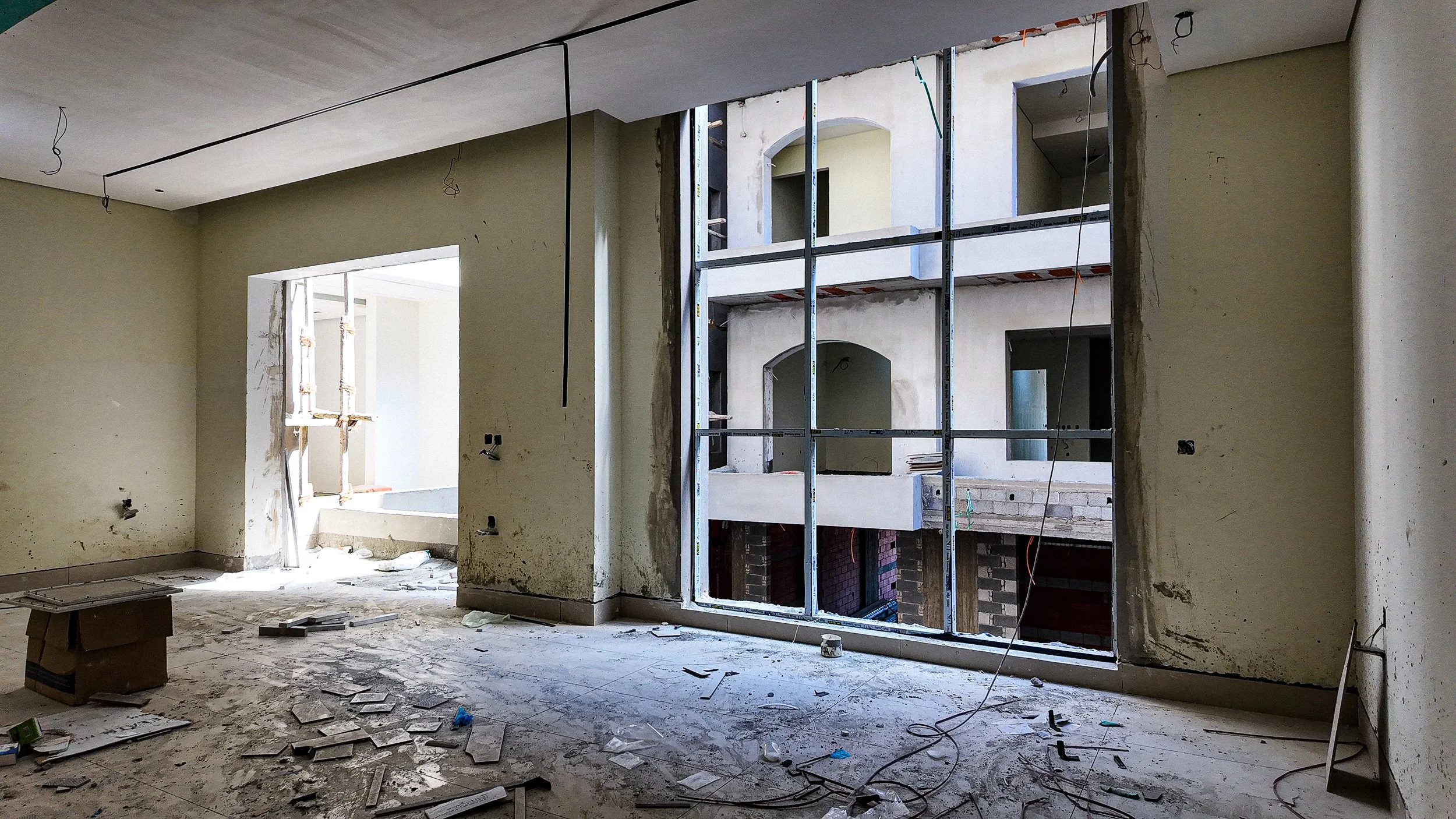

الواجهات الخارجية95%

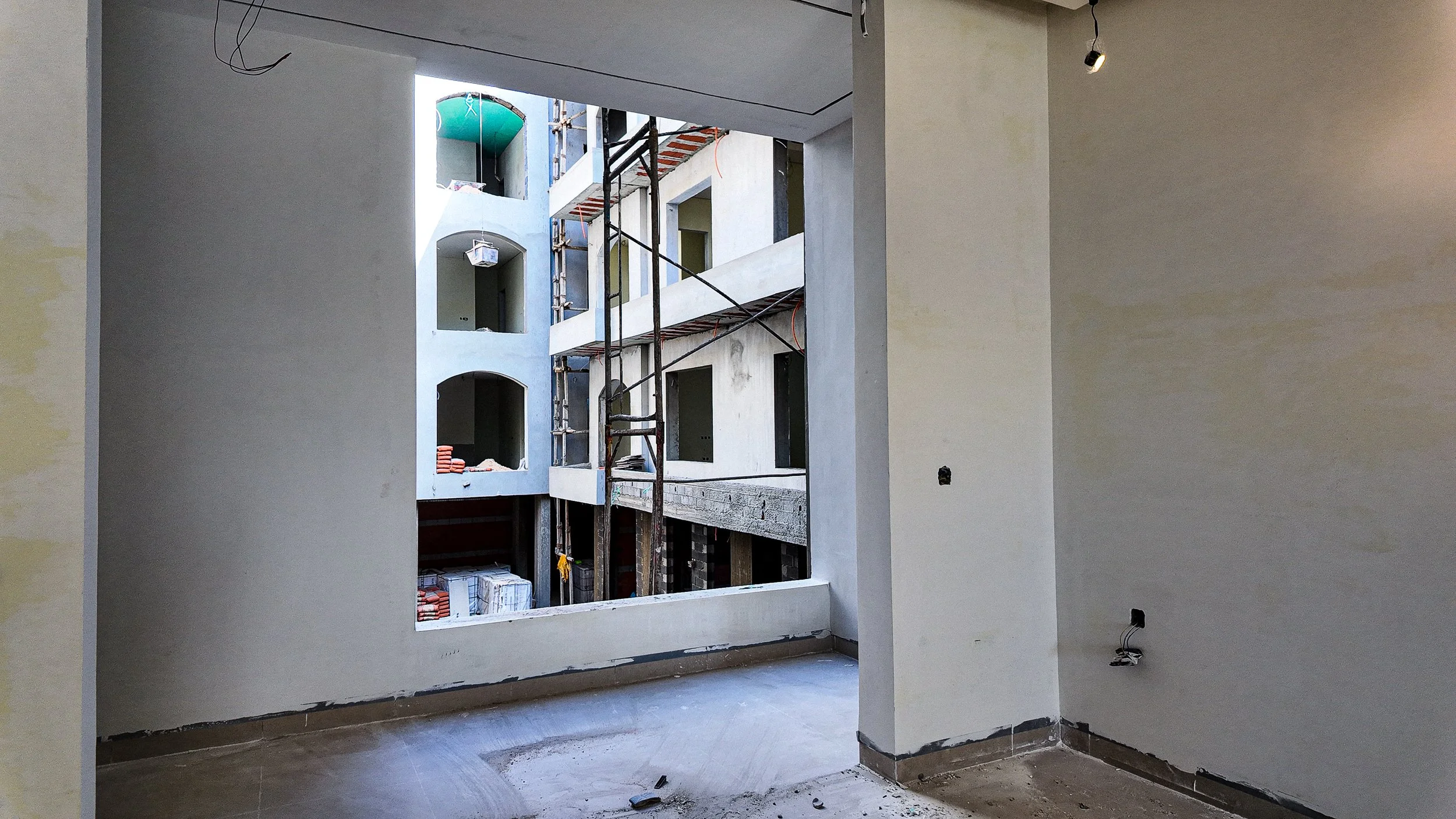

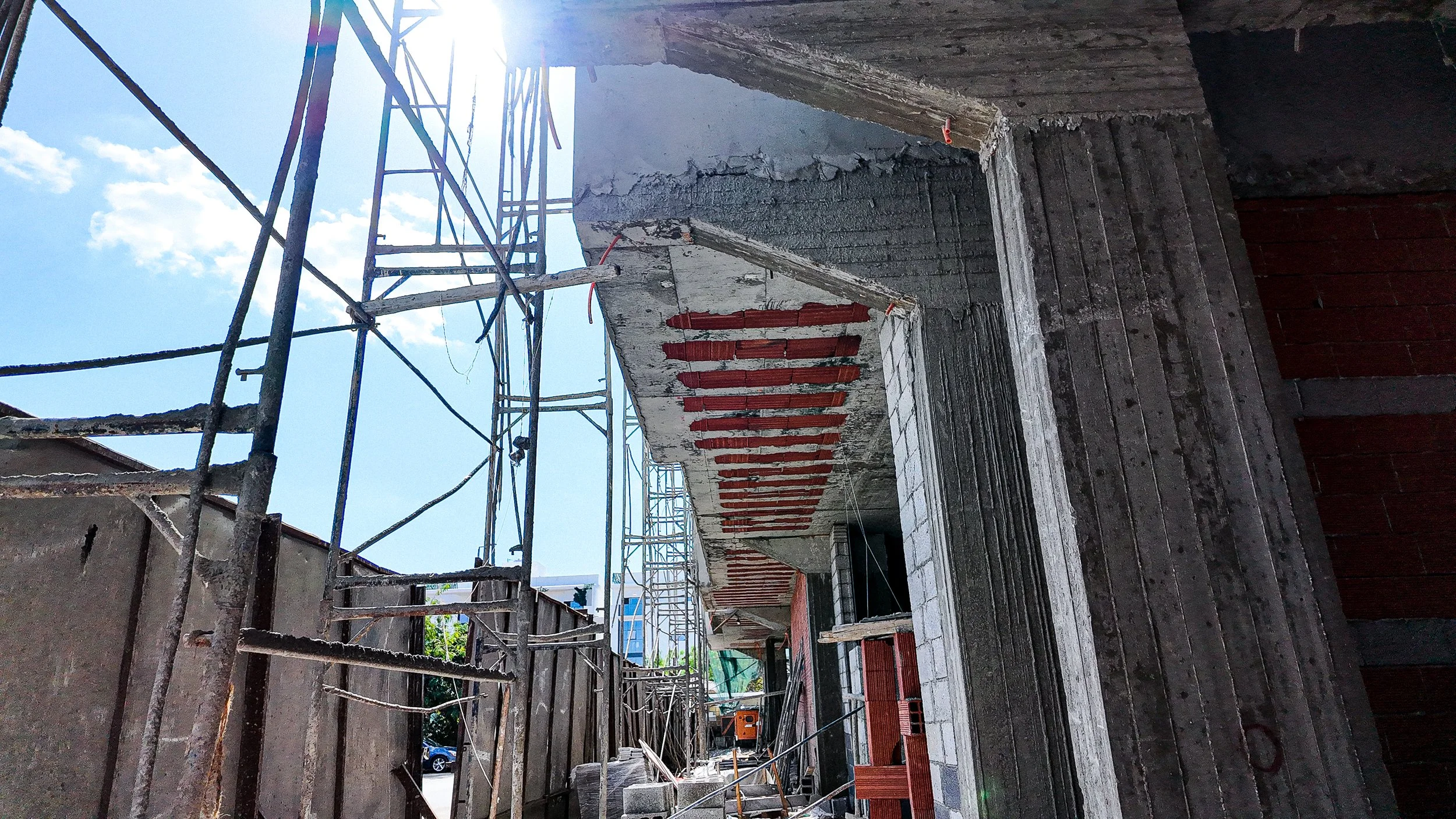

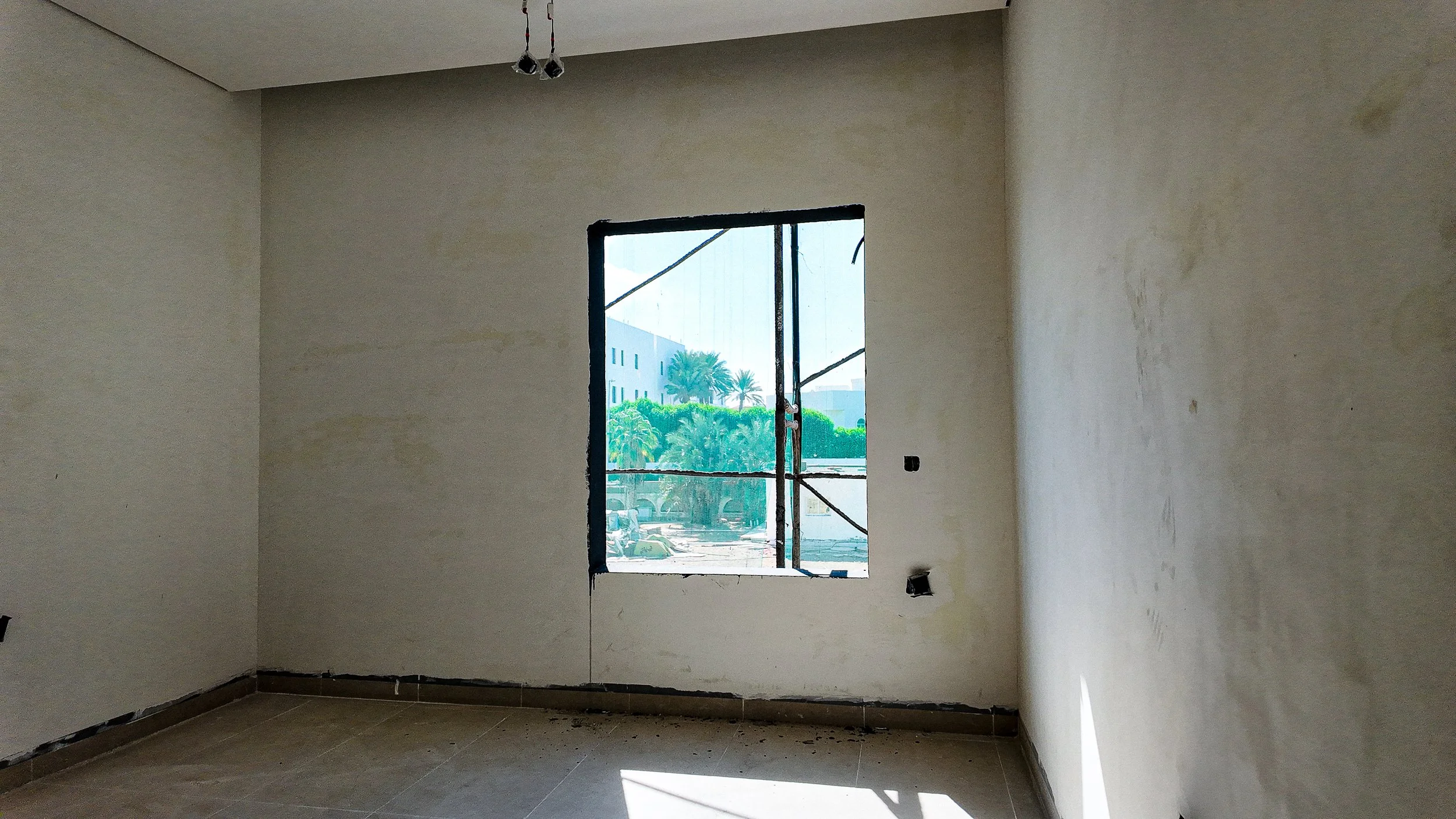

تقدم كبير في أعمال اللياسة (المسح) الخارجية وتجهيز الفتحات المعمارية والأقواس.

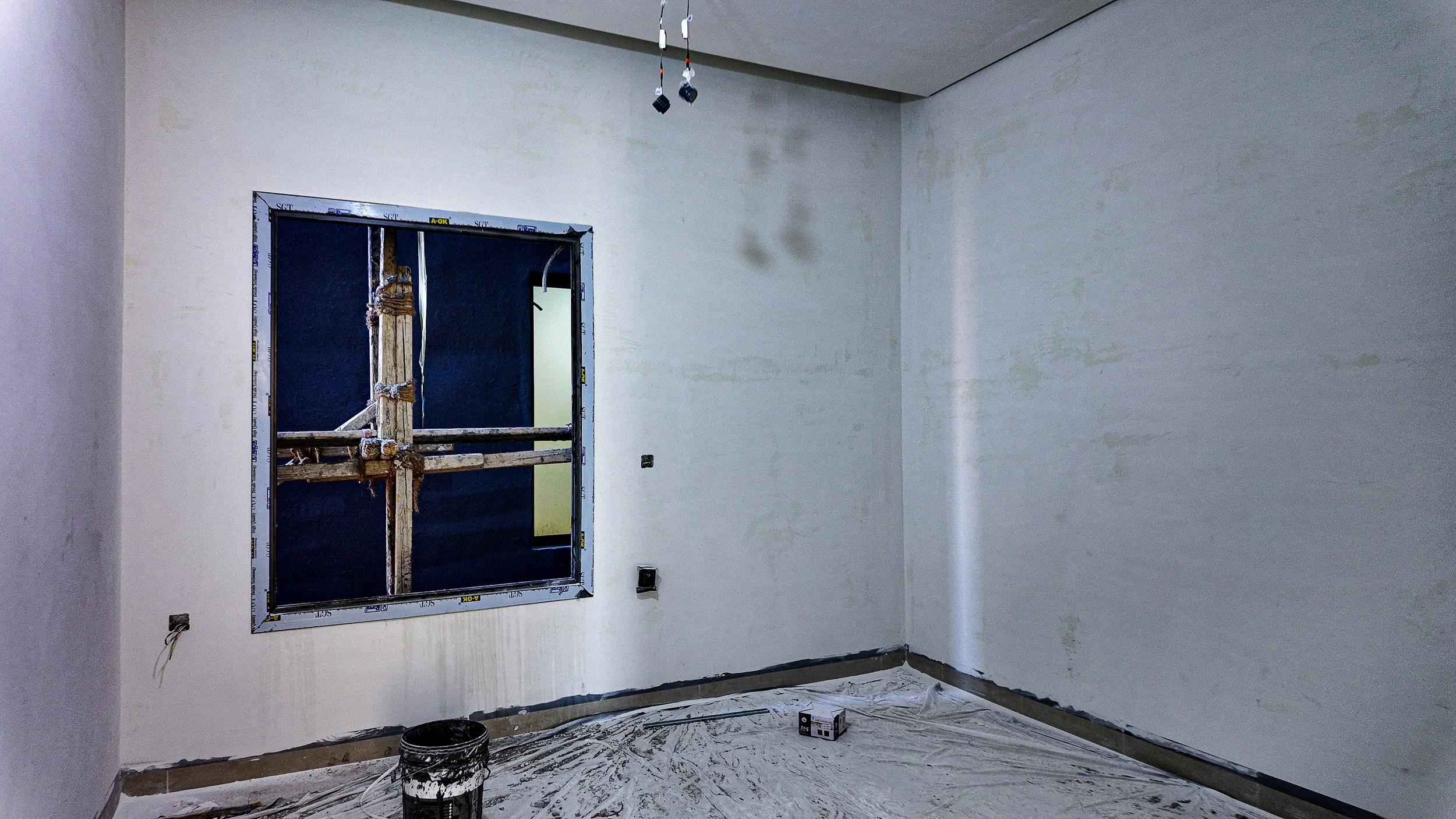

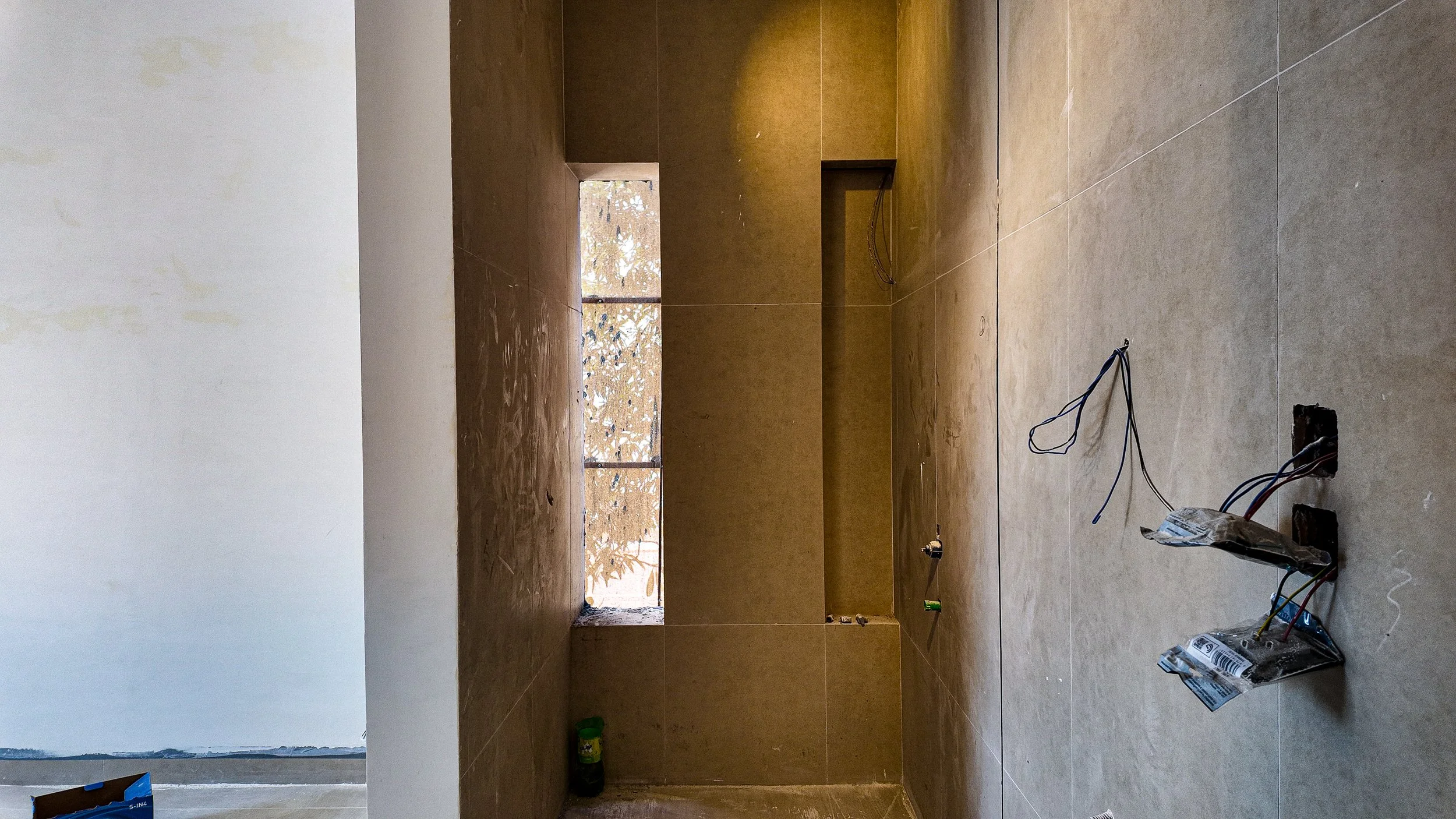

الأنظمة الميكانيكية90%

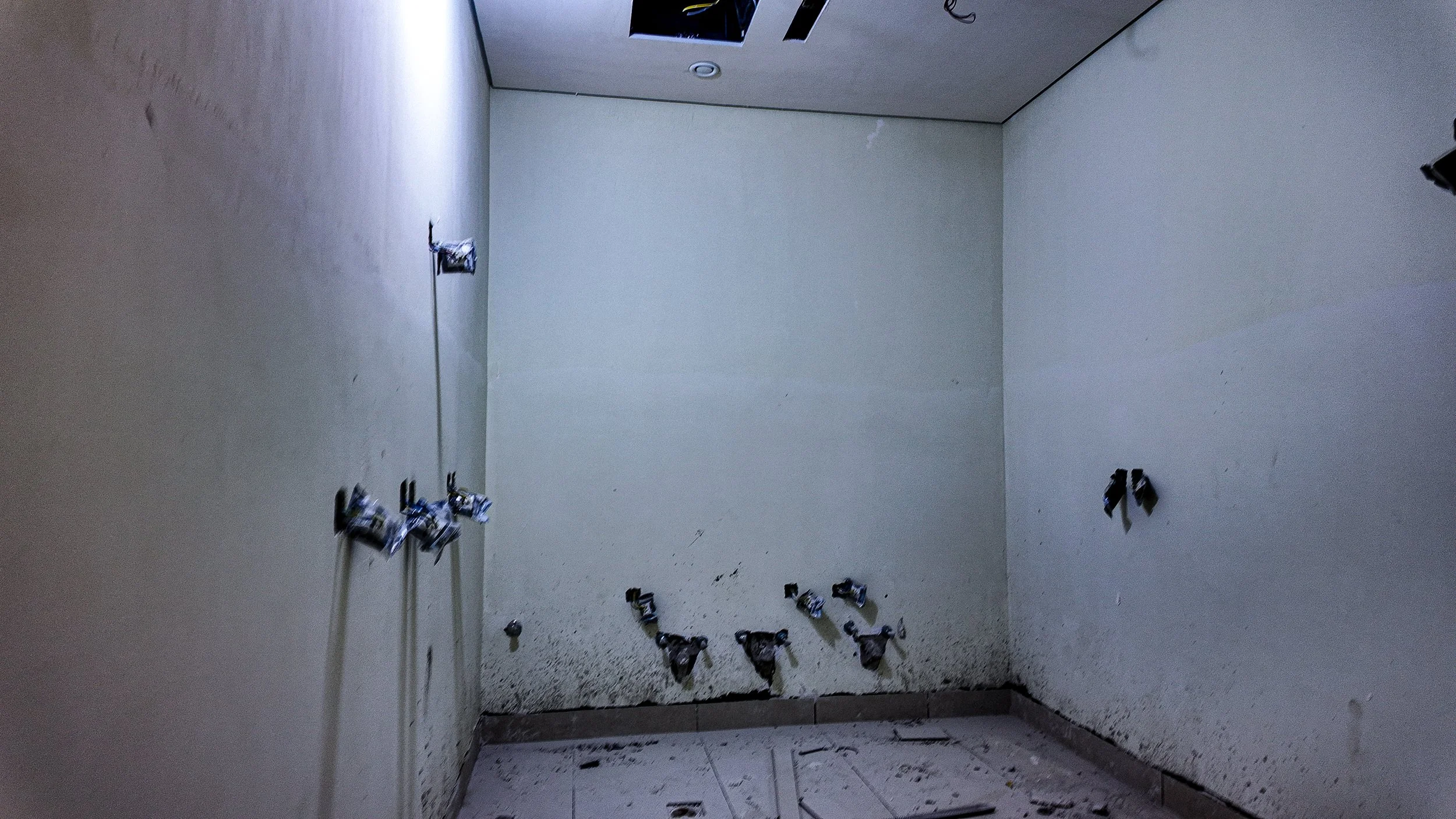

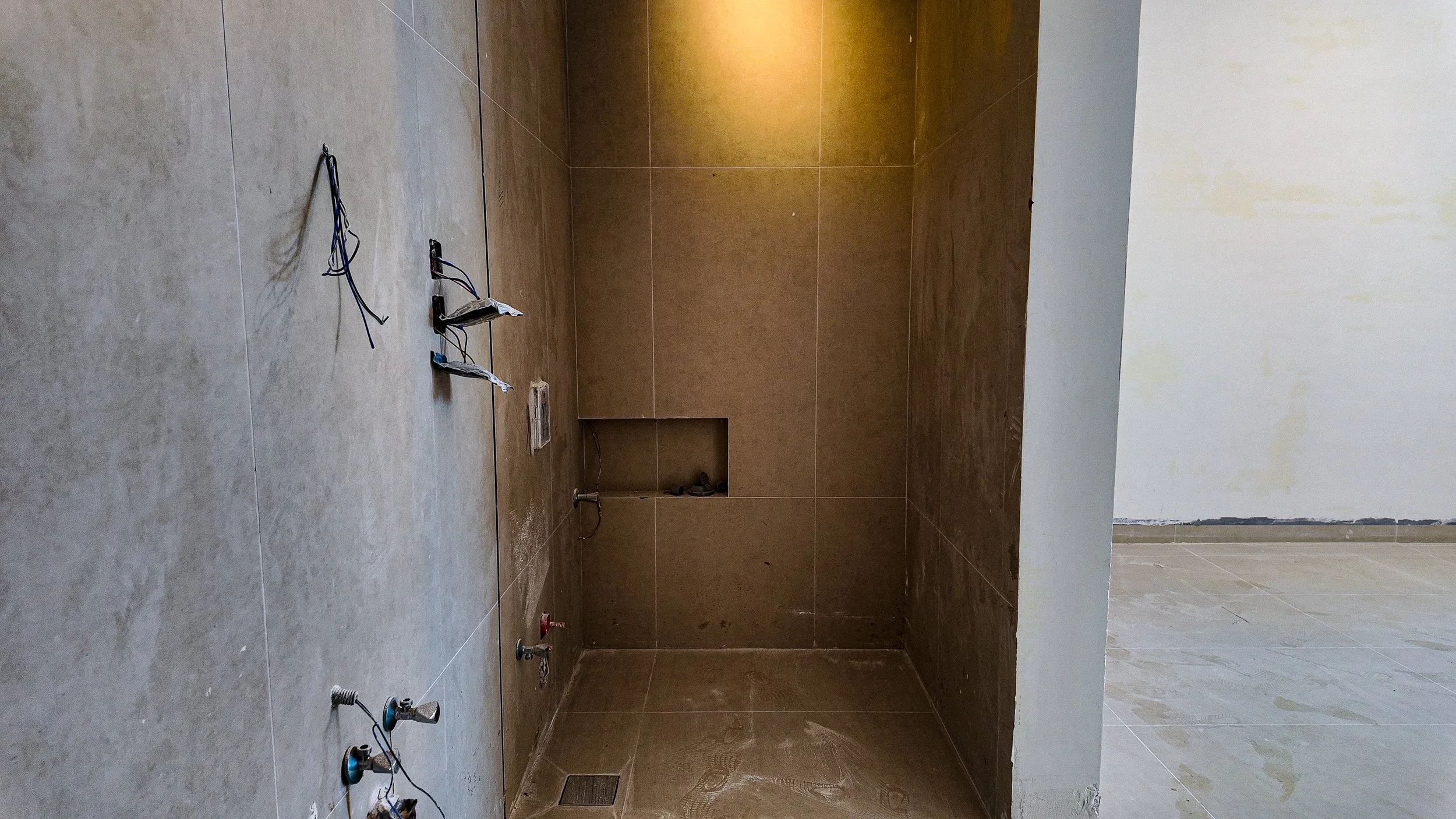

تركيب وحدات التكييف الخارجية (Package Units) على السطح وتوصيل التمديدات.

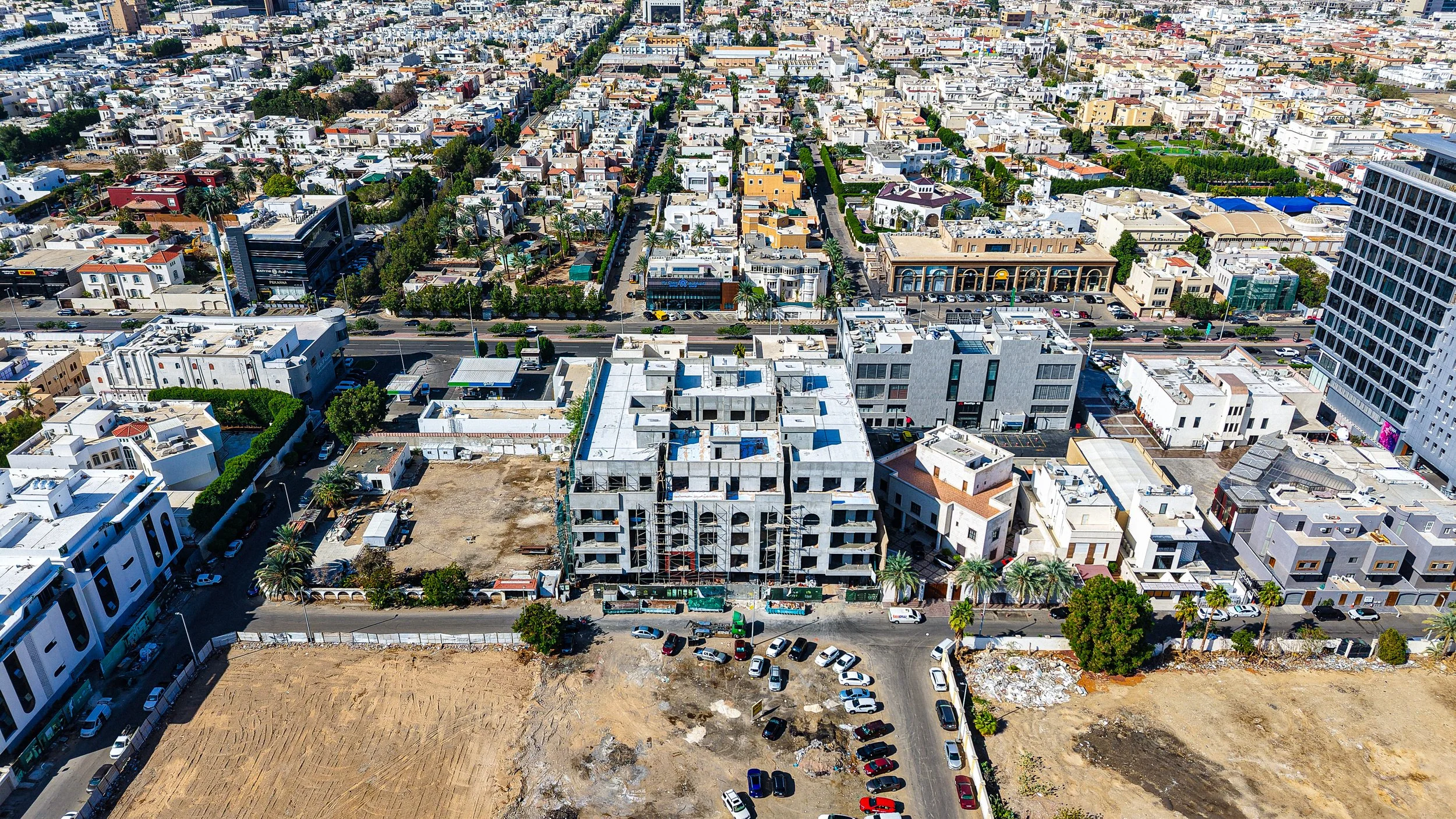

المحيط الخارجي85%

إزالة بعض السواتر القماشية الخضراء (الشبك) عن أجزاء من الواجهة الأمامية.

قراءة الإنجاز

الزيادة في نسبة الإنجاز من 63% إلى 72% تعكس بوضوح الانتقال من الأعمال الإنشائية الثقيلة إلى مرحلة التشطيبات. التغيير البصري الأبرز هو إغلاق السطح بالكامل وأعمال العزل، مما يمهد لبدء التشطيبات الداخلية النهائية دون مخاطر تسرب مياه الأمطار.

مقارنة بالزيارة السابقة

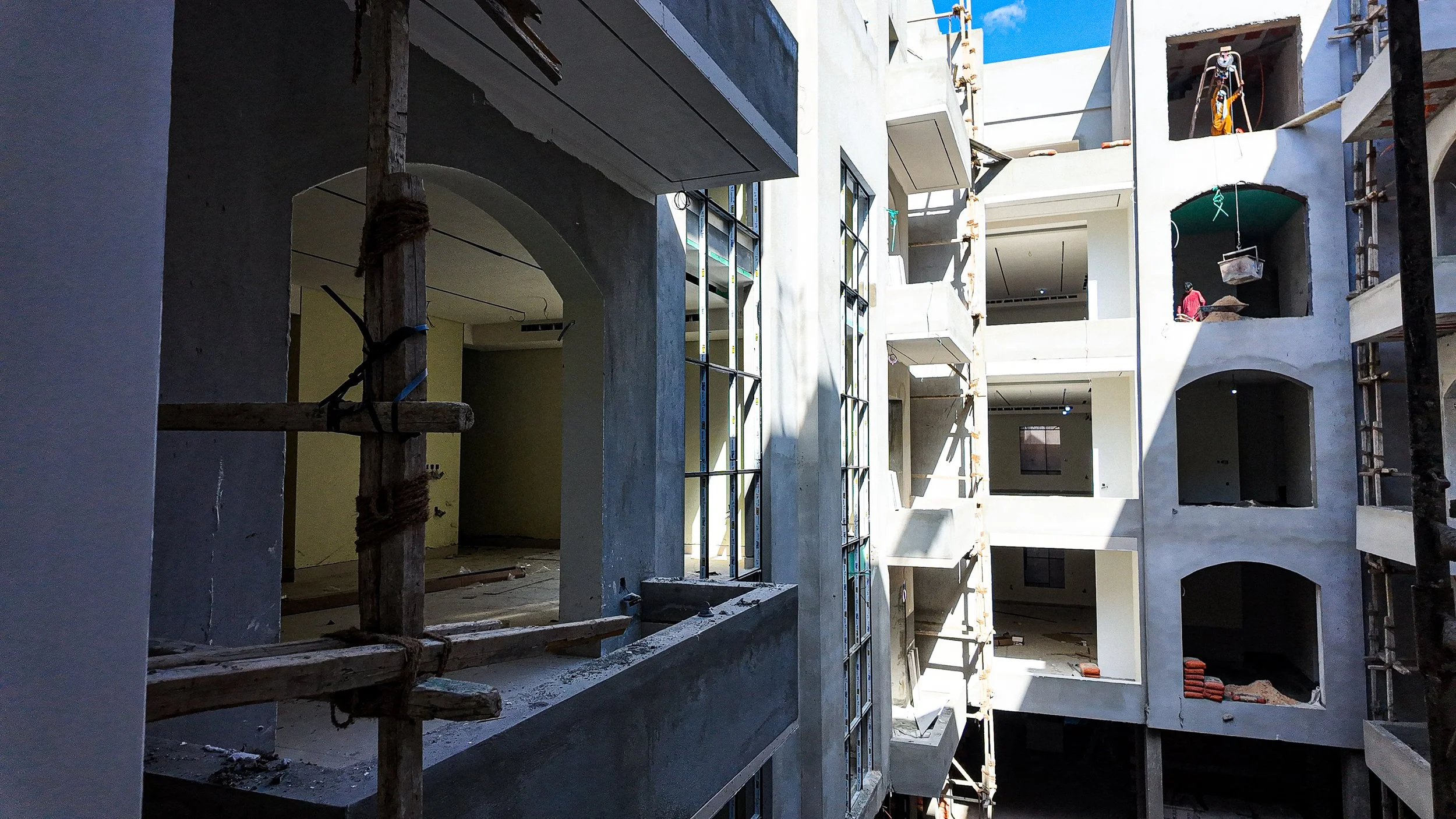

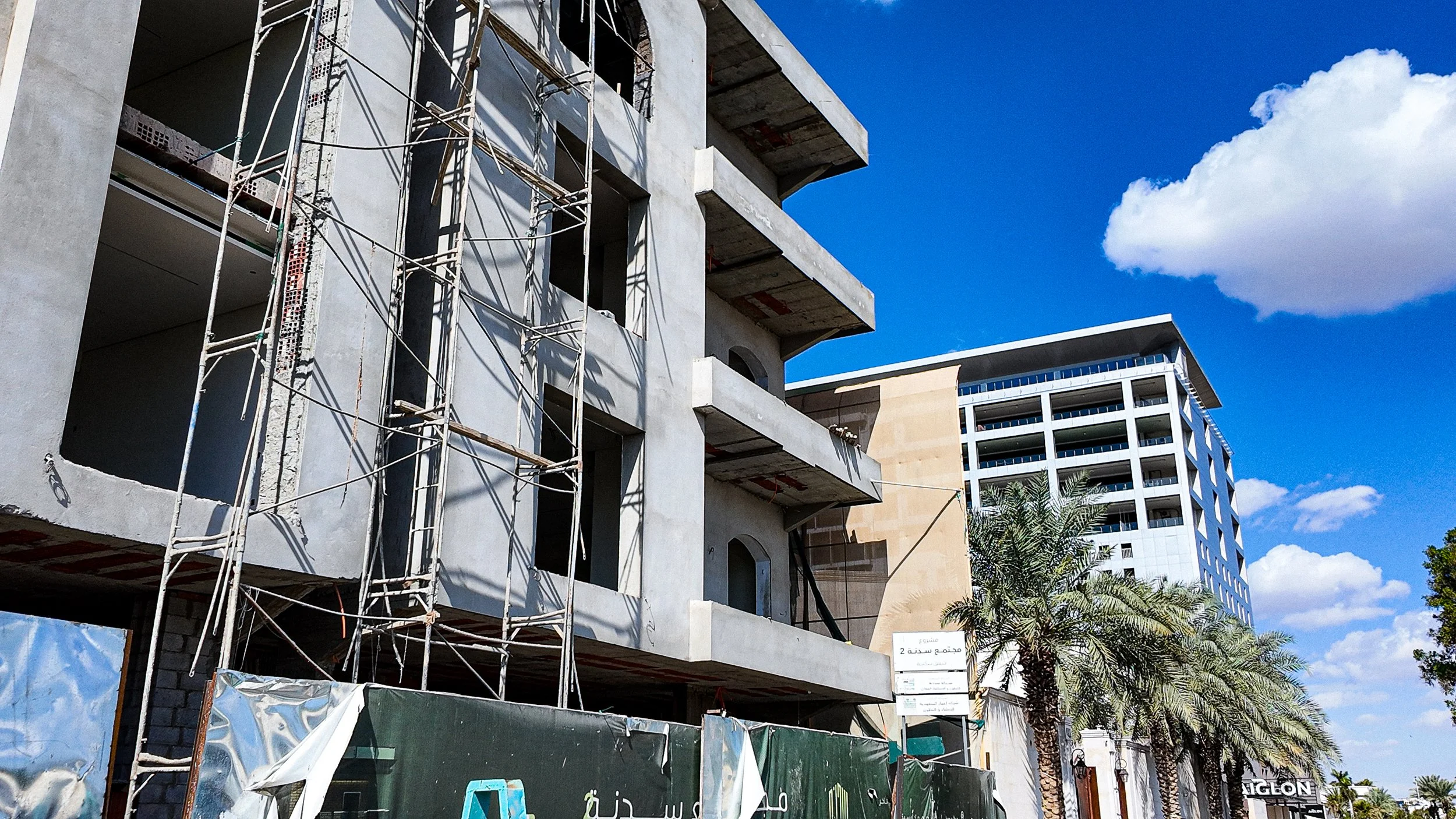

بالمقارنة مع زيارة أكتوبر، نلاحظ اختفاء الطوب الأحمر المكشوف في غرف السطح واستبداله باللياسة والدهان الأولي. كما تم الانتهاء من صب وتجهيز كافة البروزات المعمارية (الأقواس) التي كانت تحت التنفيذ في الزيارة السابقة.

المراحل القادمة المتوقعة

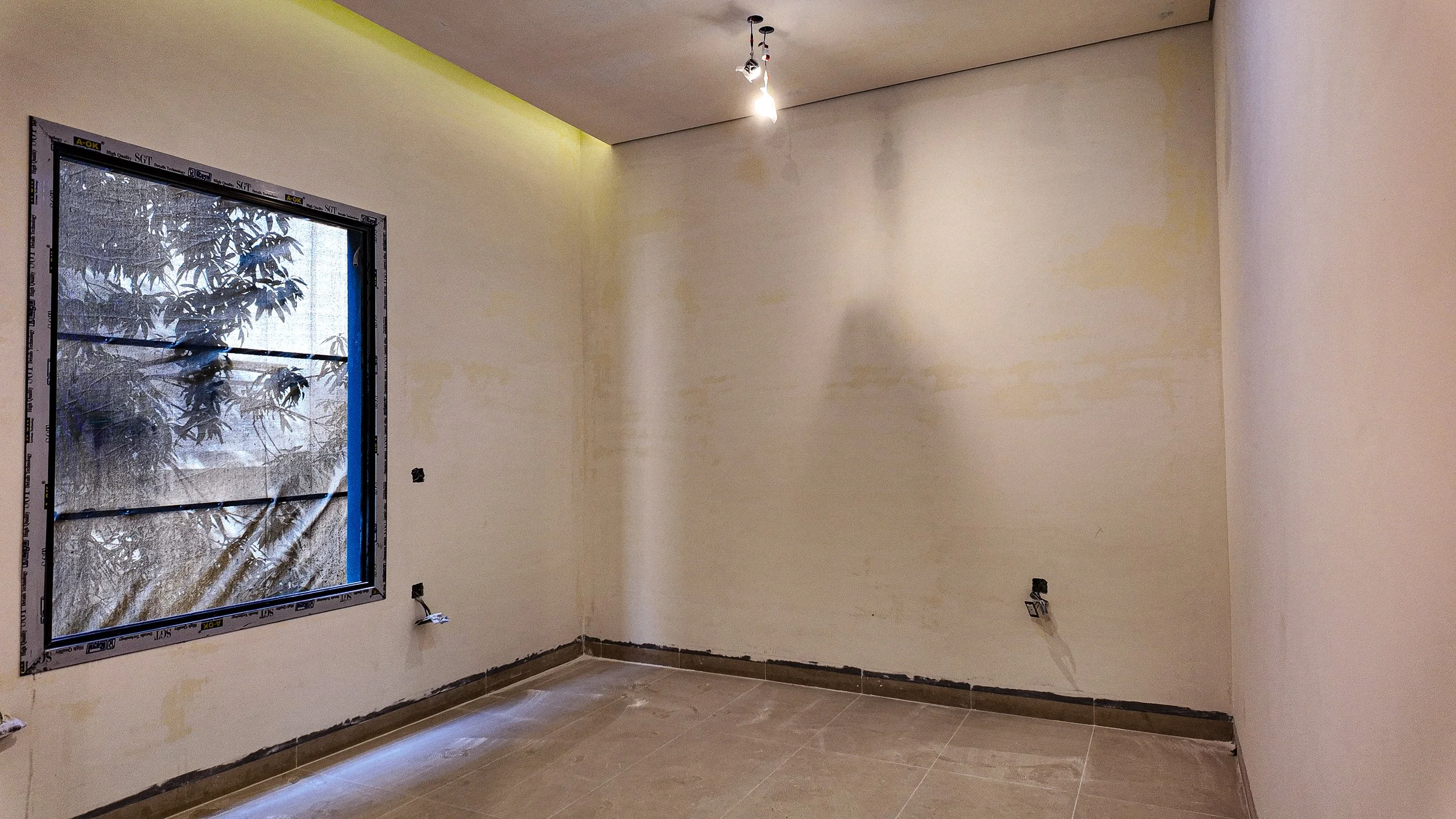

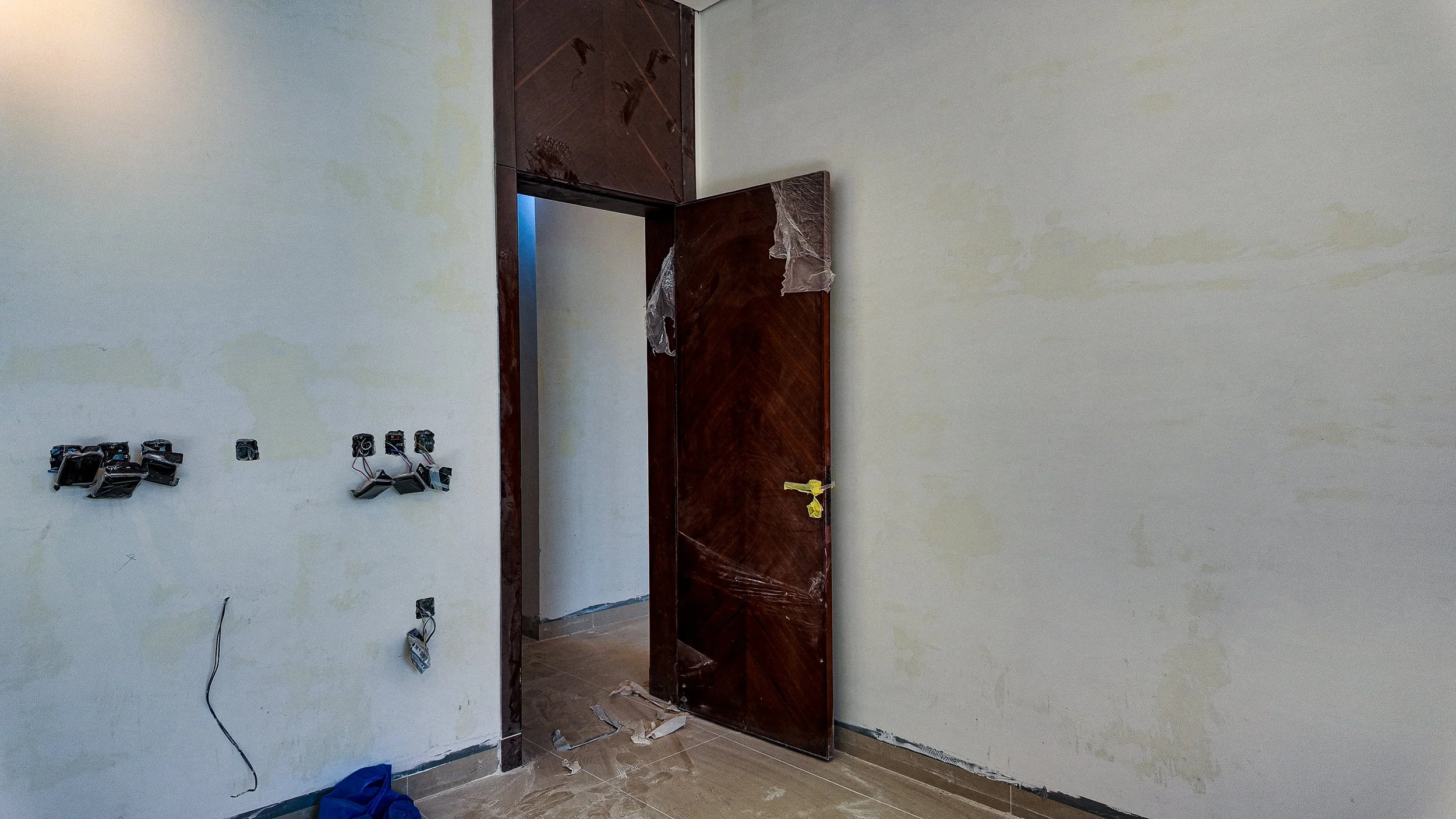

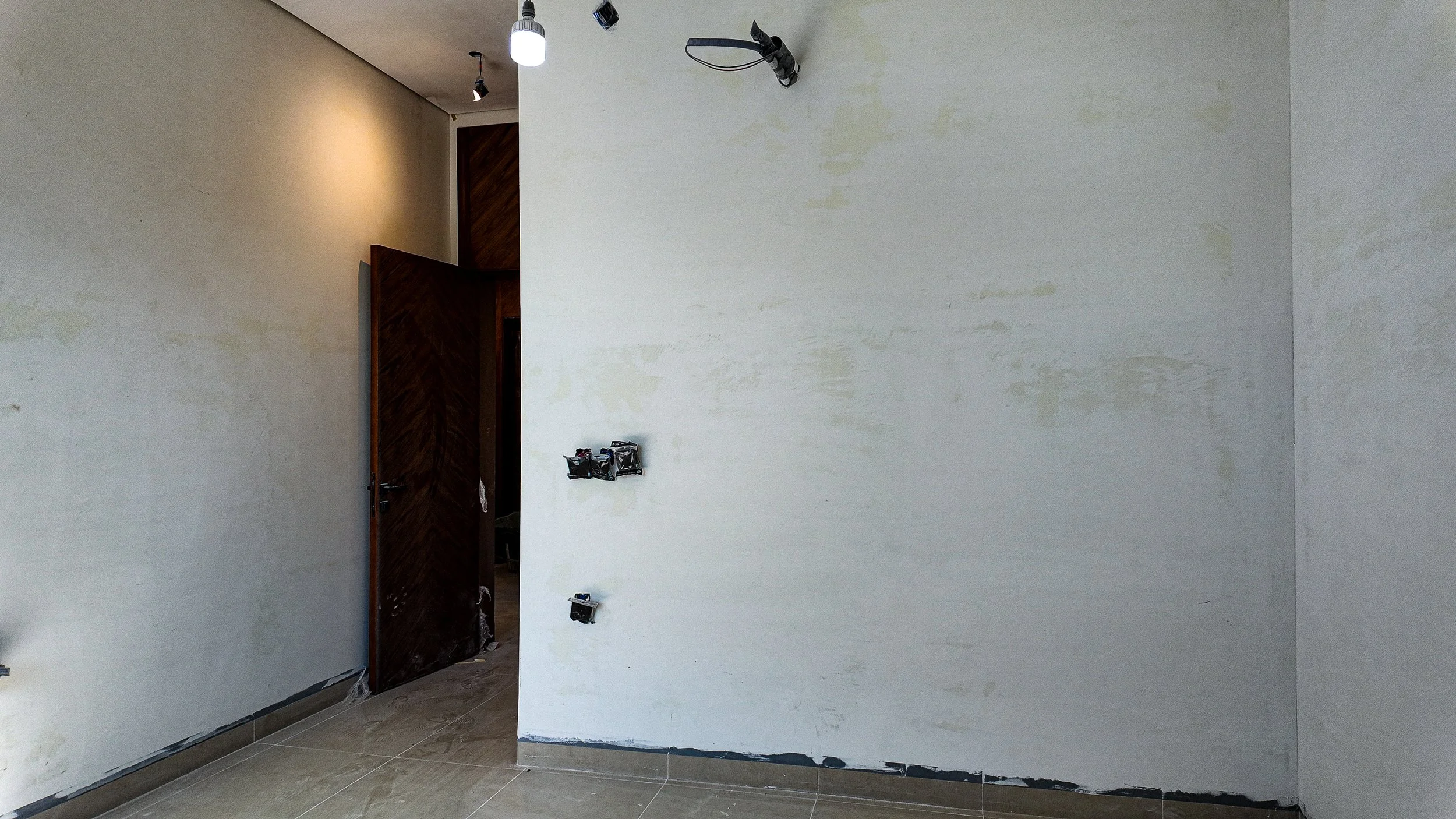

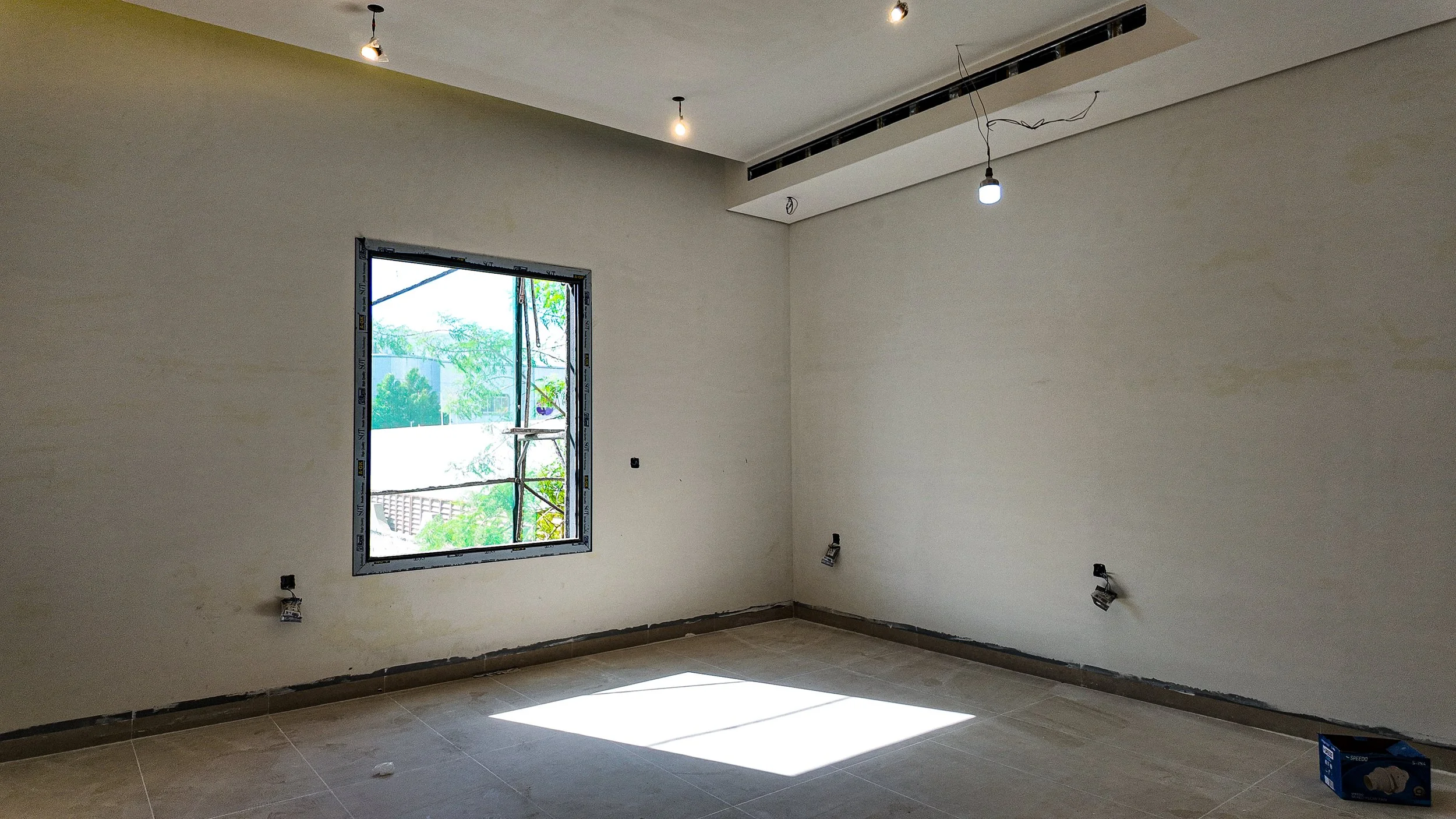

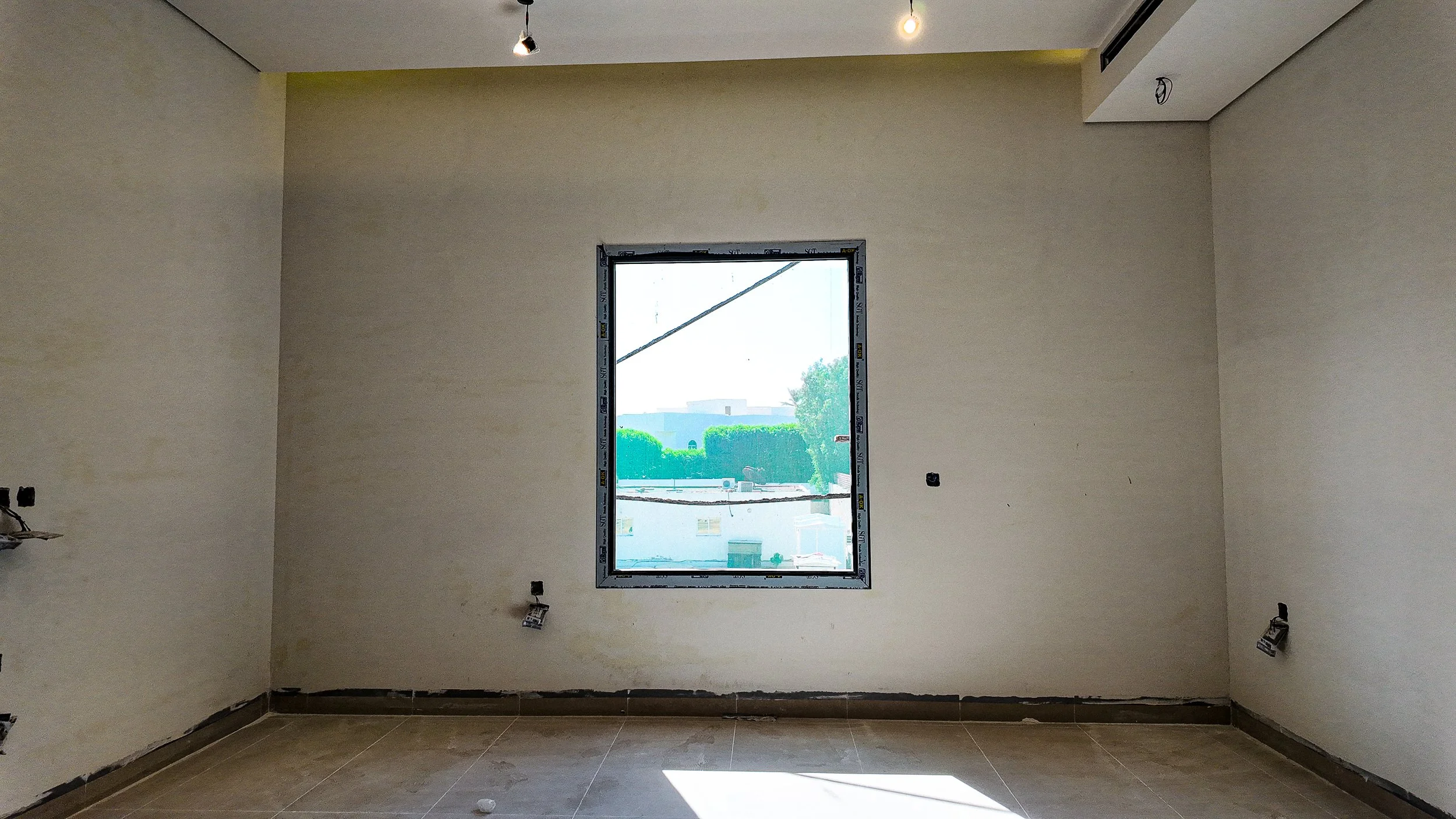

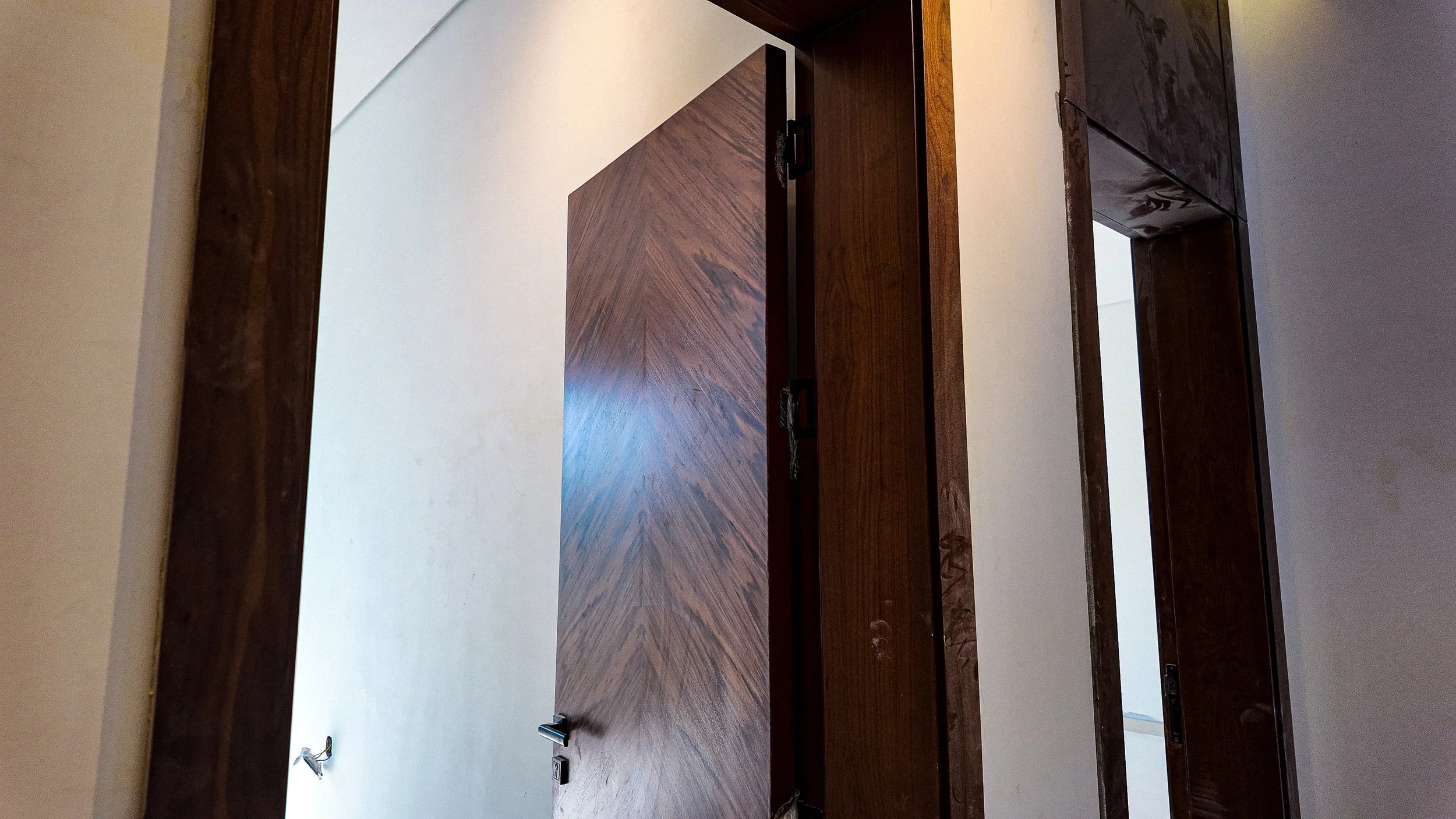

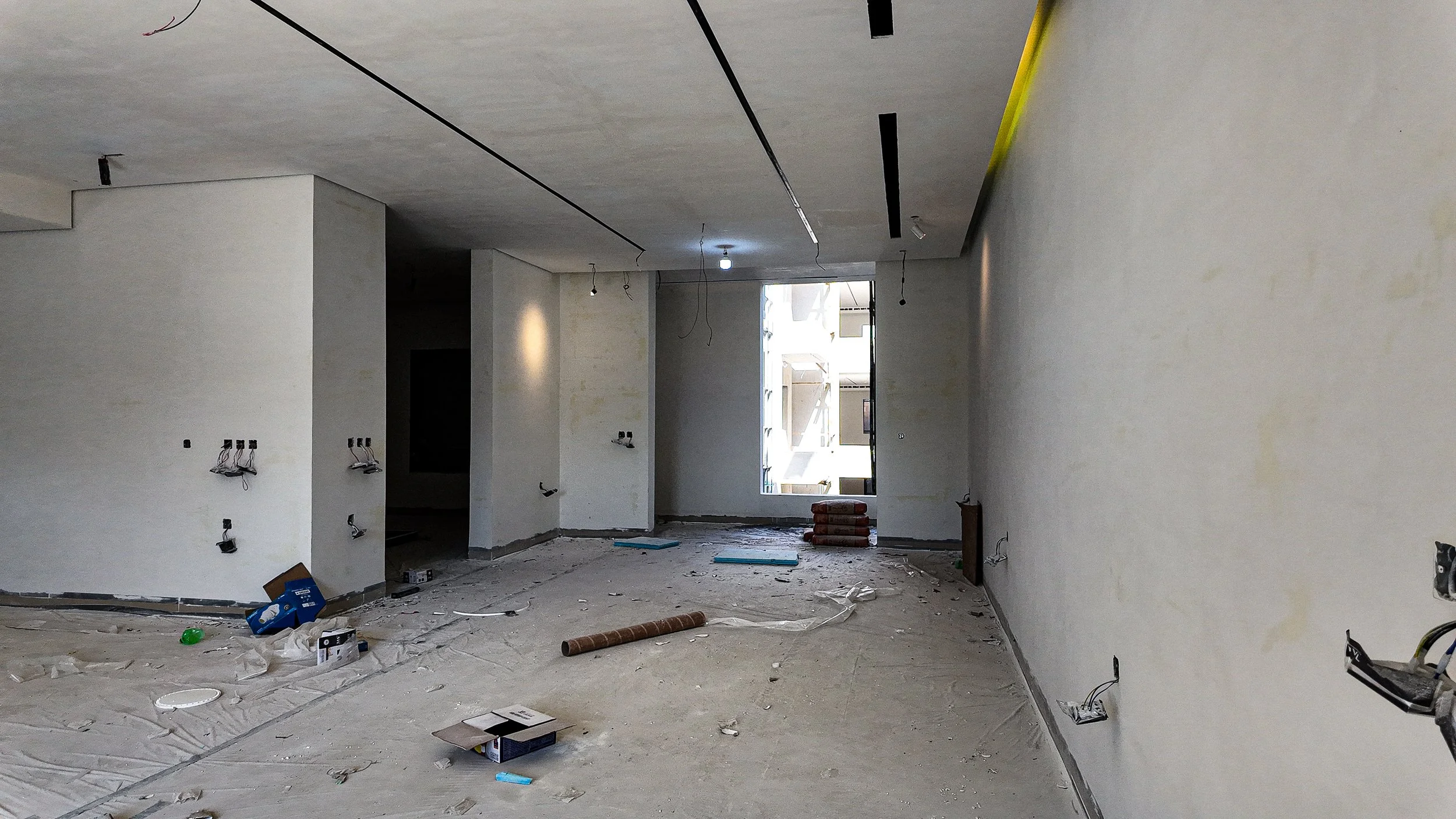

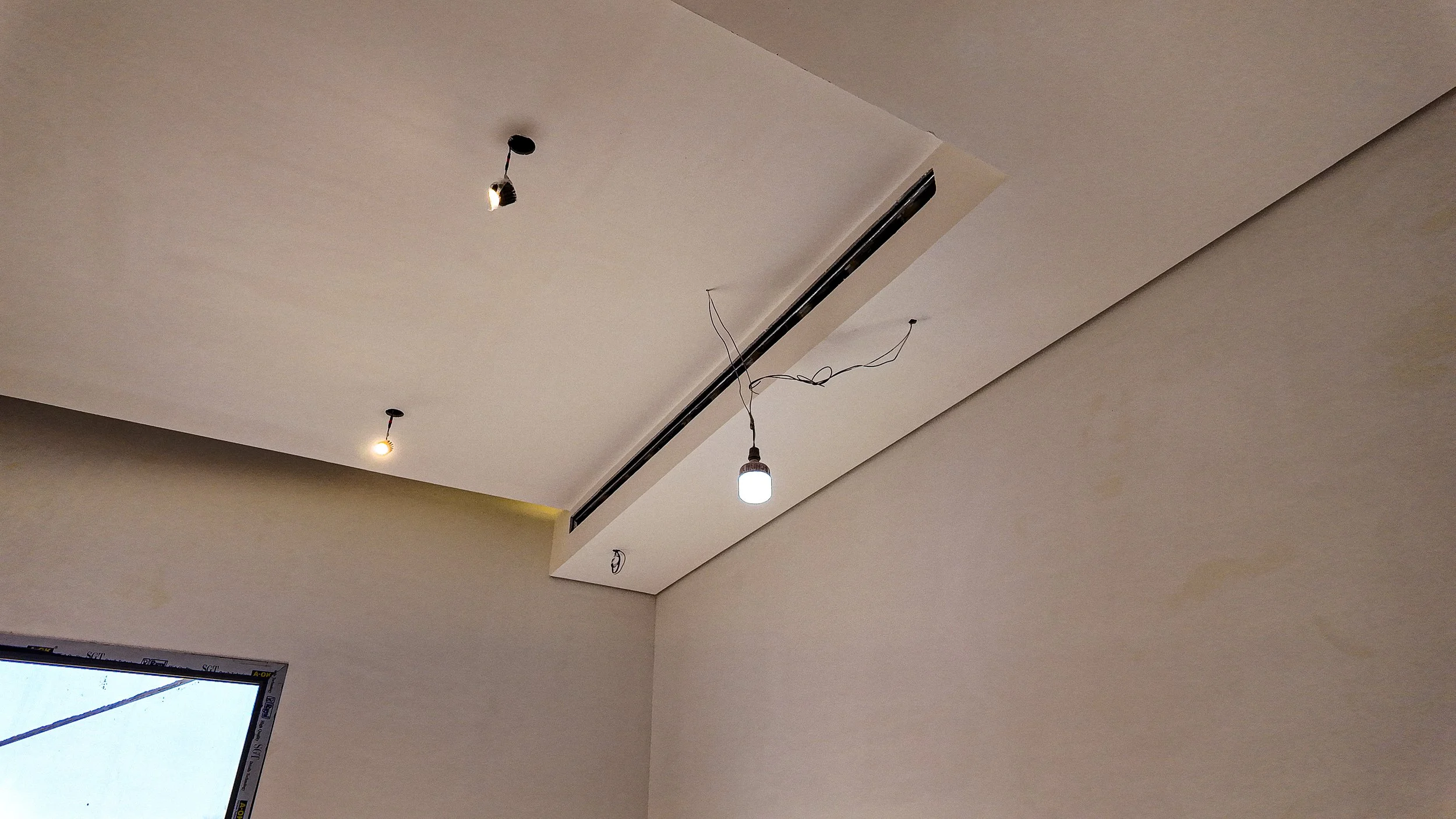

البدء في أعمال الدهانات الخارجية النهائية، تركيب النوافذ والألمنيوم، واستكمال أعمال الرصف واللاندسكيب في المحيط الخارجي للمبنى.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/1 مكتملمتوسط ▲ +9%
نسبة الانجاز▲ +9%
0%

تصوير الدرون

فيديو 360

تصوير داخل الموقع

ثلاثي الابعاد

مشاركةتواصل عبر واتساب
