فيدا
١ يوليو ٢٠٢٦

١ يوليو ٢٠٢٦

18%الإنجاز الكلي▲ +8% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

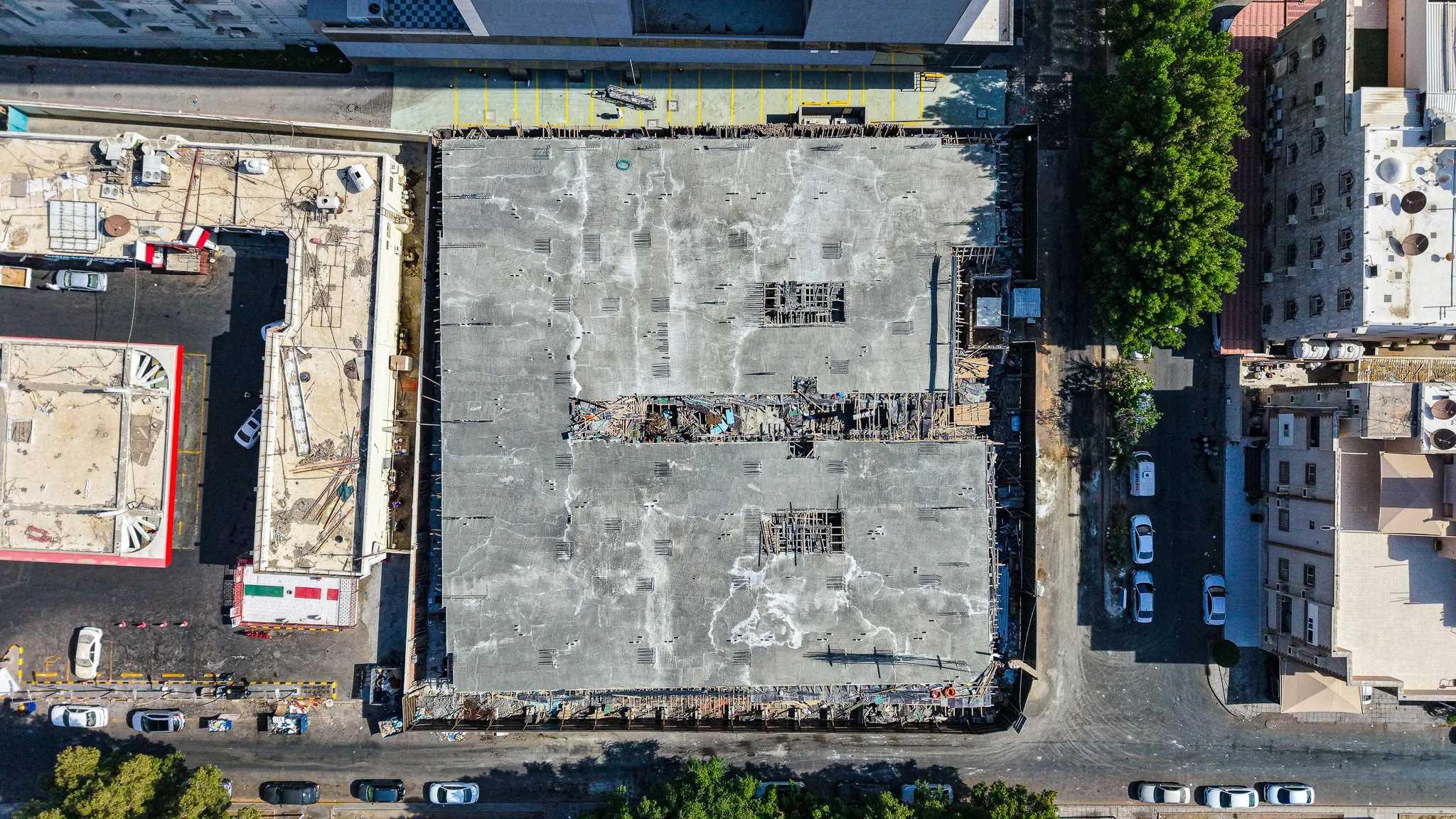

تم الانتهاء من صب بلاطة السقف للدور الأرضي (أو الميزانين) في كامل مساحة المشروع، مع البدء في أعمال التجهيز والنجارة للأعمدة والجدران الخرسانية للدور التالي. الموقع حالياً في مرحلة الانتقال من الأعمال الإنشائية للمستوى الأرضي إلى الأدوار المتكررة.
التغيّرات المرصودة

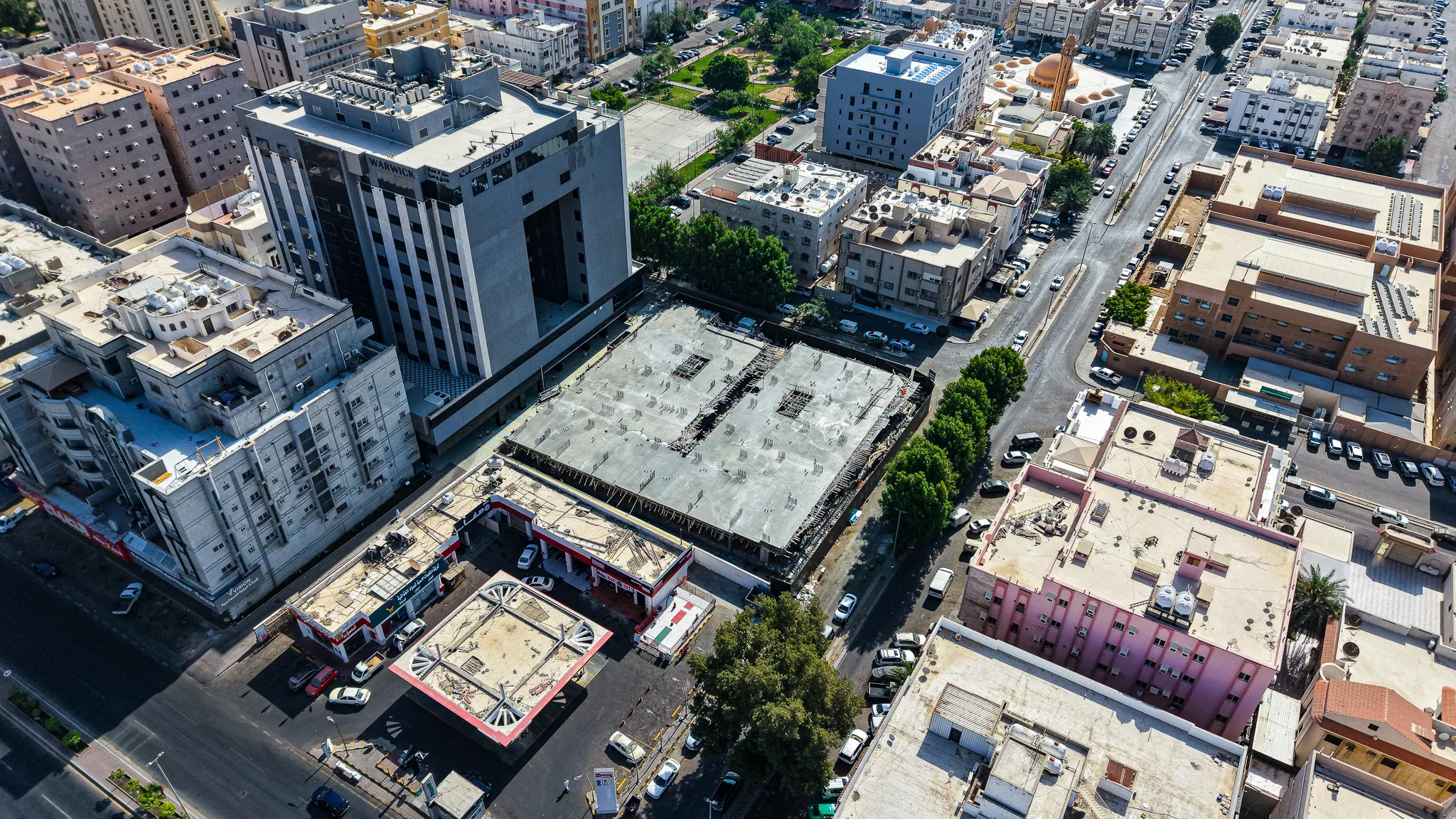

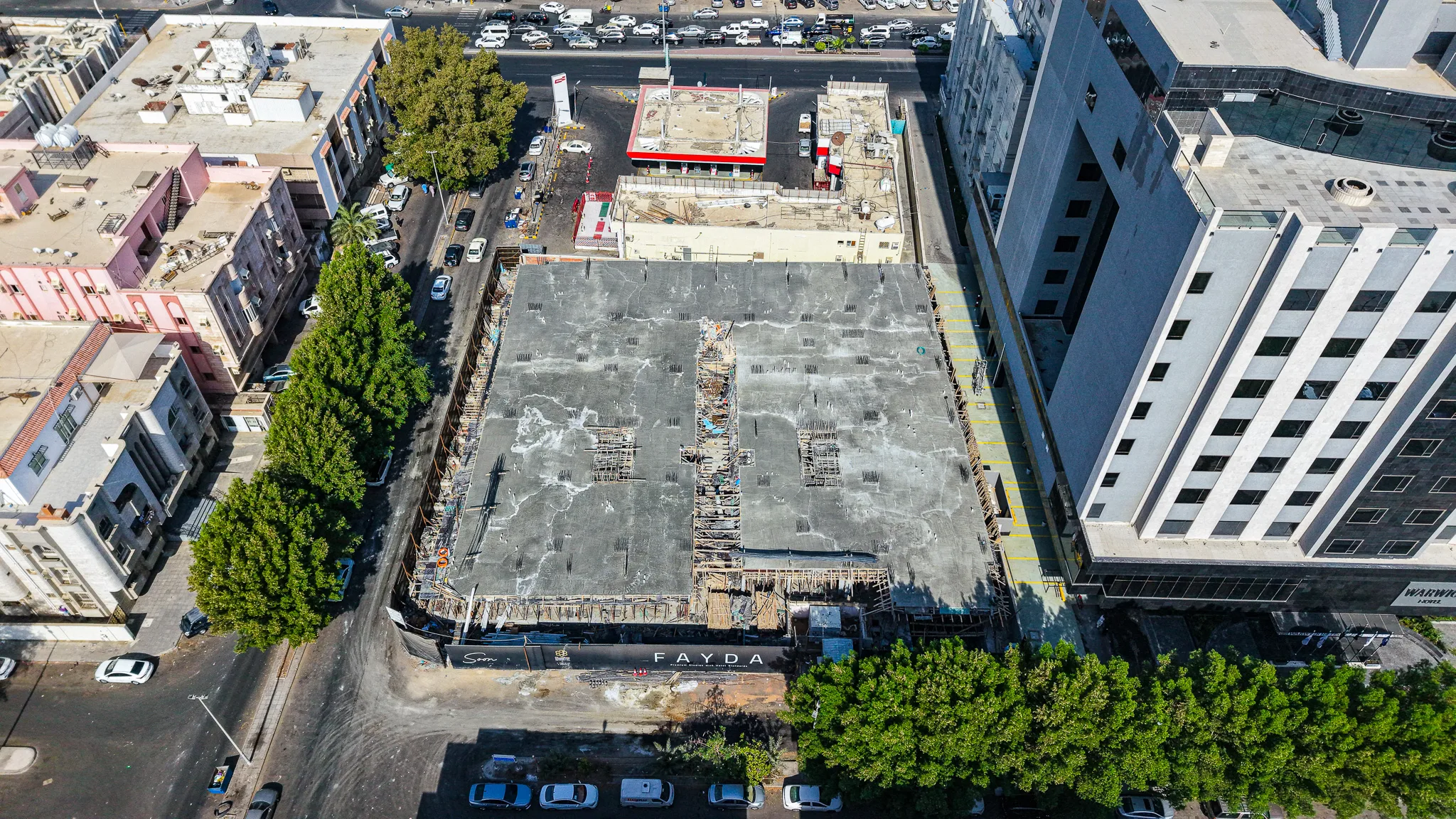

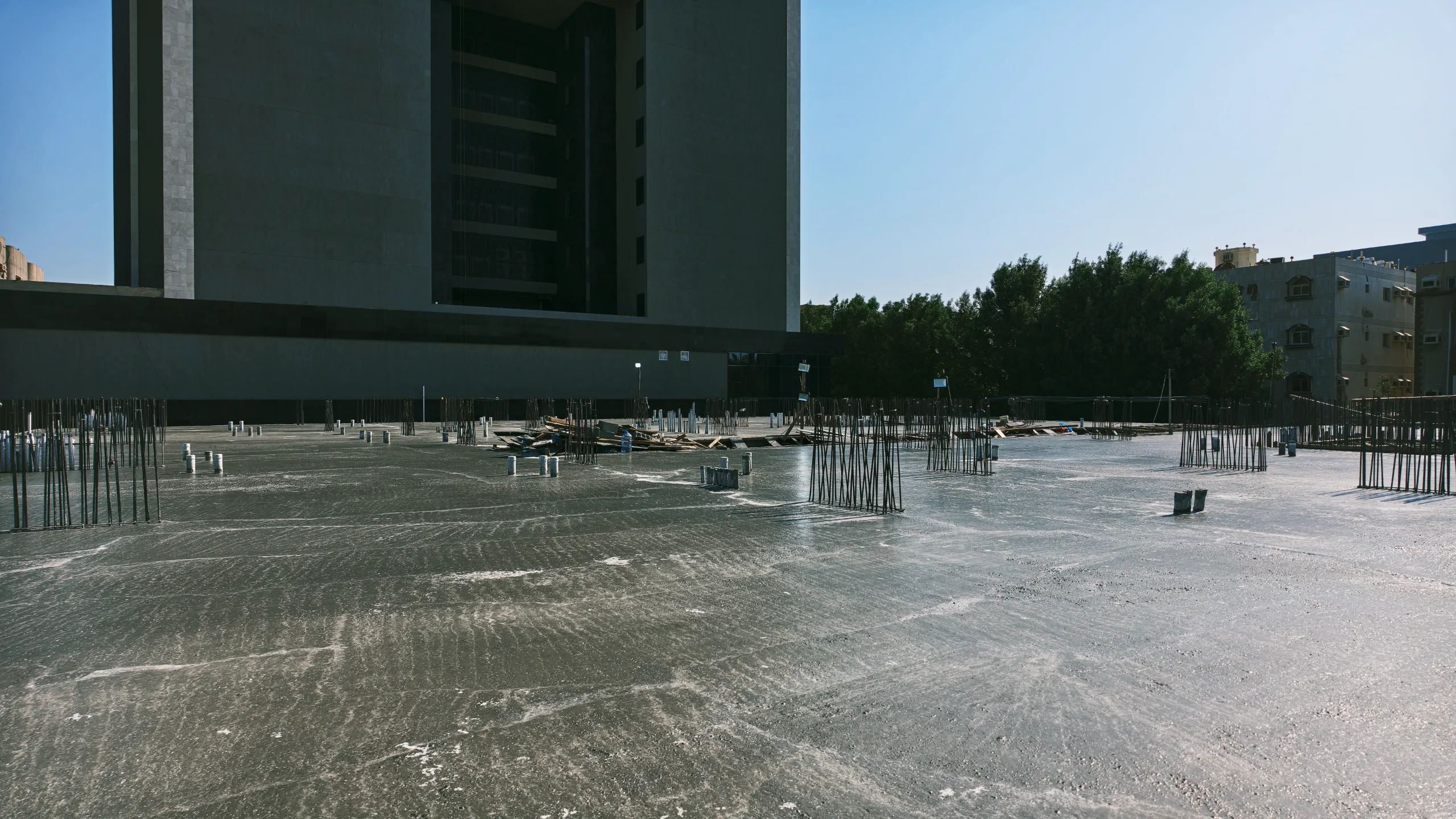

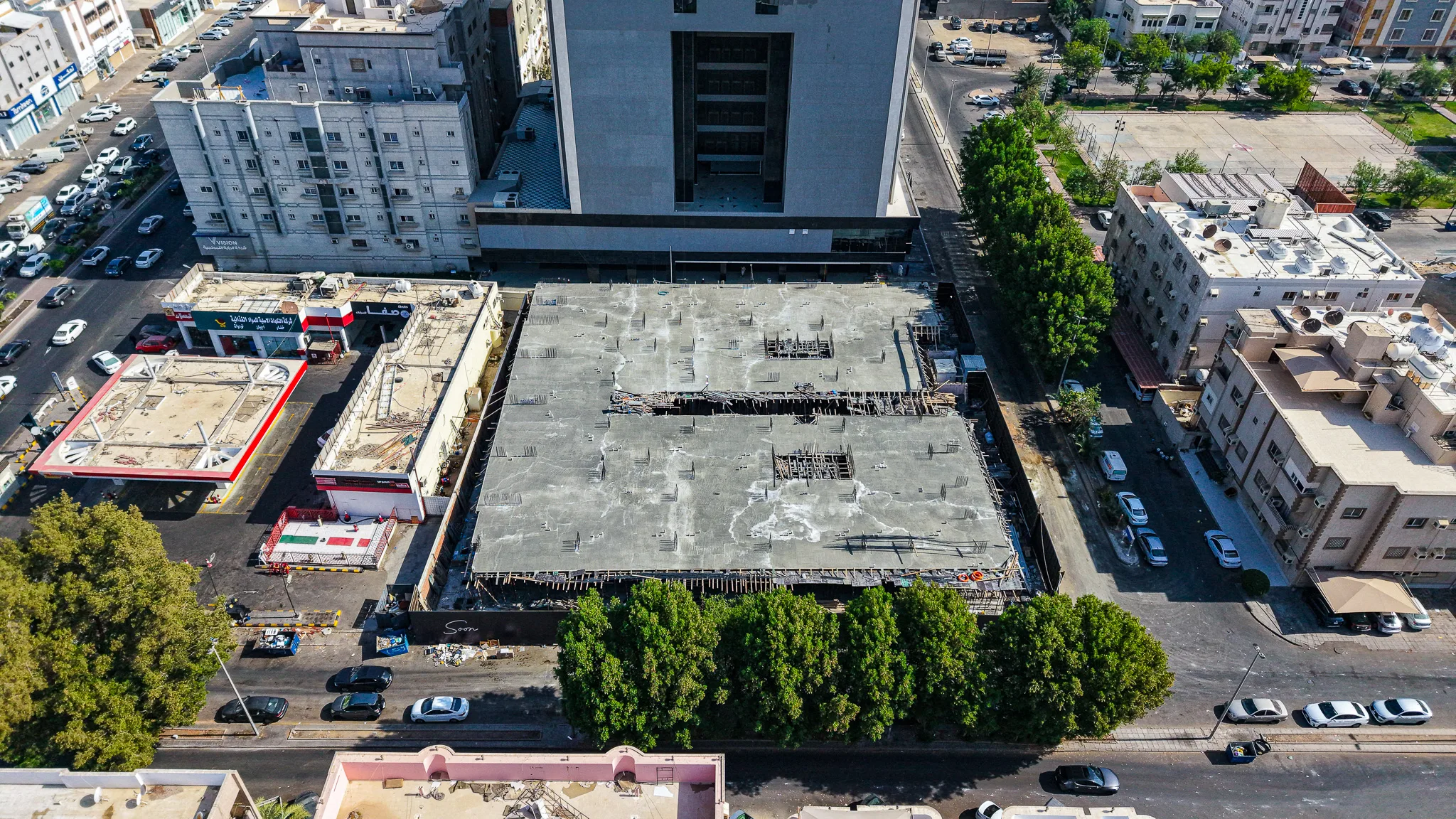

الهيكل الخرساني100%

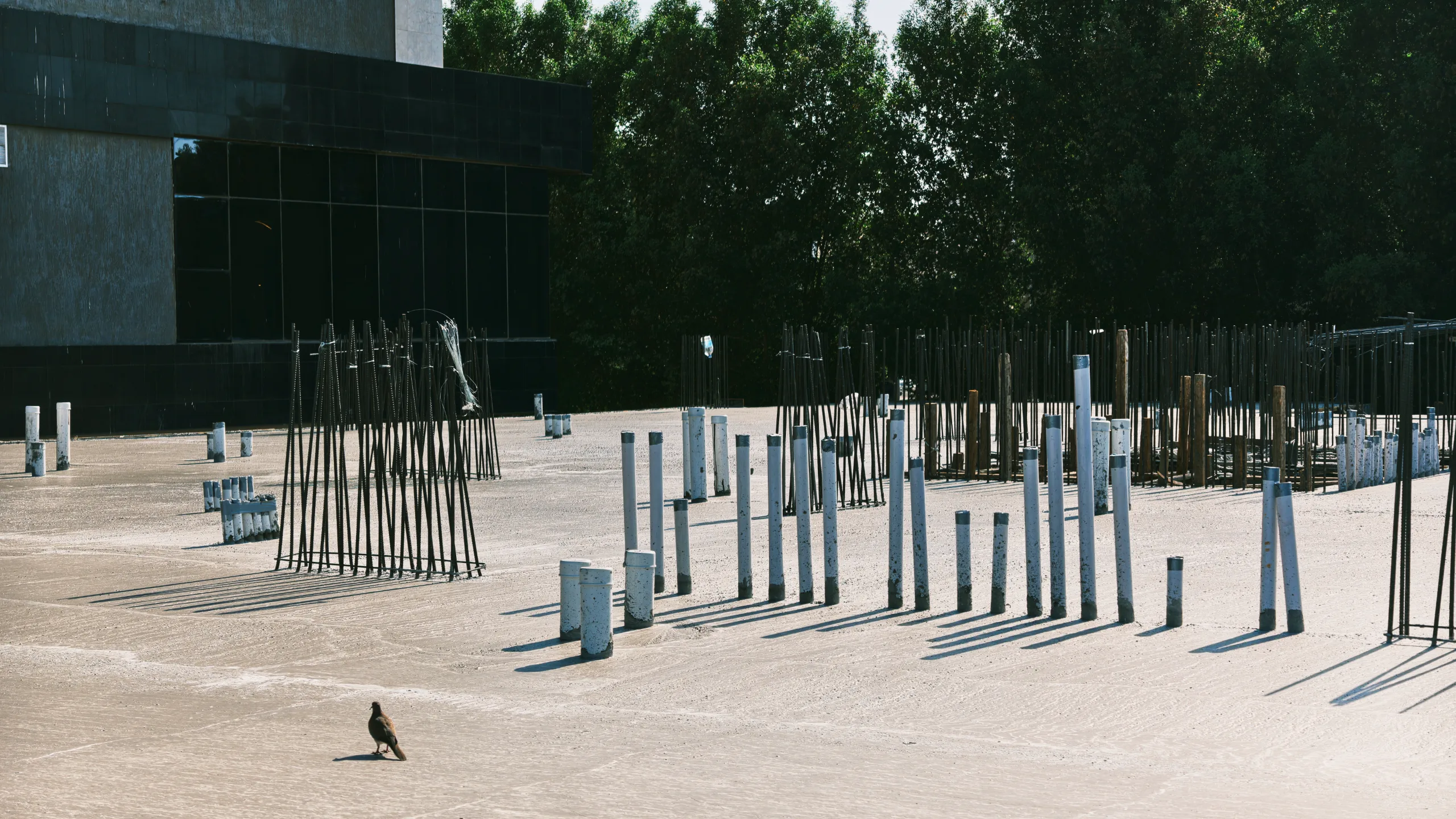

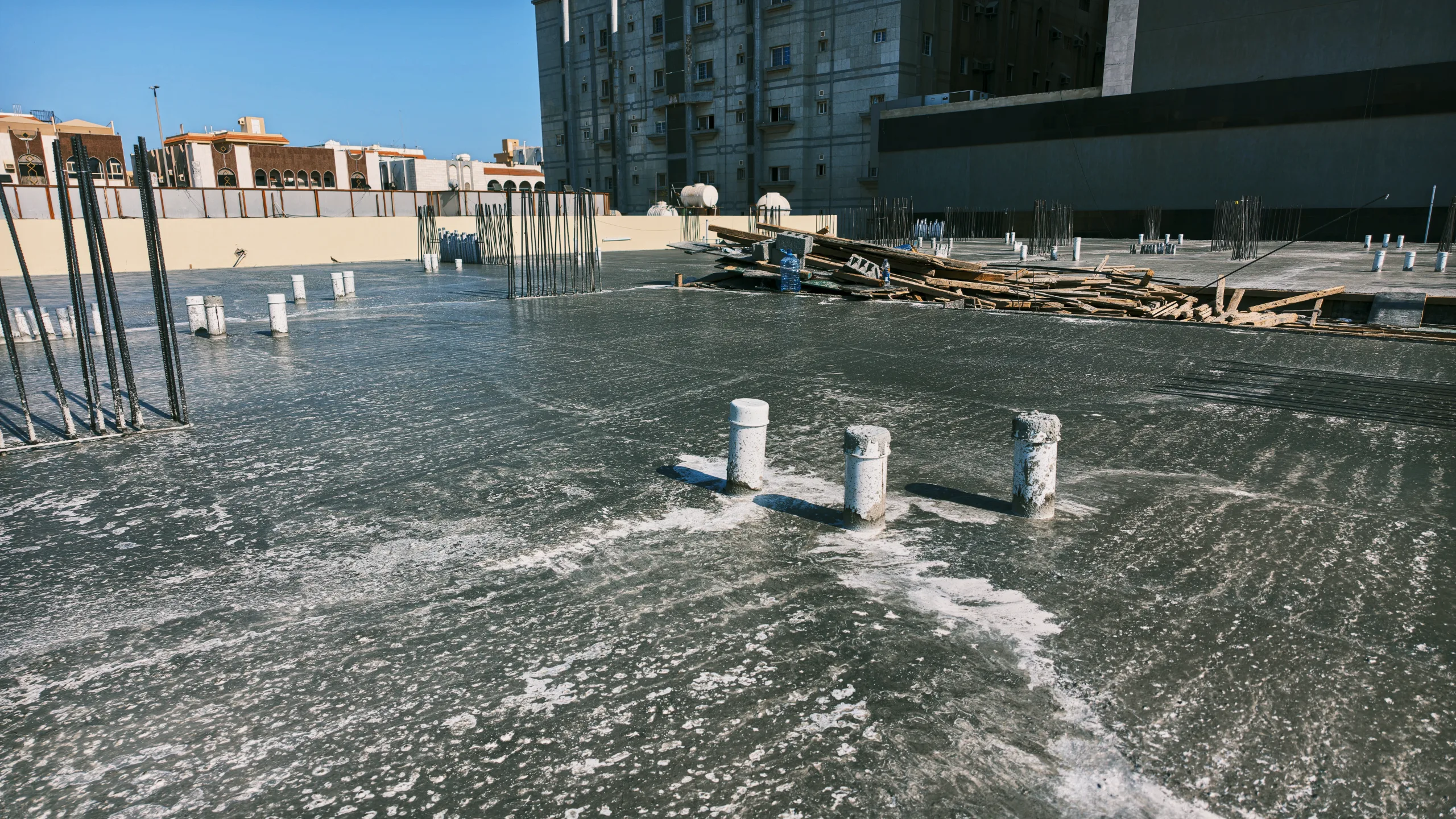

صب كامل مسطح البلاطة الخرسانية للمستوى الحالي، وظهور أشاير حديد التسليح للأعمدة والجدران القصية (Shear Walls) تمهيداً للمرحلة القادمة.

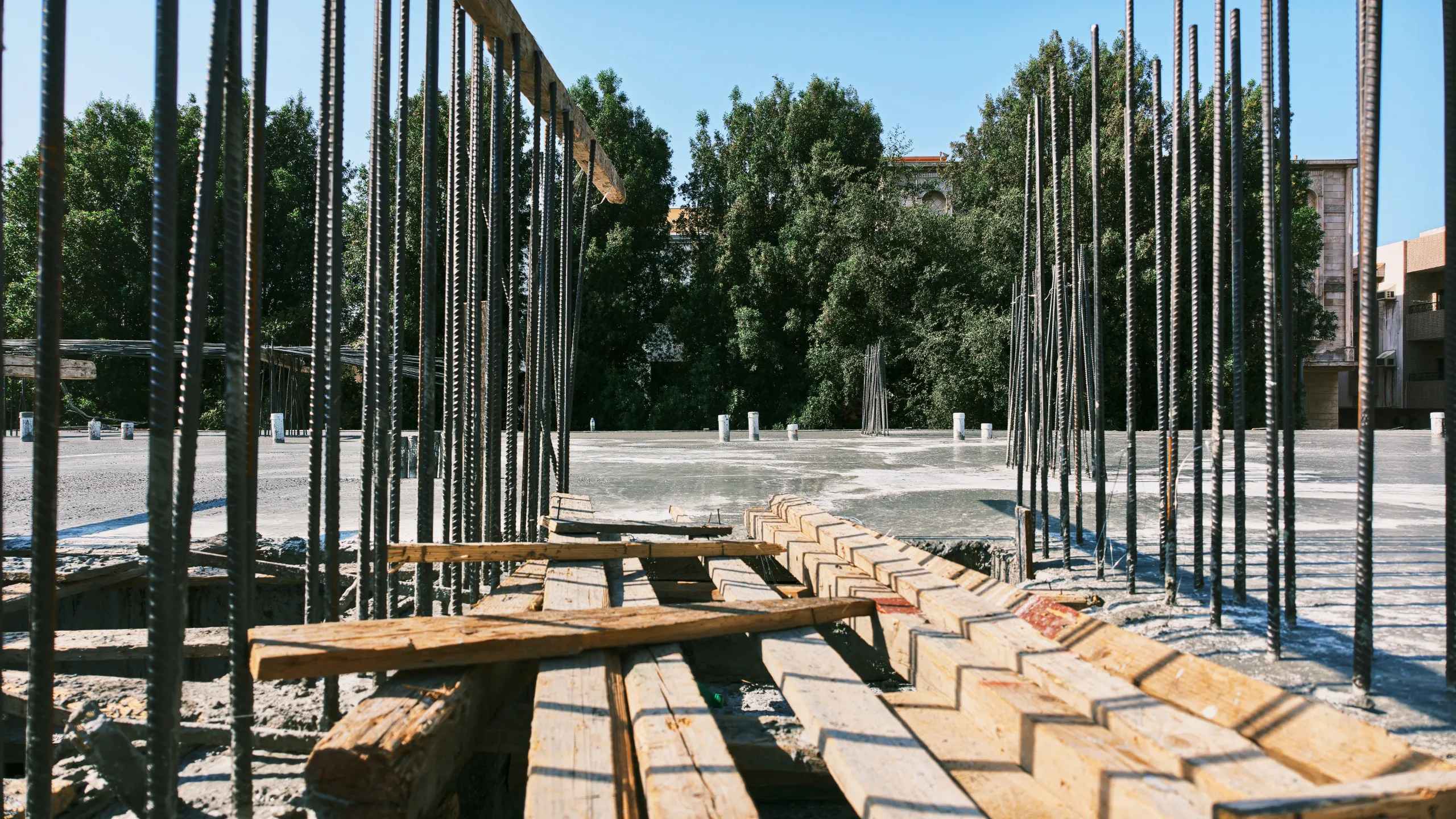

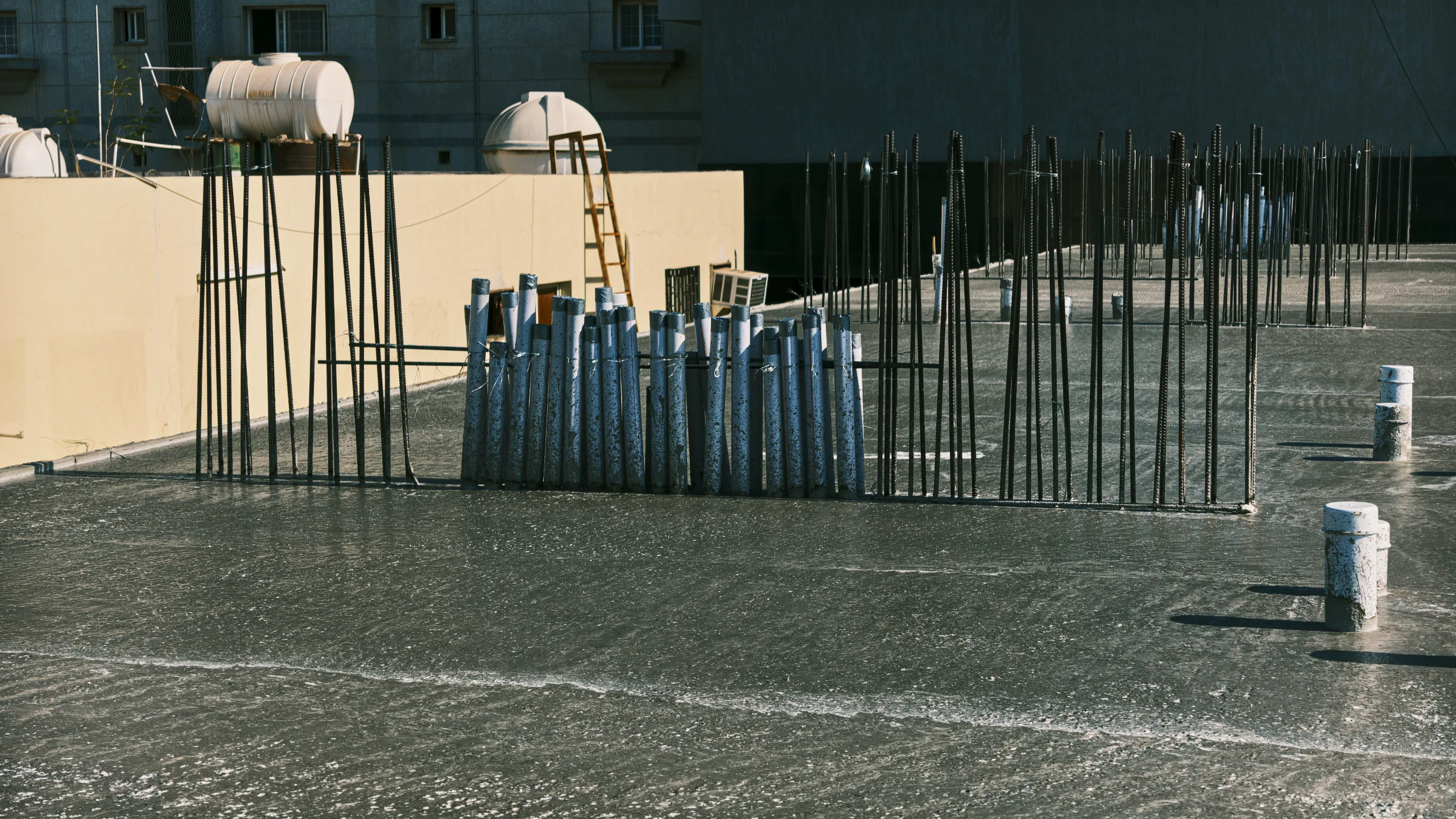

أعمال النجارة والتدعيم95%

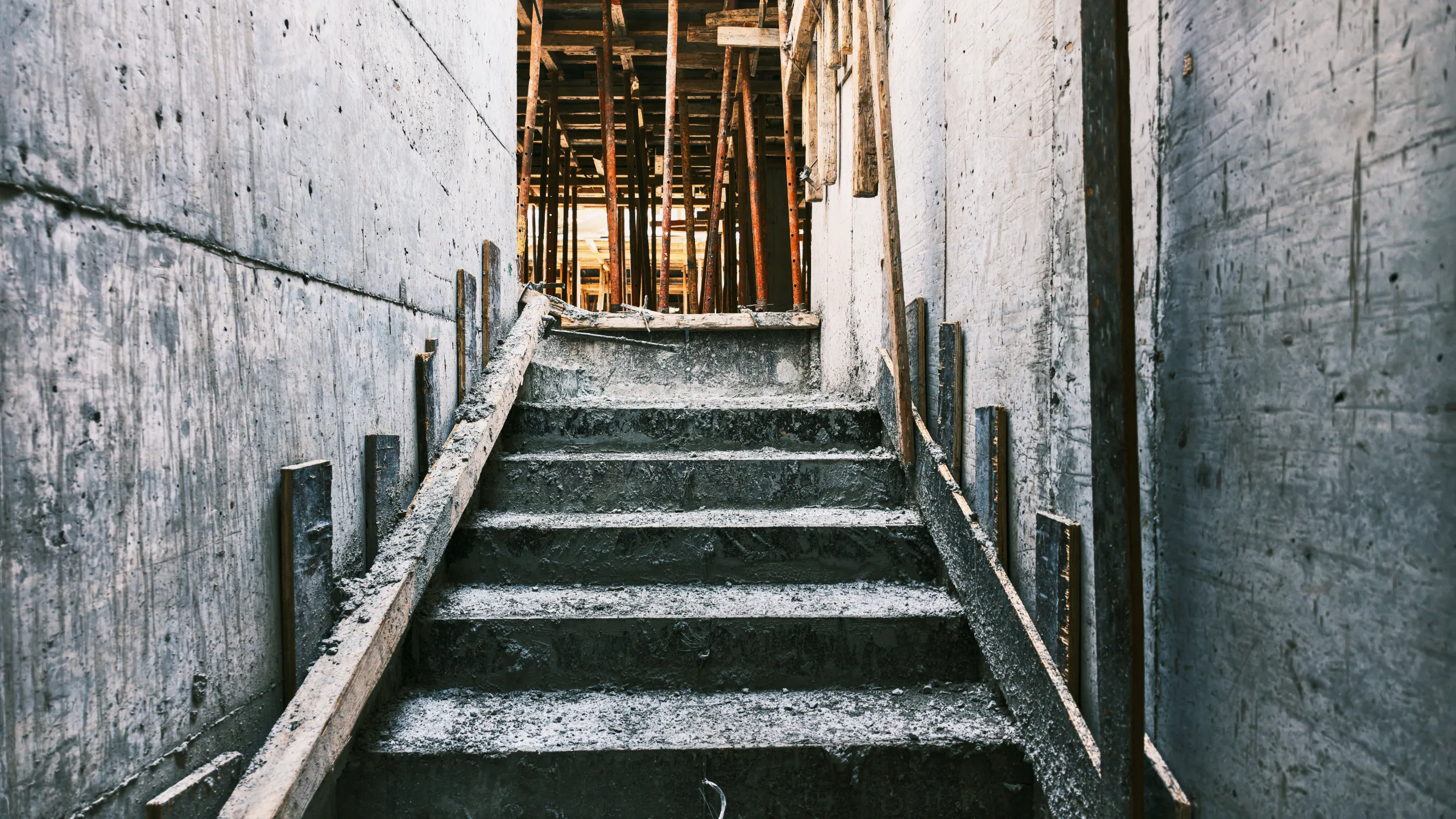

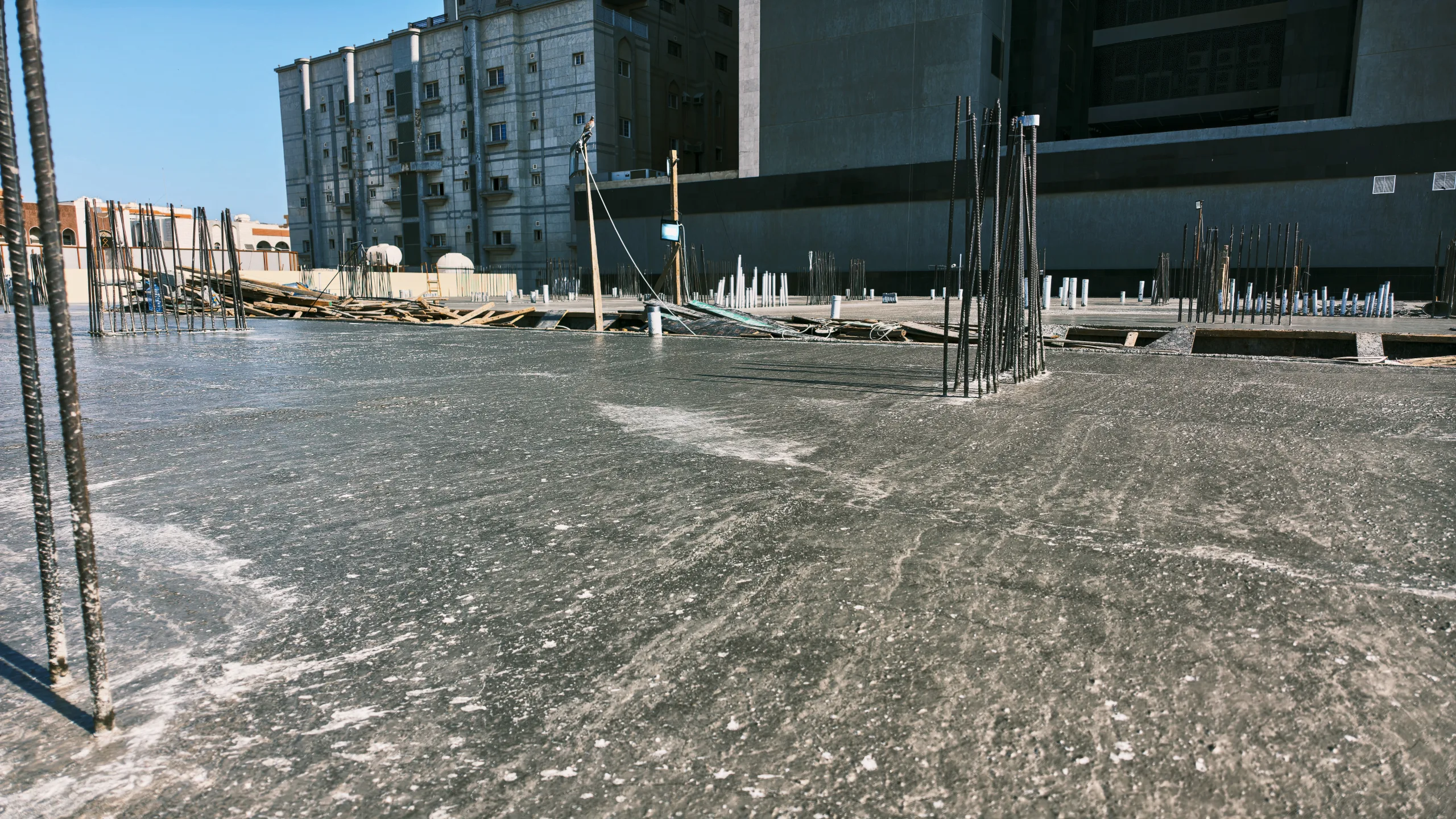

استمرار وجود الشدات الخشبية والتدعيم المعدني أسفل البلاطة المصبوبة حديثاً، مع البدء في أعمال نجارة الأعمدة الصاعدة.

التمديدات الكهروميكانيكية90%

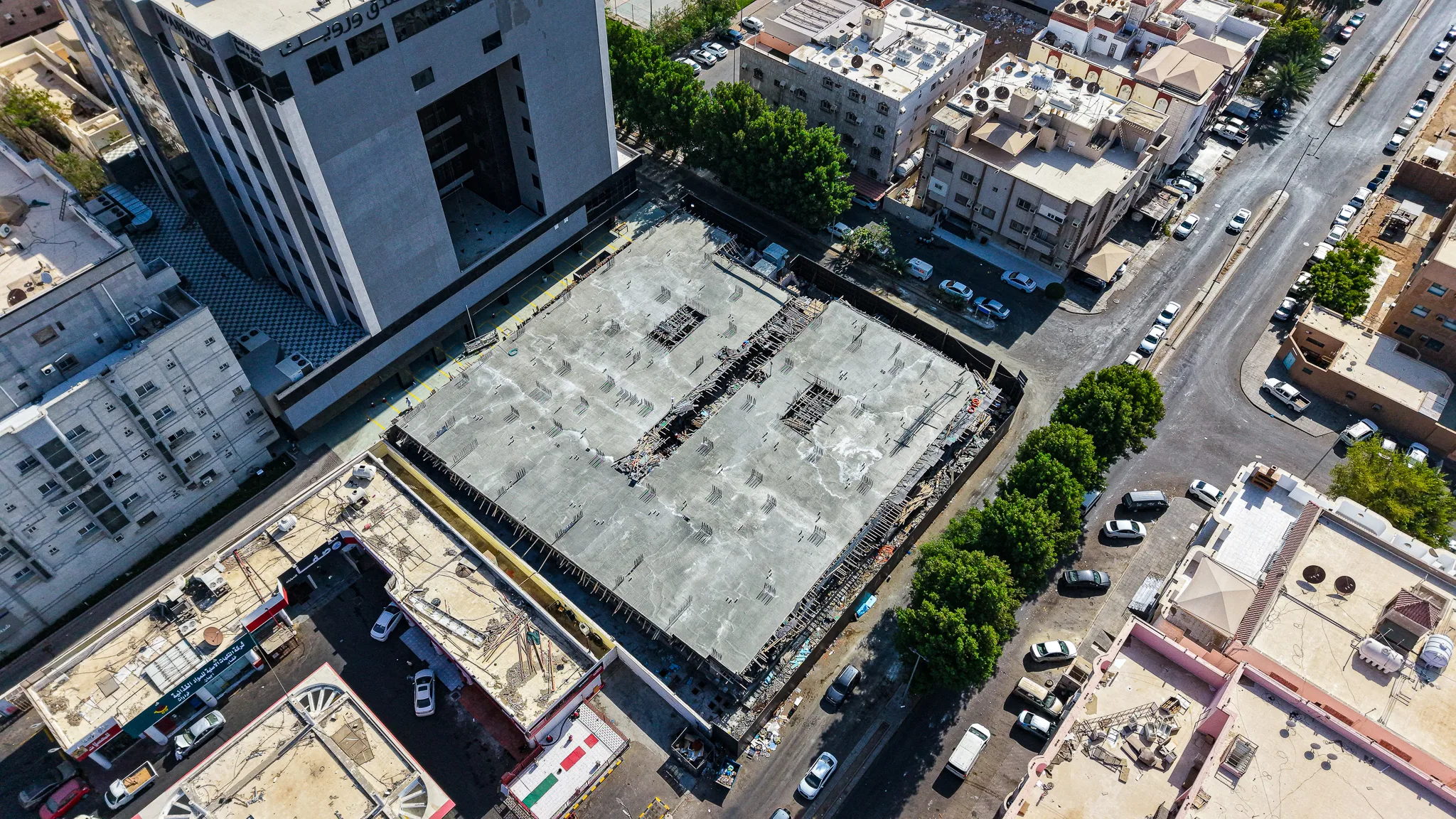

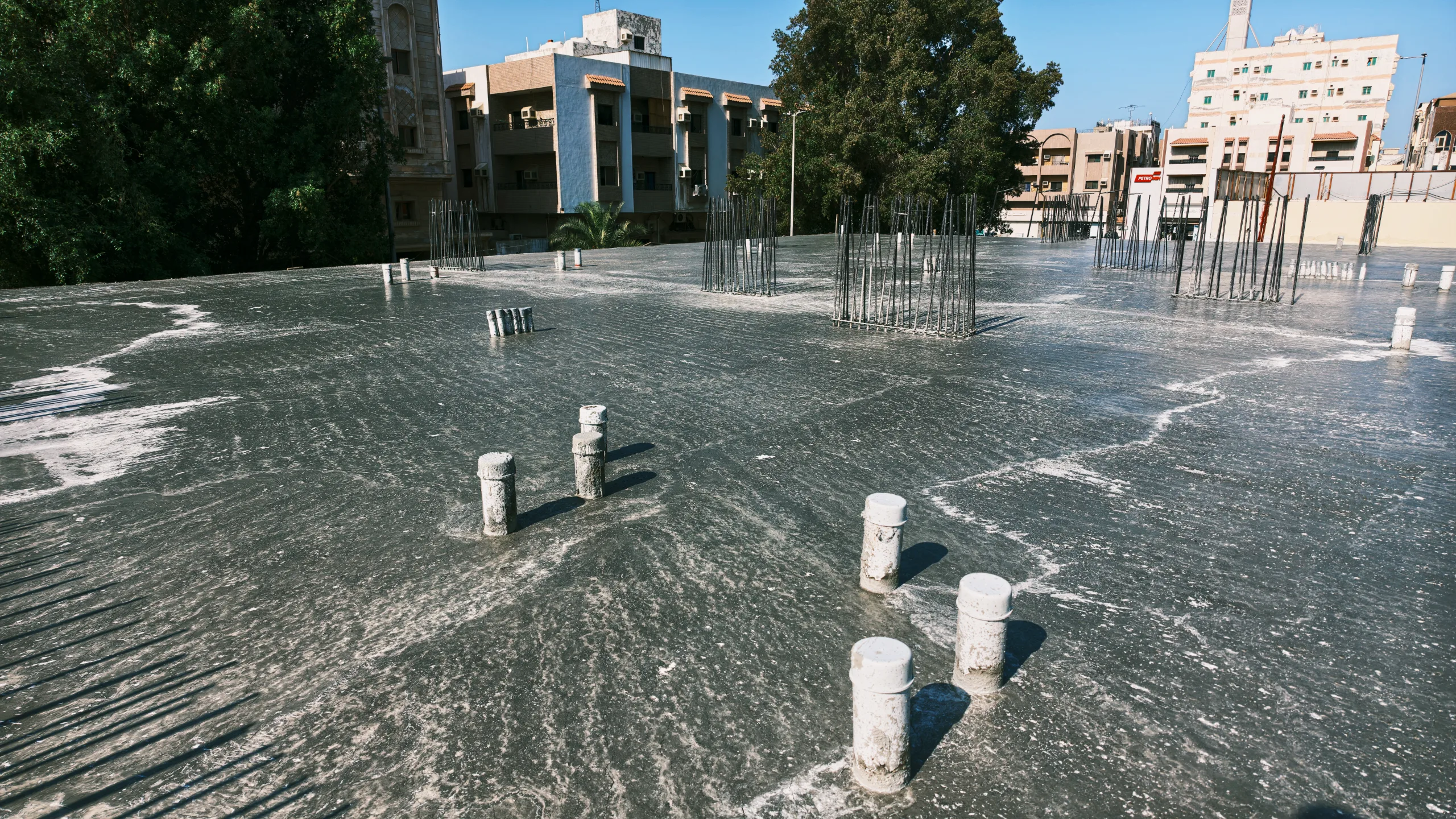

ظهور تمديدات الصرف والتغذية (Sleeves) مخترقة البلاطة الخرسانية في أماكن المناور والحمامات.

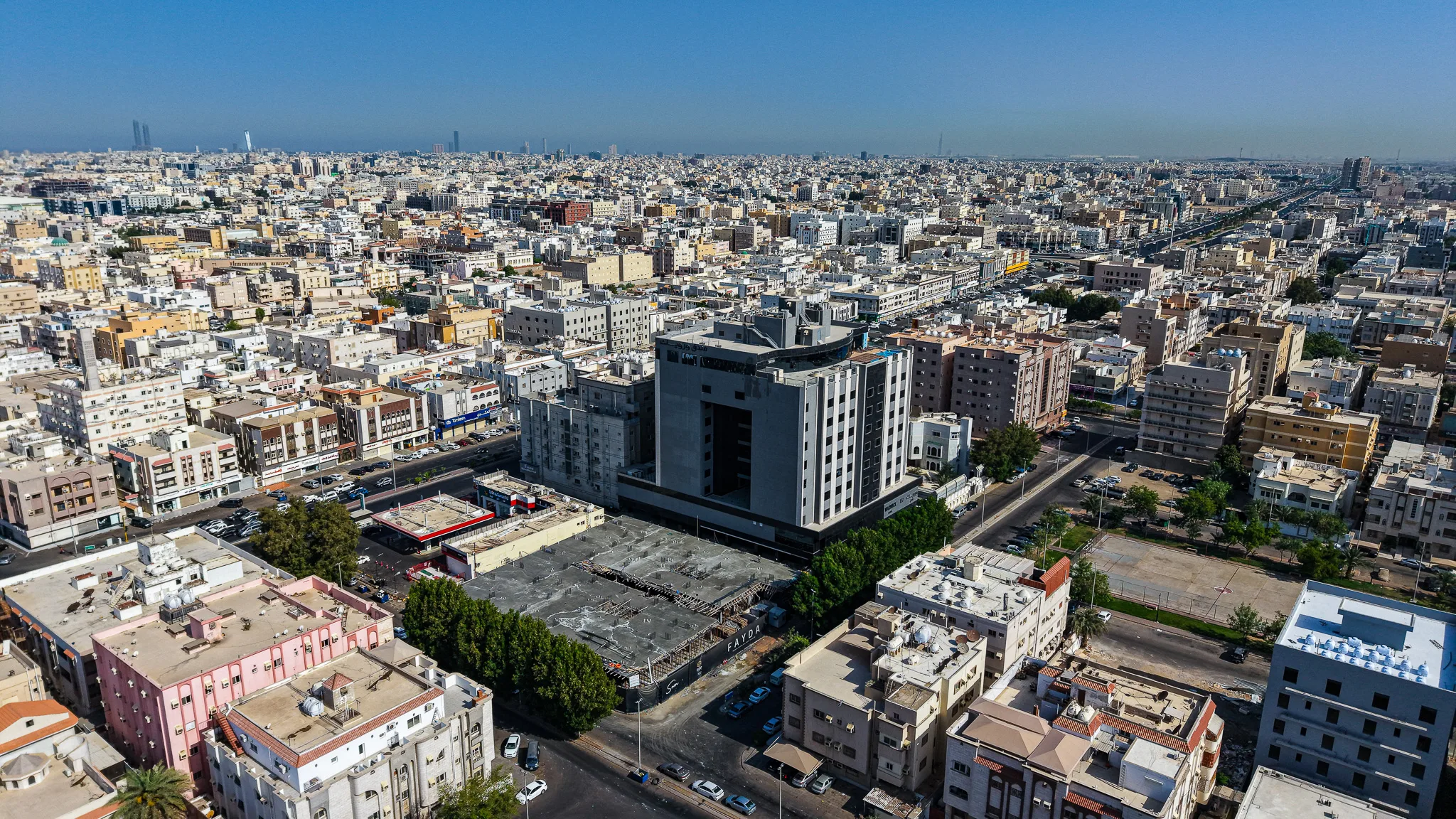

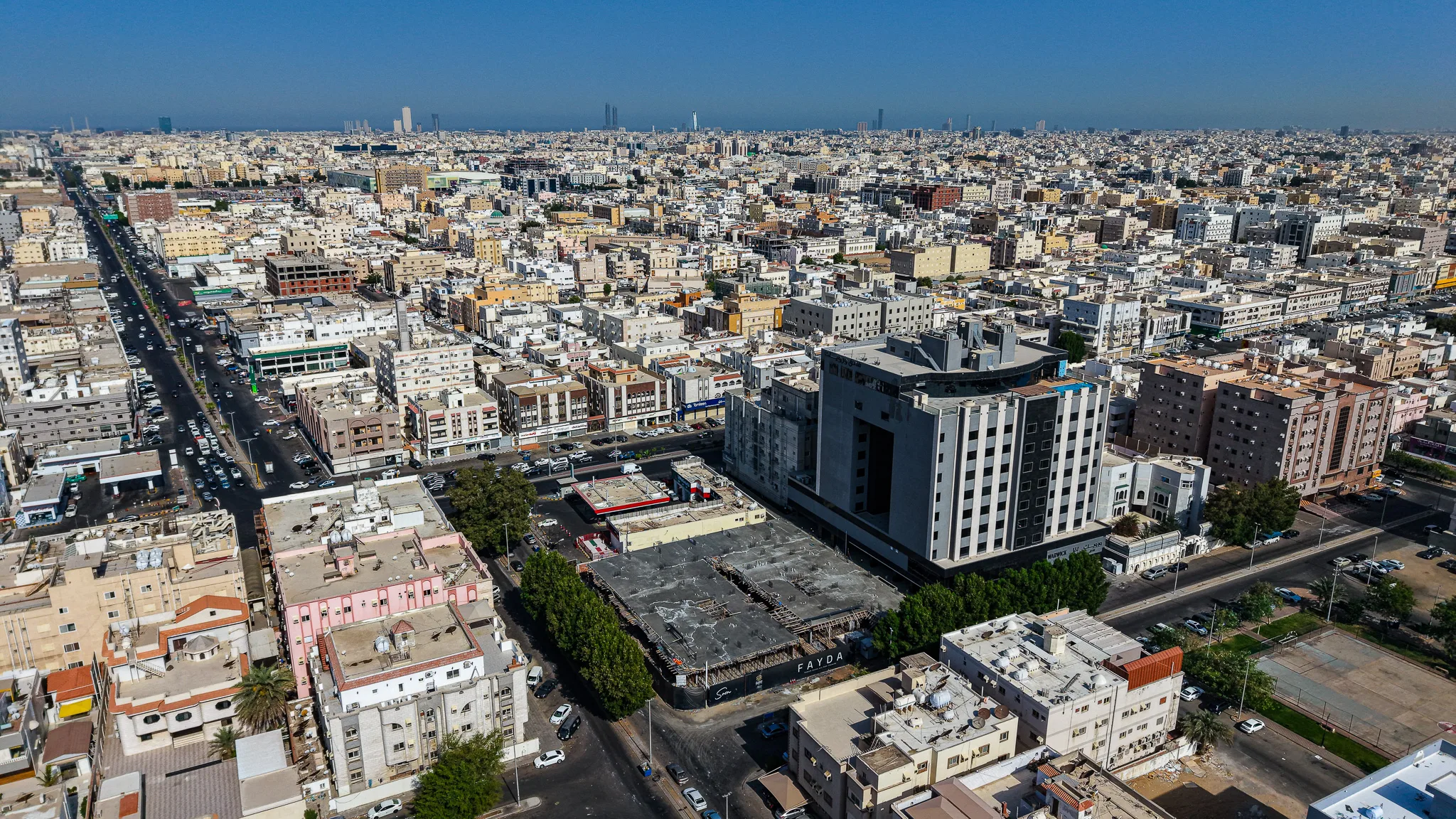

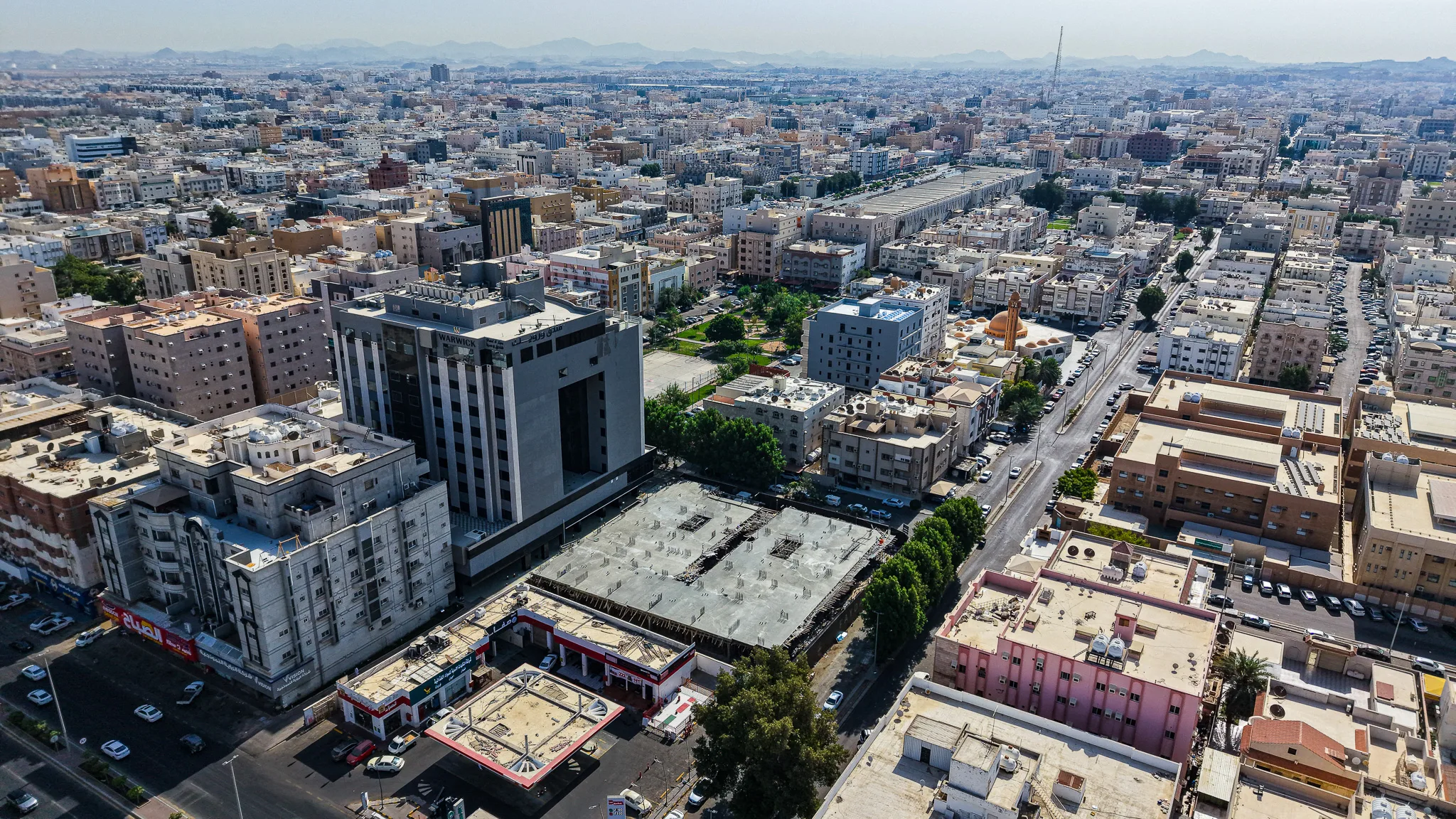

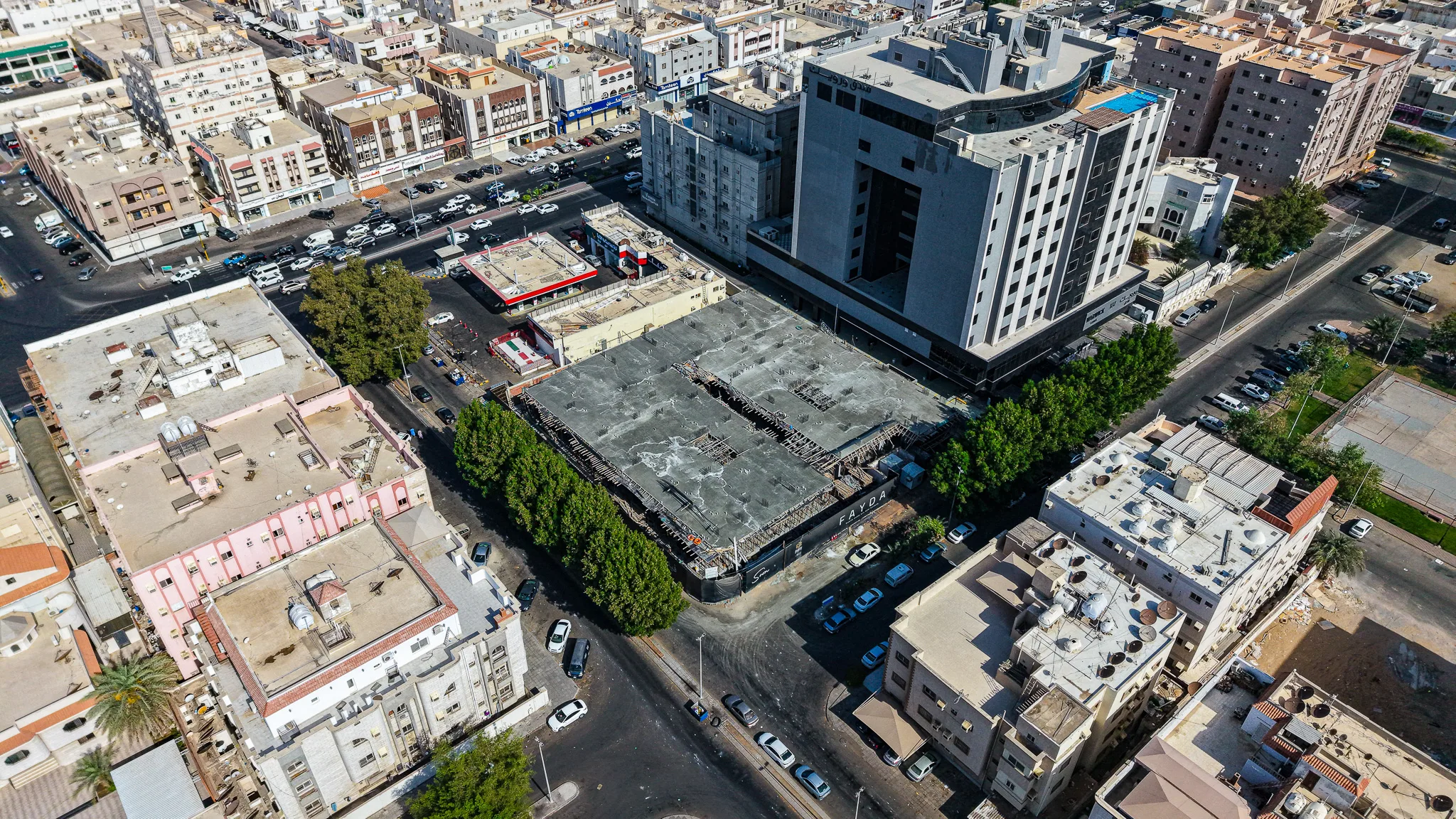

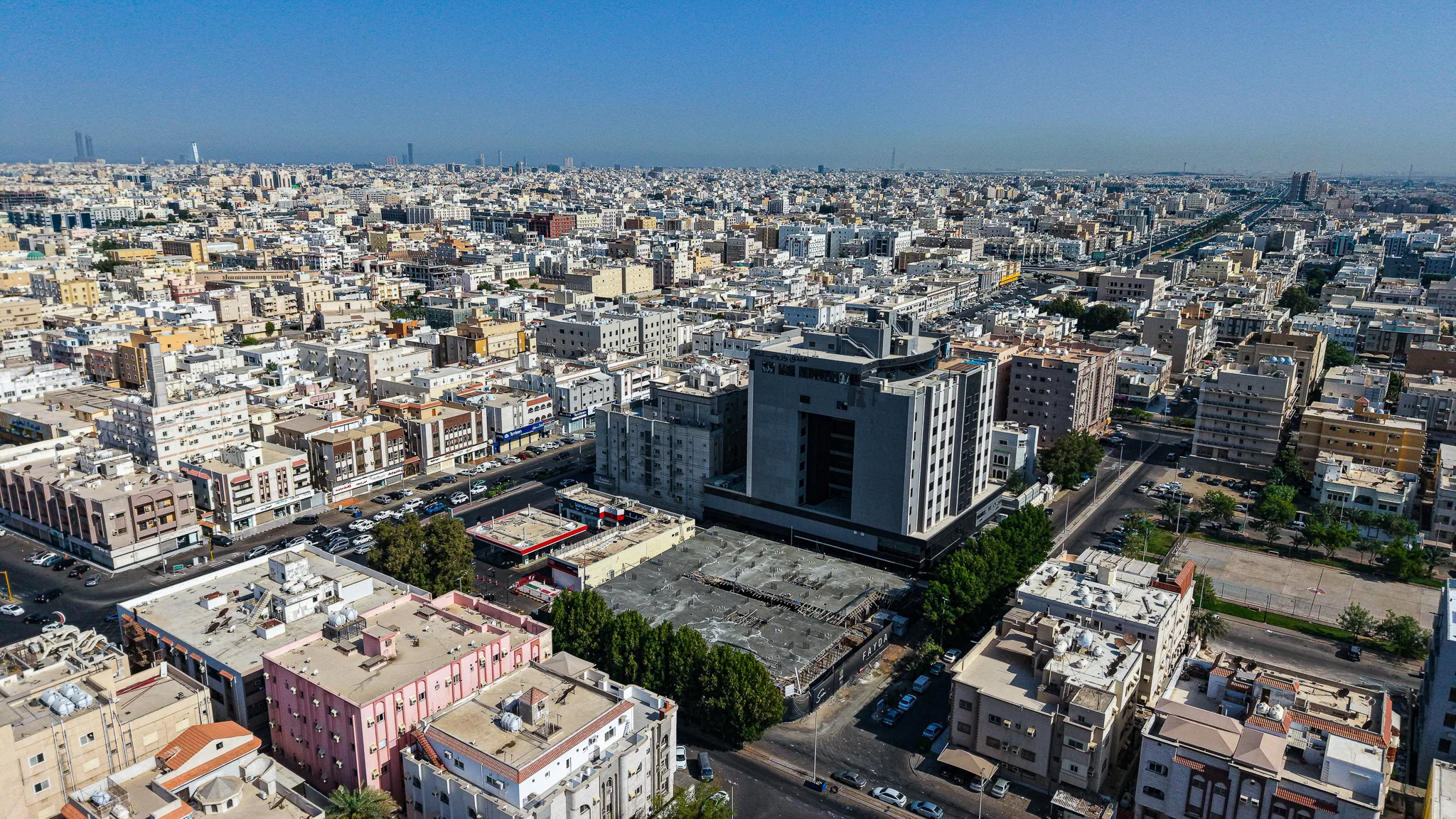

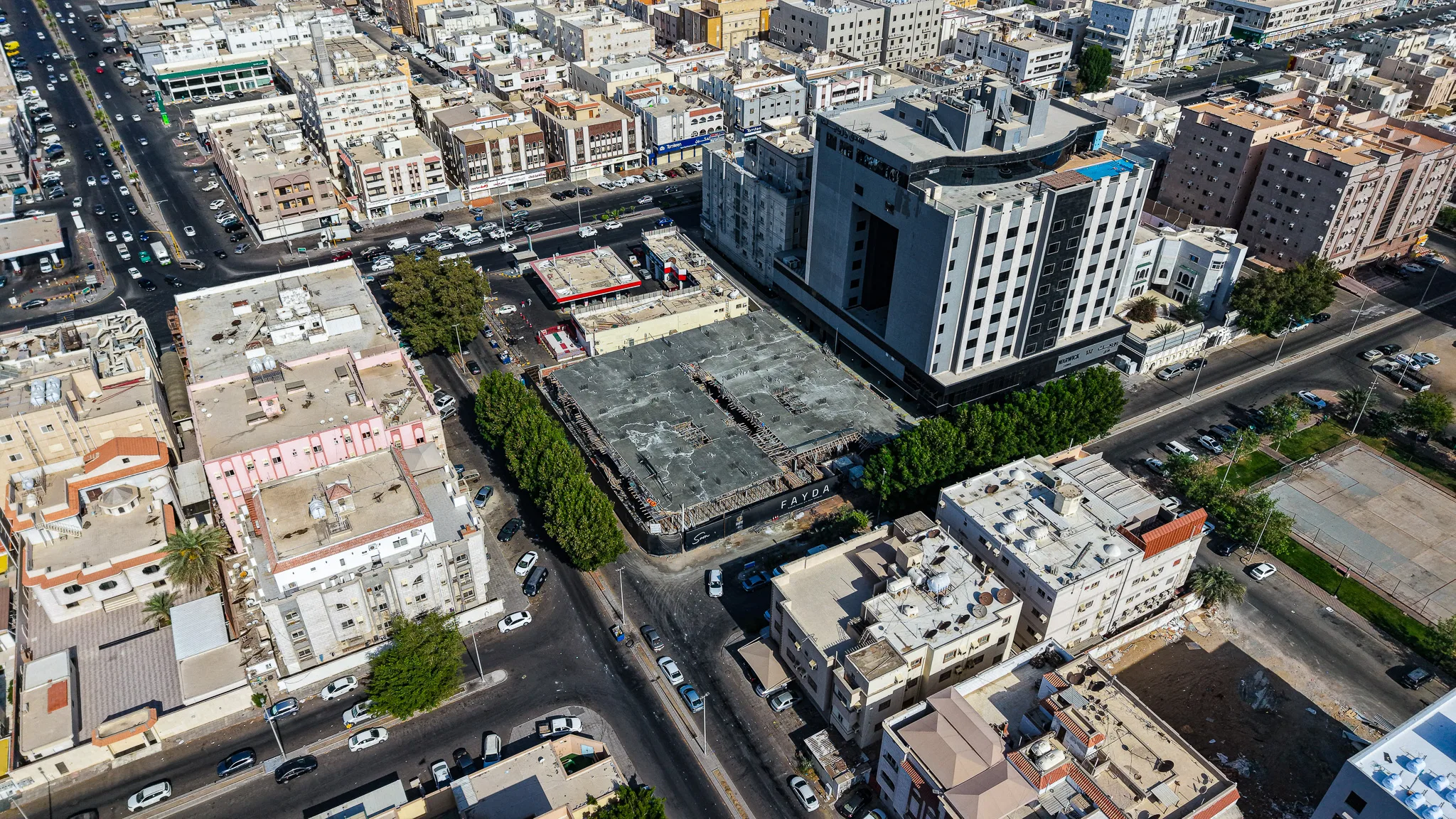

الموقع العام100%

الموقع منظم بشكل جيد مع اكتمال السور الخارجي (Fayda) وبقاء منطقة التشوين في حدود ضيقة نظراً لطبيعة المنطقة المحيطة.

قراءة الإنجاز

على الرغم من ثبات نسبة الإنجاز المعلنة عند 10%، إلا أن الصور تظهر تقدماً ملموساً في إنهاء صب مسطح الدور الحالي مقارنة بصور الزيارة السابقة التي كانت تظهر أعمال النجارة والحدادة فقط.

مقارنة بالزيارة السابقة

الفارق الجوهري هو الانتقال من مرحلة 'العمل في الشدات والحديد' (كما في الصور 20-25) إلى مرحلة 'اكتمال الصب' (كما في الصور 1-5). تم فك مضخة الخرسانة التي كانت متواجدة في الزيارة السابقة بعد انتهاء أعمال الصب الرئيسية للمستوى الحالي.

المراحل القادمة المتوقعة

البدء في صب أعمدة الدور الأول، تليها أعمال النجارة والحدادة لسقف الدور الأول.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/1 مكتملمتوسط ▲ +8%
نسبة الانجاز▲ +8%
0%

فيديو الدرون

تصوير الدرون

ثلاثي الابعاد

مشاركةتواصل عبر واتساب
