جراند سدنه - فندقي
١٤ ديسمبر ٢٠٢٥

١٤ ديسمبر ٢٠٢٥

69%الإنجاز الكلي▲ +4% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

تم رصد تقدم ملحوظ في الأعمال الإنشائية لمشروع جراند سدنه الفندقي، حيث تركزت الجهود في الزيارة الحالية على استكمال الهيكل الخرساني للأدوار العليا وأعمال المباني (البلوك) للواجهات الخارجية، مع زيادة في كثافة المعدات والعمالة في الموقع.
التغيّرات المرصودة

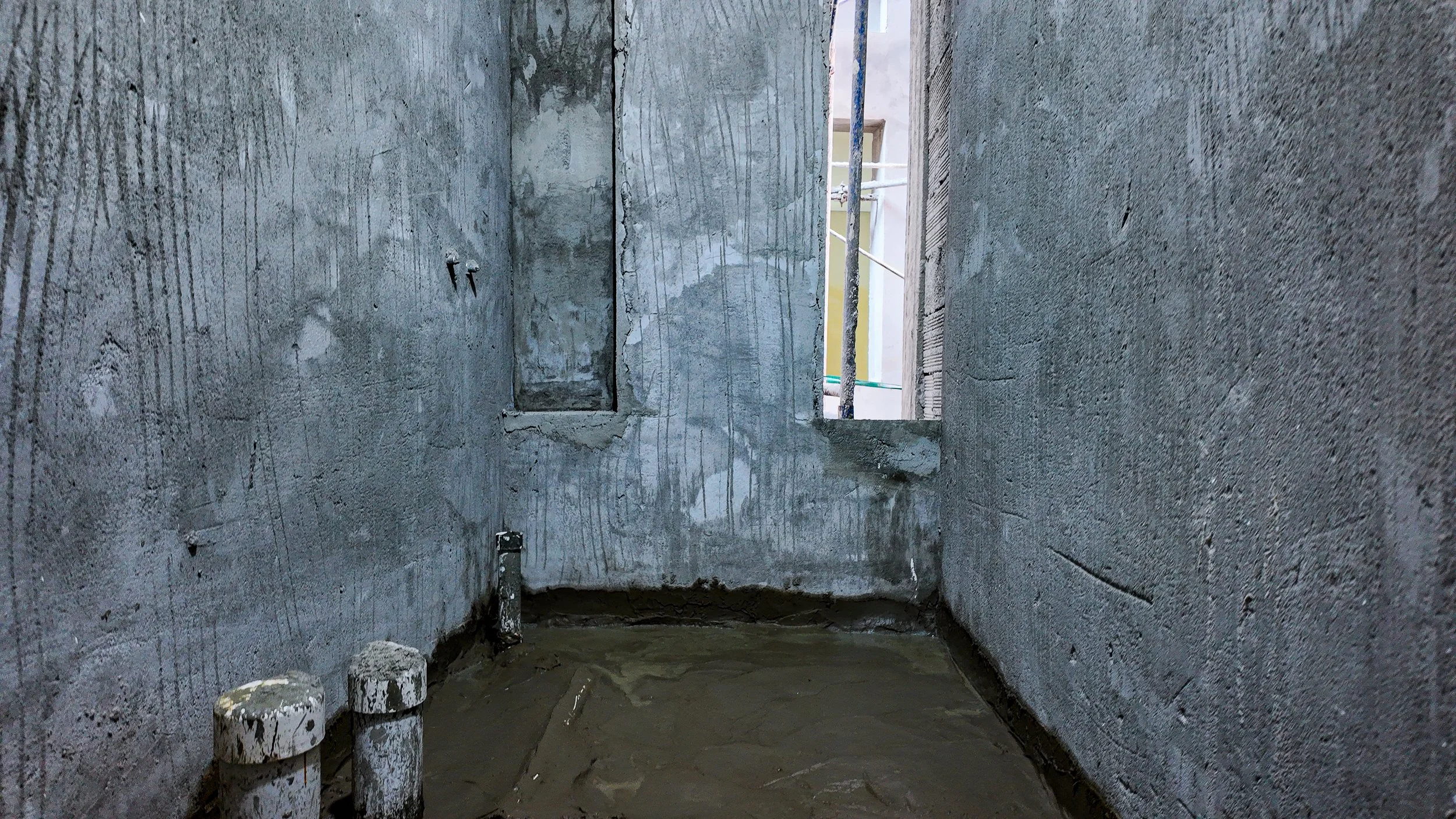

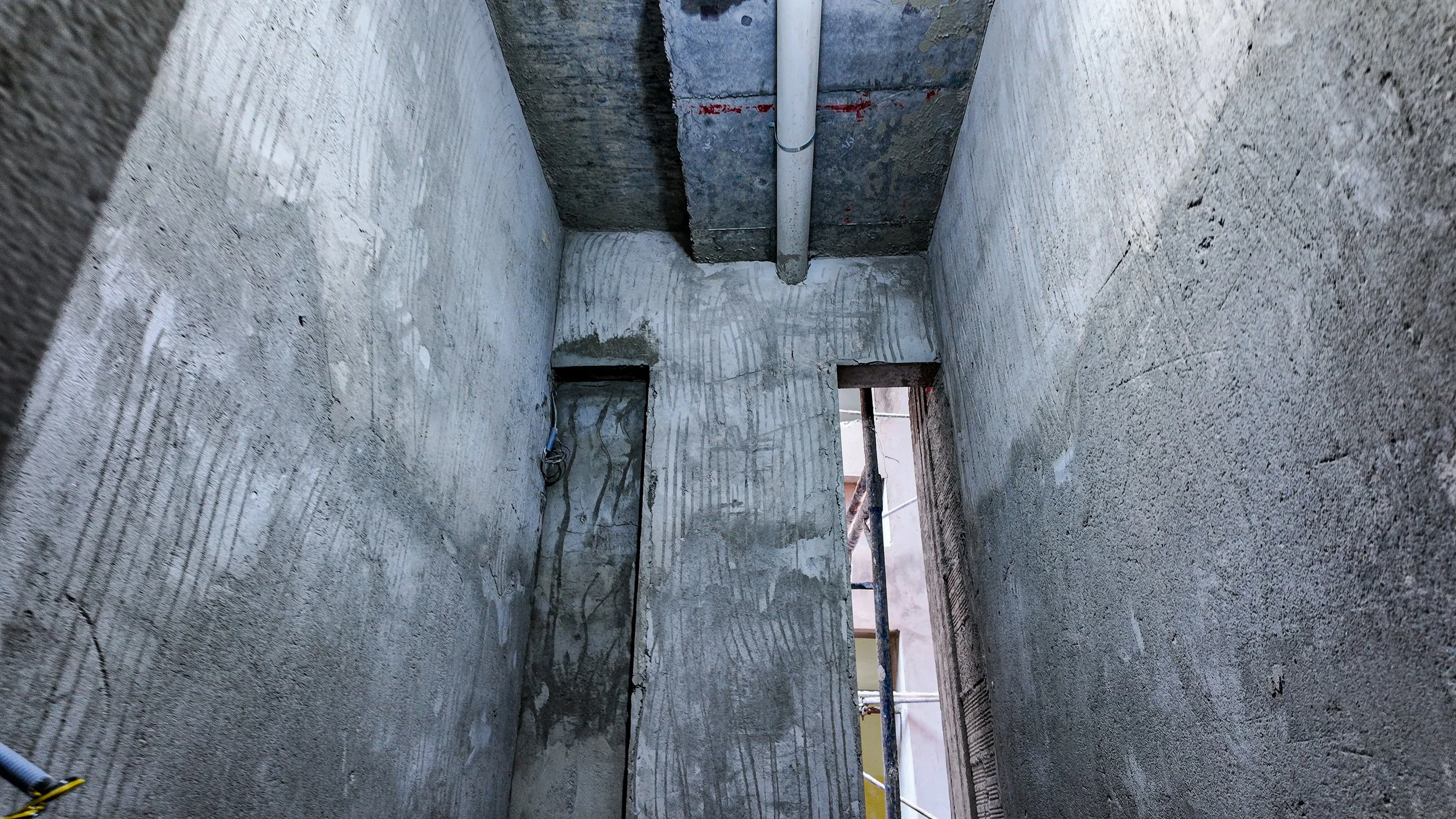

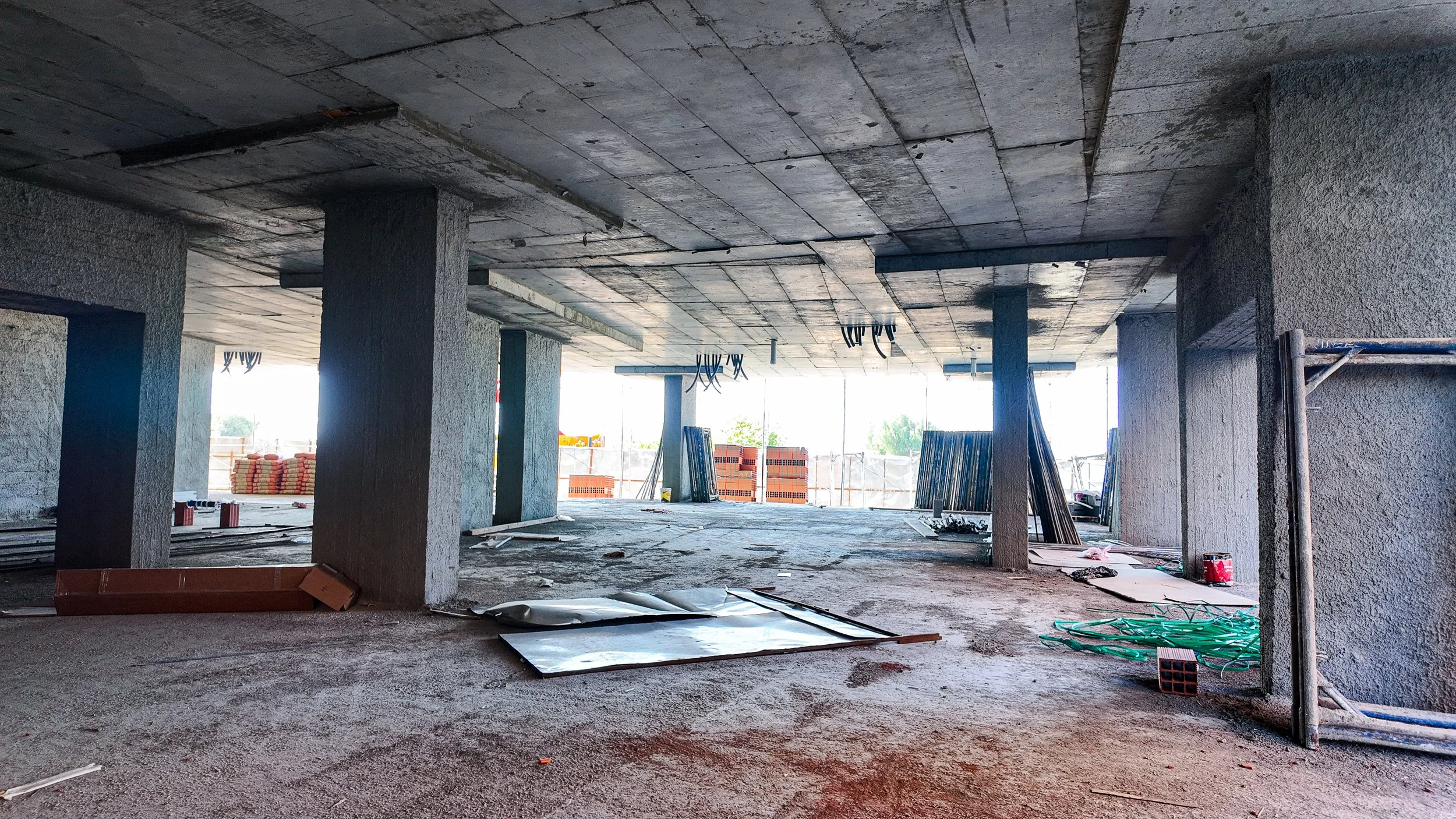

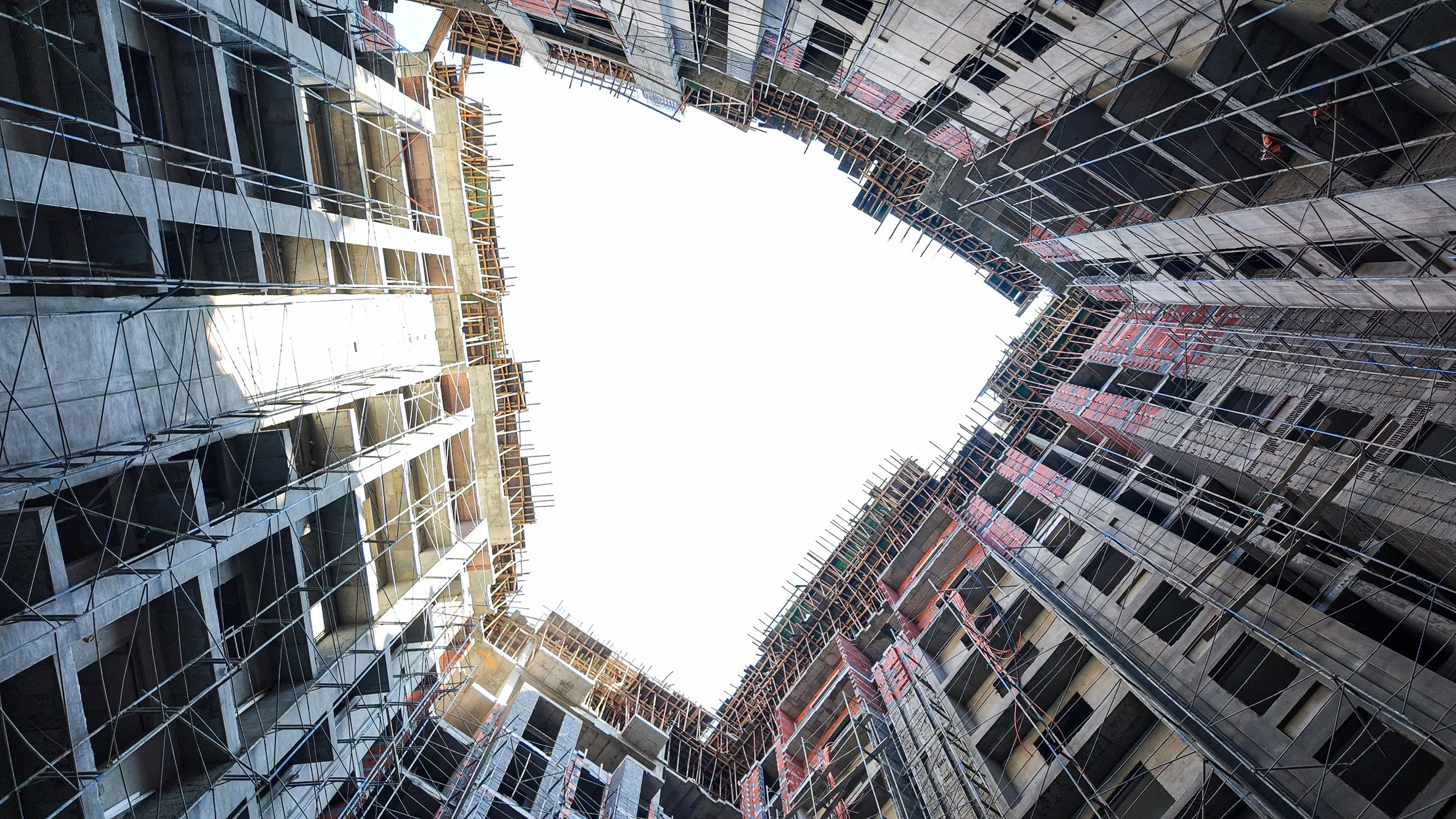

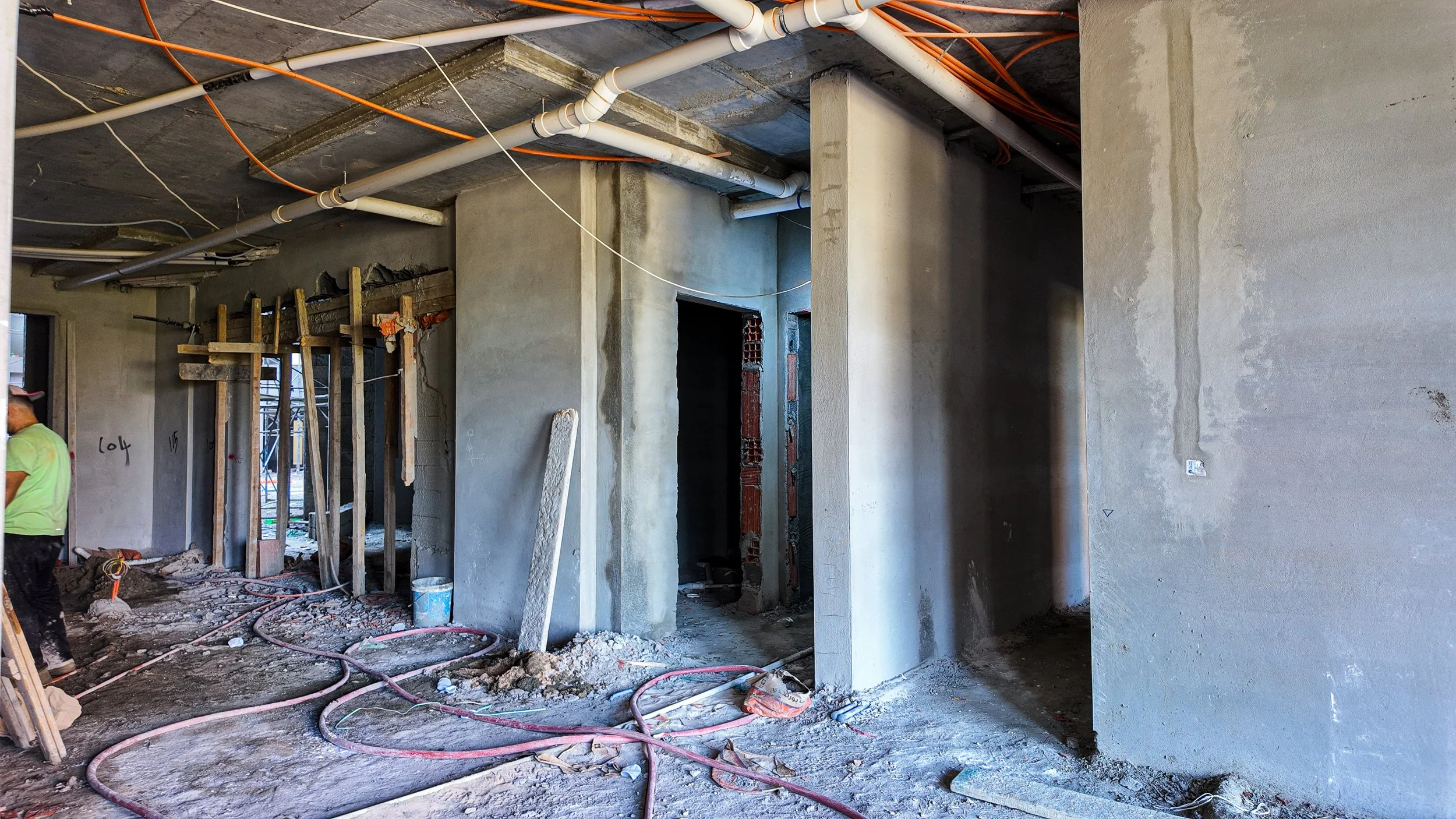

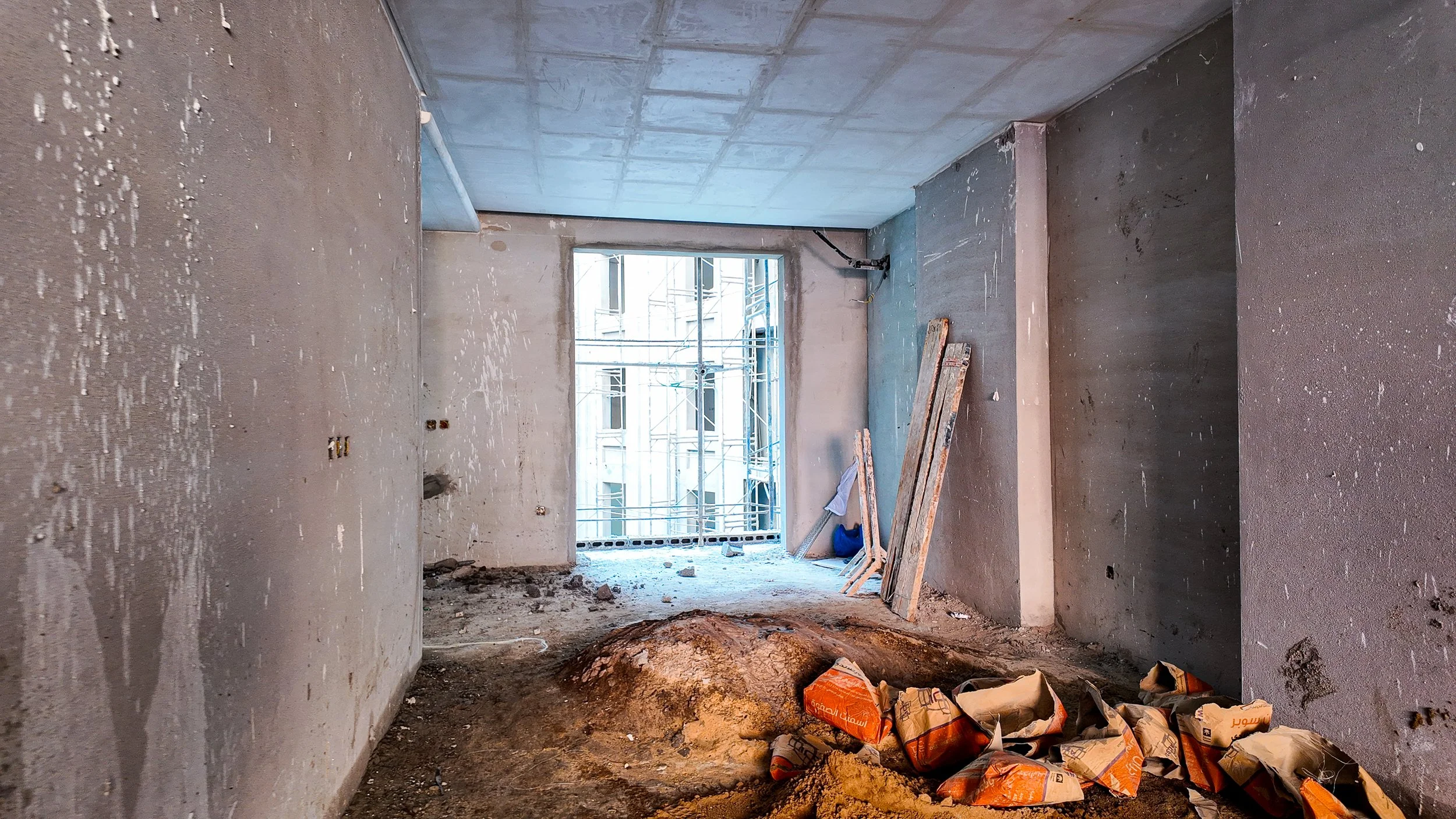

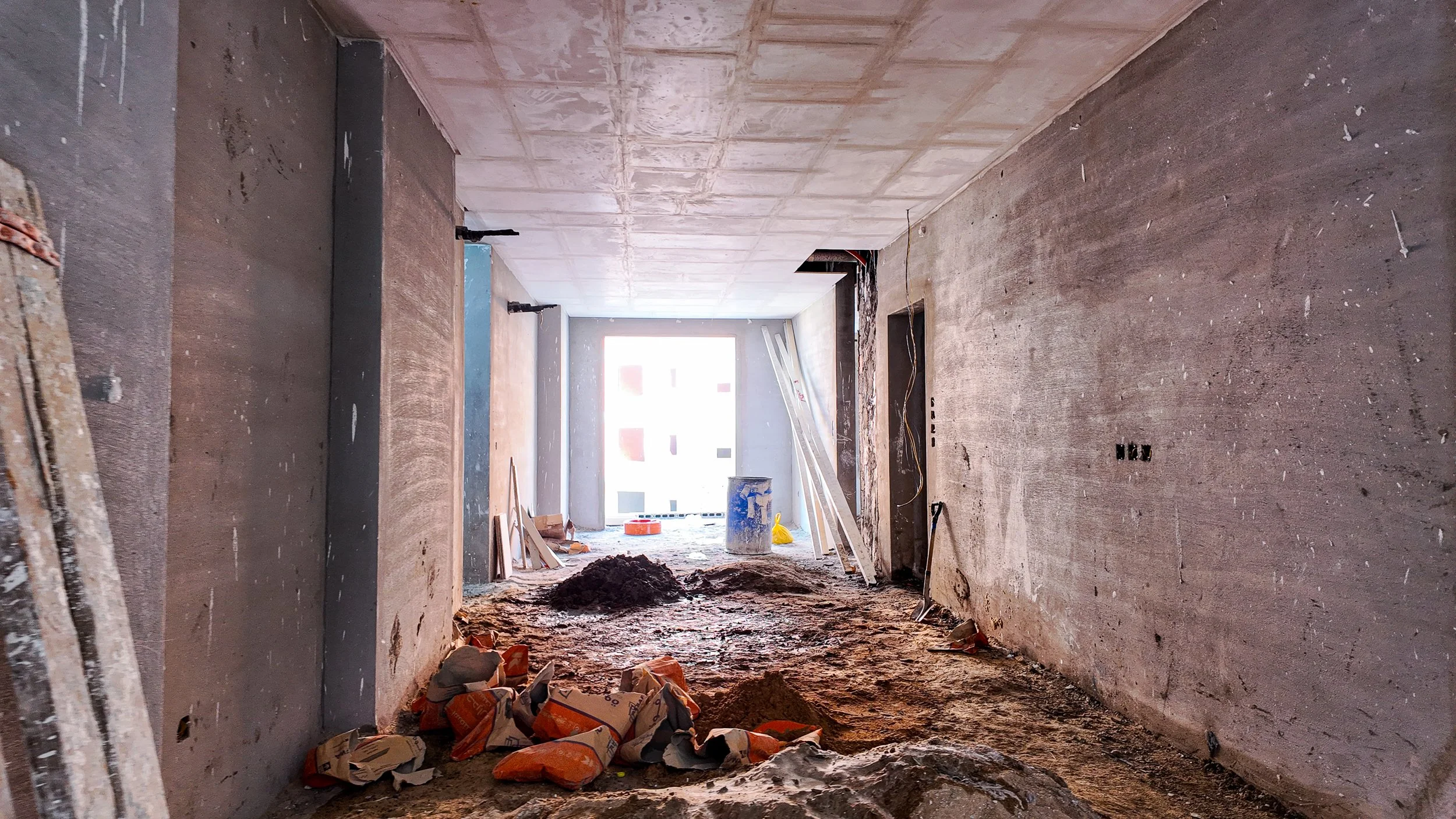

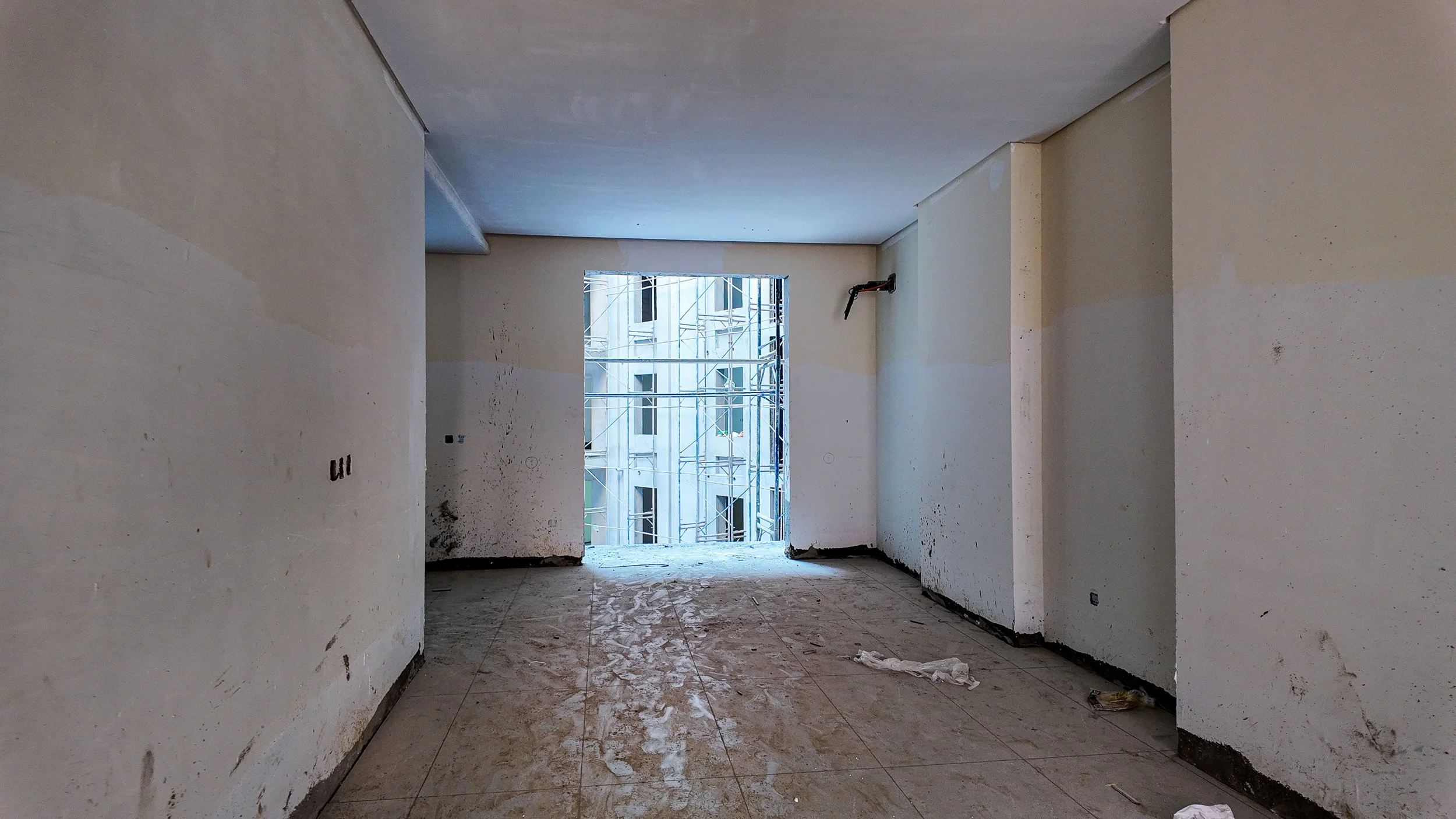

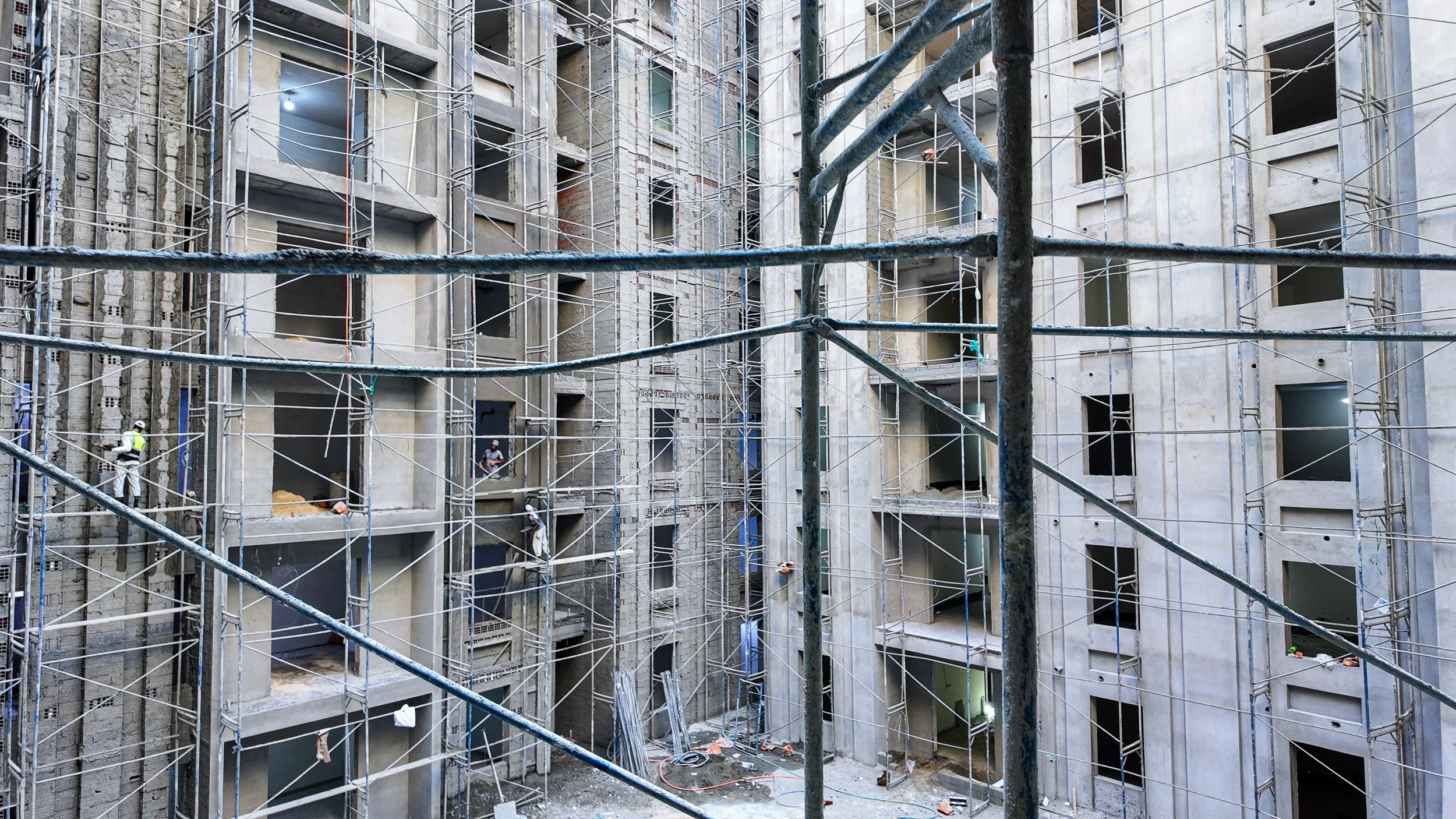

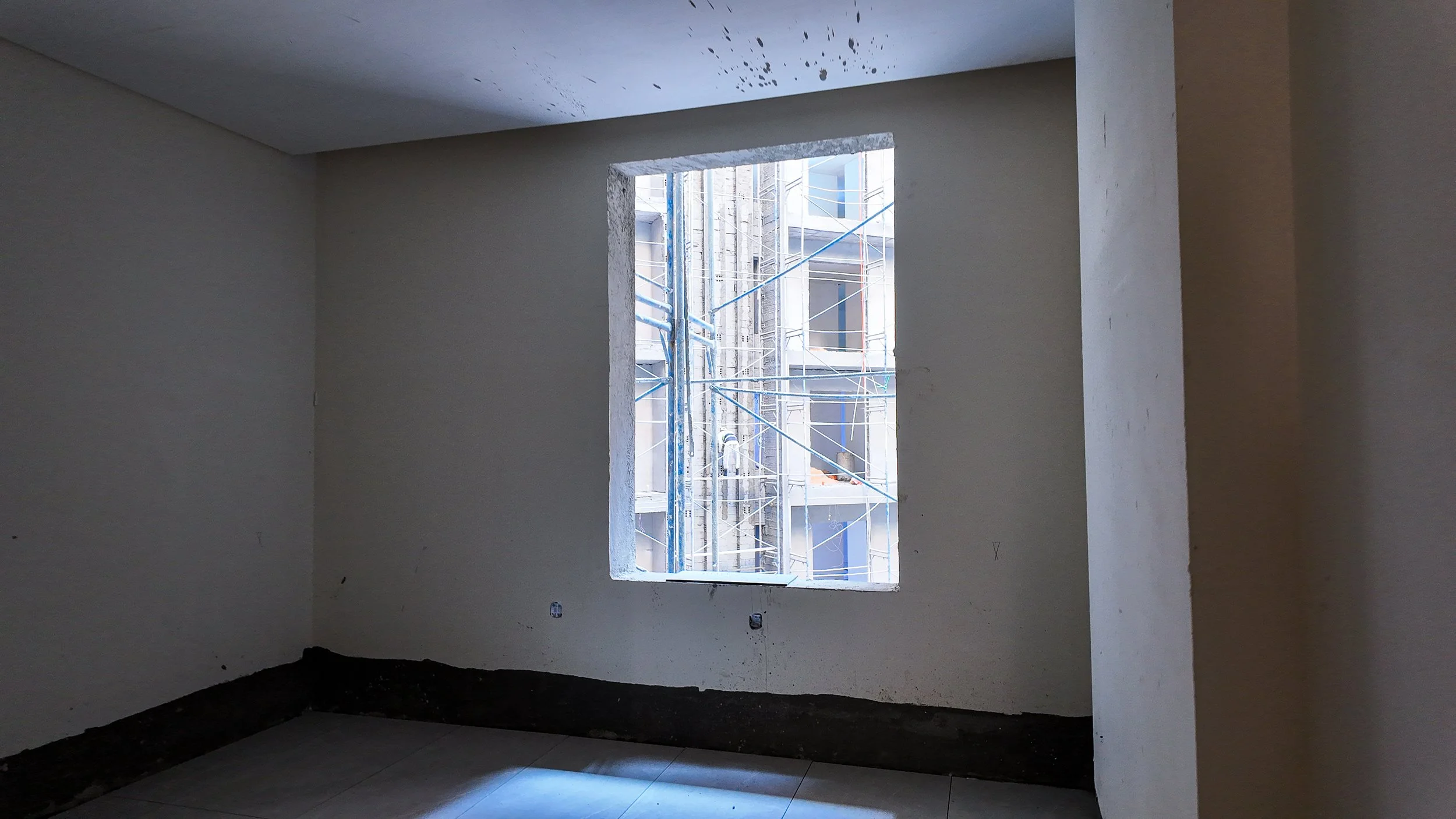

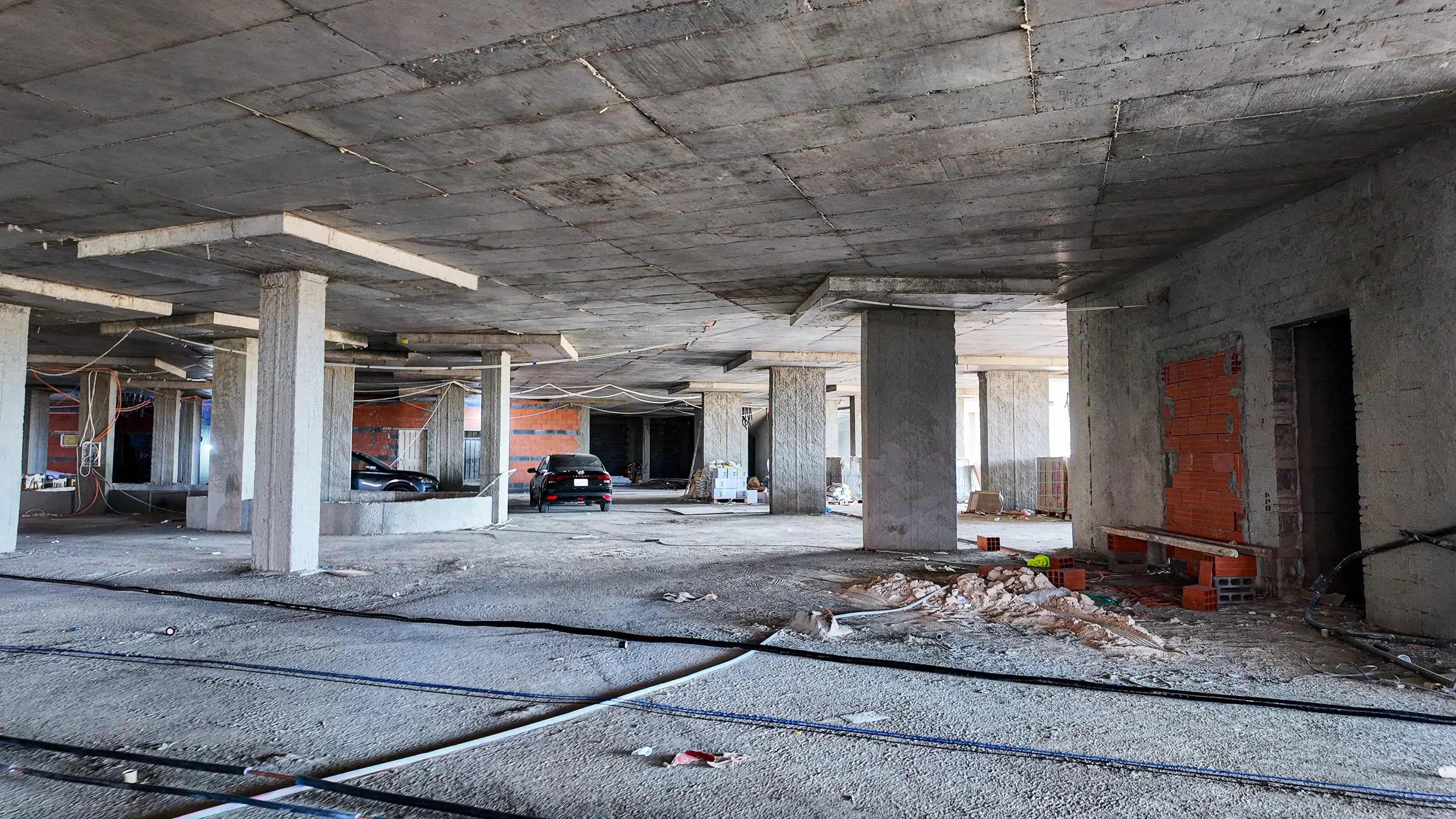

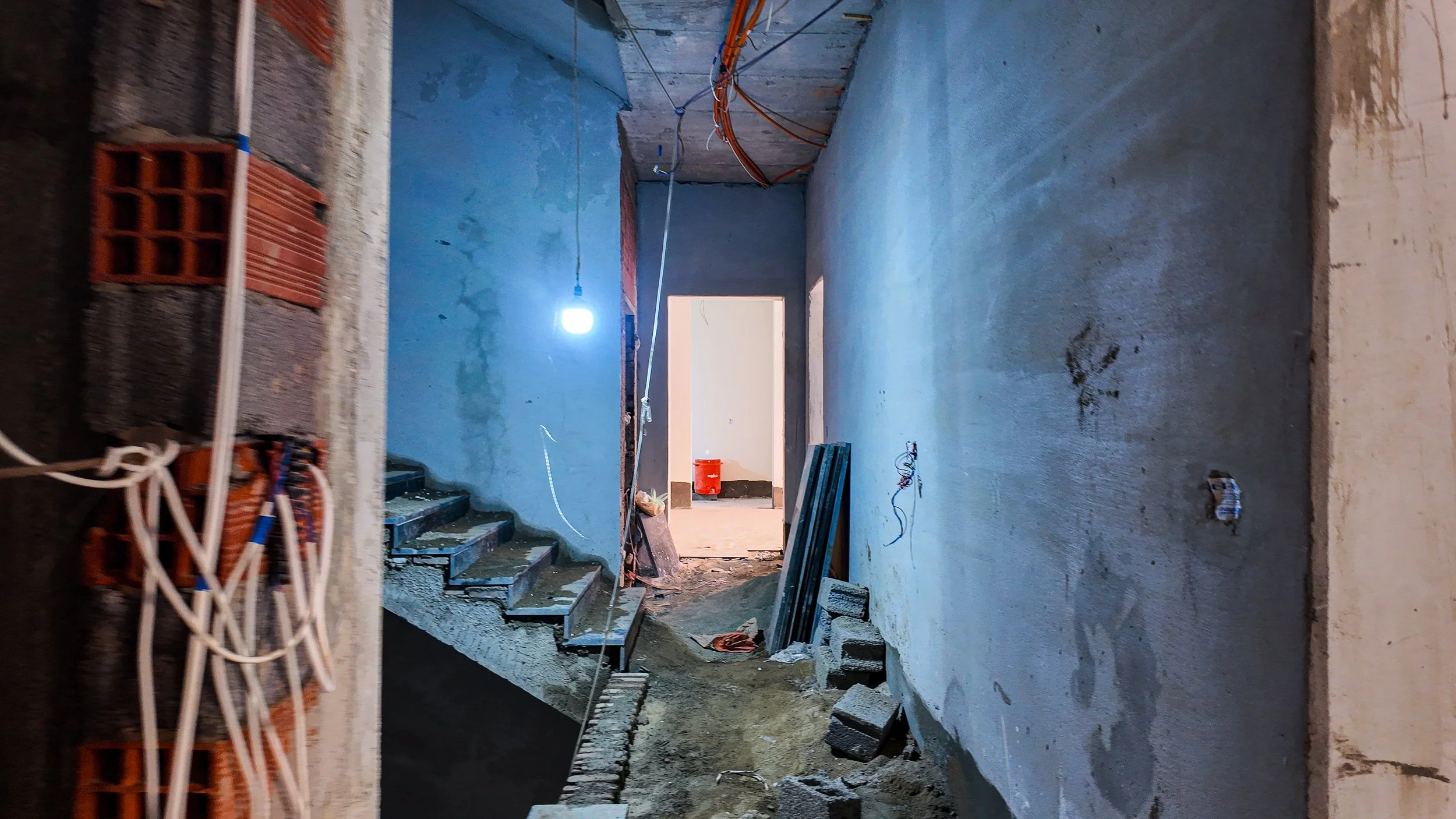

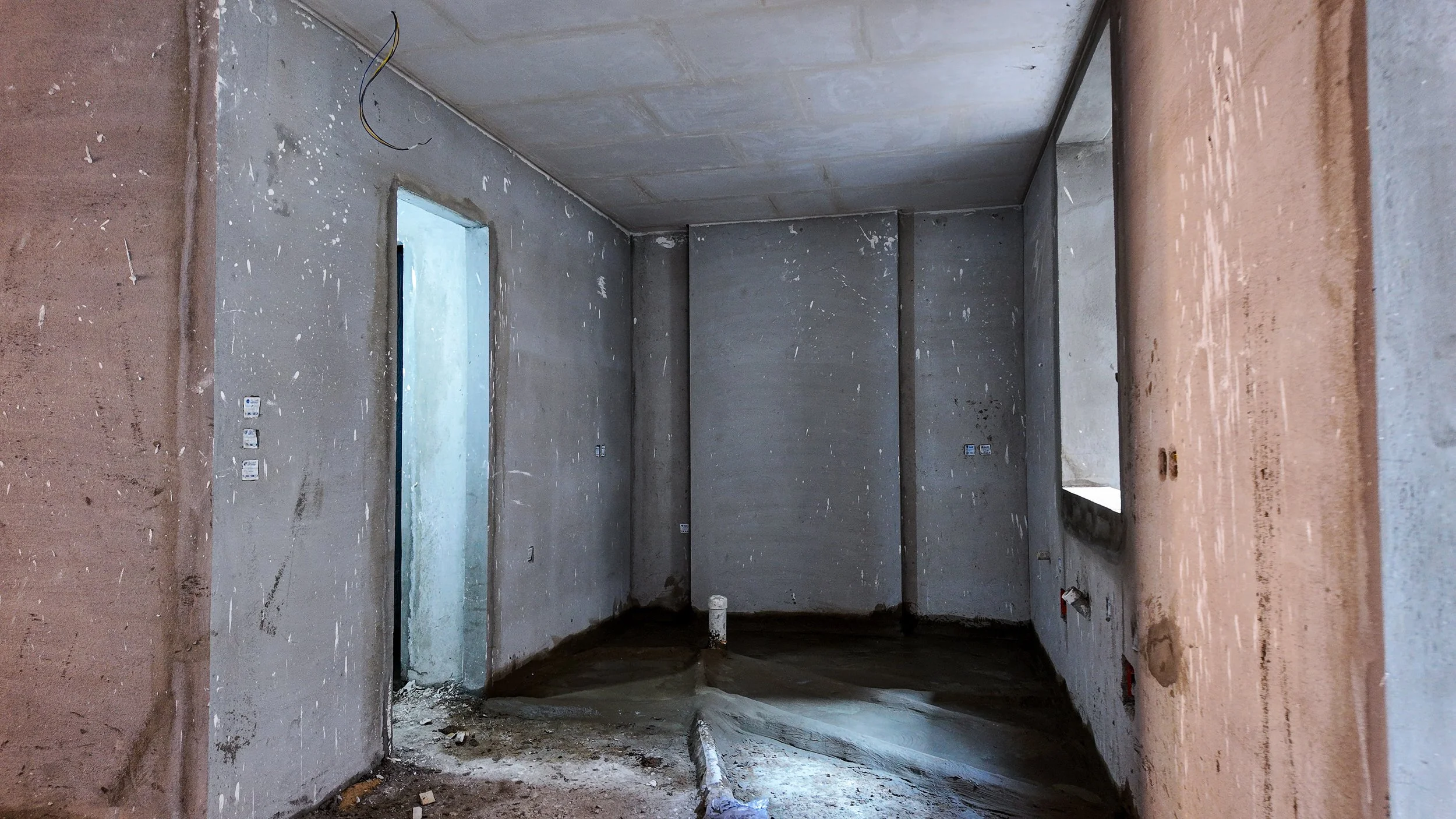

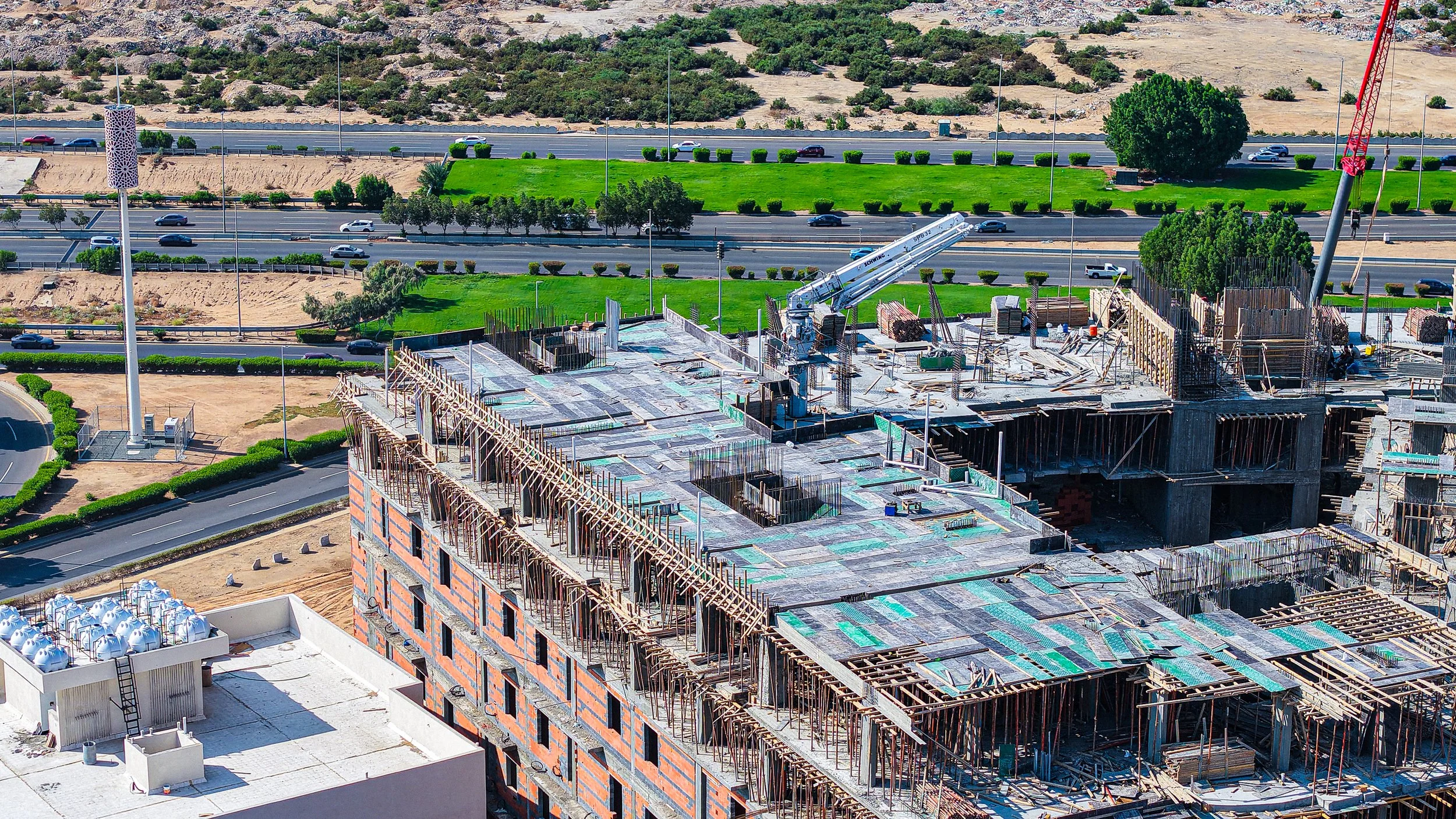

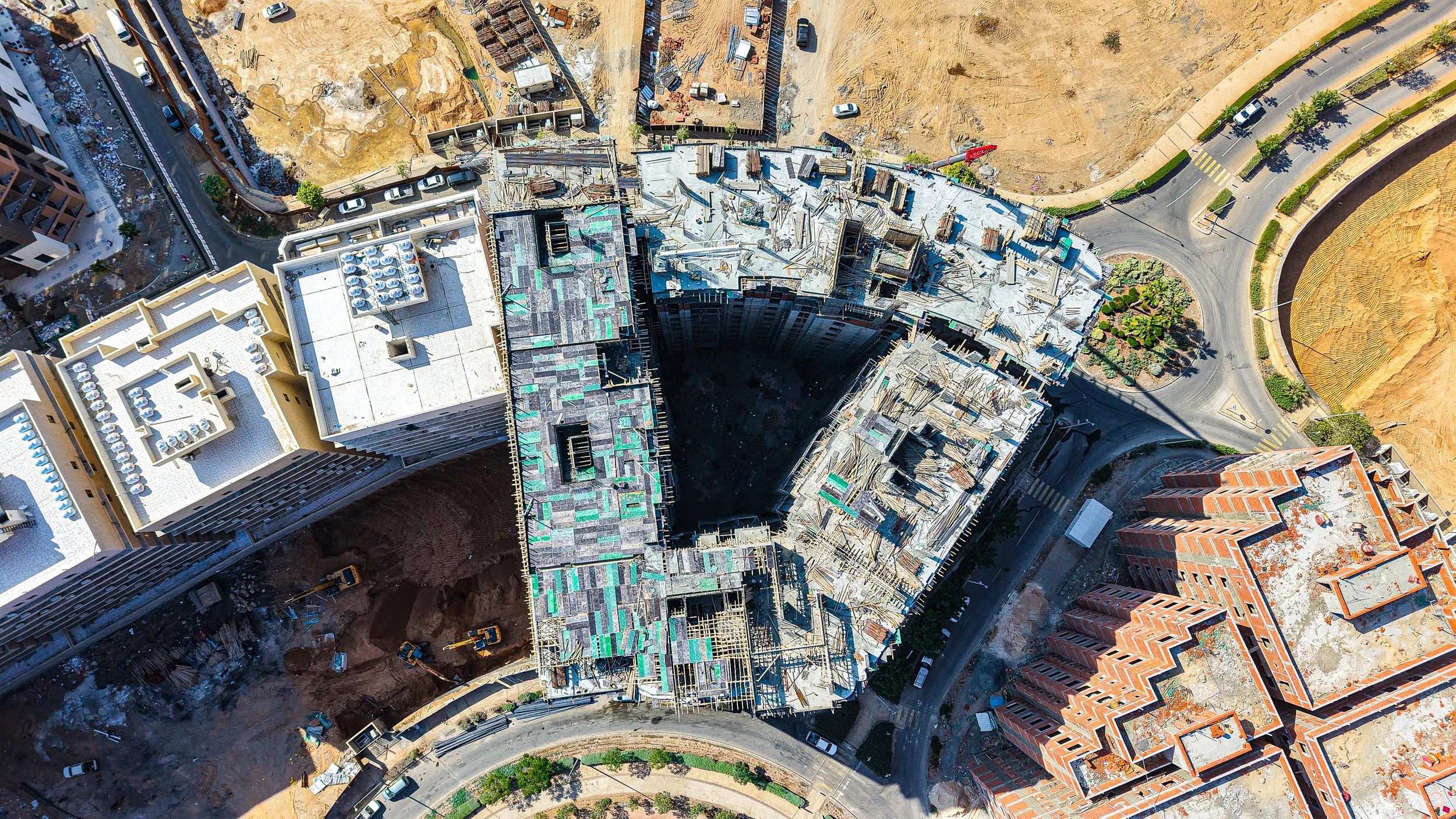

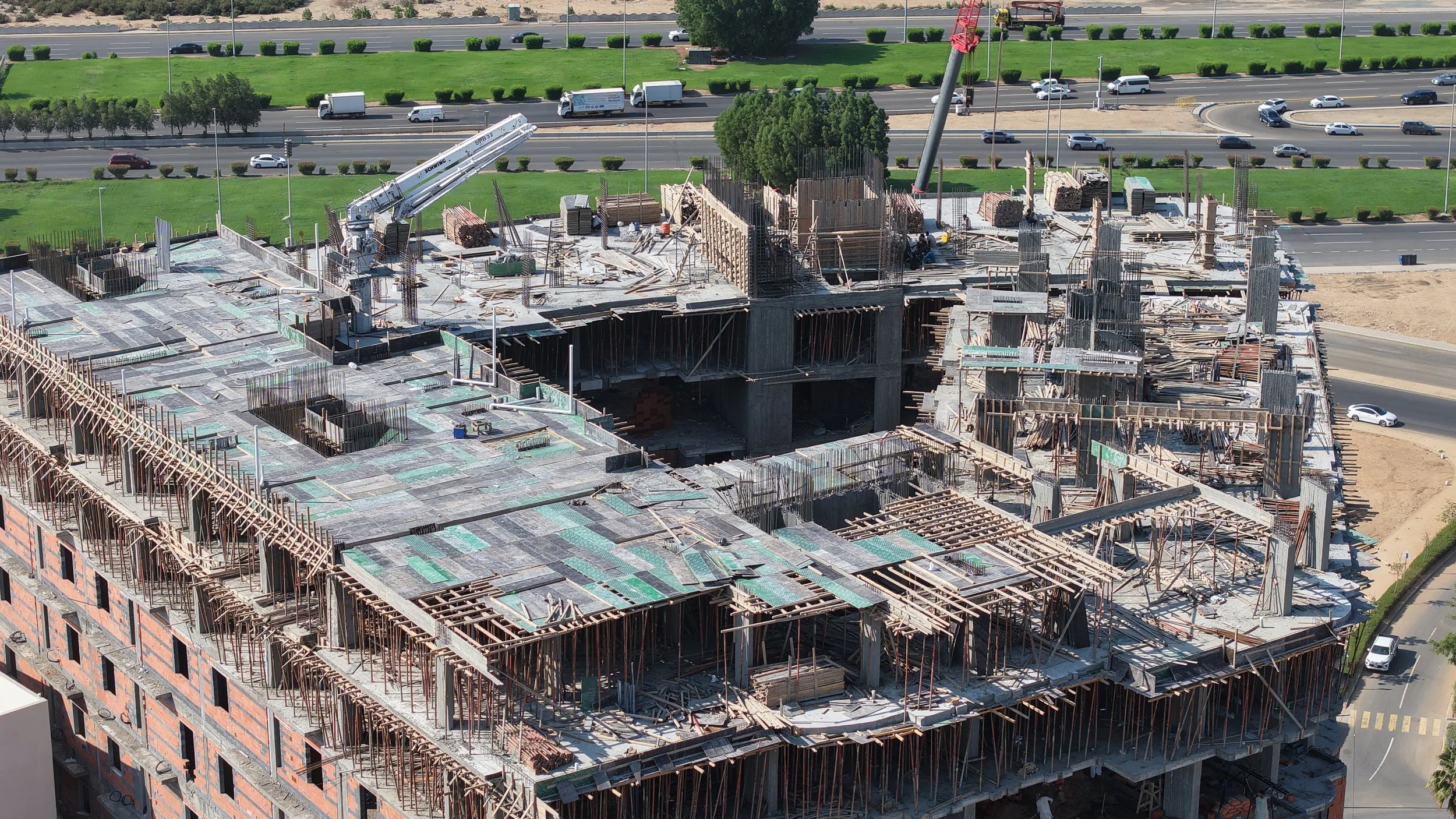

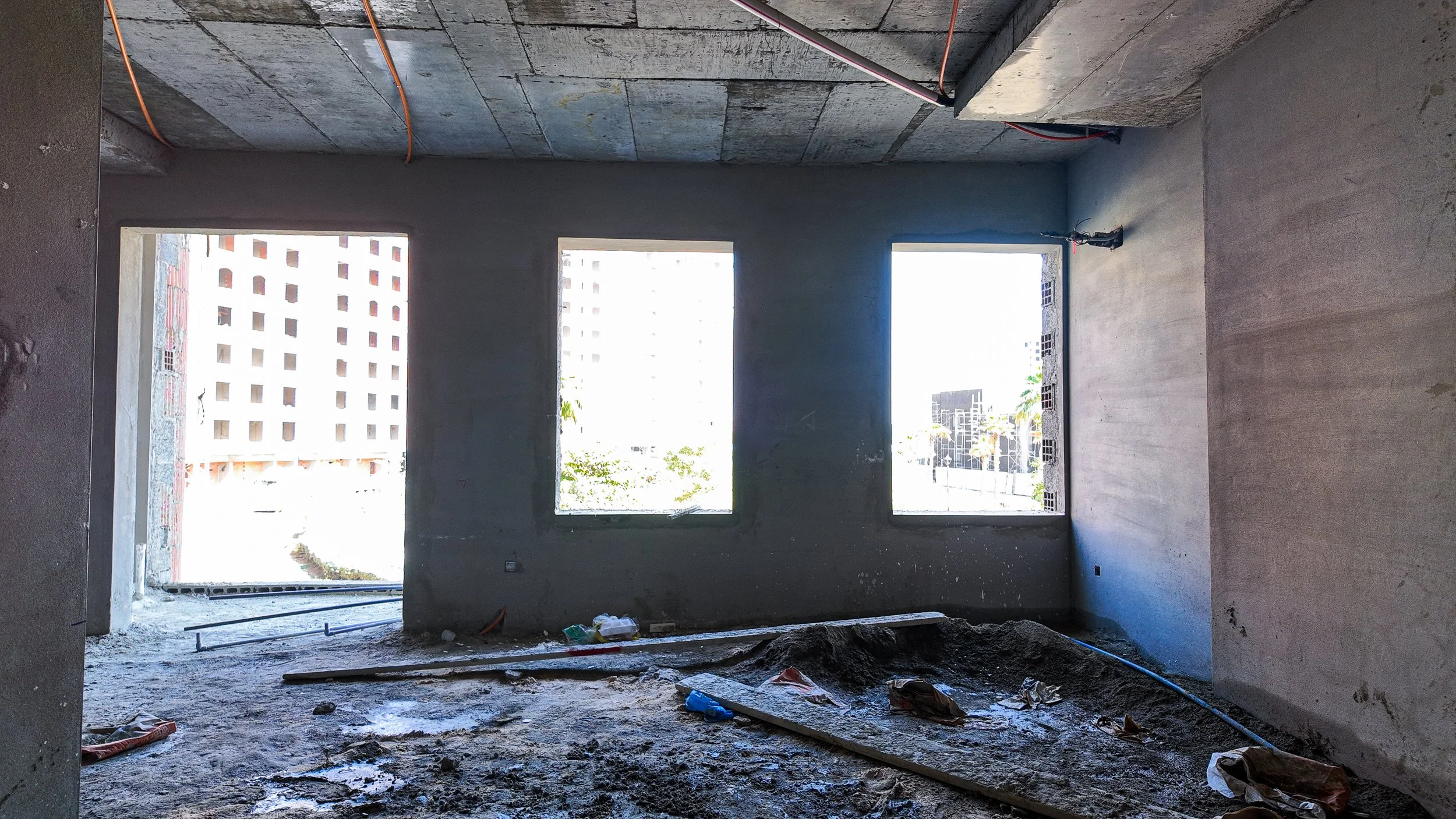

الهيكل الخرساني - السقف الأخير95%

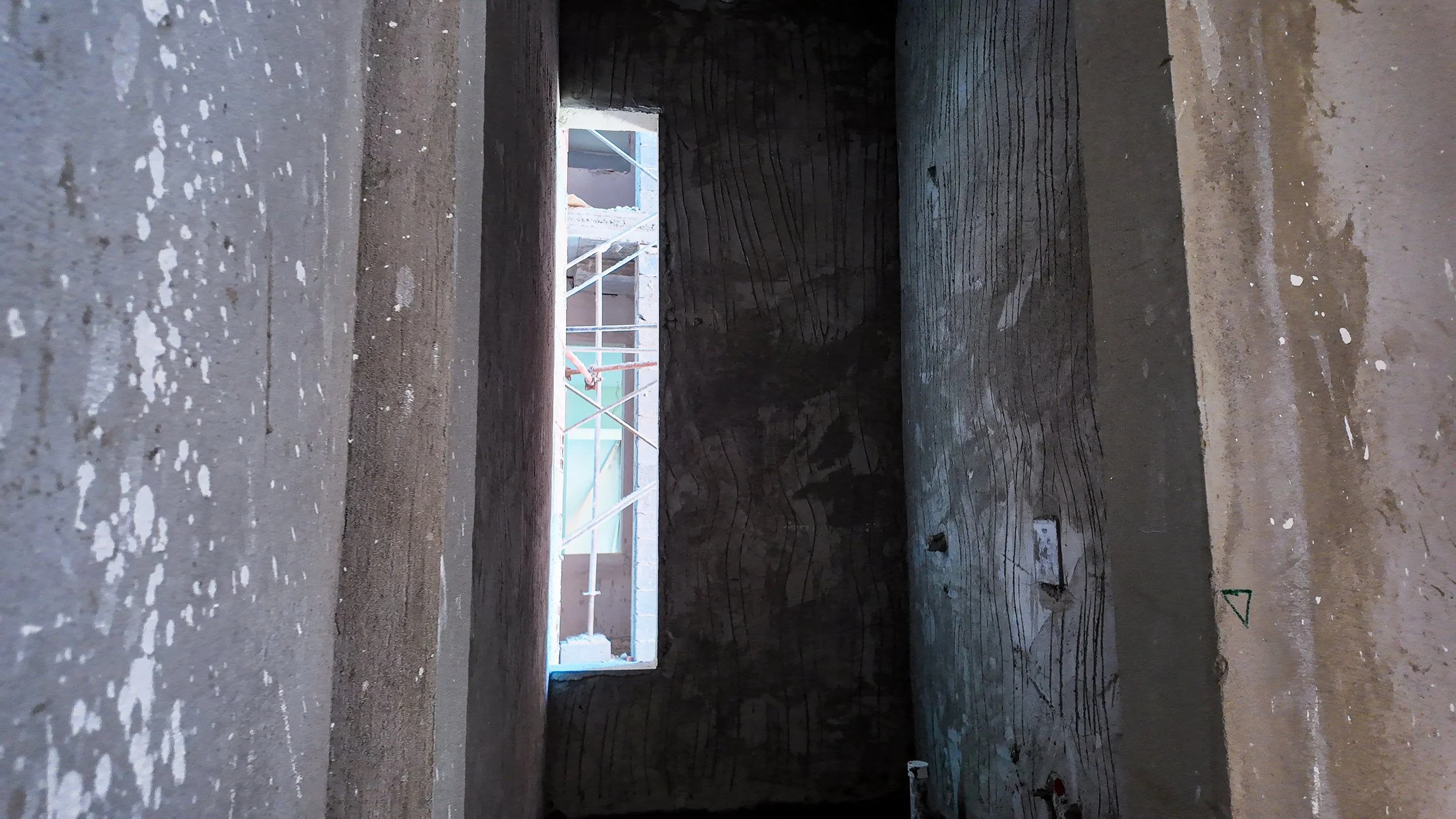

اكتمال صب أجزاء واسعة من سقف الدور الأخير وظهور أعمال النجارة والحدادة للأعمدة المتبقية والسترة.

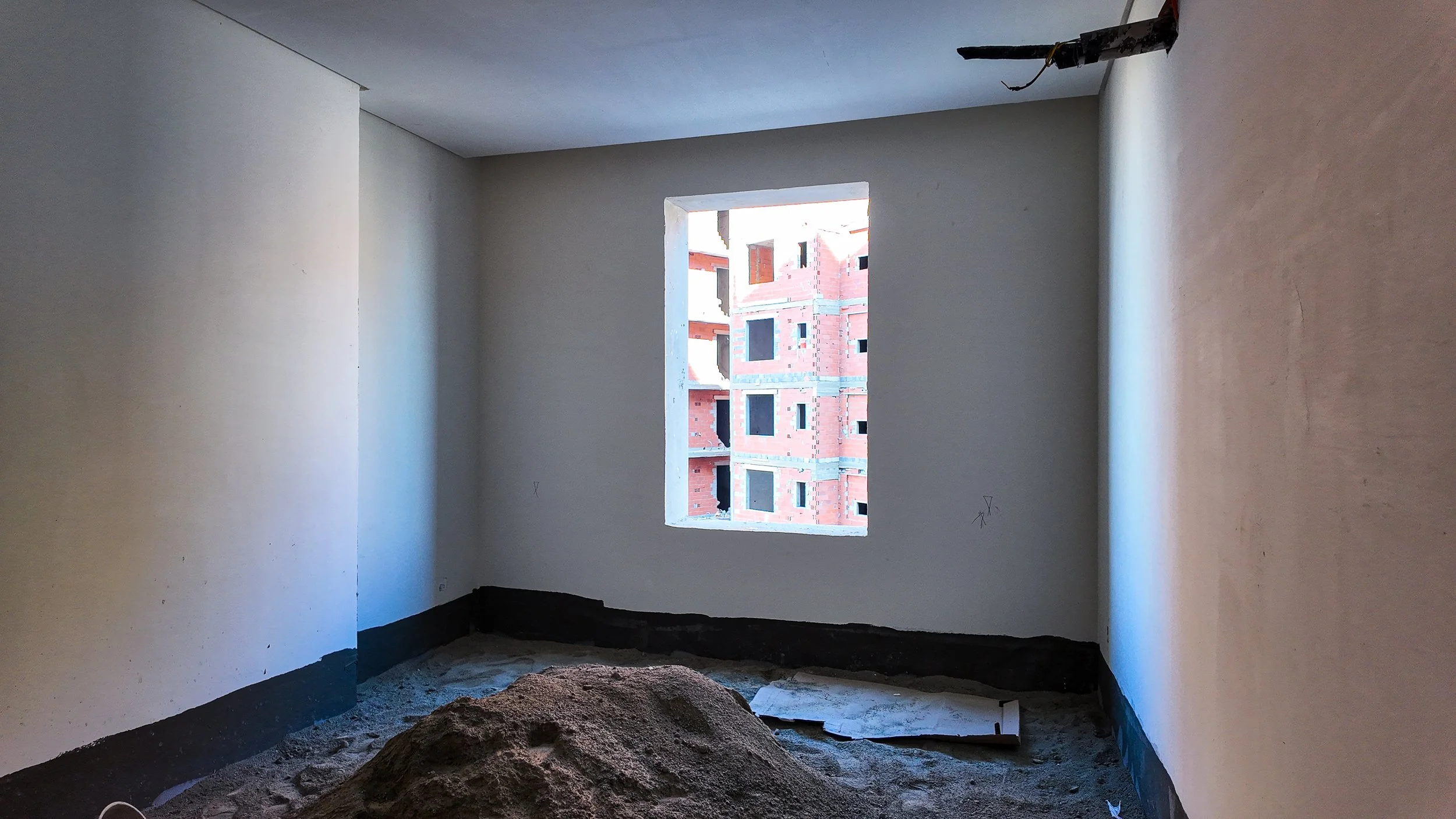

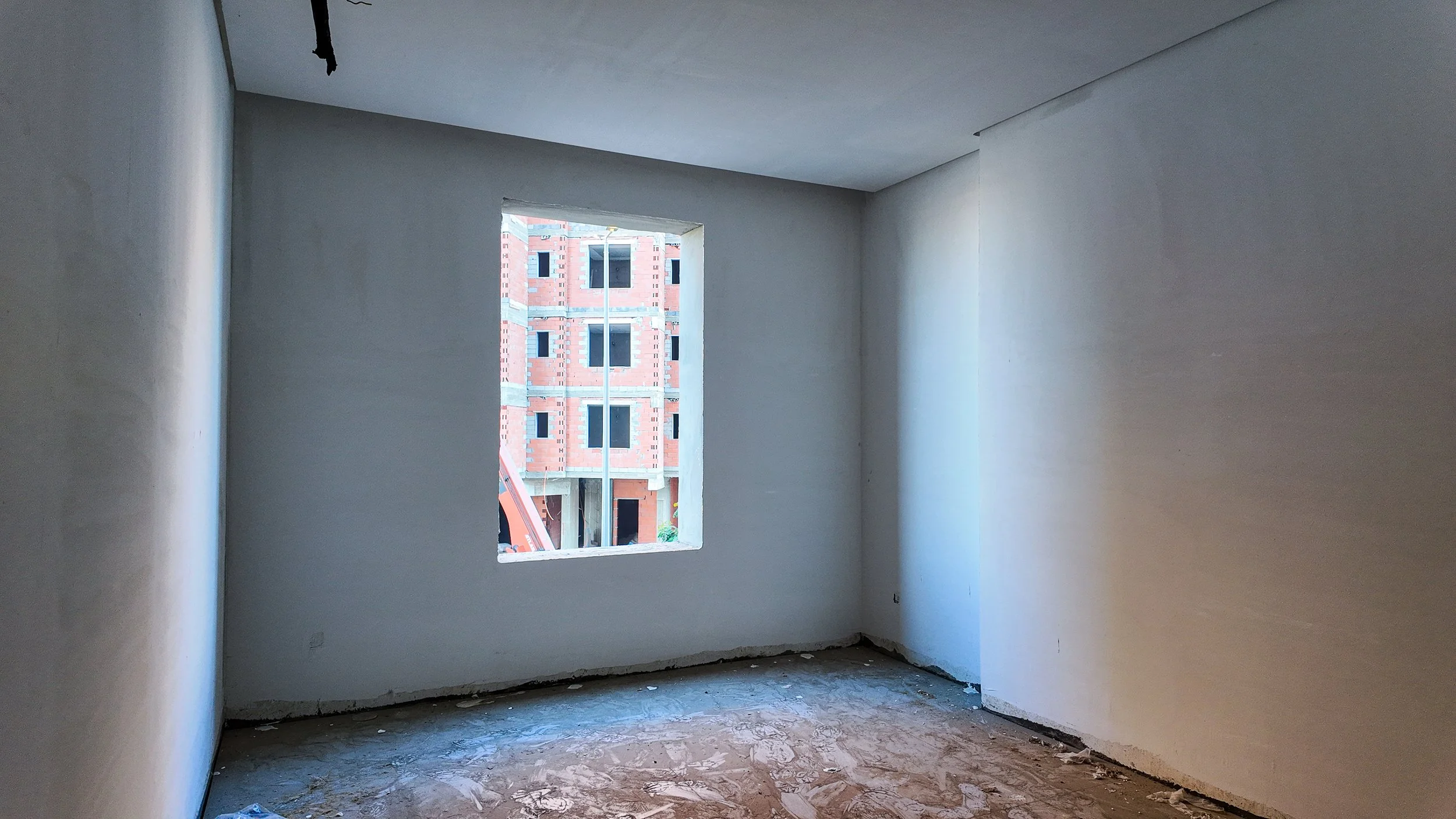

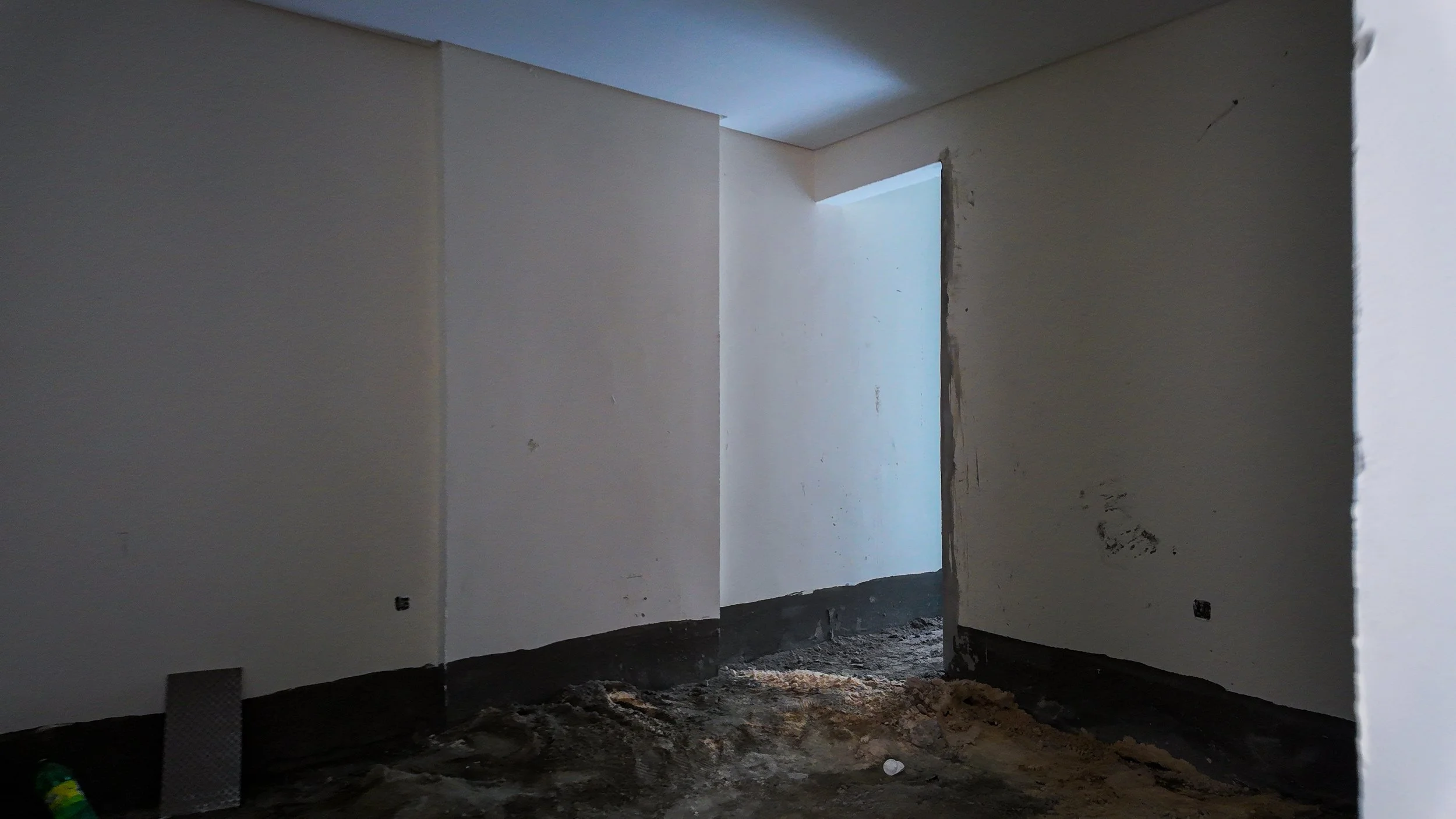

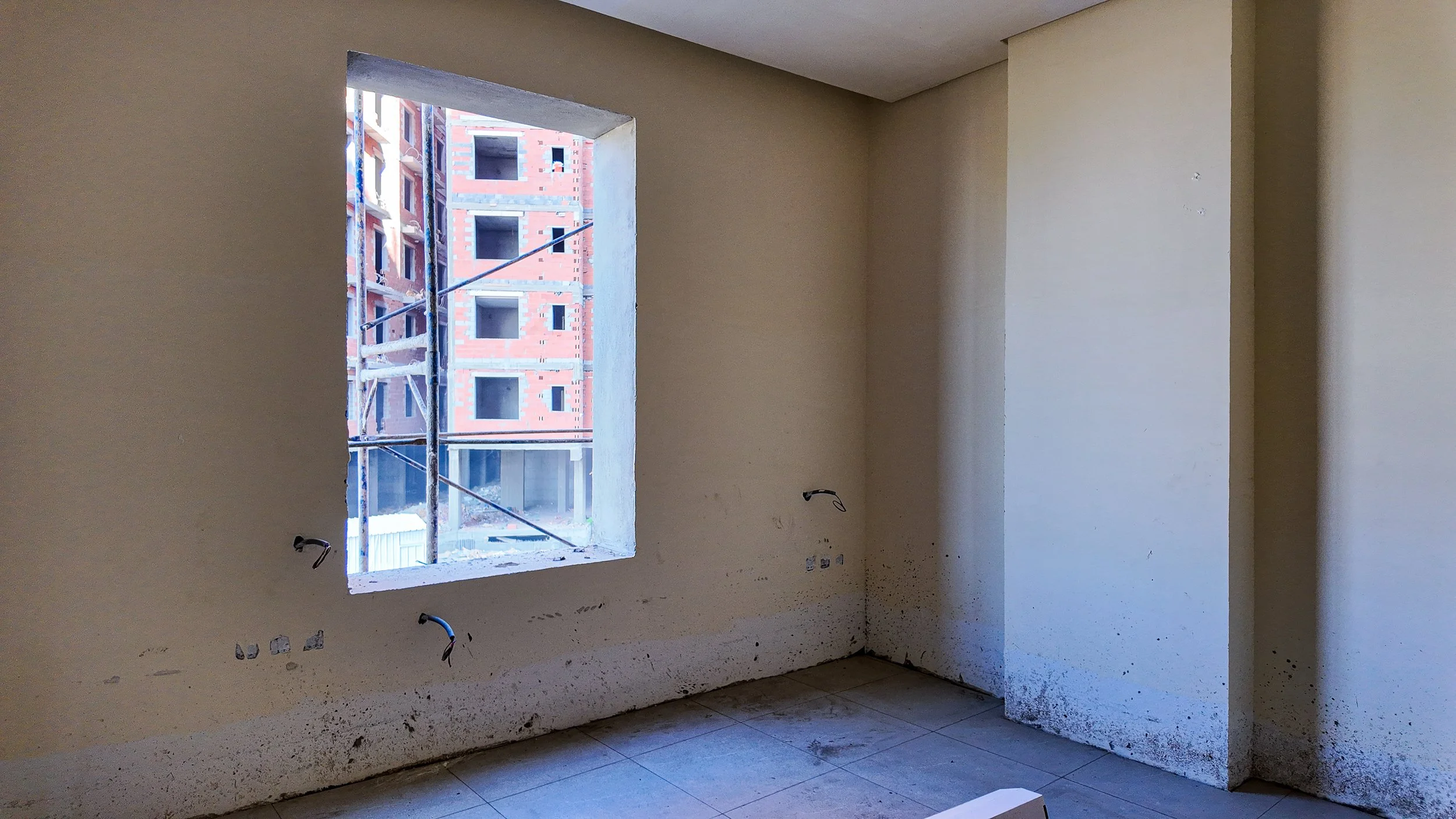

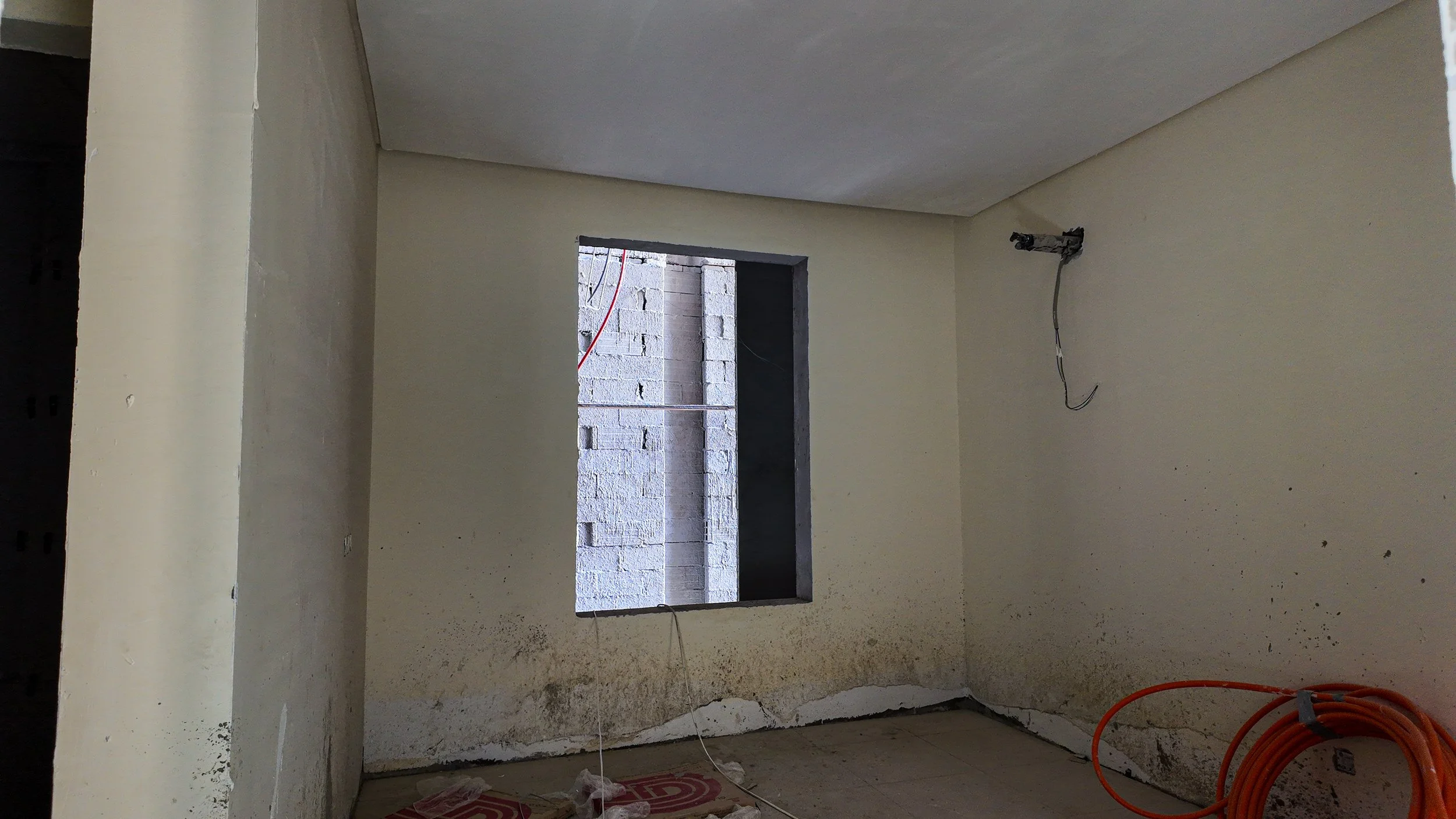

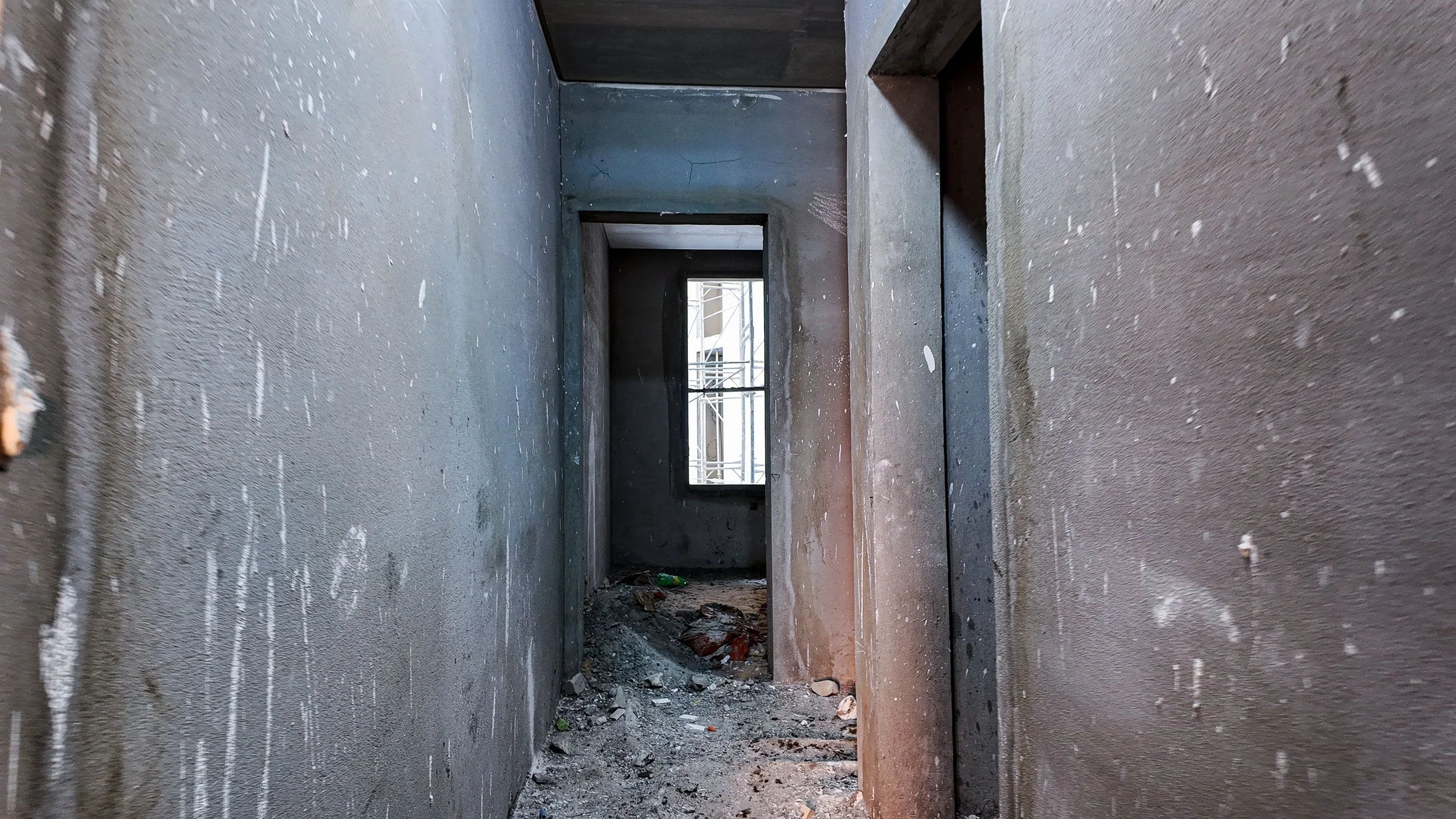

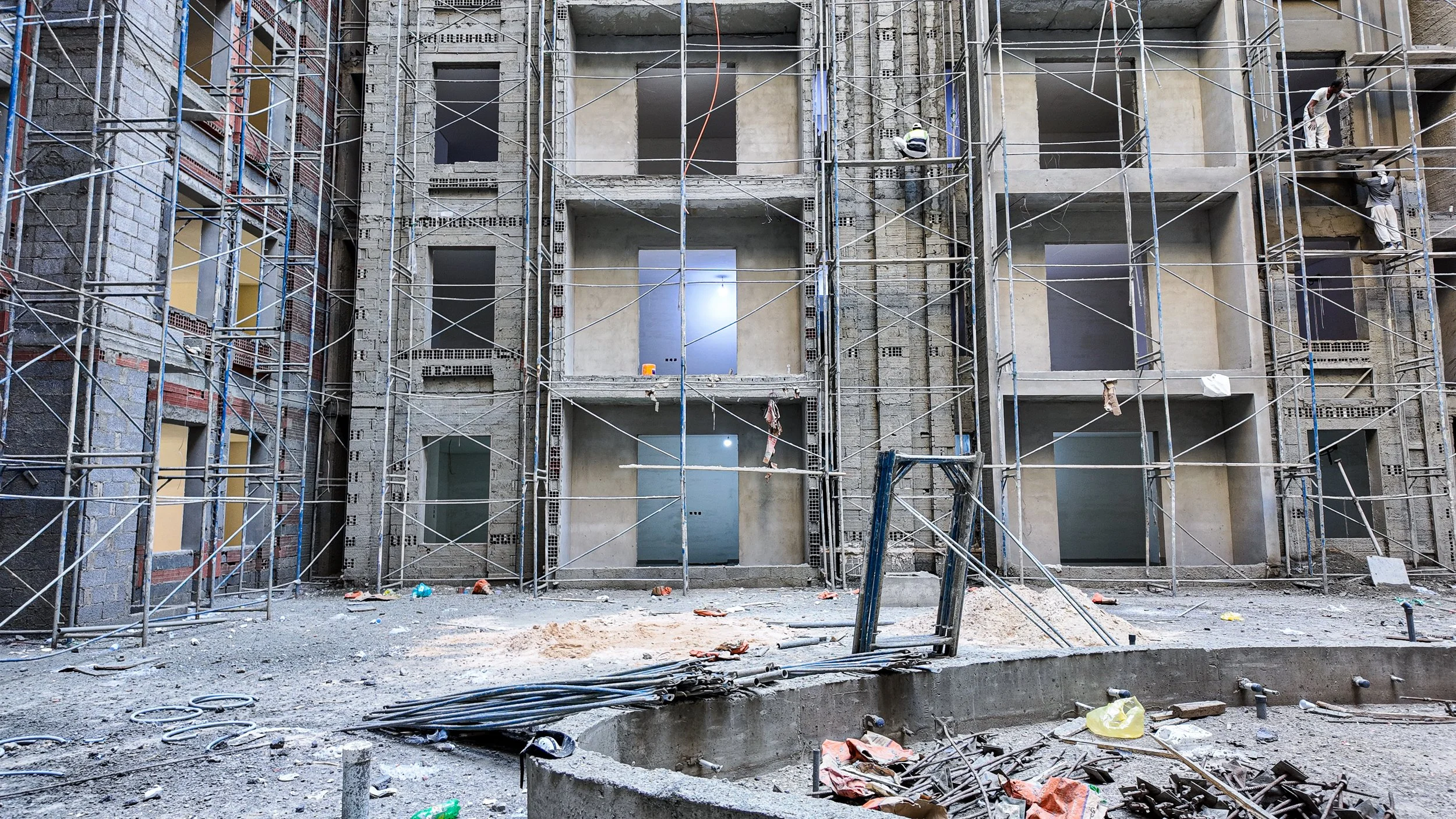

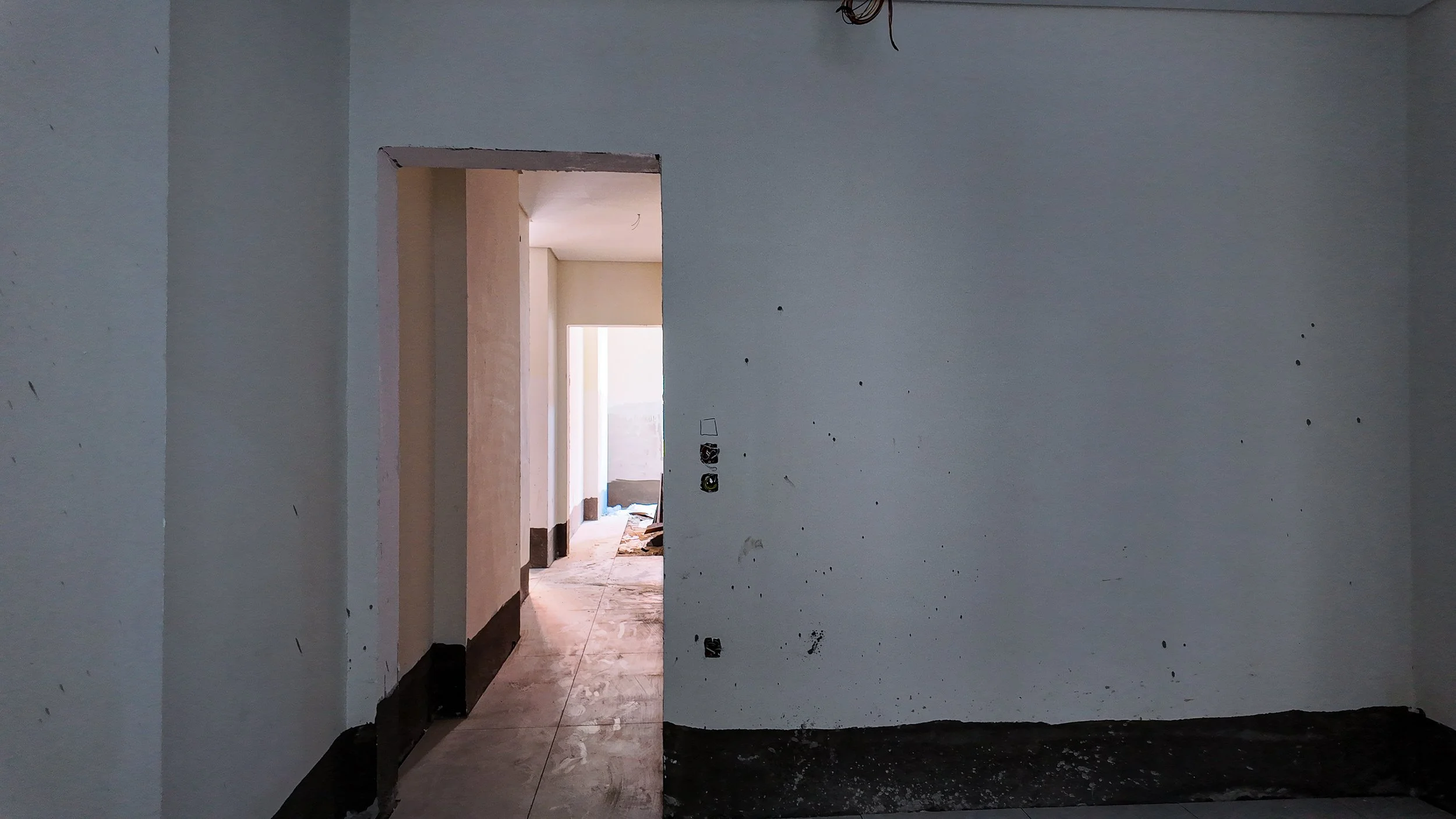

أعمال المباني (البلوك)90%

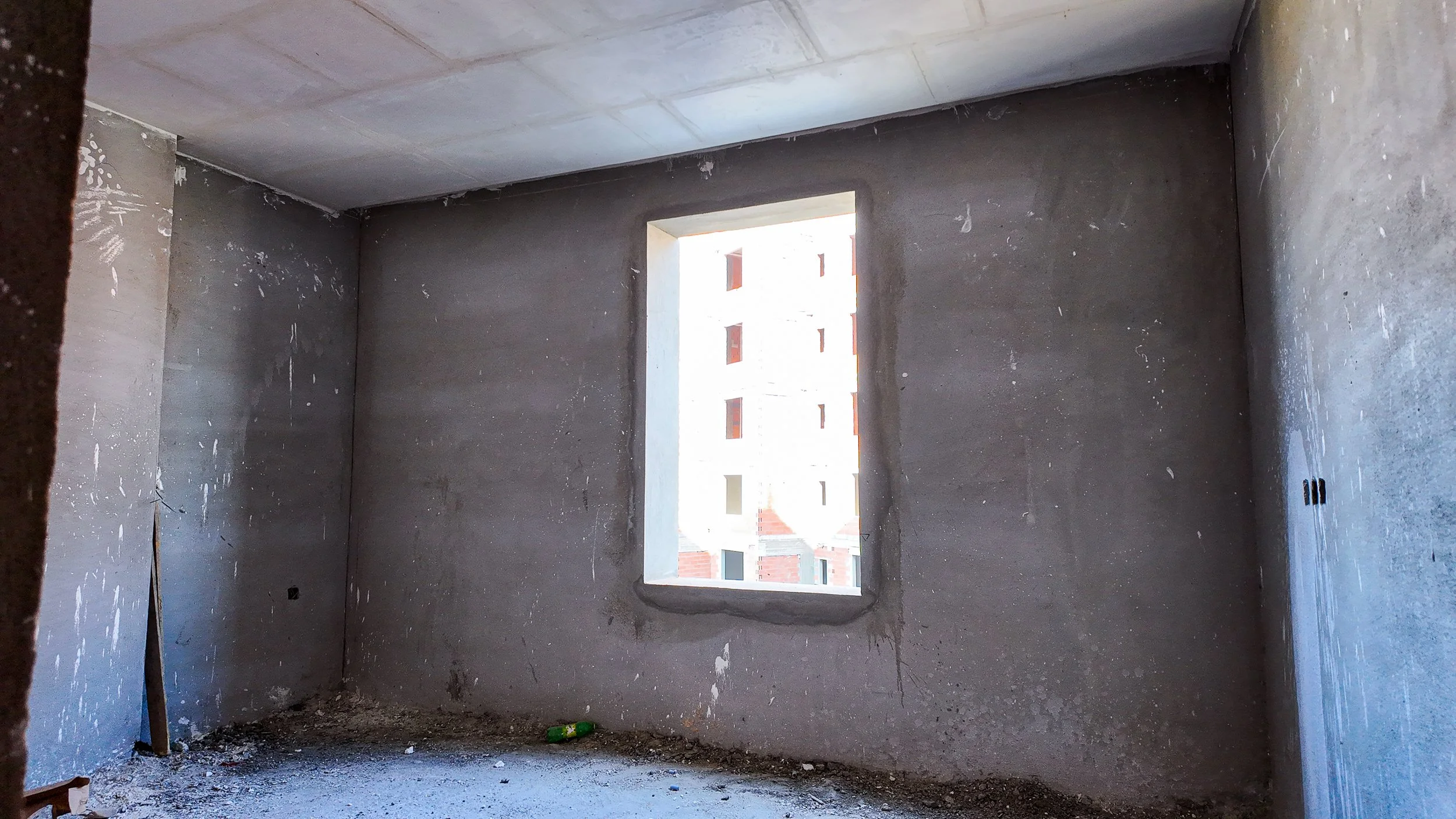

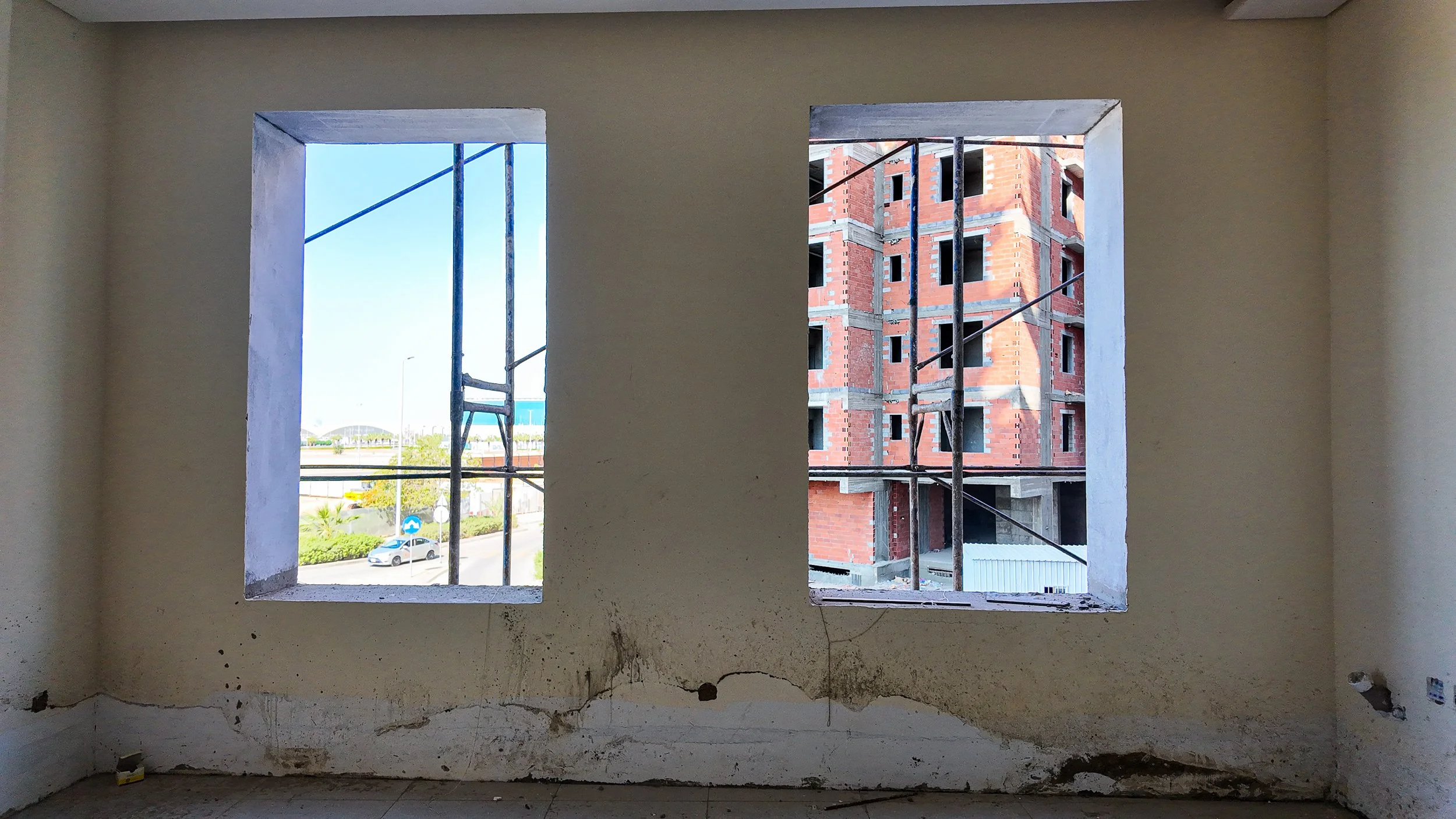

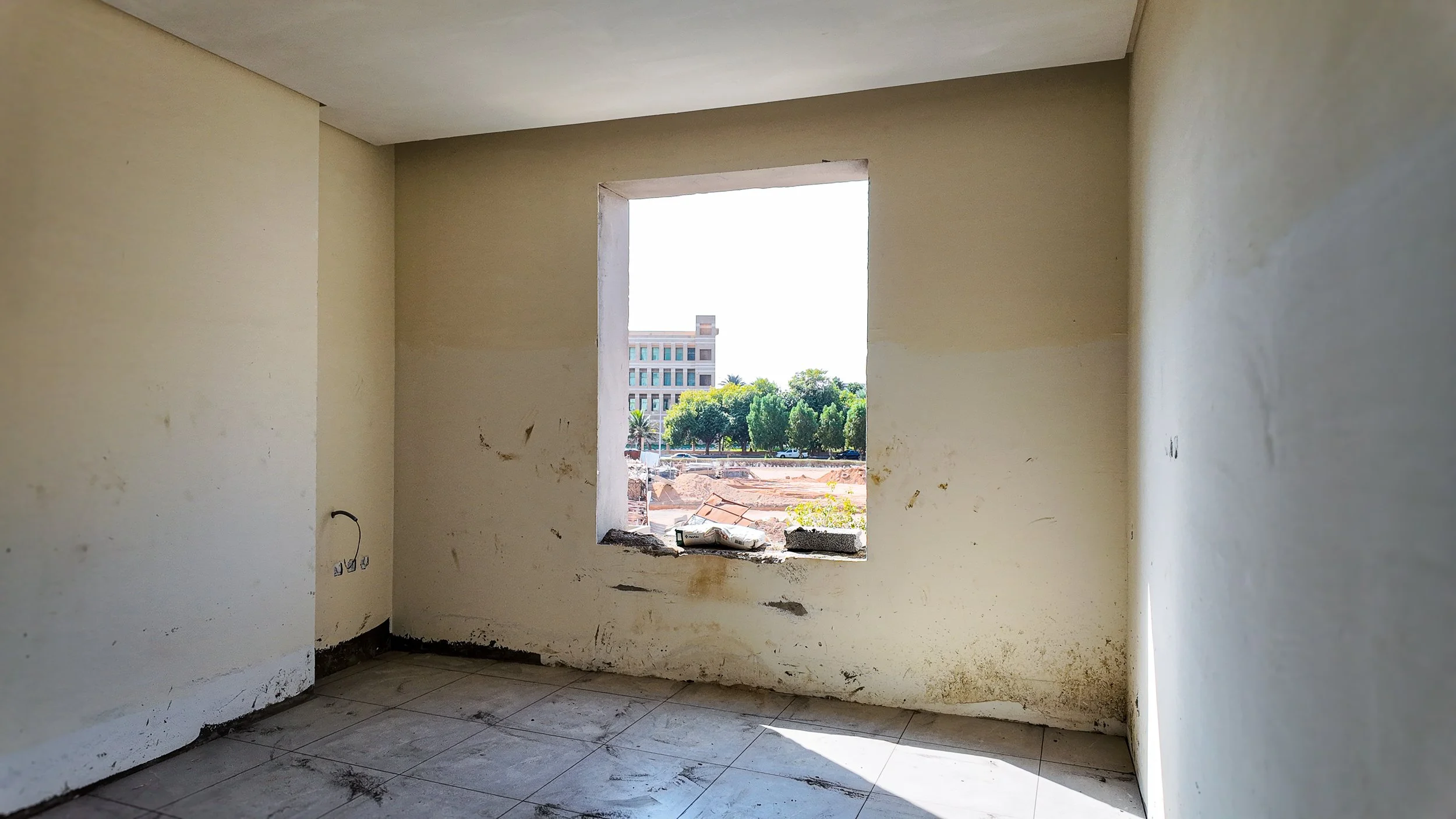

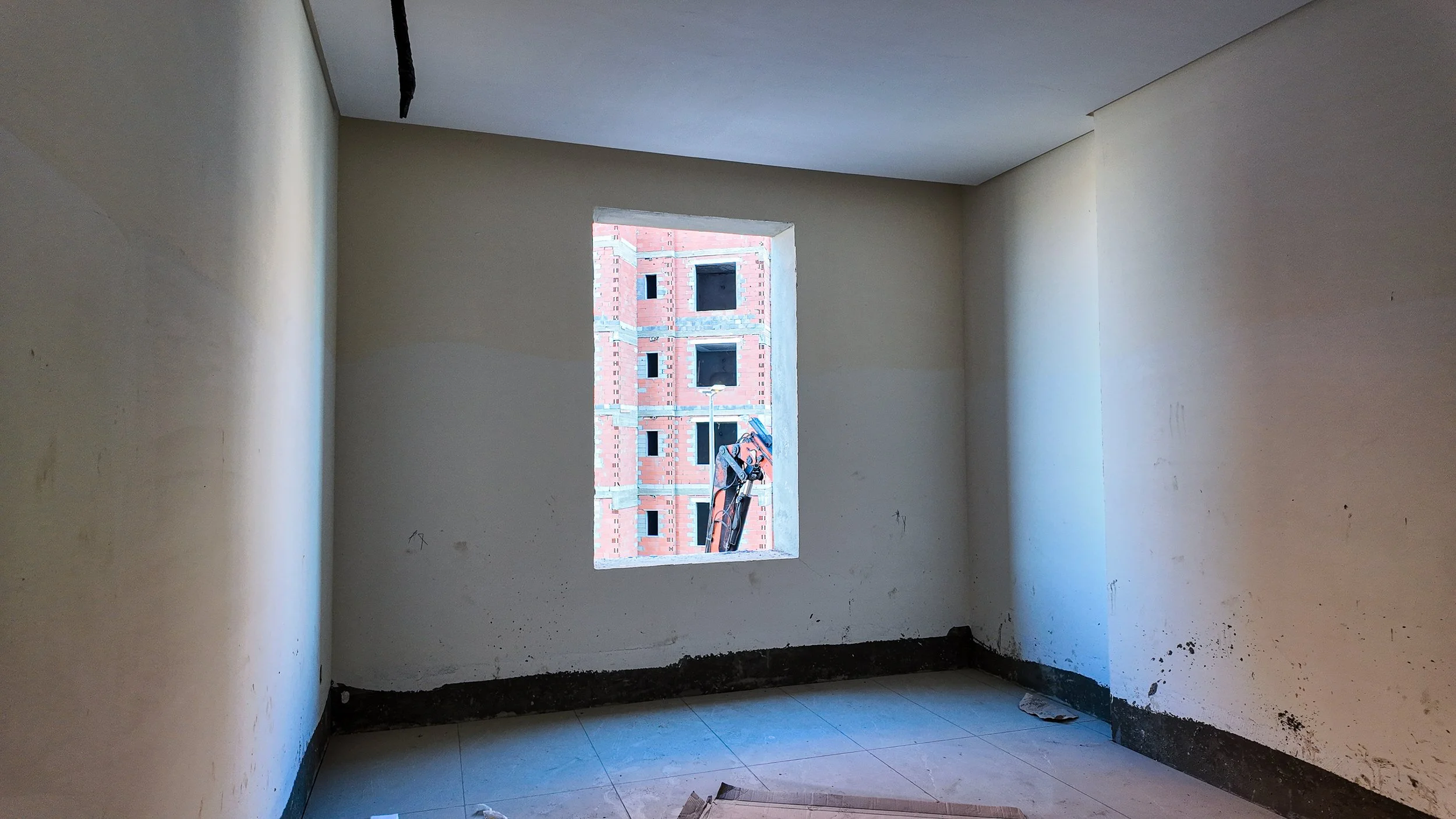

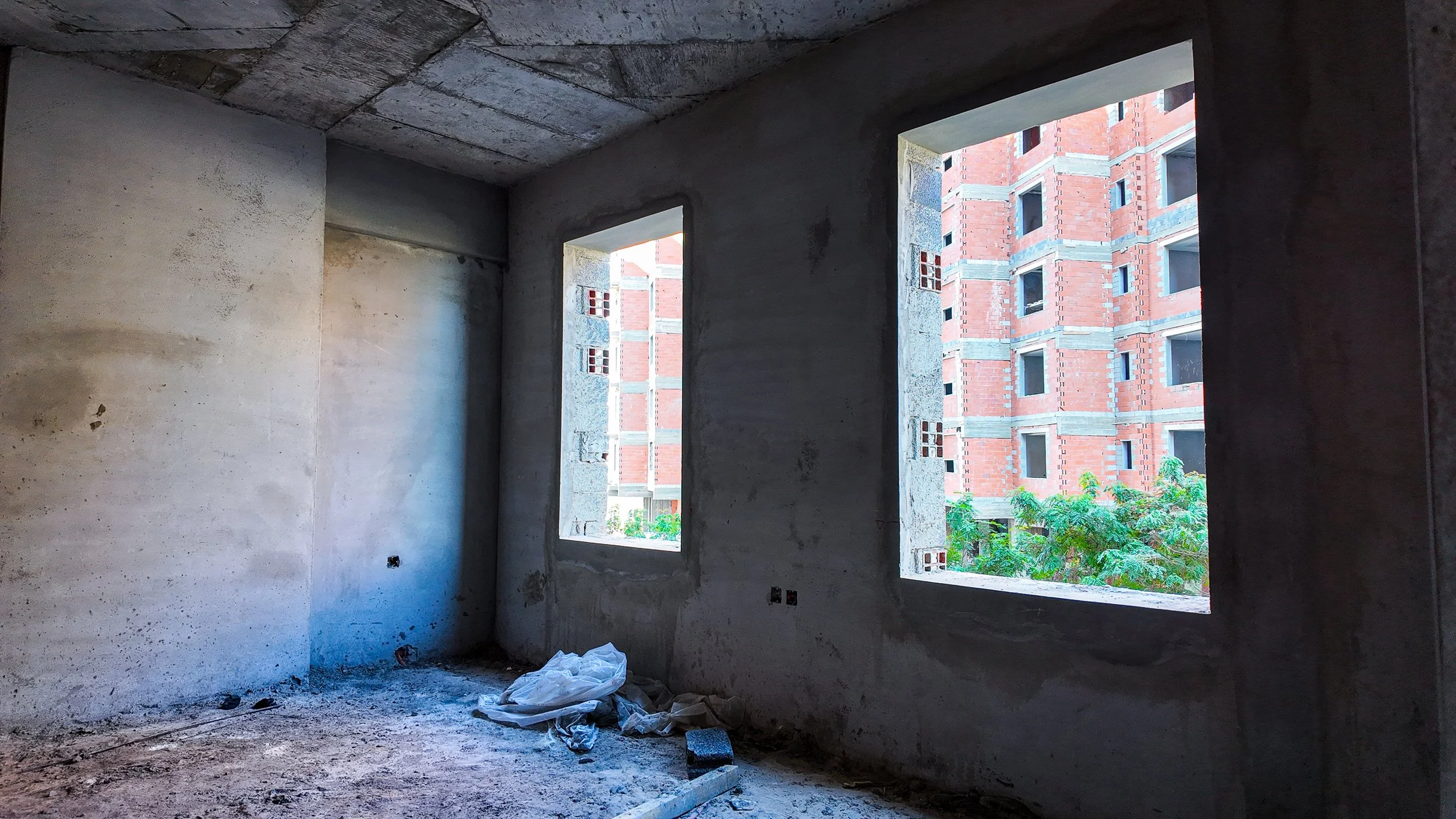

تقدم واضح في إغلاق الفتحات الخارجية بالطوب الأحمر في الأدوار المتكررة مقارنة بالزيارة السابقة.

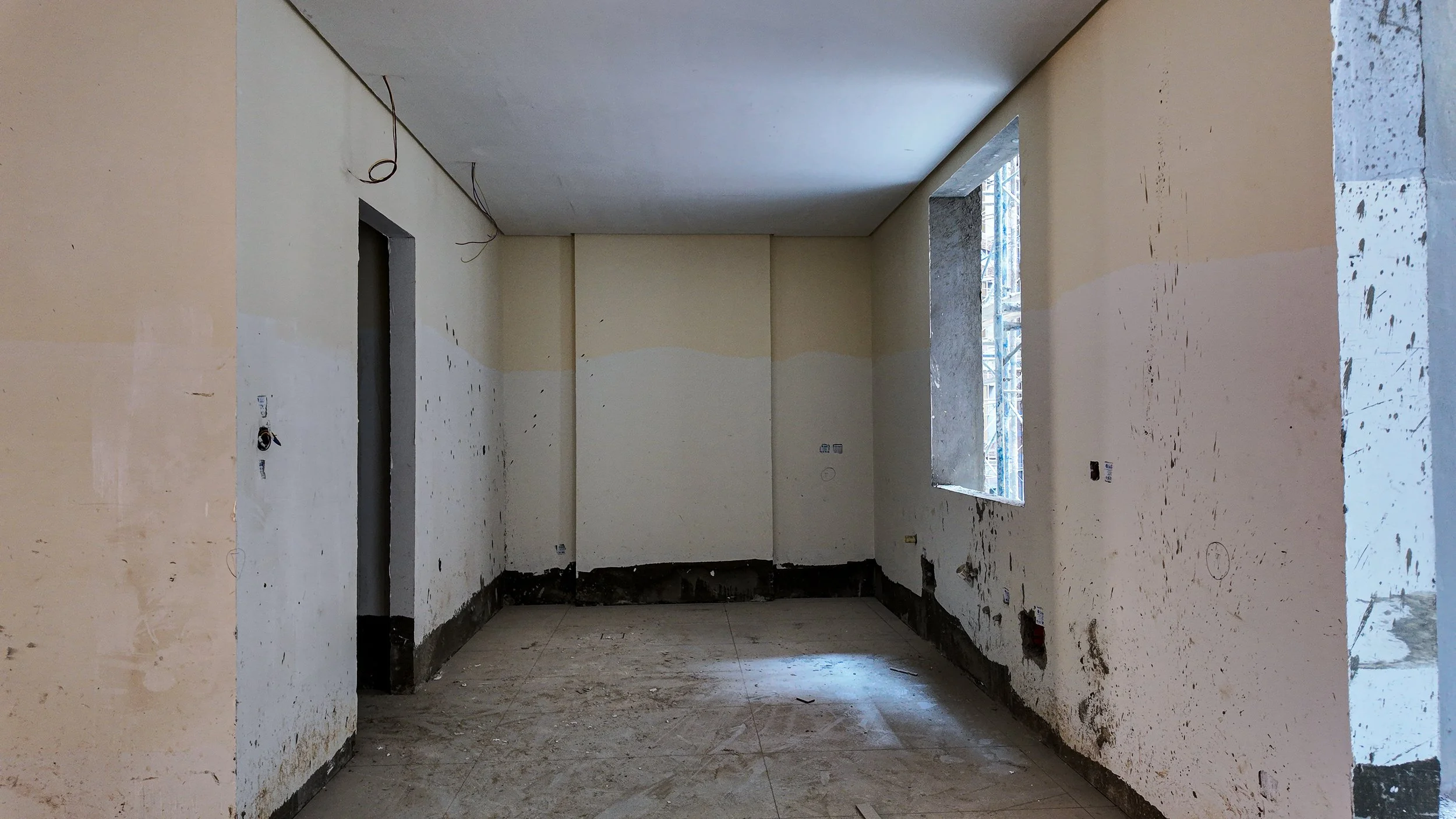

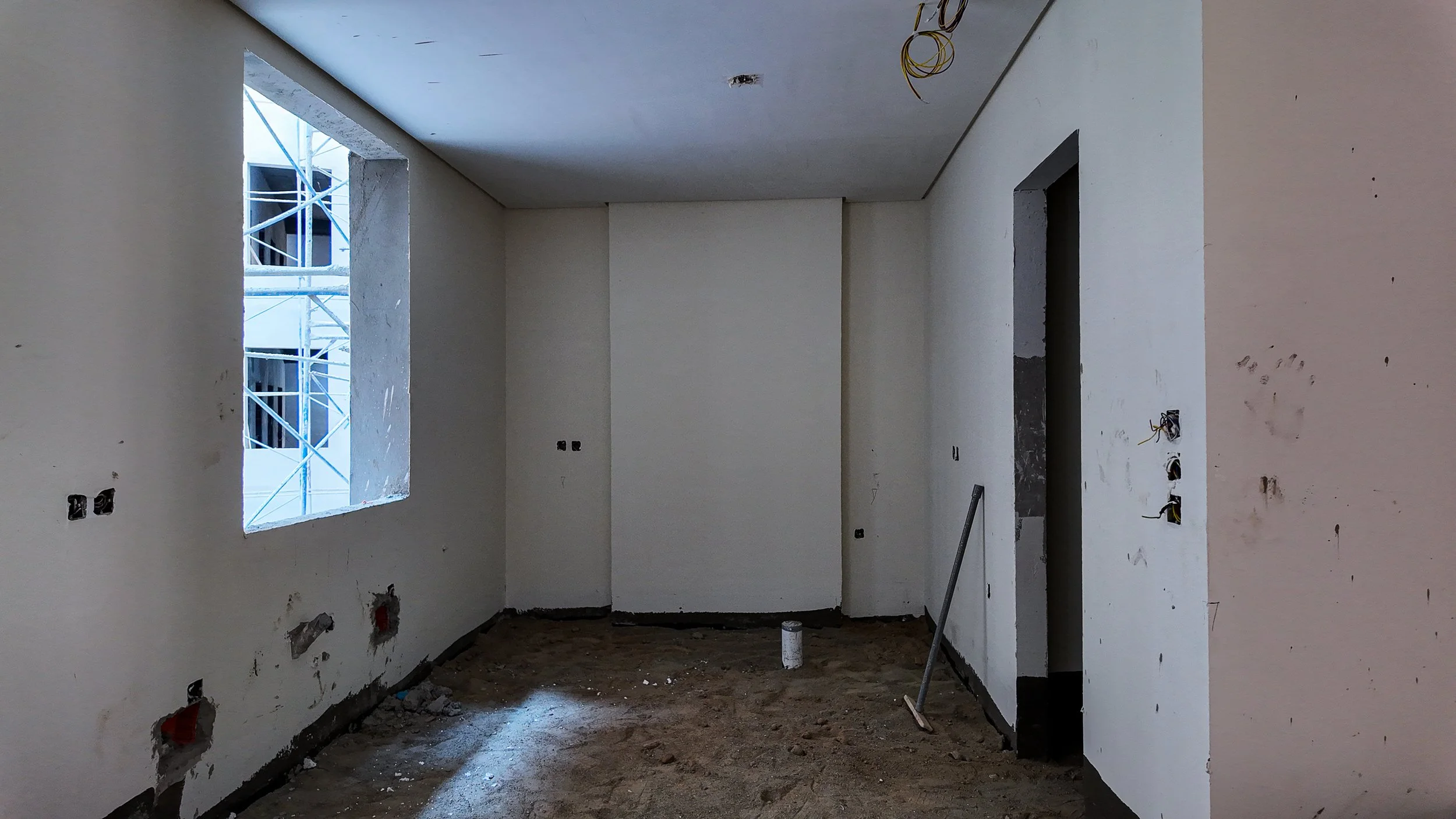

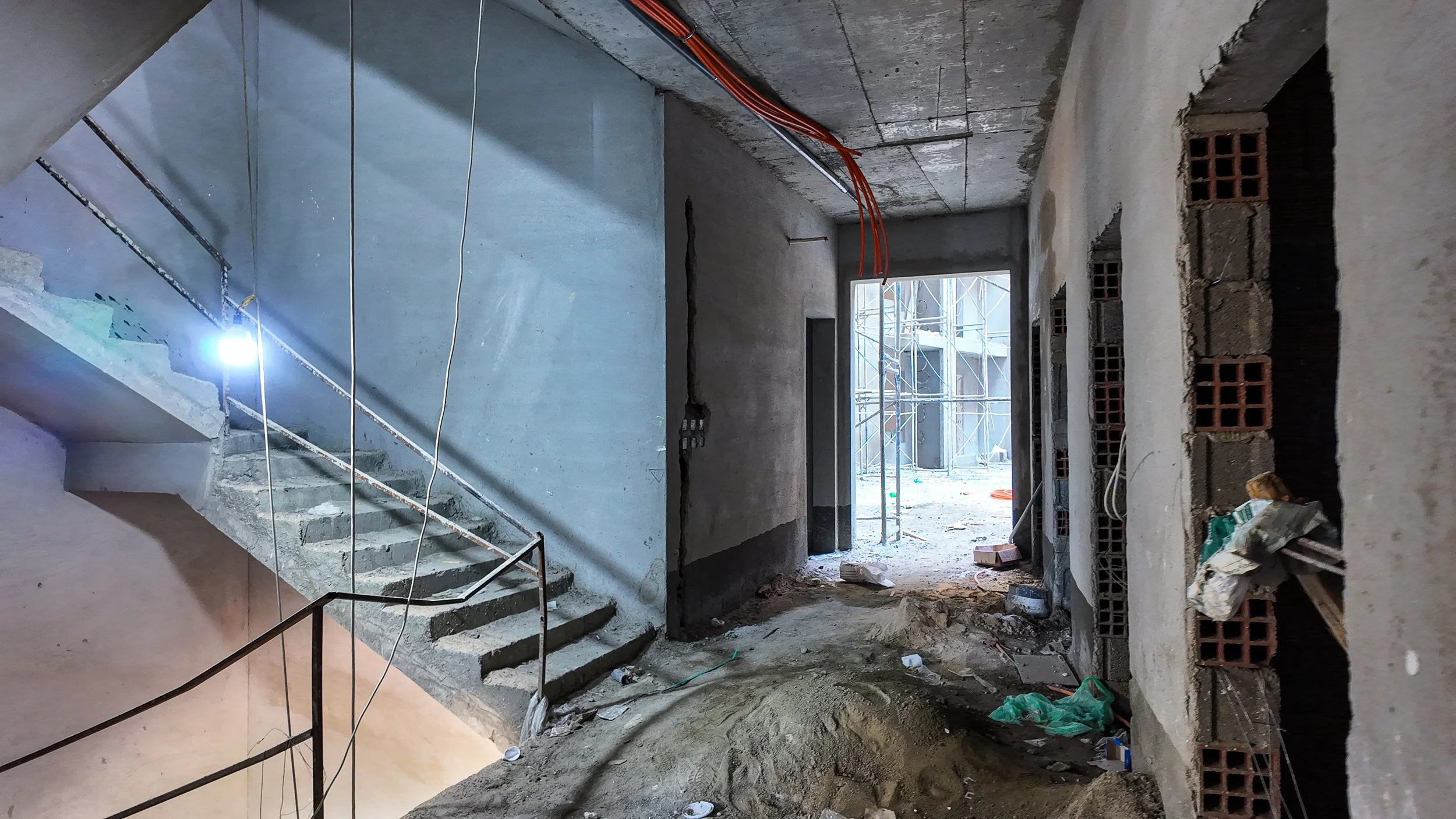

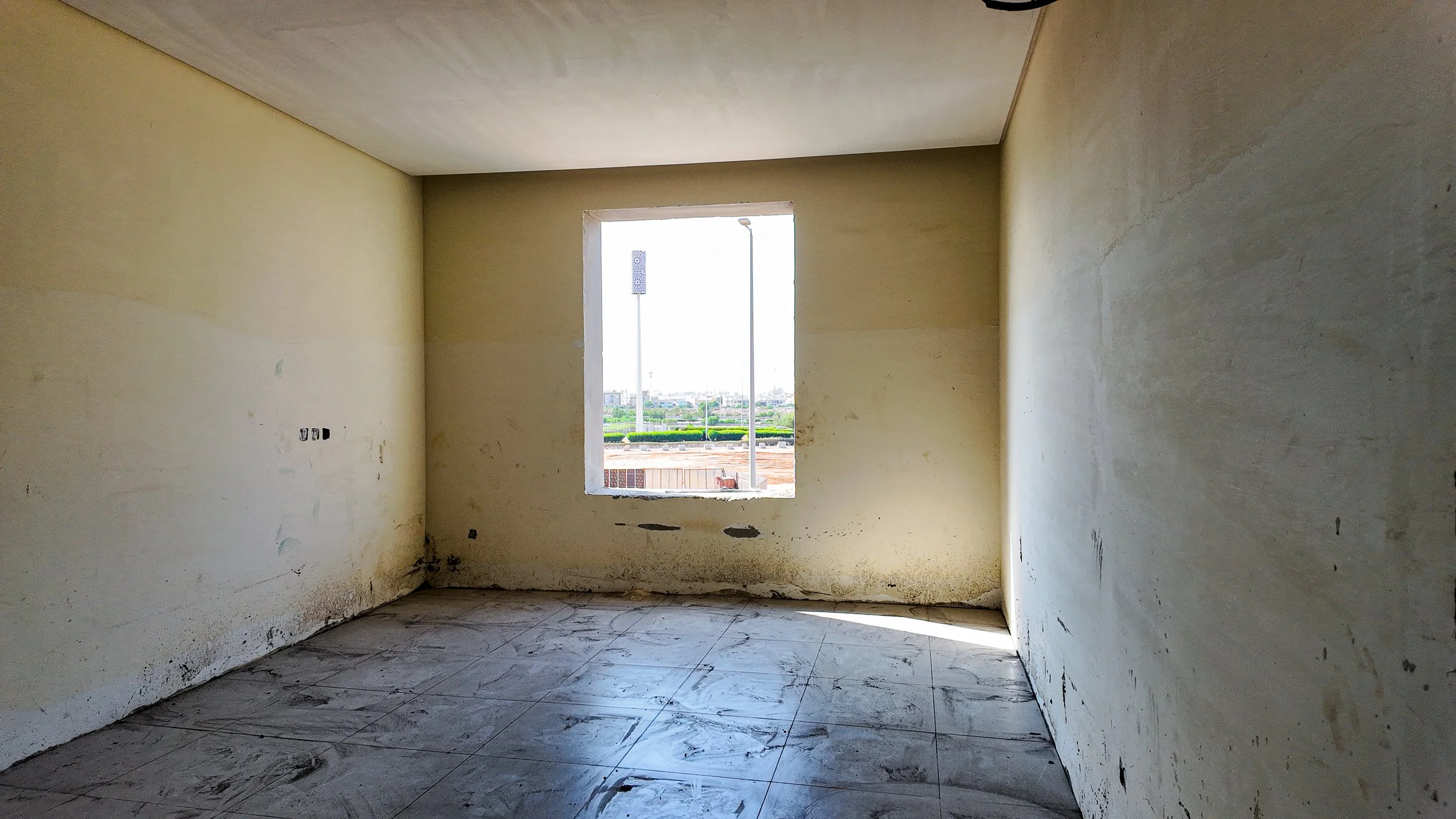

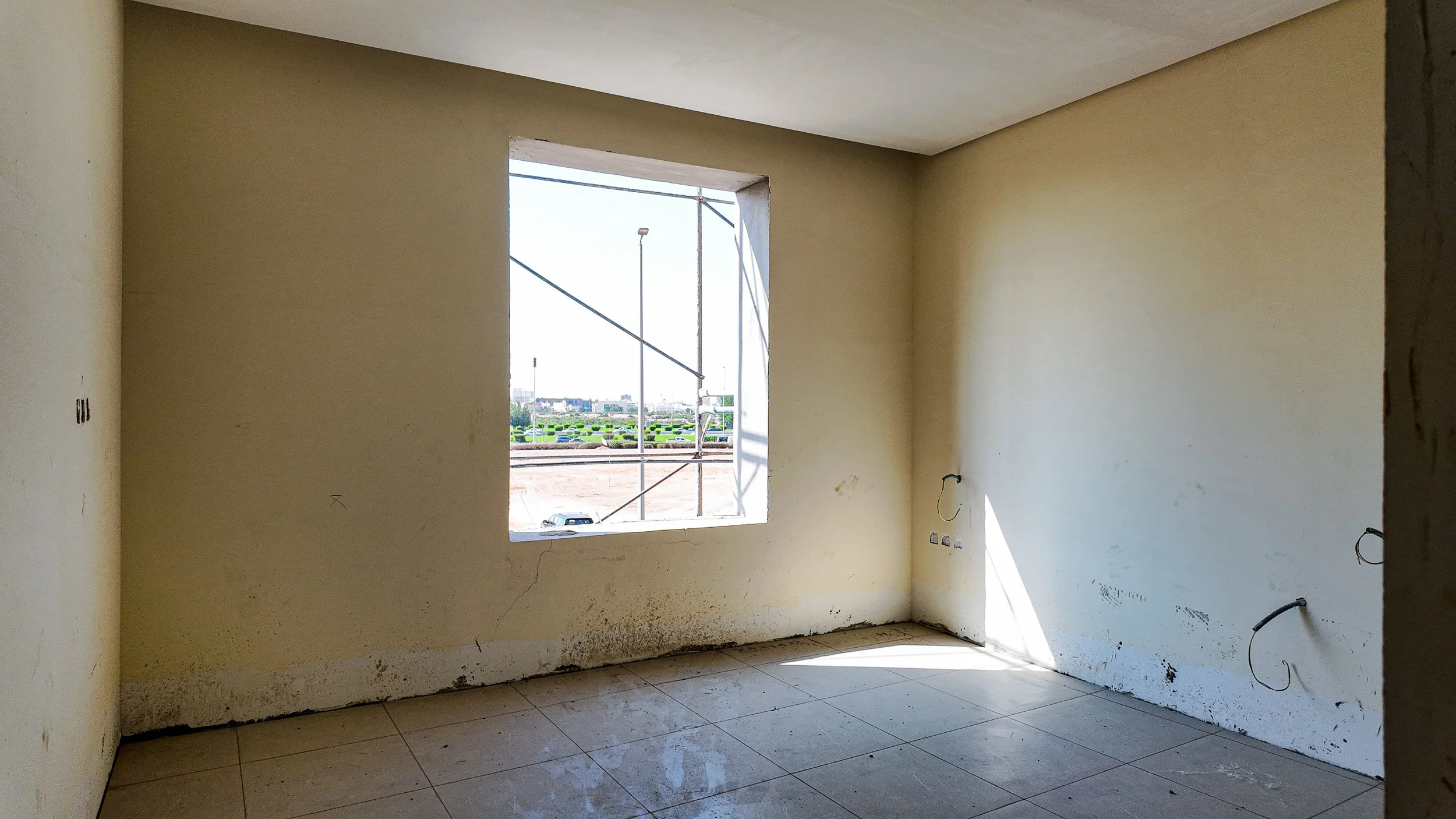

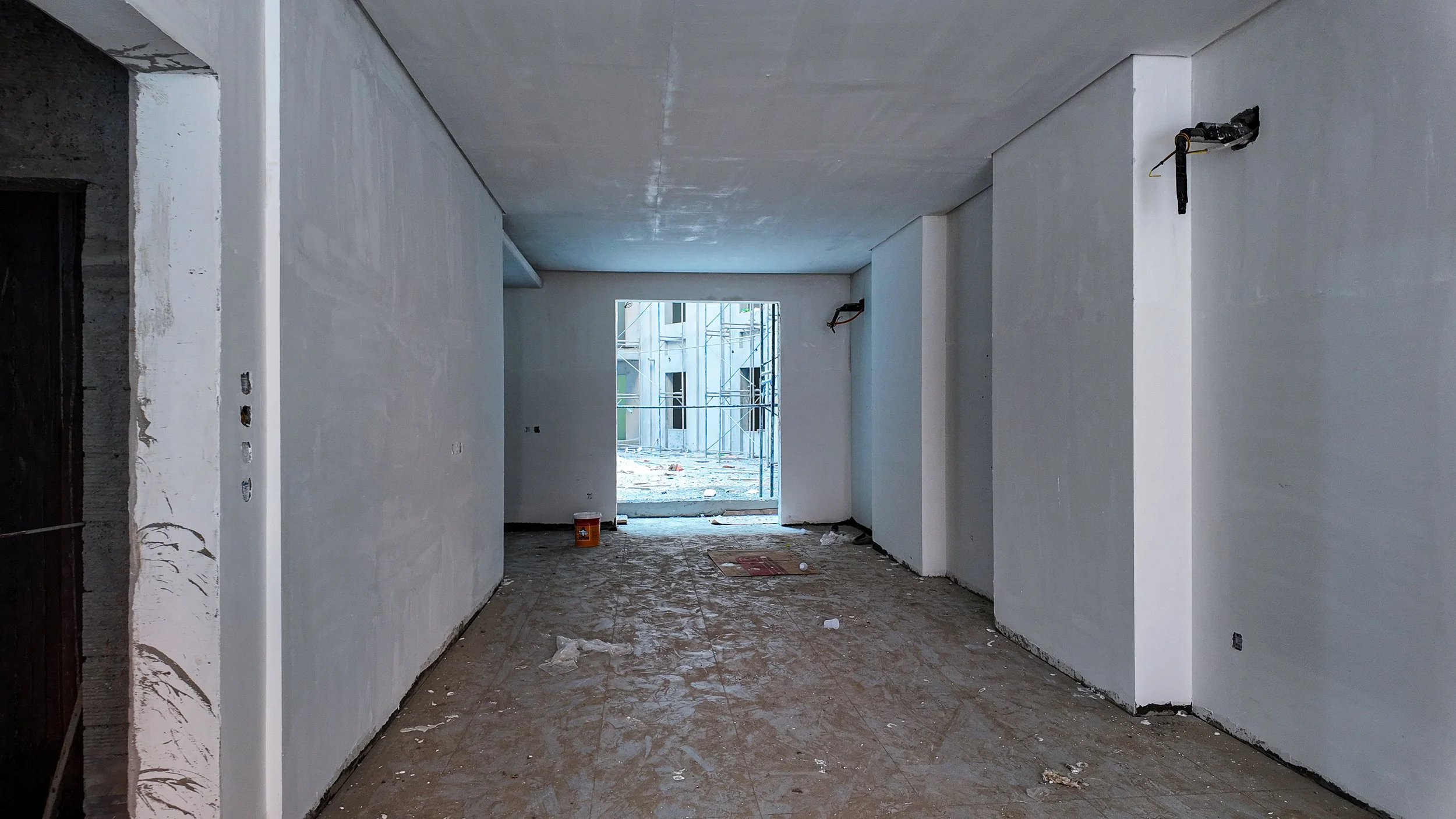

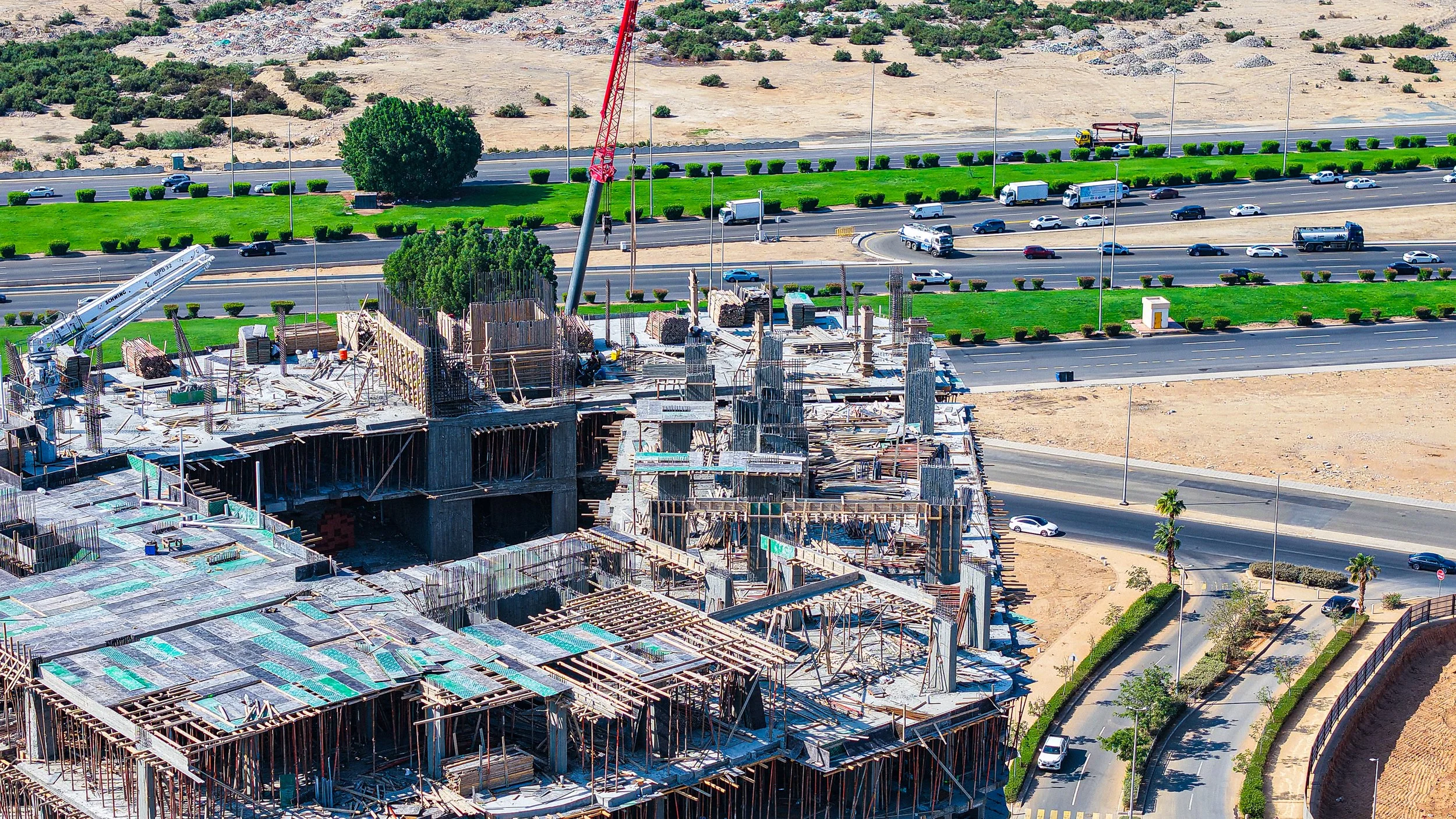

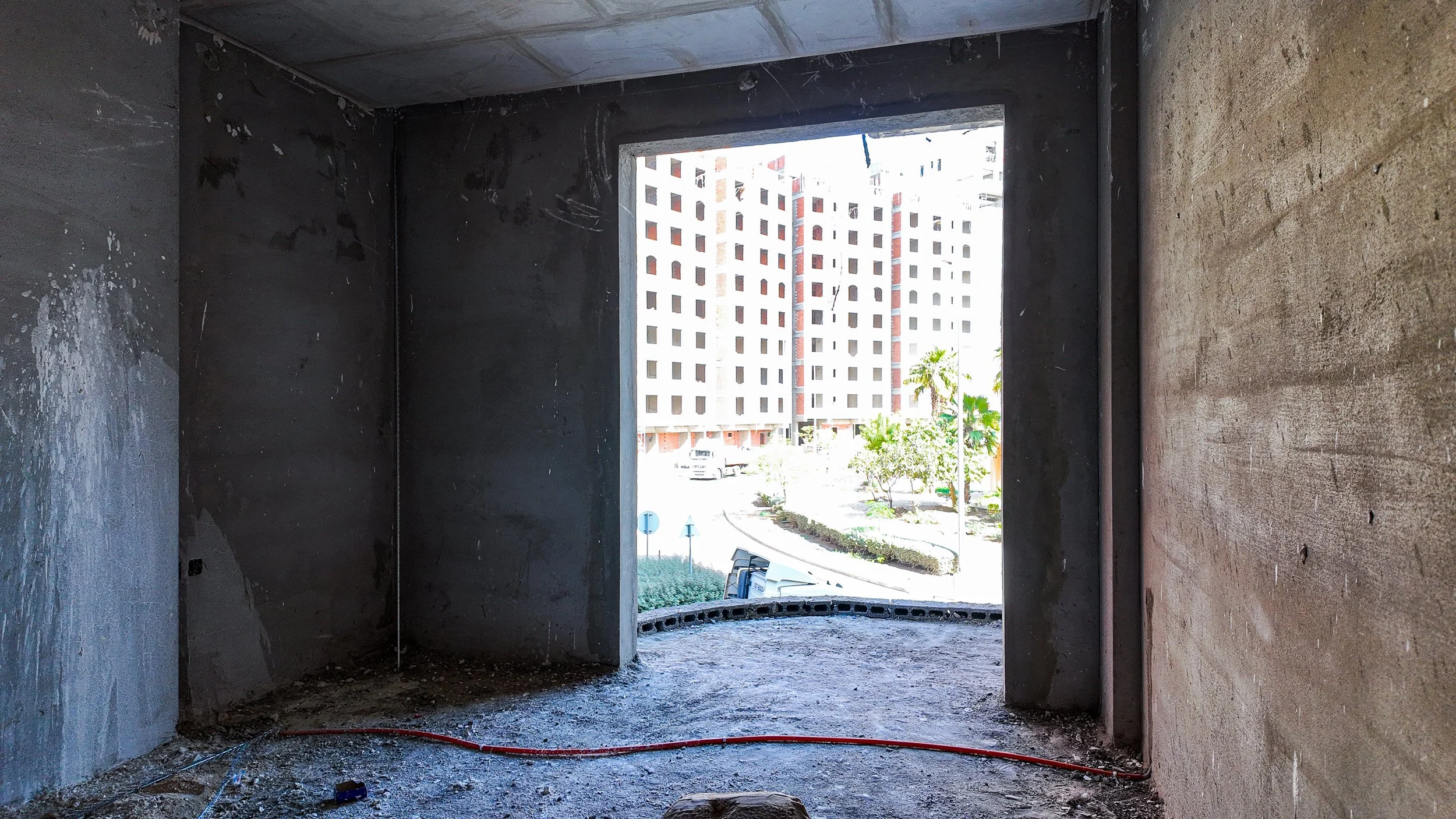

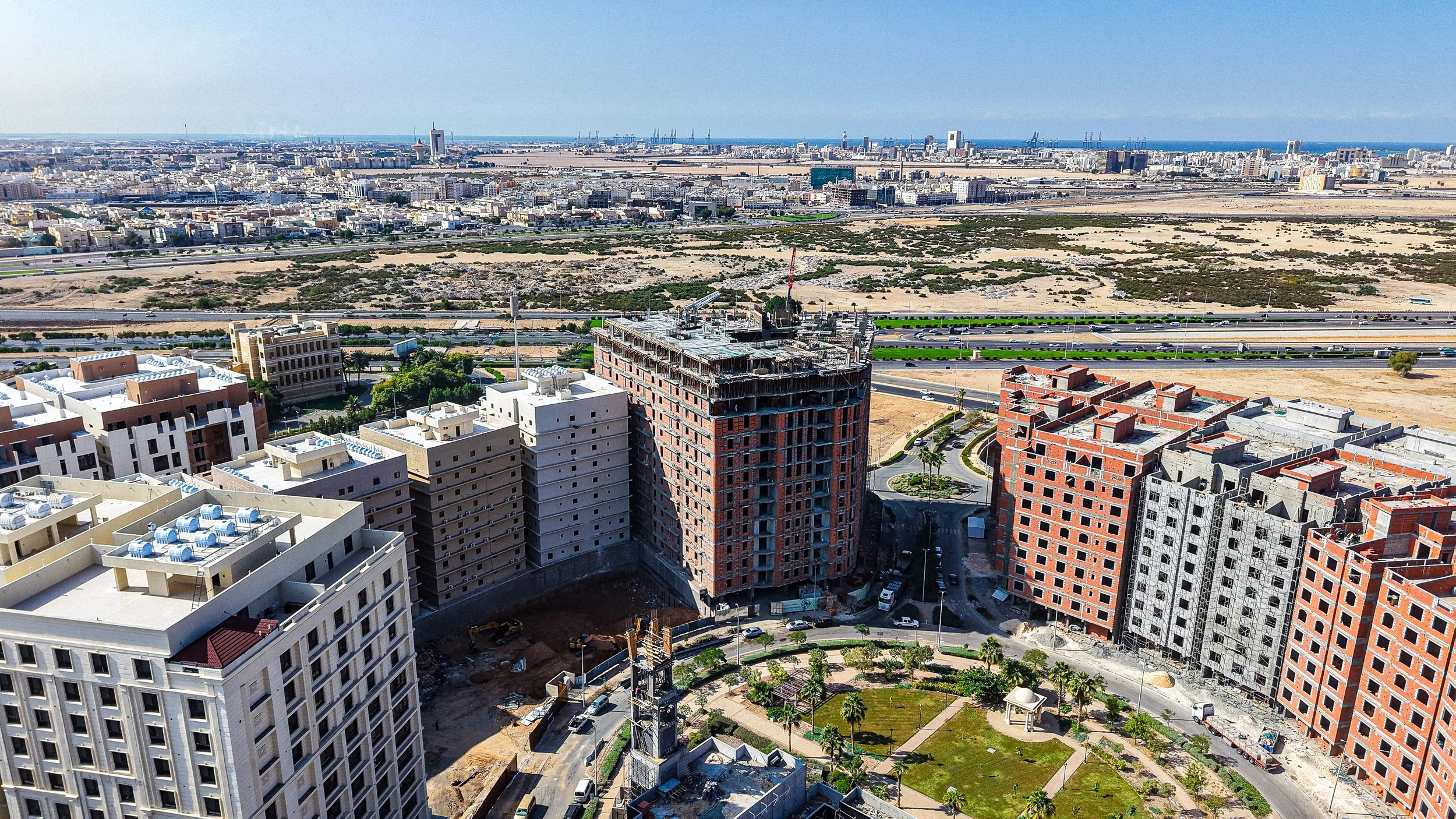

الموقع العام85%

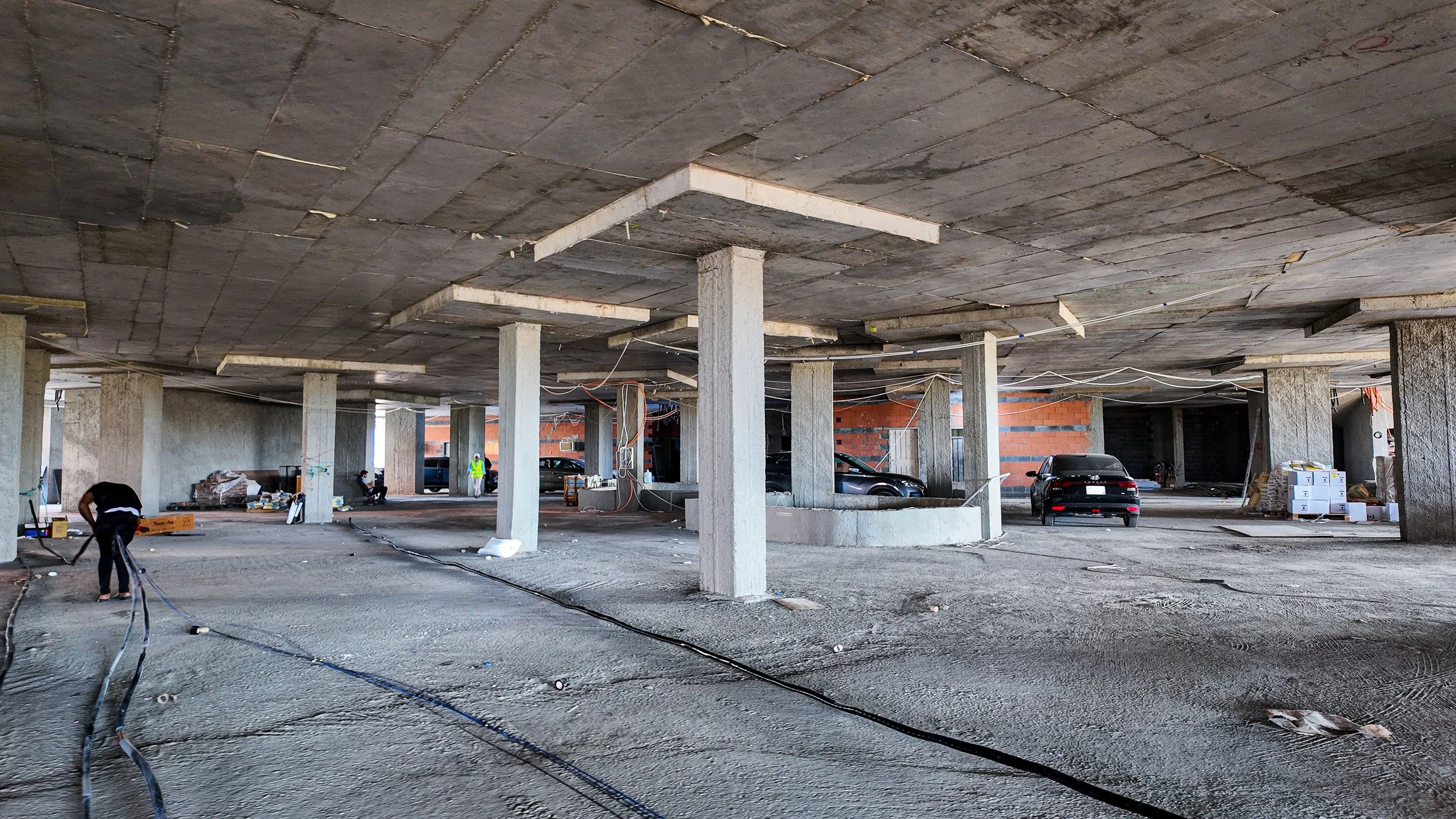

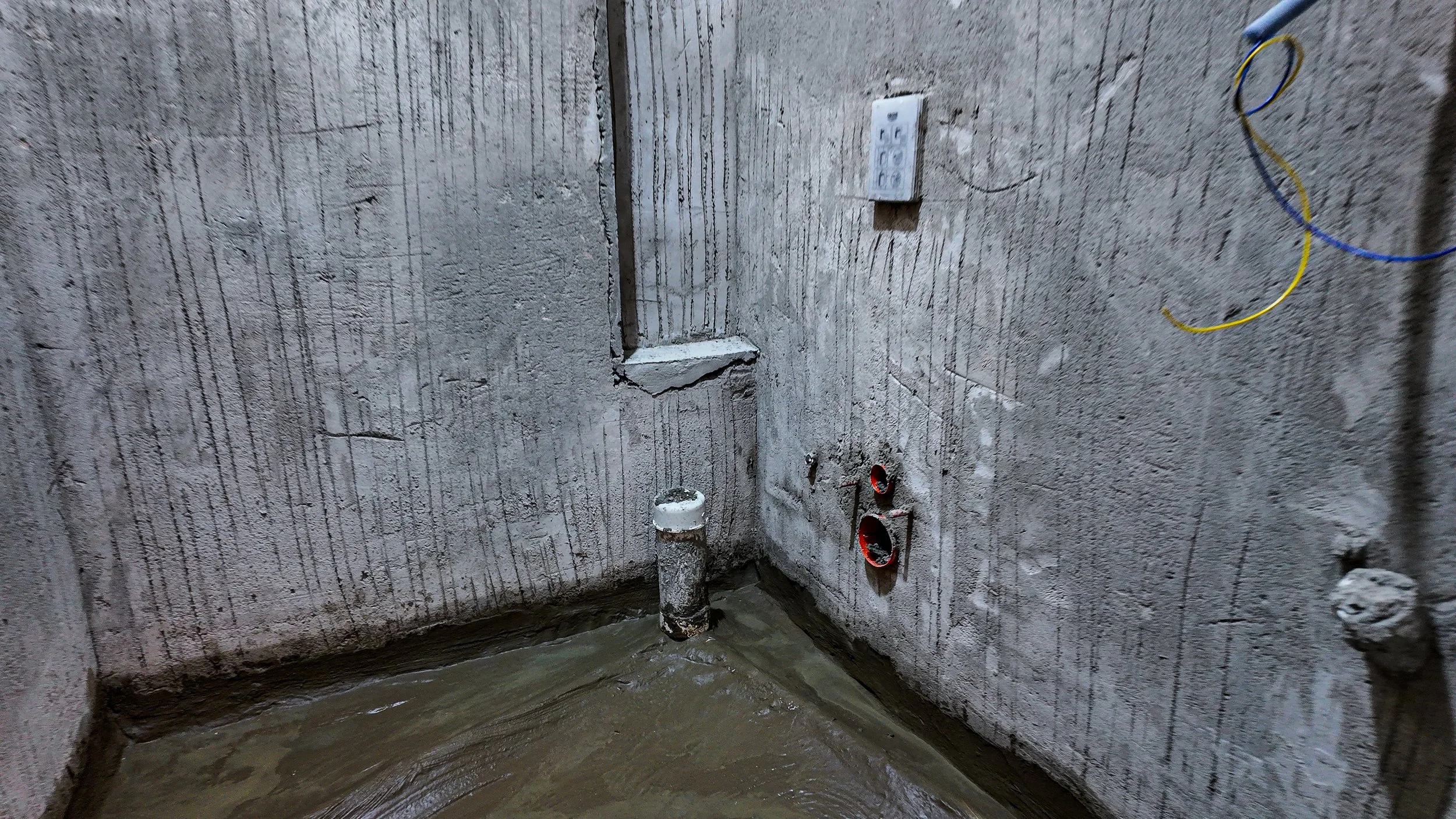

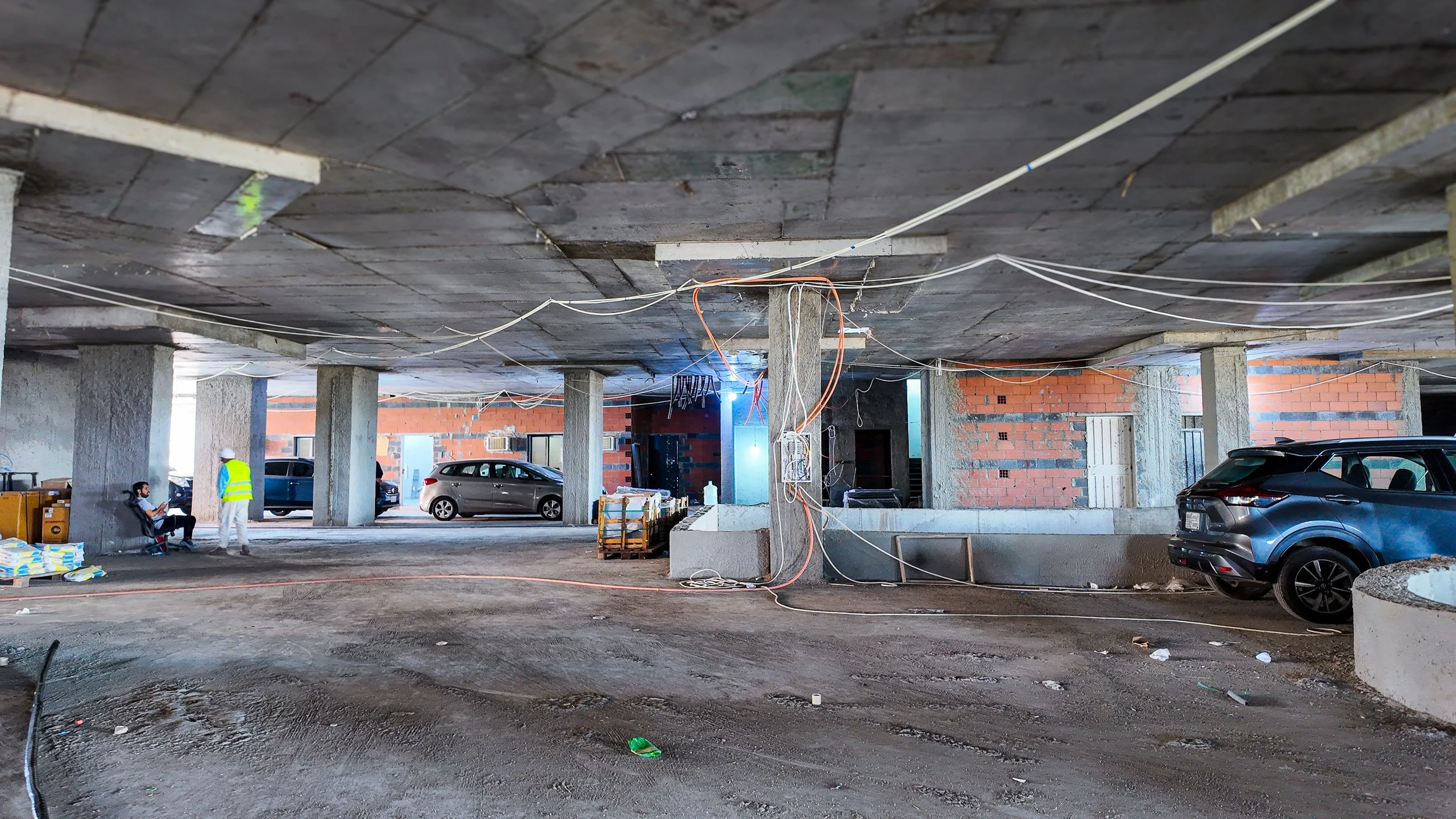

وجود مضخات خرسانة إضافية (Schwing) وتكثيف أعمال الحفر والتمهيد في المناطق المحيطة بالقاعدة.

قراءة الإنجاز

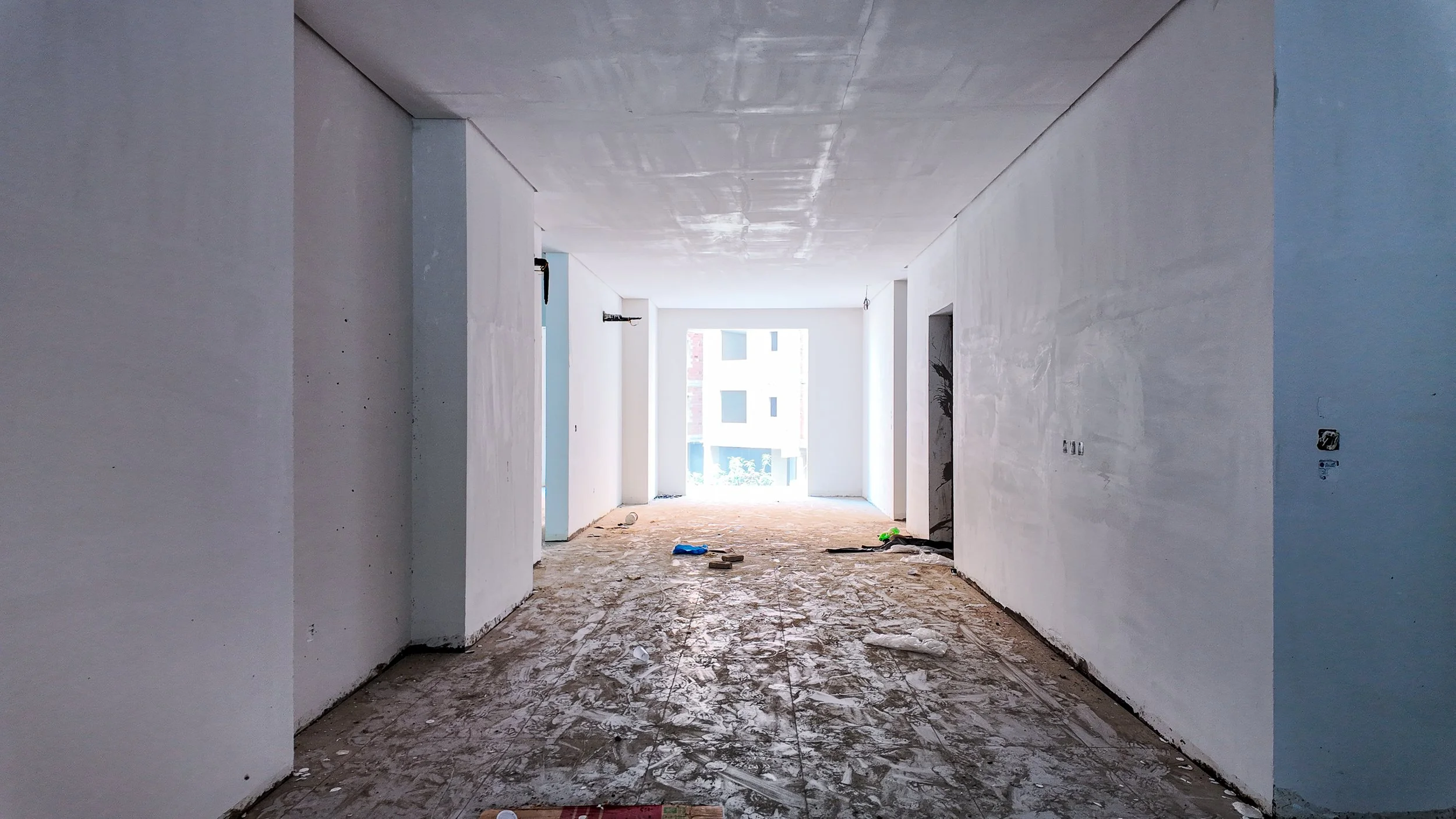

تتماشى الزيادة في نسبة الإنجاز (+4%) مع التطور المرئي في الهيكل الإنشائي، حيث انتقل العمل من مرحلة صب الأدوار المتكررة إلى مرحلة إنهاء الهيكل الخرساني وبدء تكثيف أعمال التكسيات الخارجية (المباني).

مقارنة بالزيارة السابقة

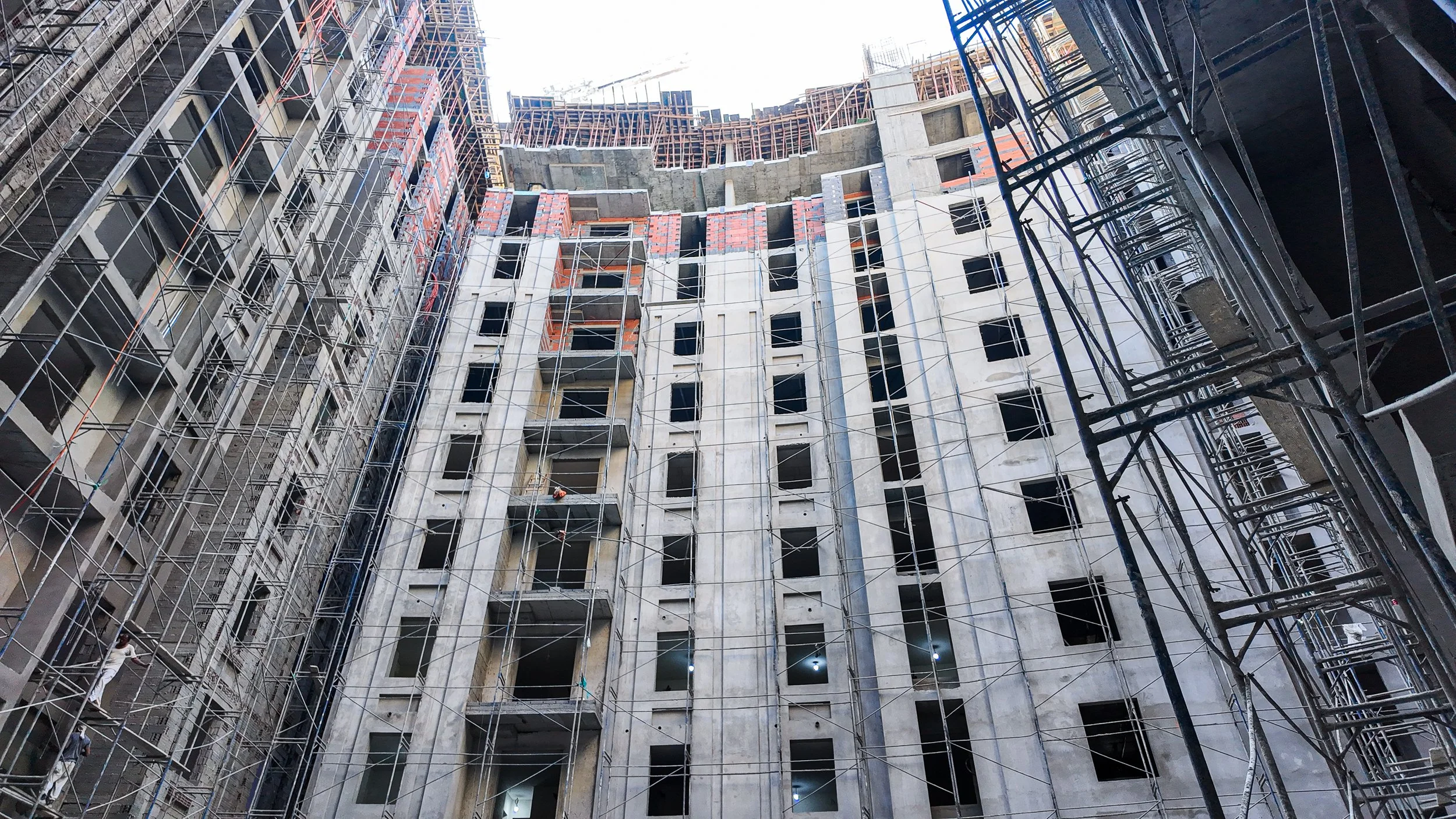

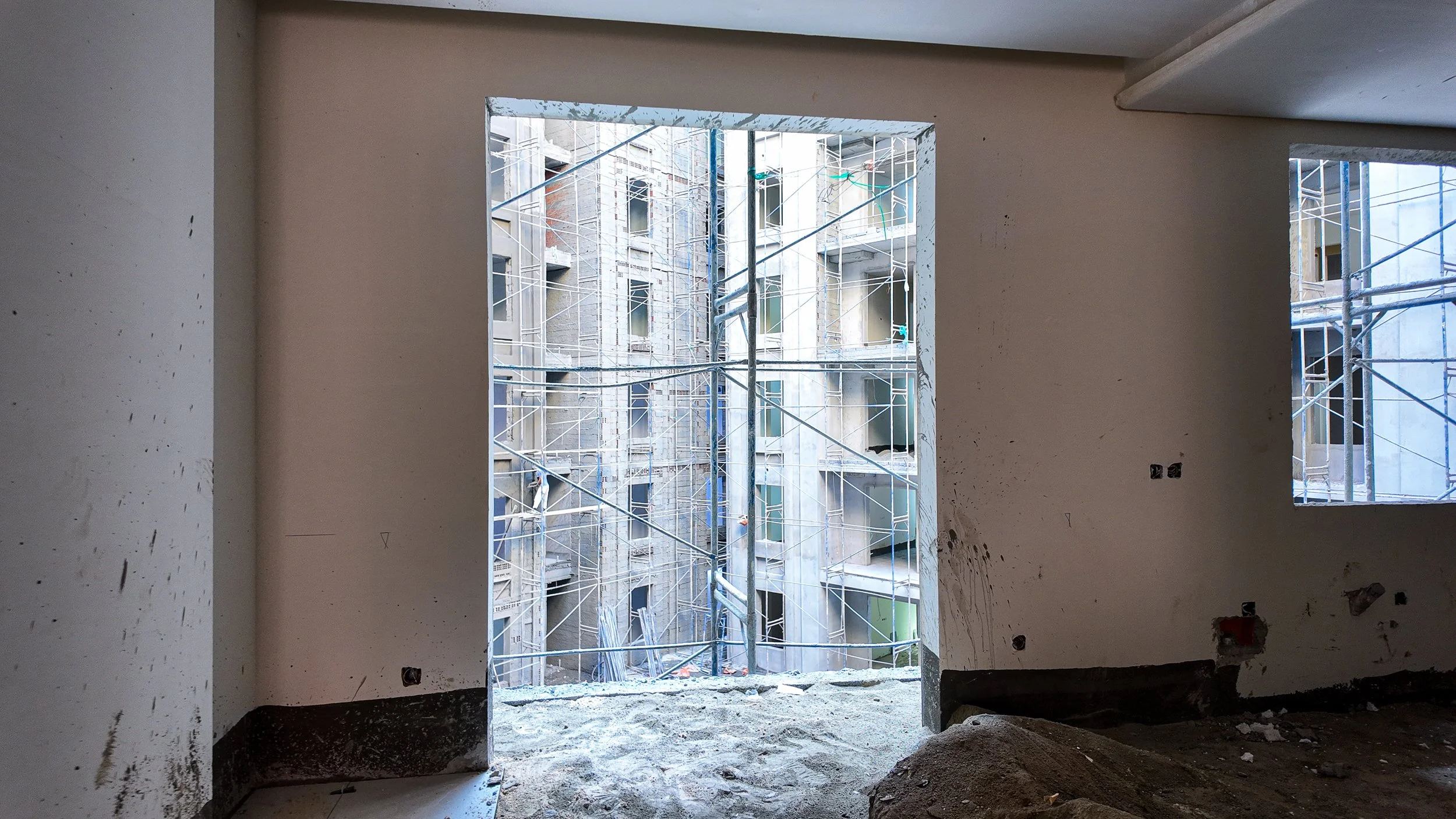

بالمقارنة مع زيارة أكتوبر، يظهر بوضوح ارتفاع منسوب البناء بمقدار دور إضافي تقريباً، كما أن أعمال المباني الحمراء غطت مساحات أكبر في الواجهات الشمالية والشرقية، مع انتقال الرافعات والمضخات لمواقع صب جديدة.

المراحل القادمة المتوقعة

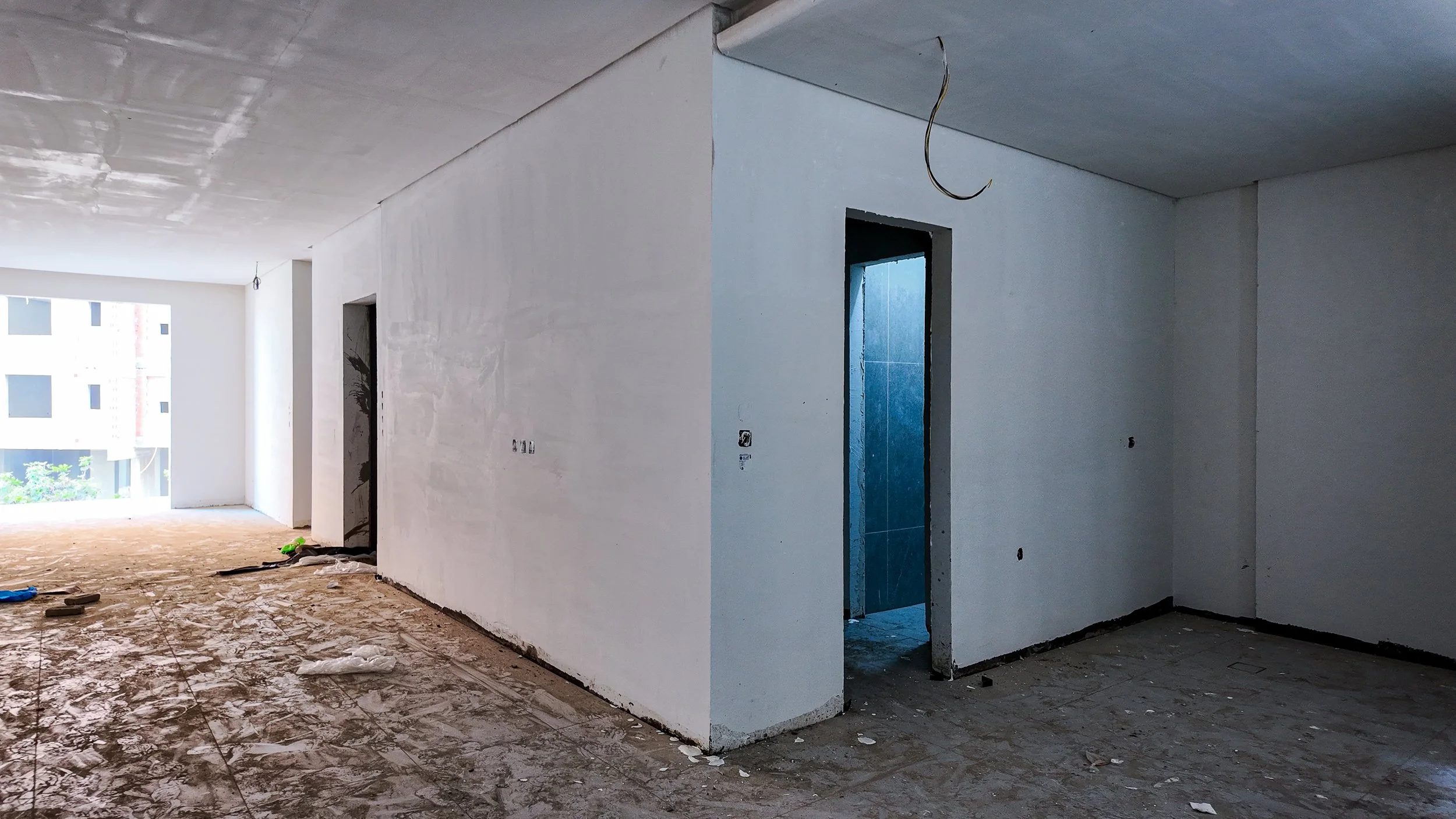

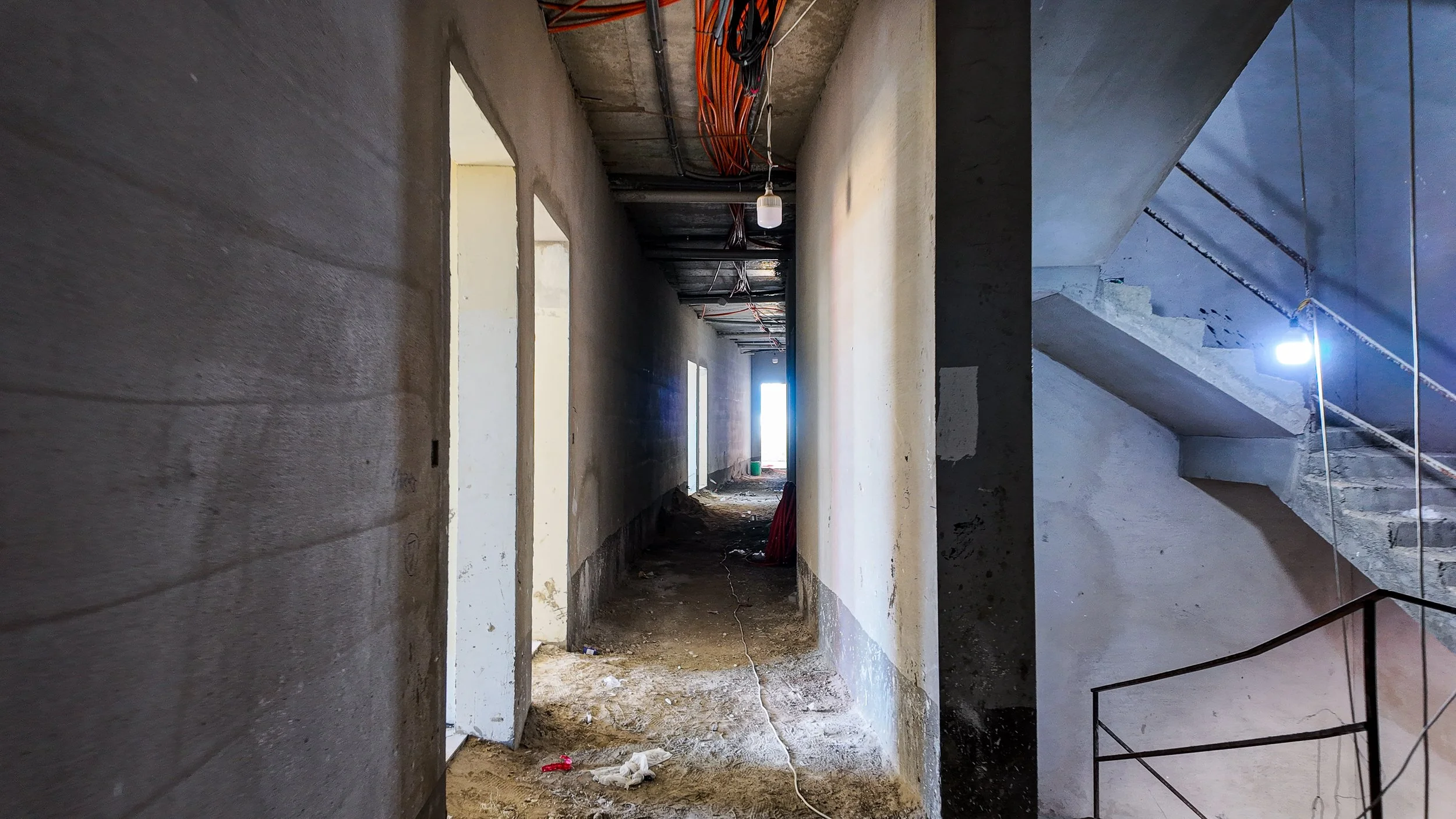

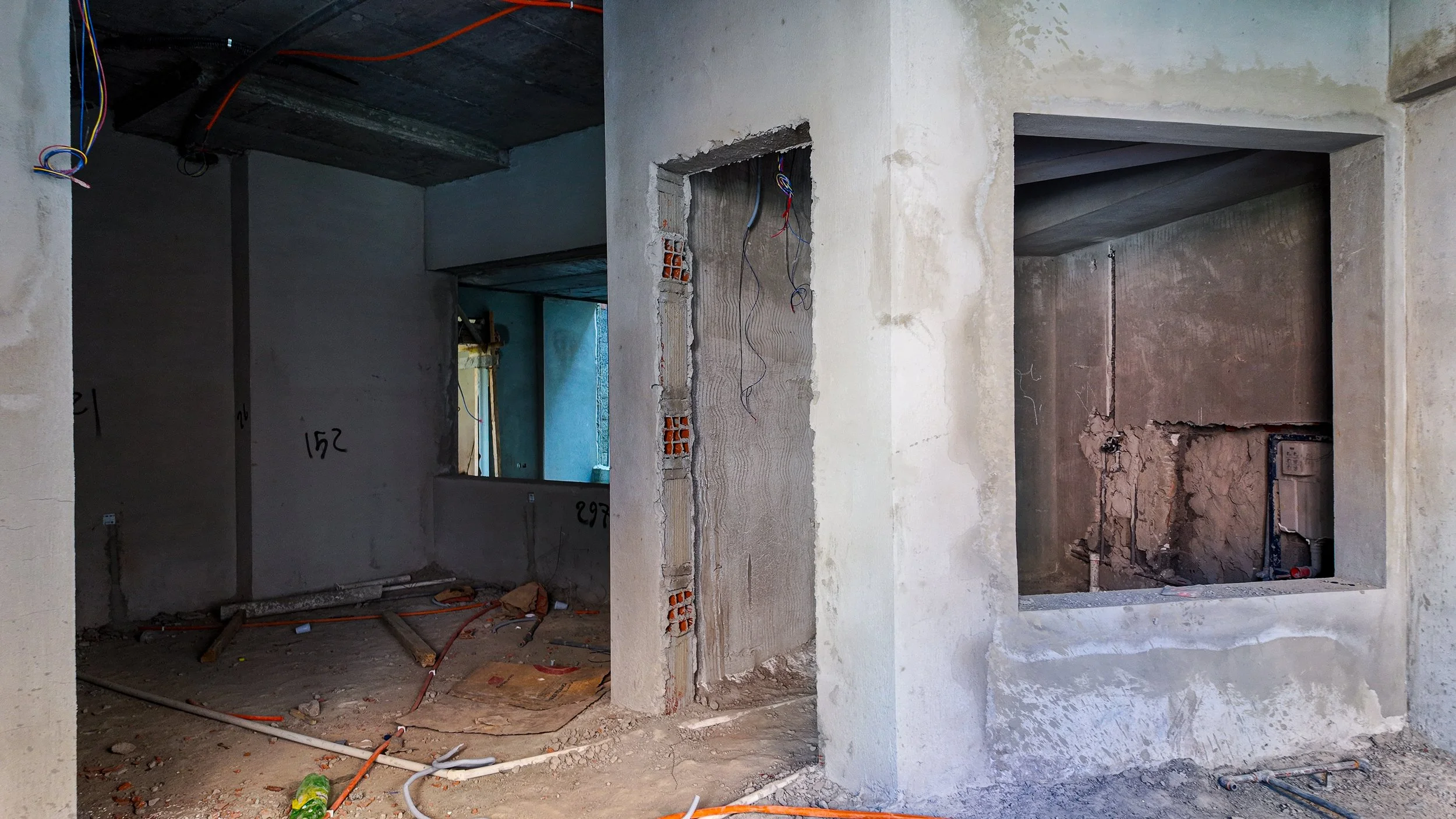

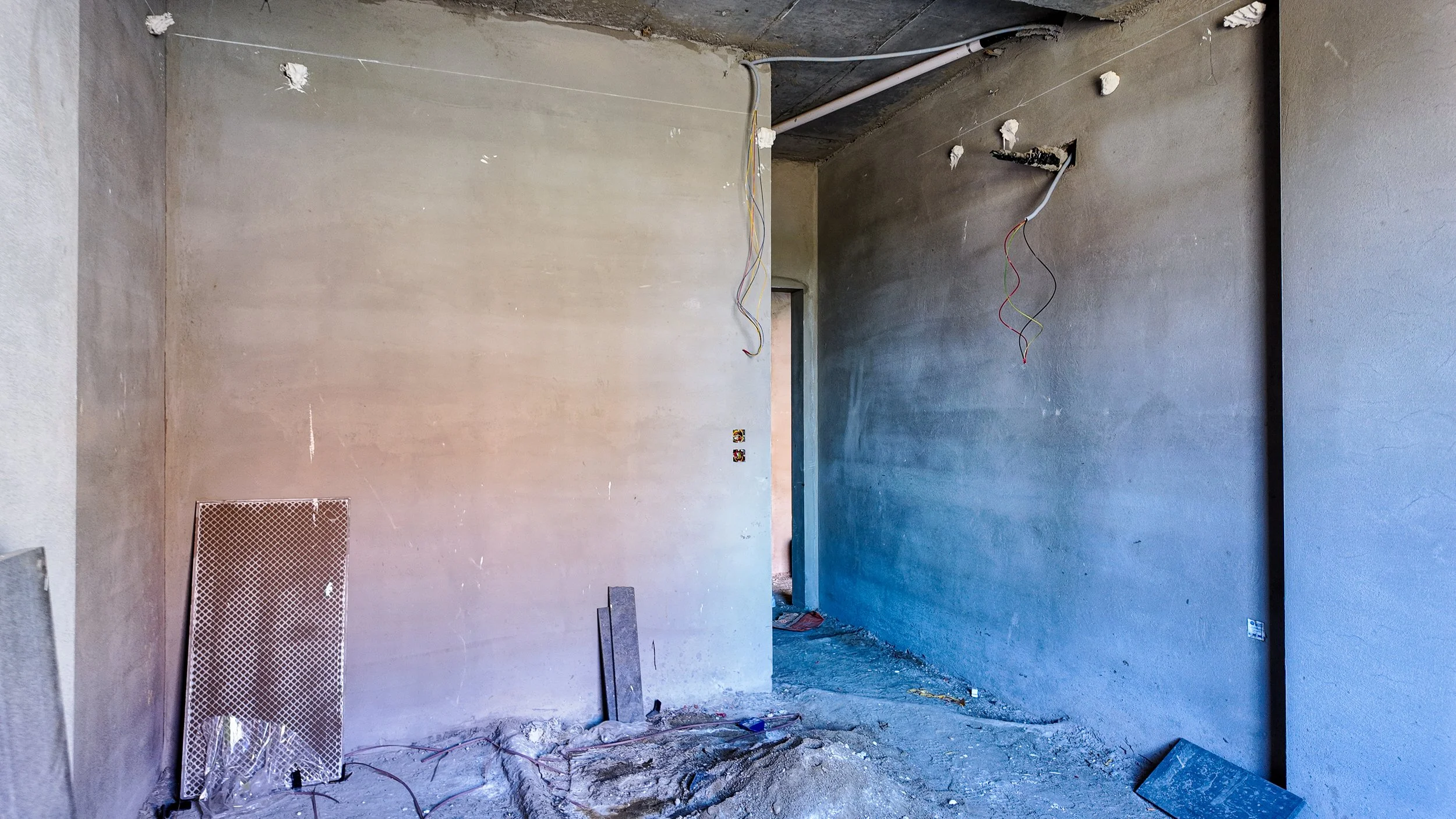

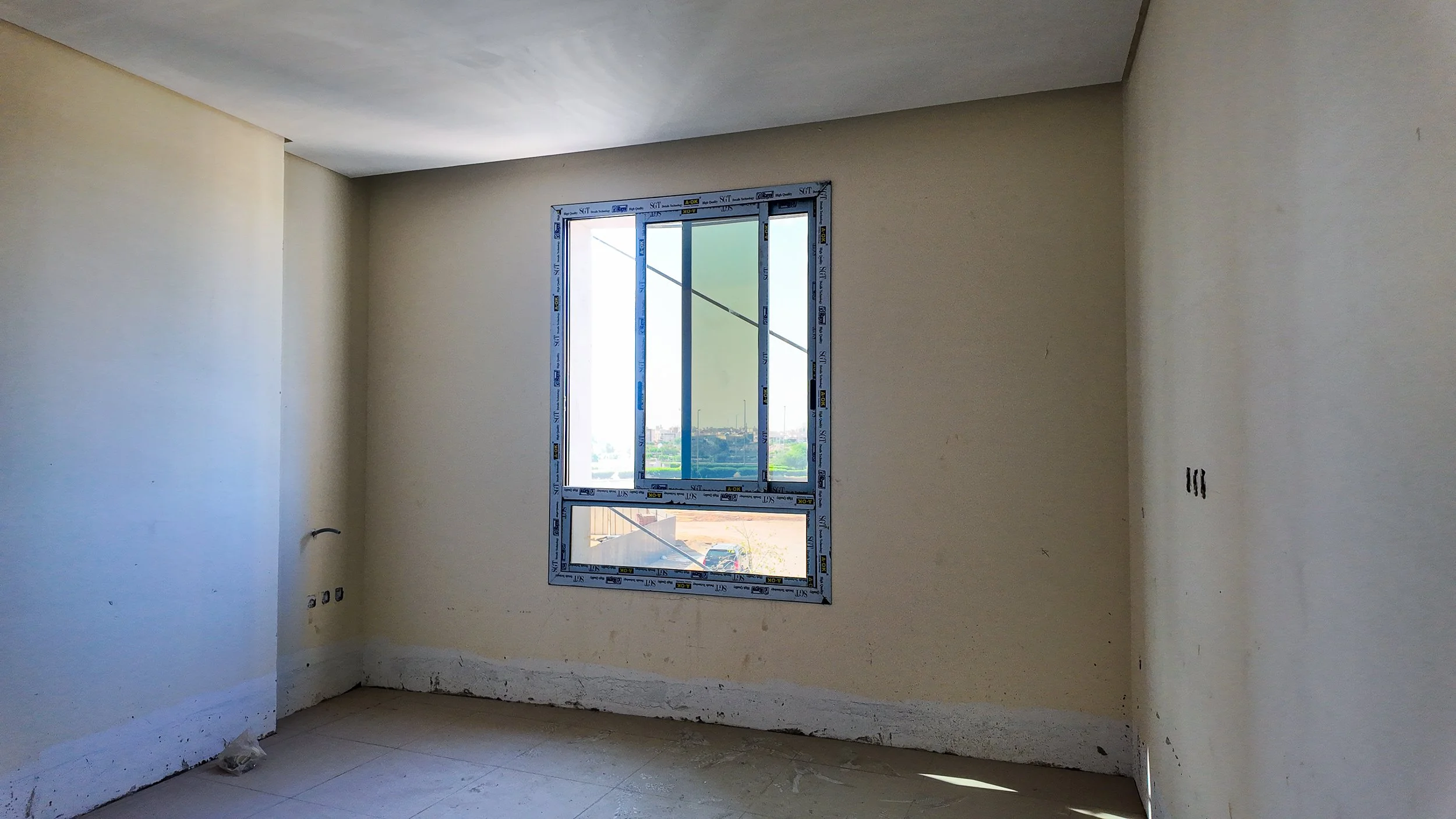

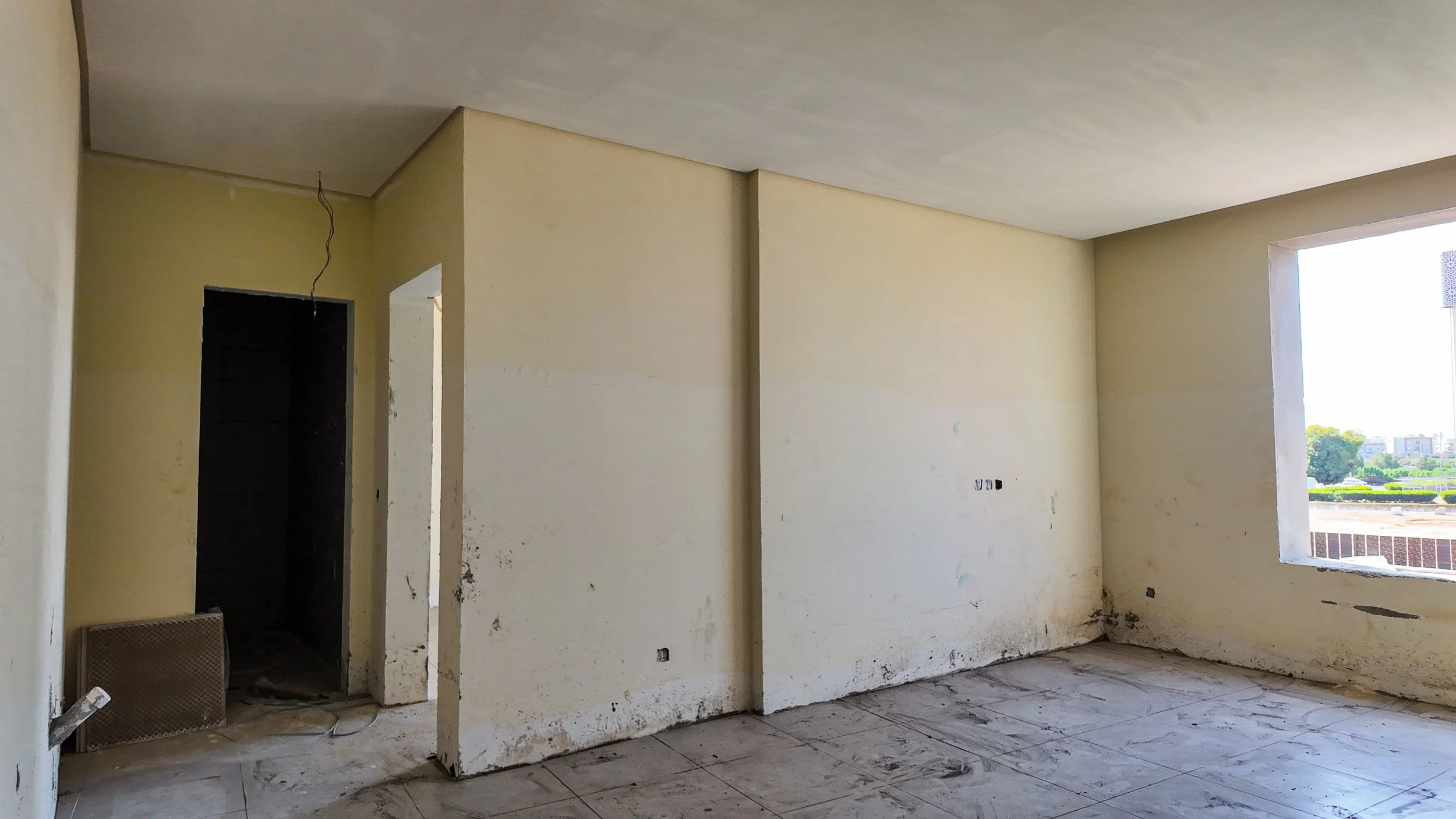

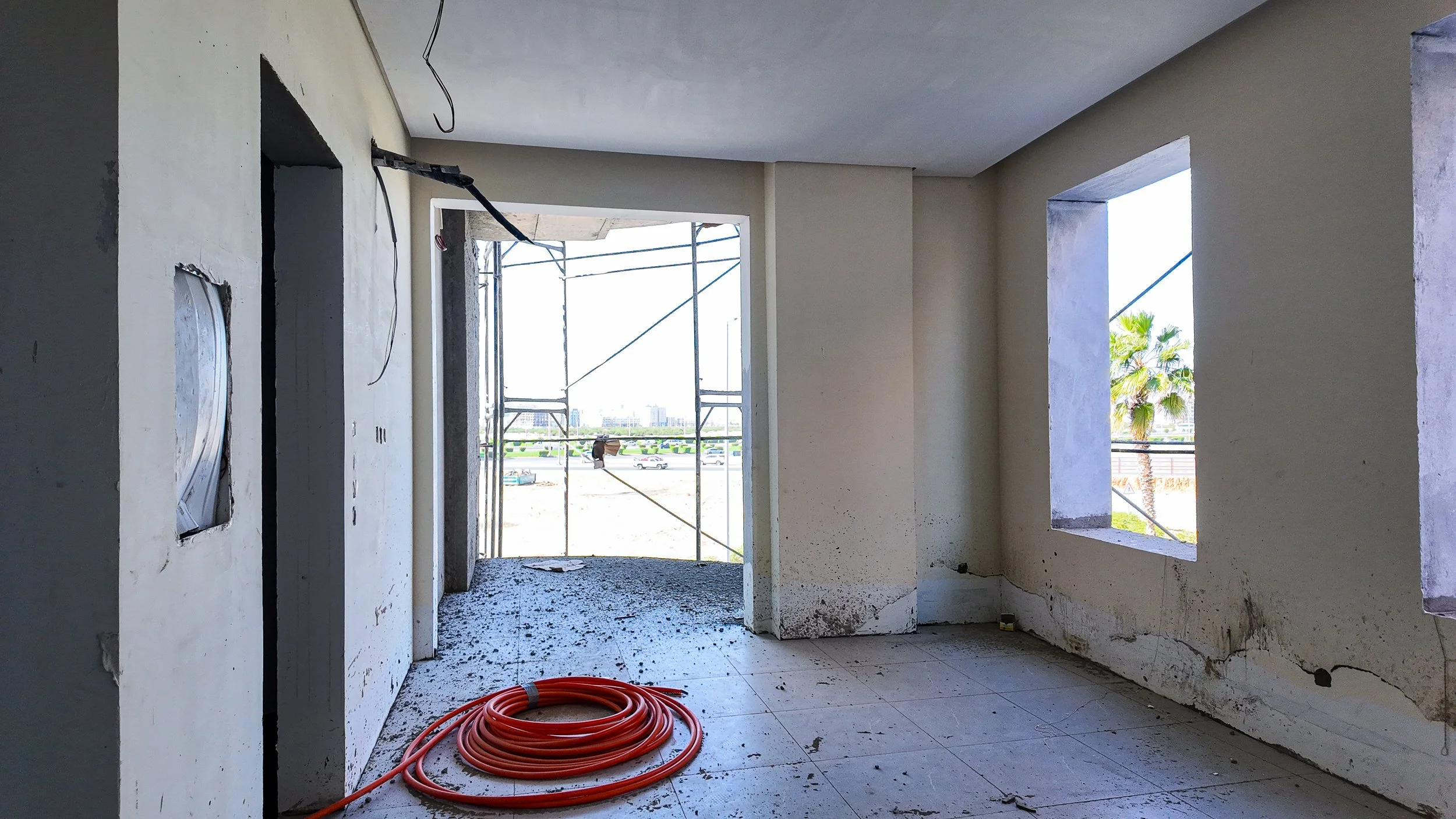

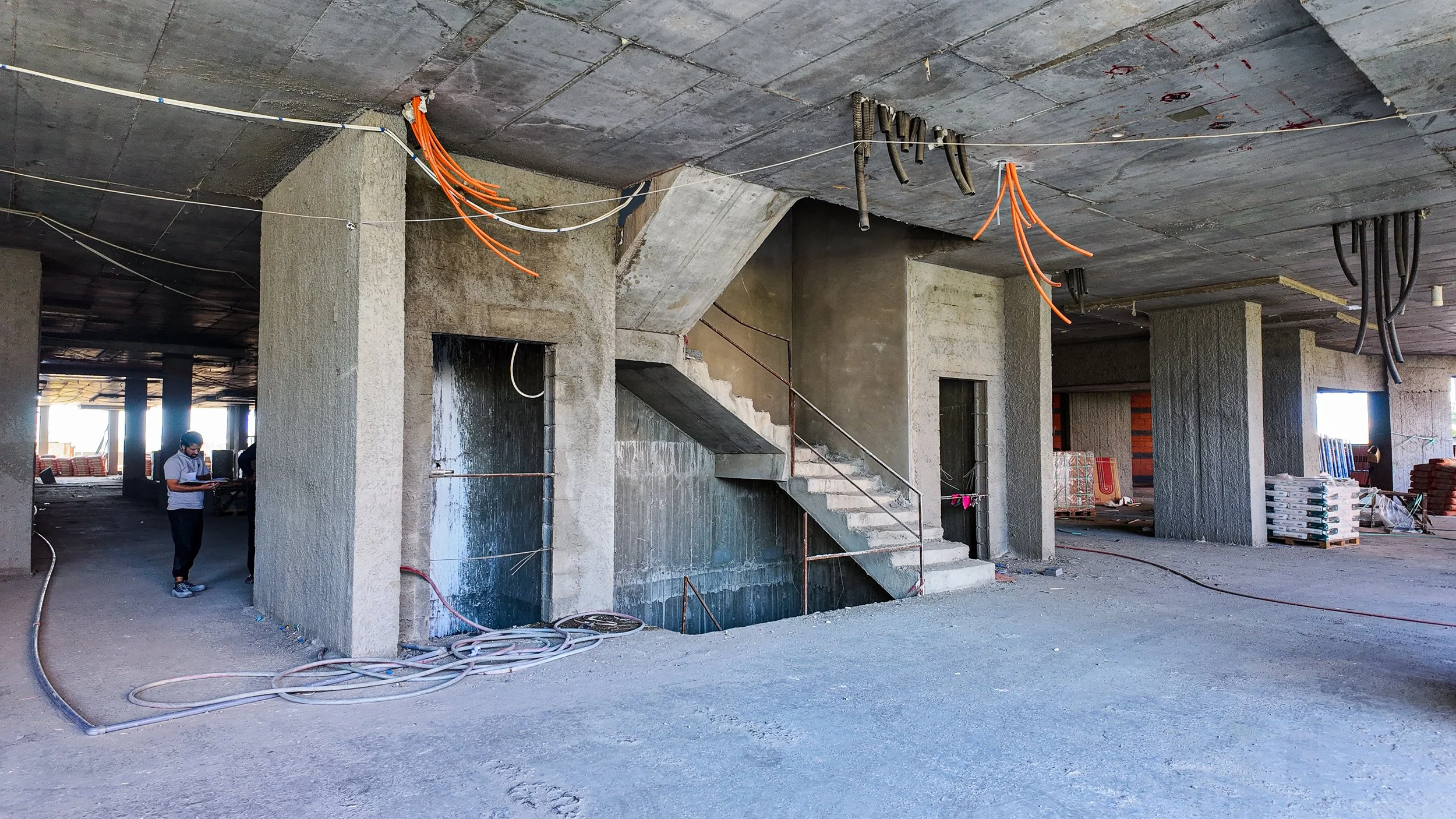

استكمال صب سترة السطح، البدء في أعمال اللياسة الخارجية، والبدء في التمديدات الأولية للأنظمة الكهروميكانيكية (MEP).

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/1 مكتملمتوسط ▲ +4%
نسبة الانجاز▲ +4%
