جراند سدنه - فندقي
١٨ فبراير ٢٠٢٦

١٨ فبراير ٢٠٢٦

78%الإنجاز الكلي▲ +9% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

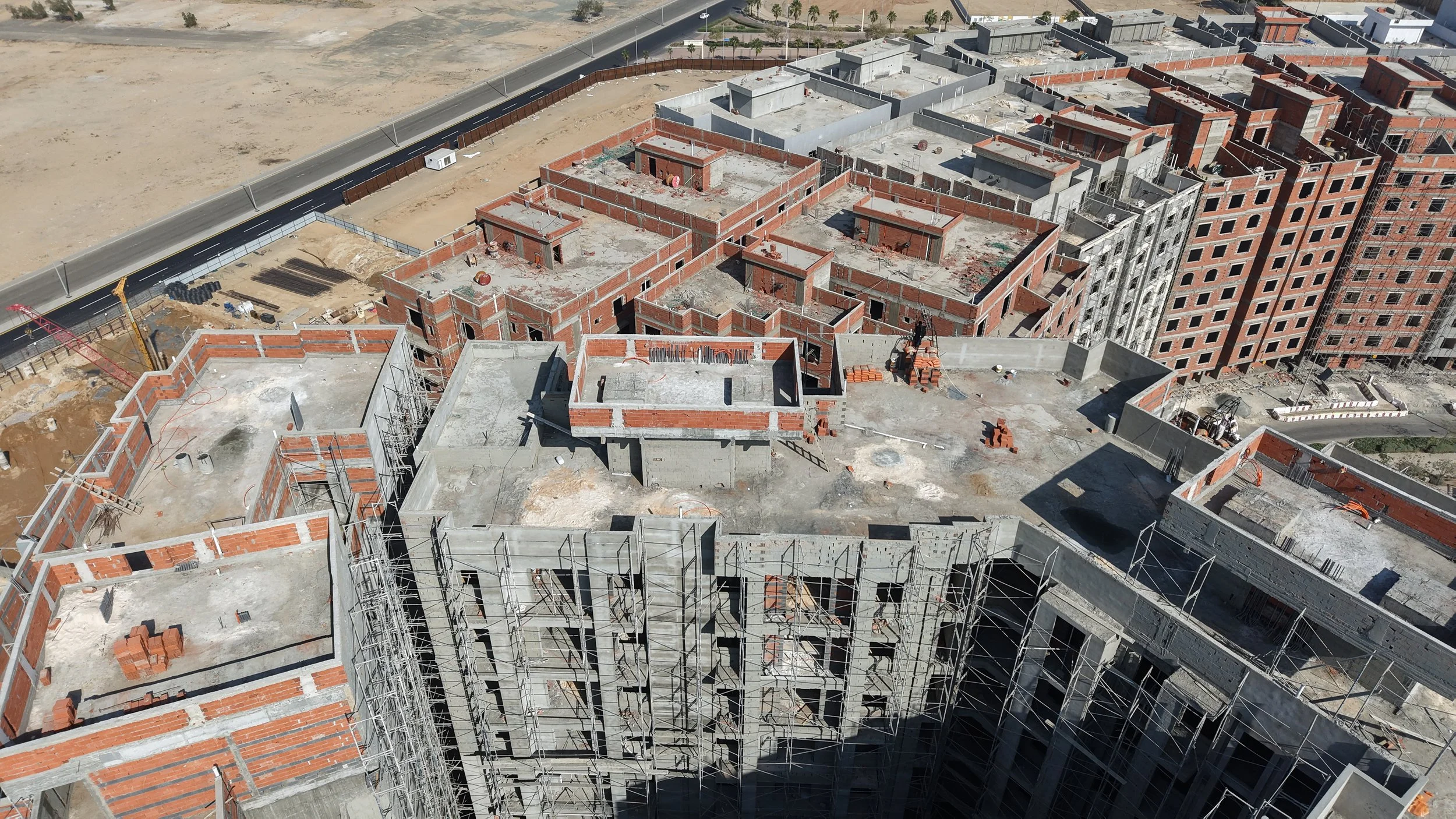

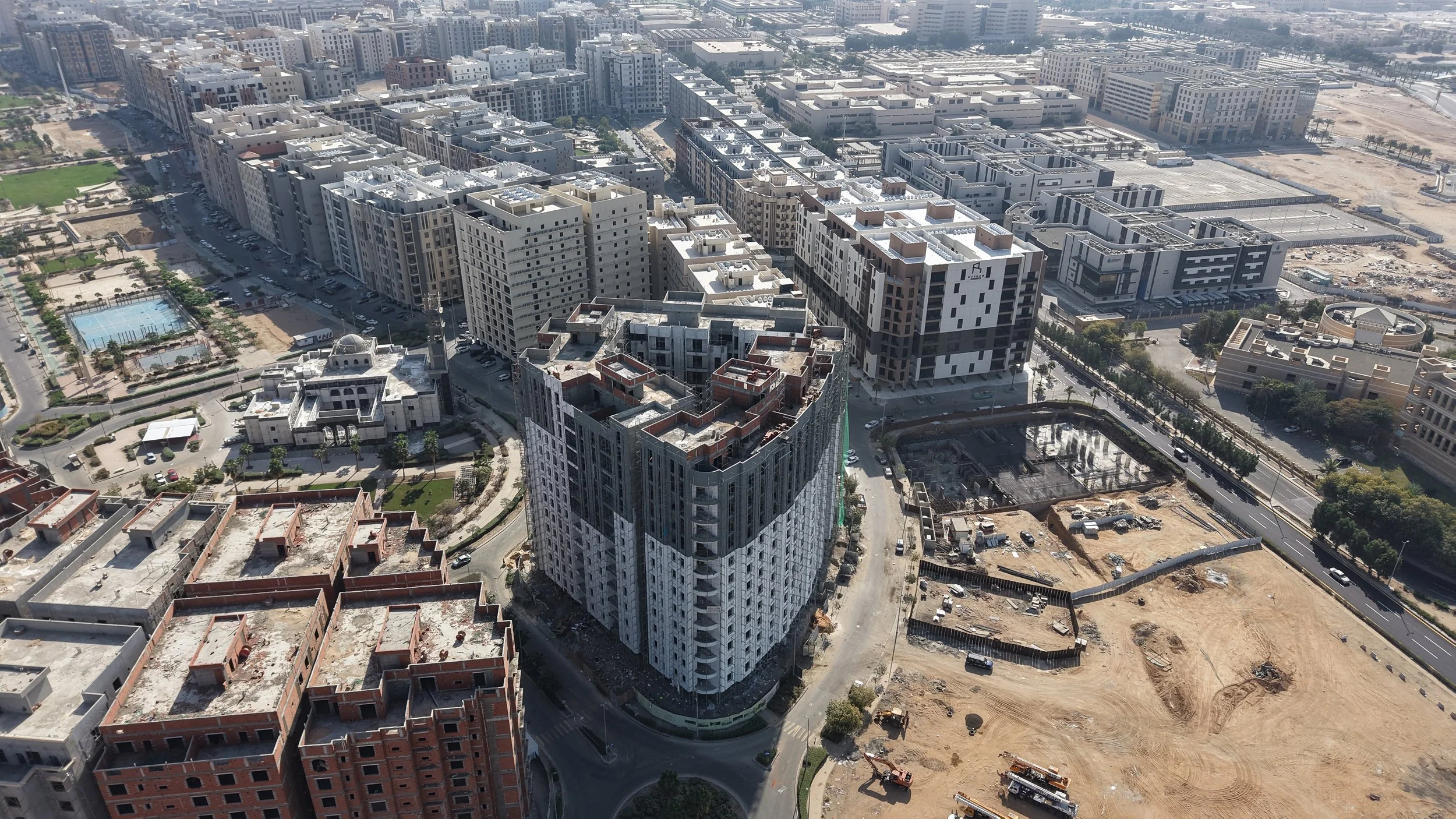

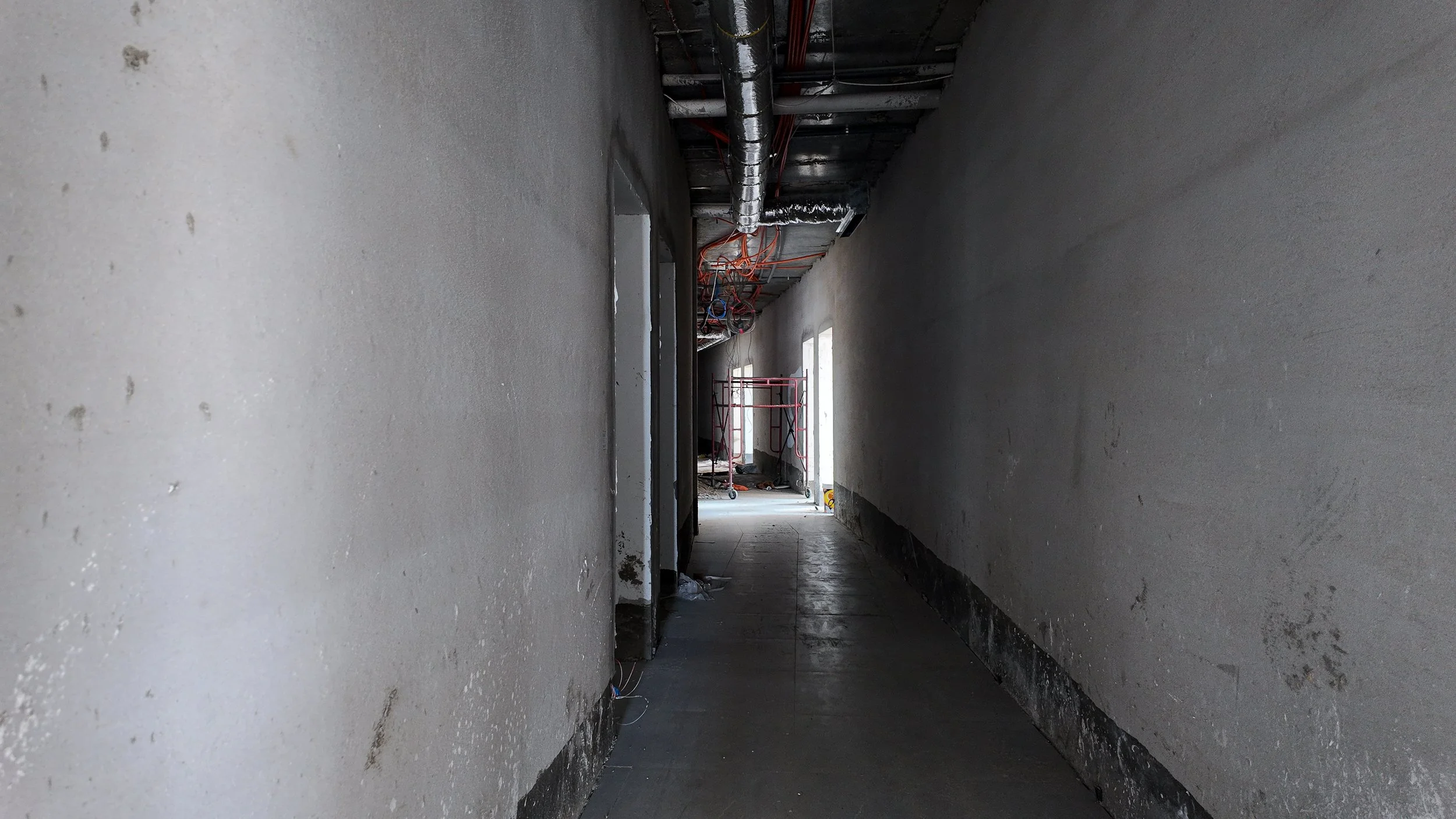

شهد مشروع جراند سدنه الفندقي تقدماً ملحوظاً في أعمال التشطيبات الخارجية والواجهات، حيث ارتفعت نسبة الإنجاز من 69% إلى 78%. تركز العمل بشكل أساسي على إتمام أعمال اللياسة الخارجية والبدء في مراحل الدهانات النهائية وتركيب النوافذ، مع استكمال الهيكل الخرساني للأدوار العليا والملاحق.
التغيّرات المرصودة

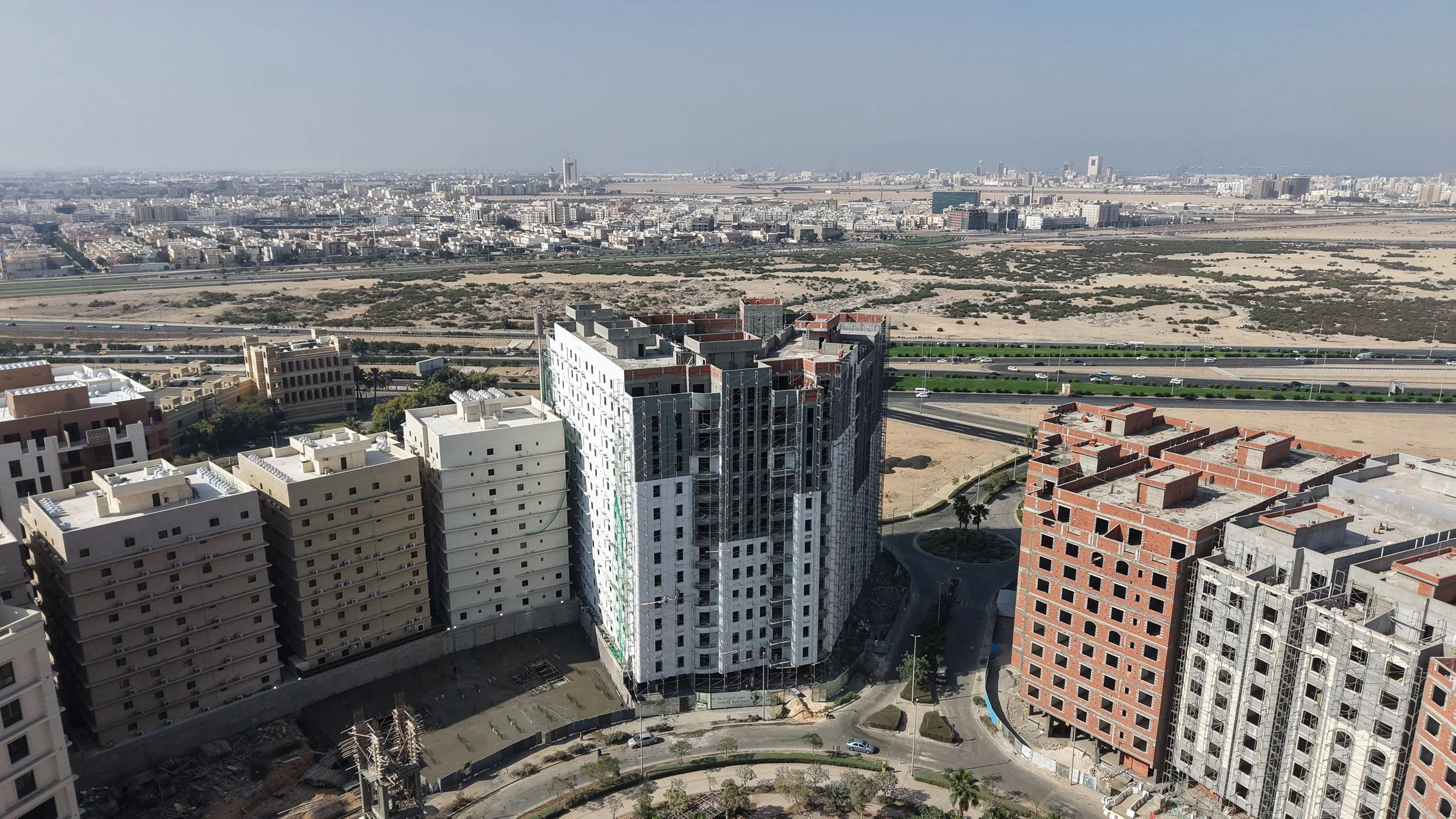

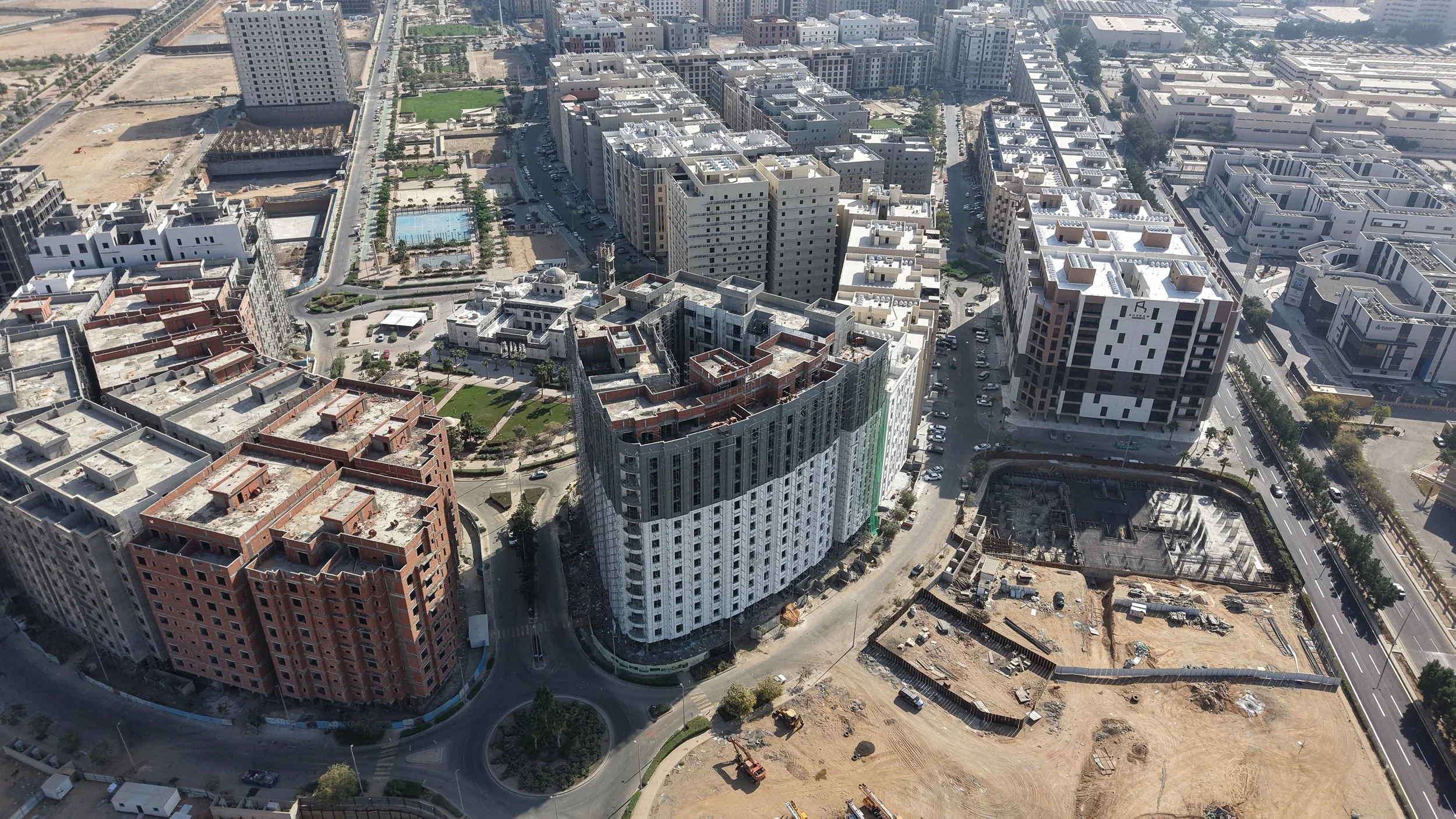

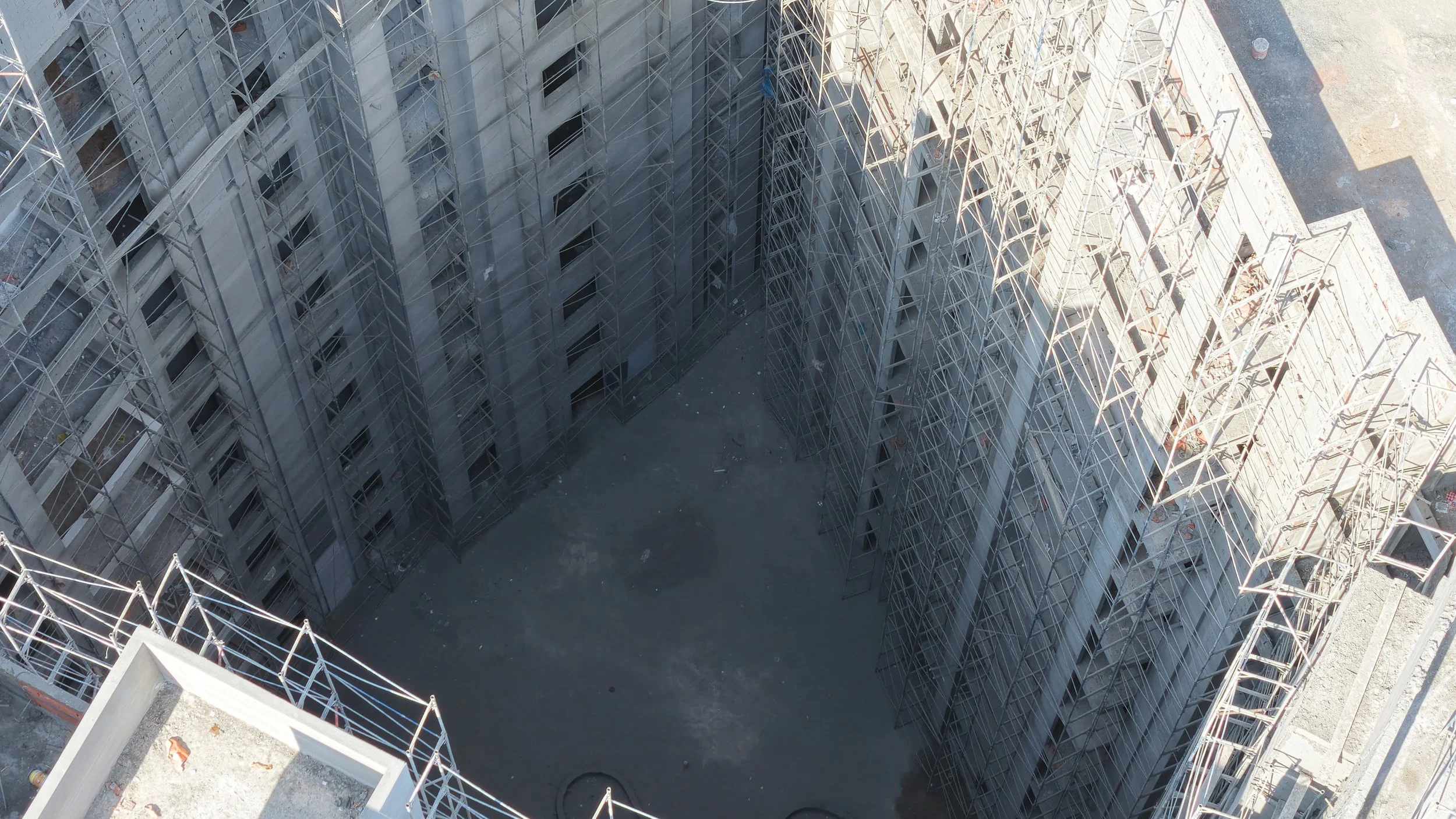

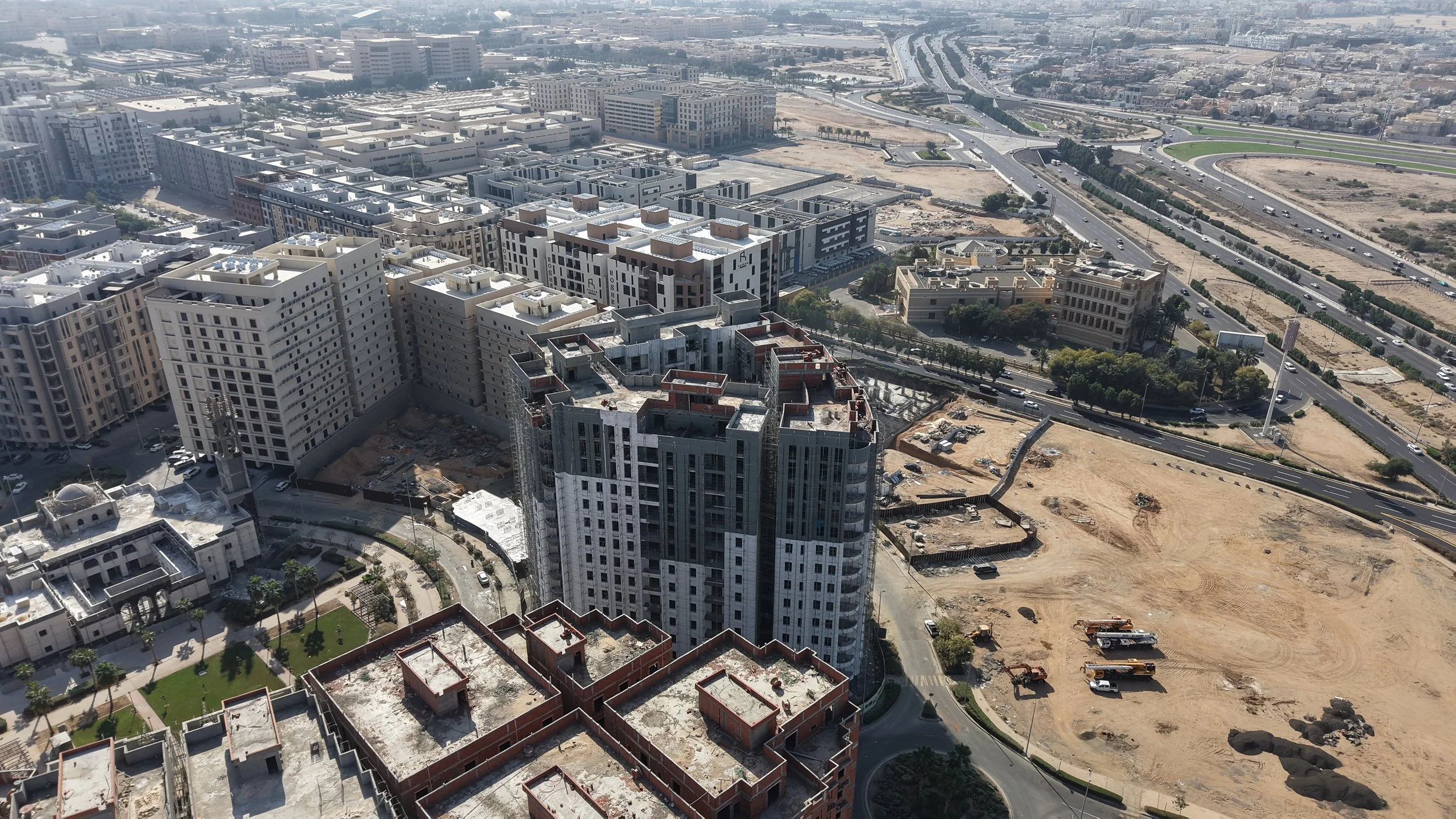

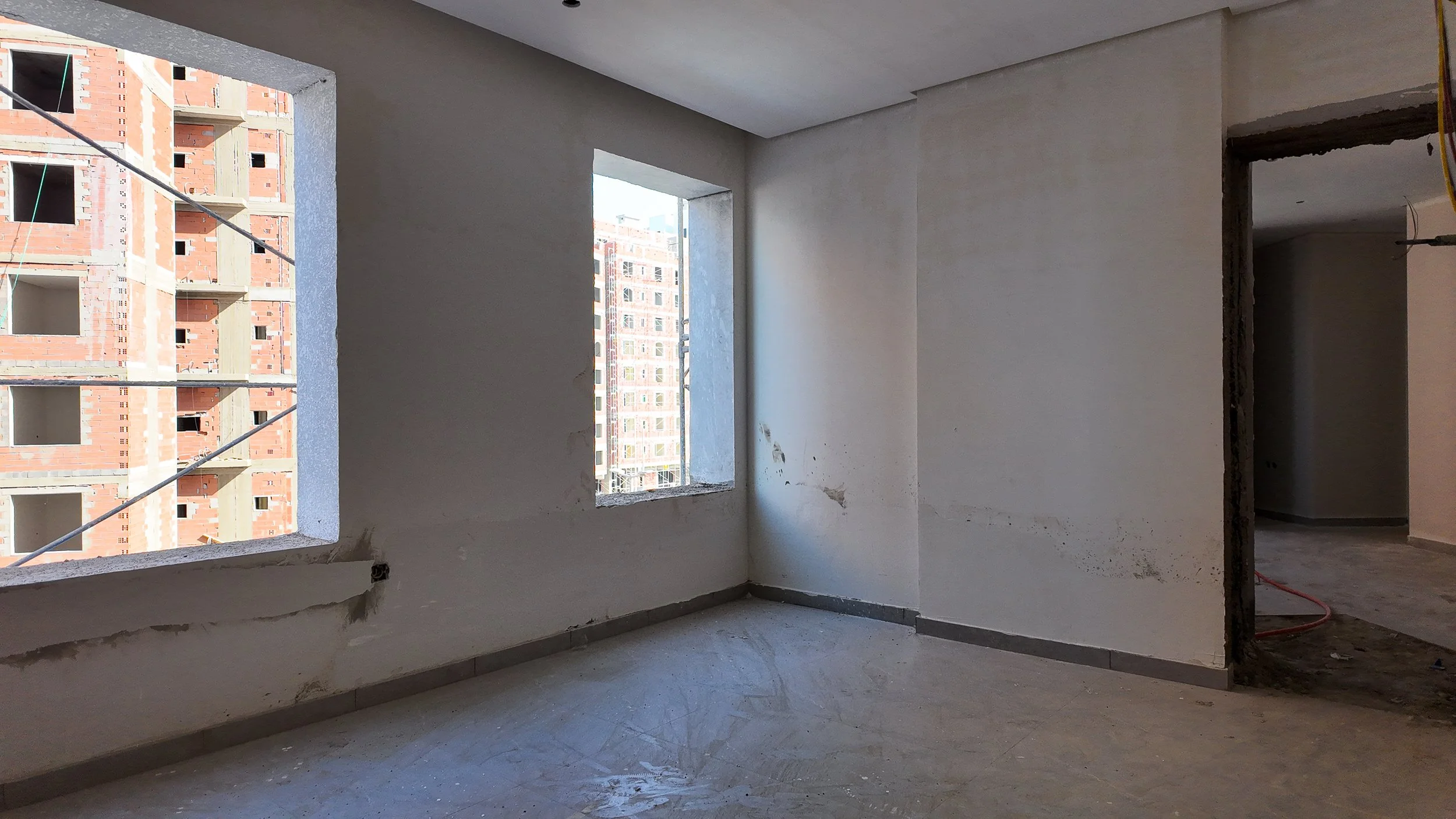

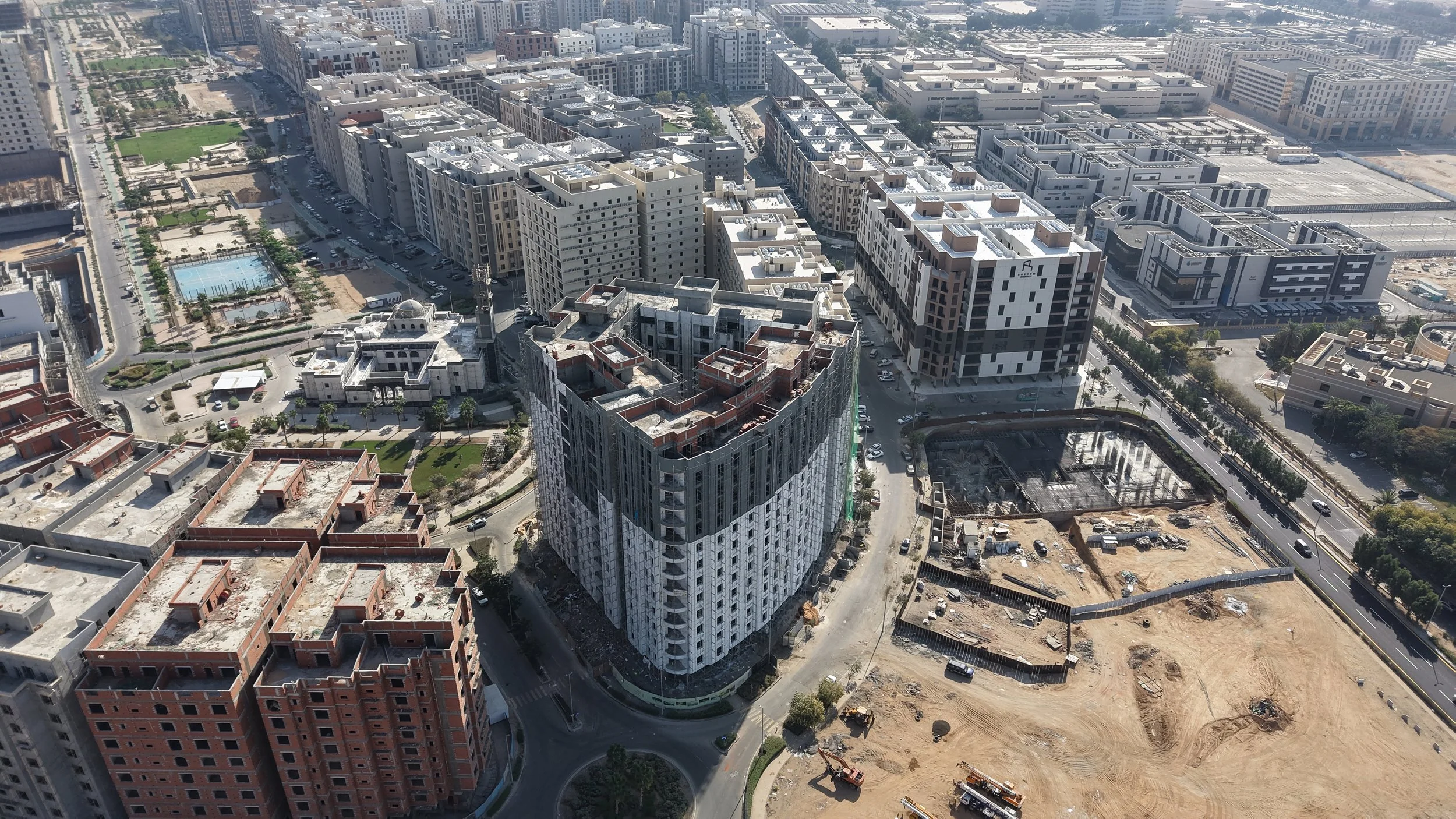

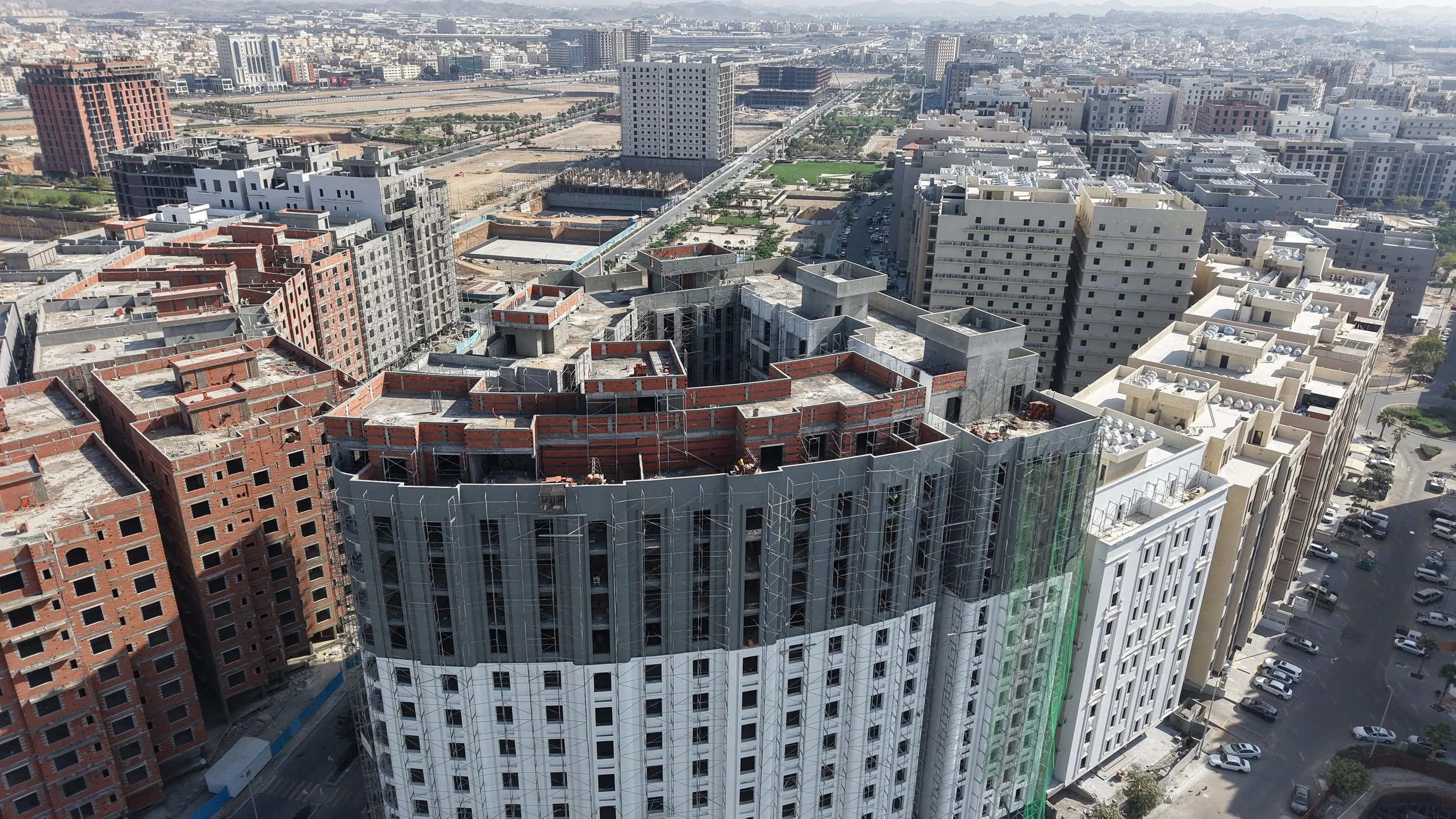

الواجهات الخارجية95%

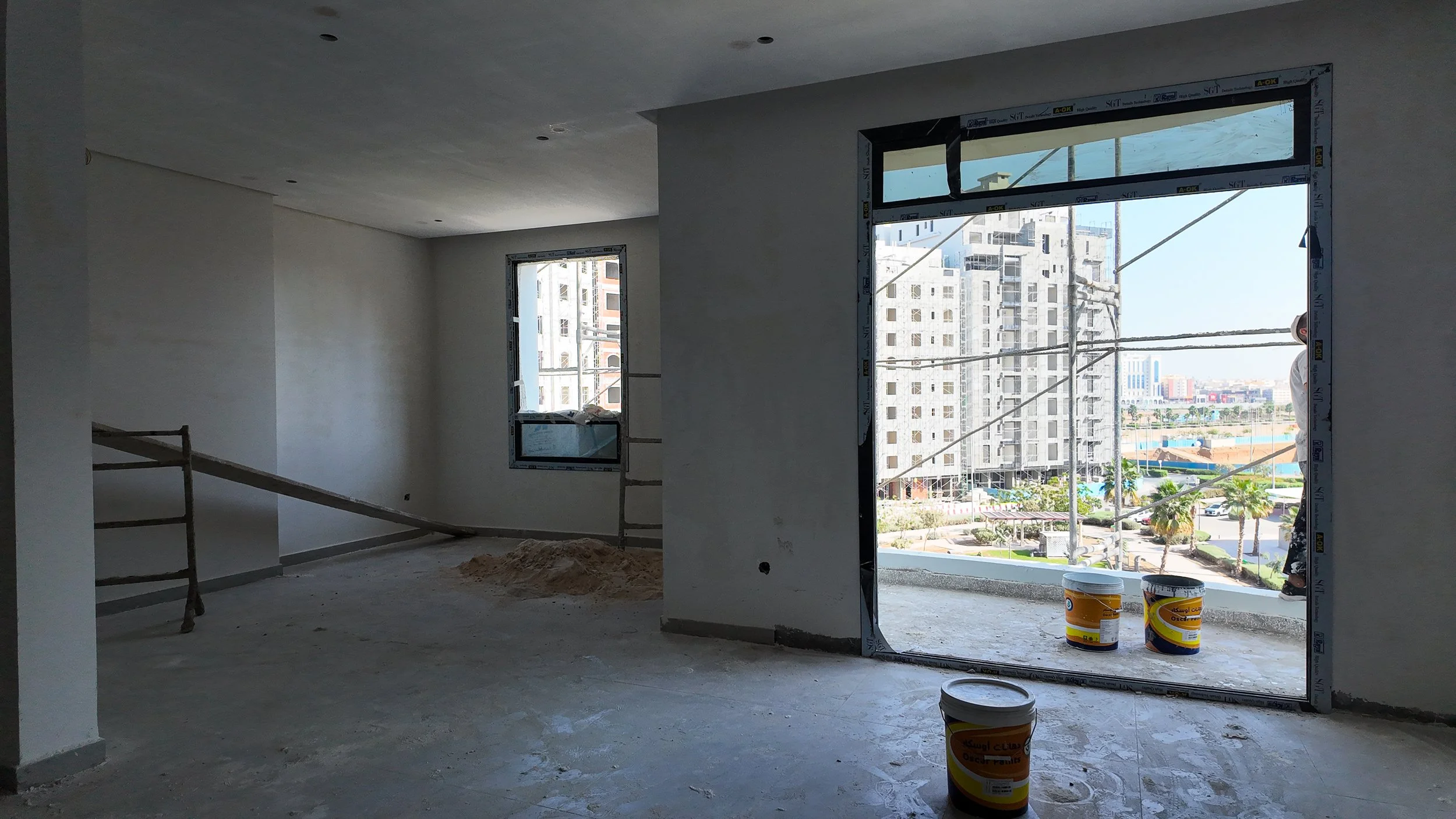

اكتمال أعمال اللياسة (البلاستر) في معظم واجهات البرج الرئيسي وبدء ظهور طبقات الدهان الأبيض والرمادي.

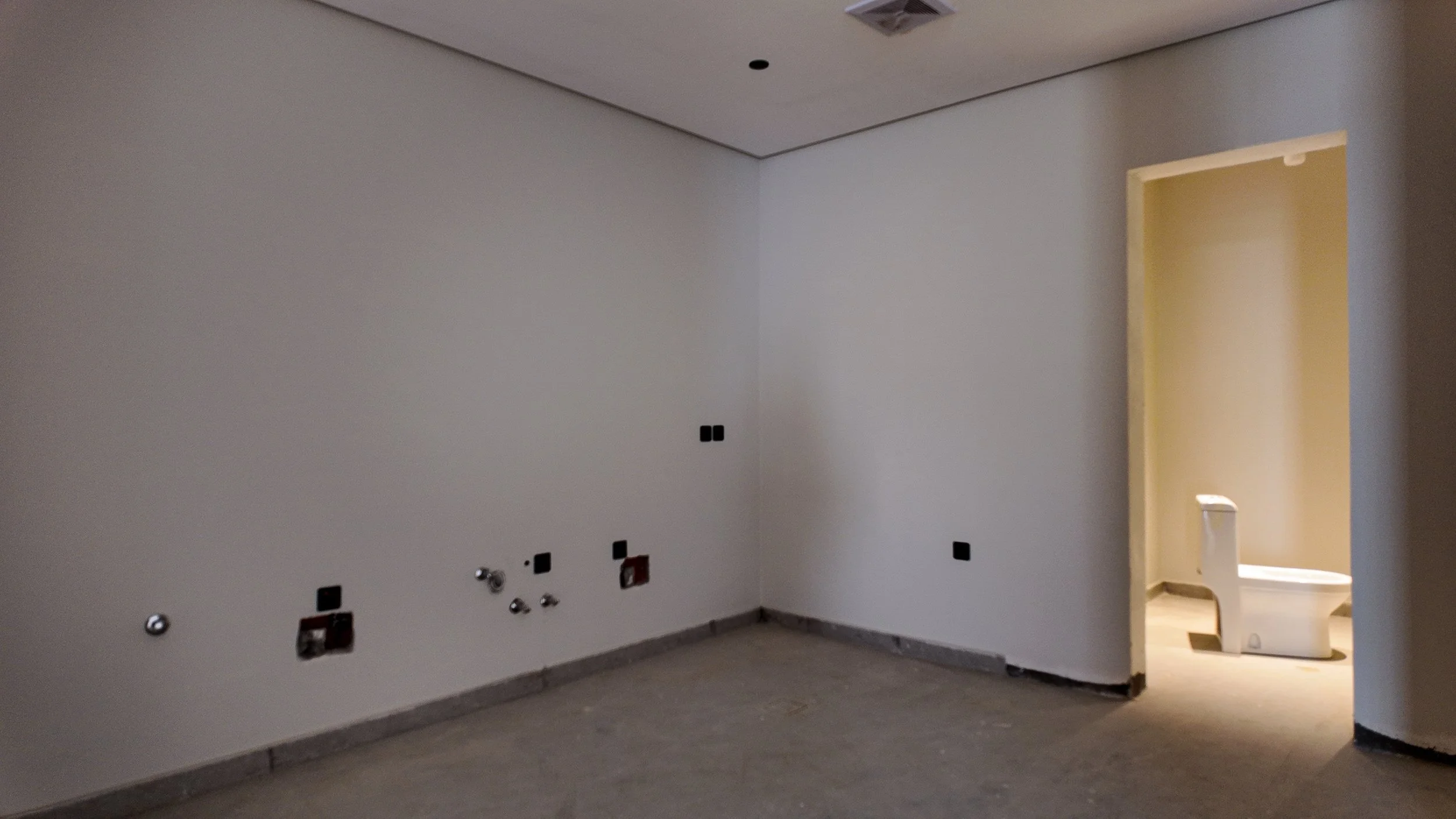

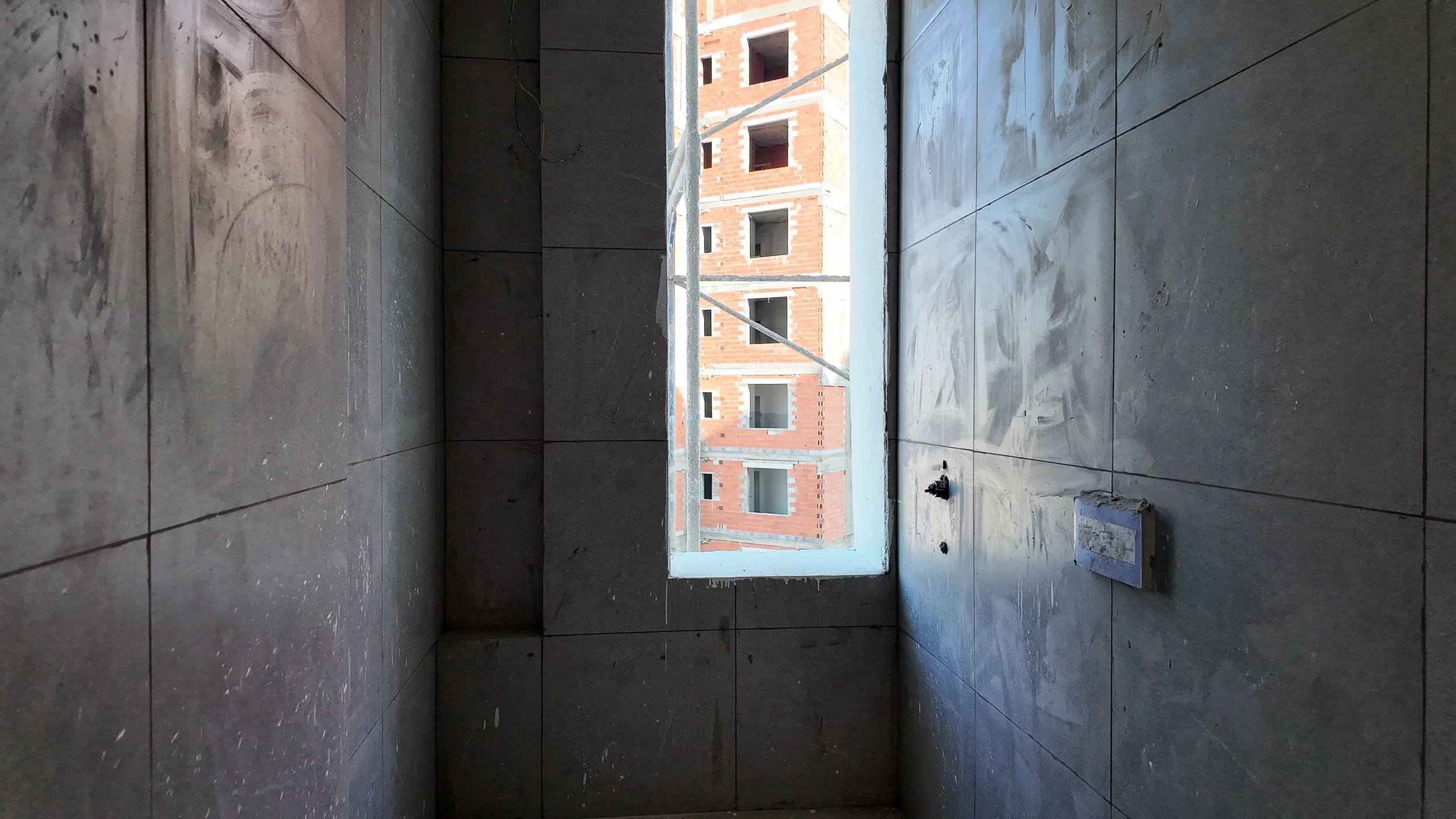

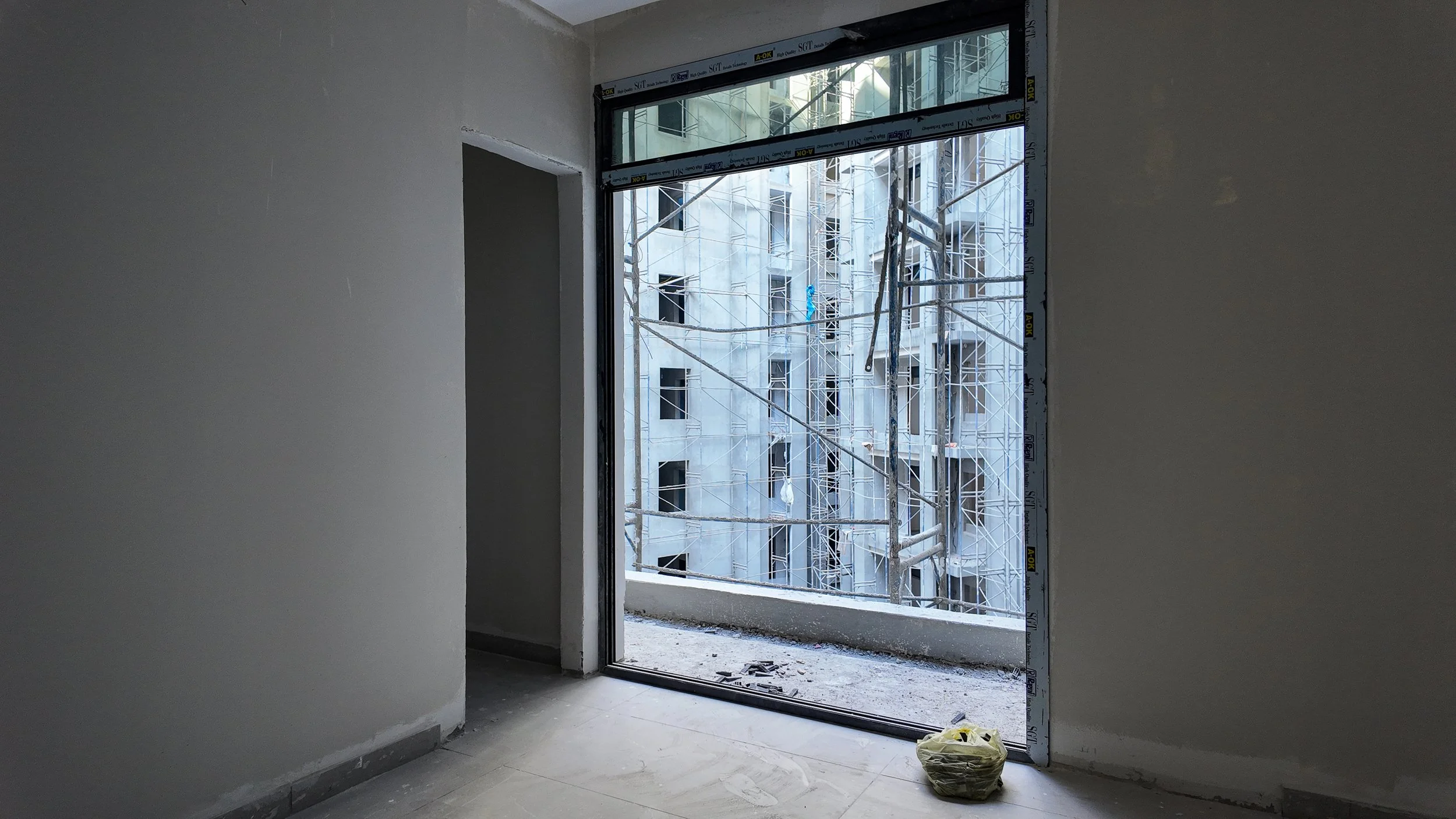

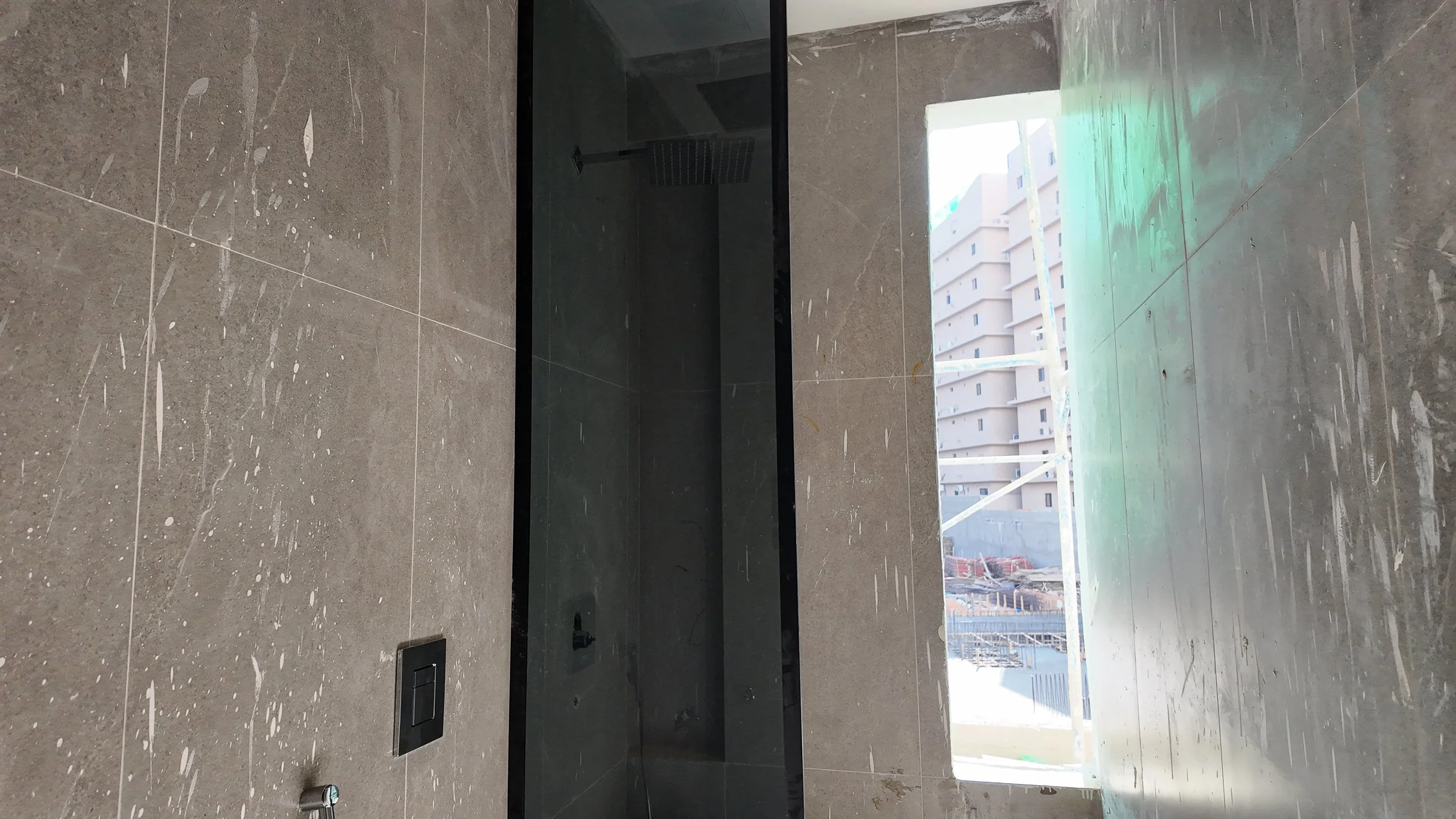

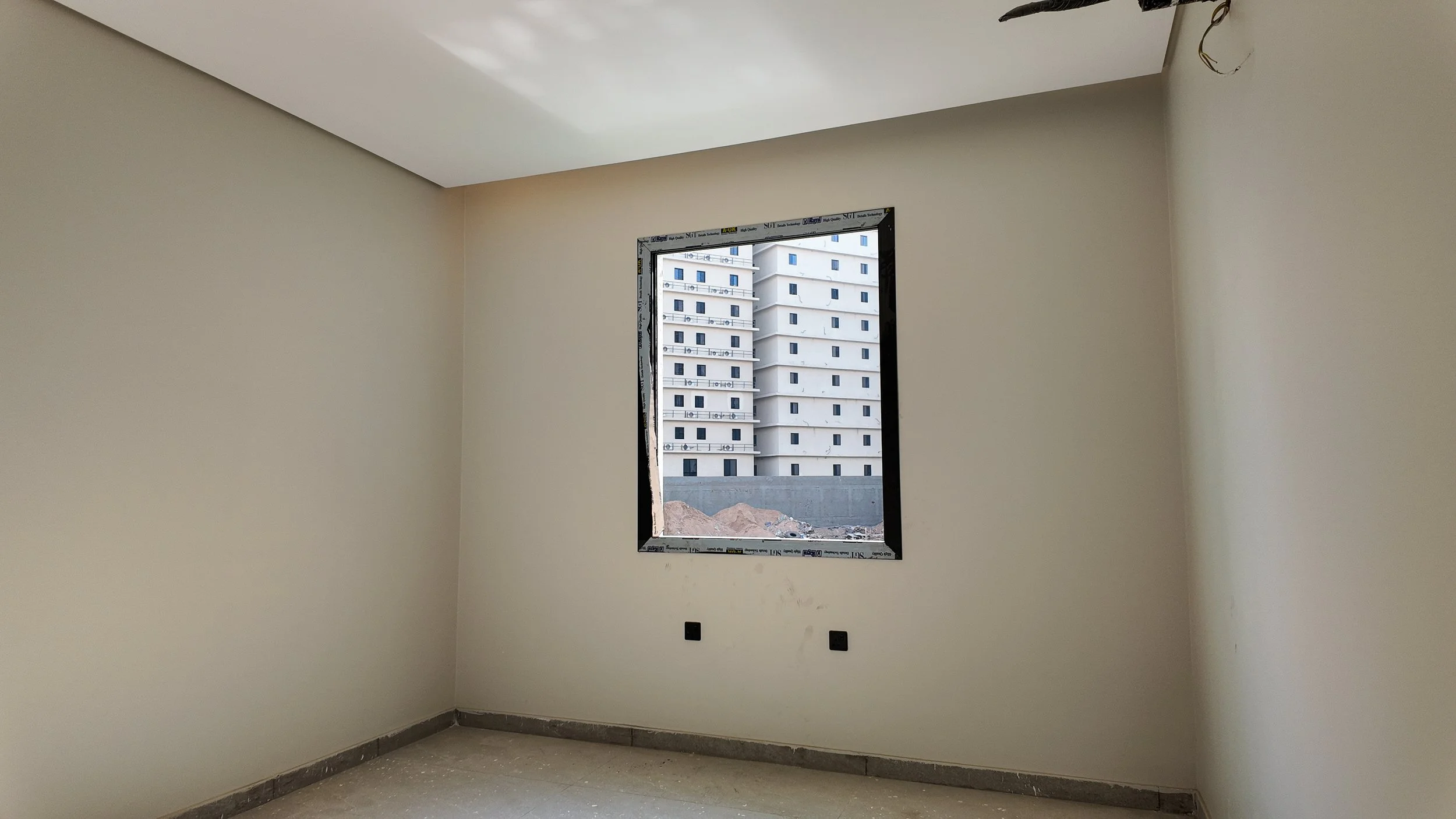

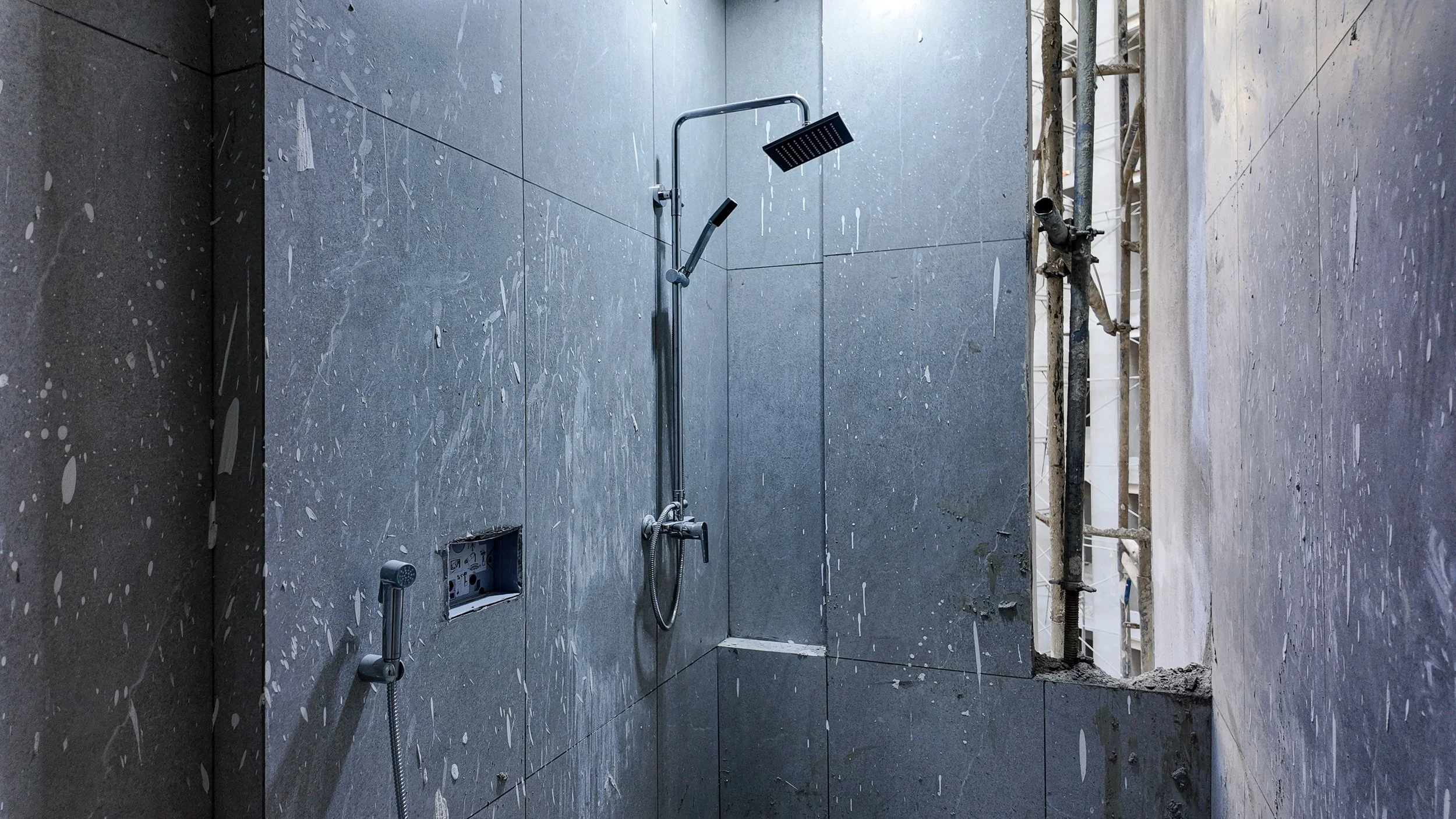

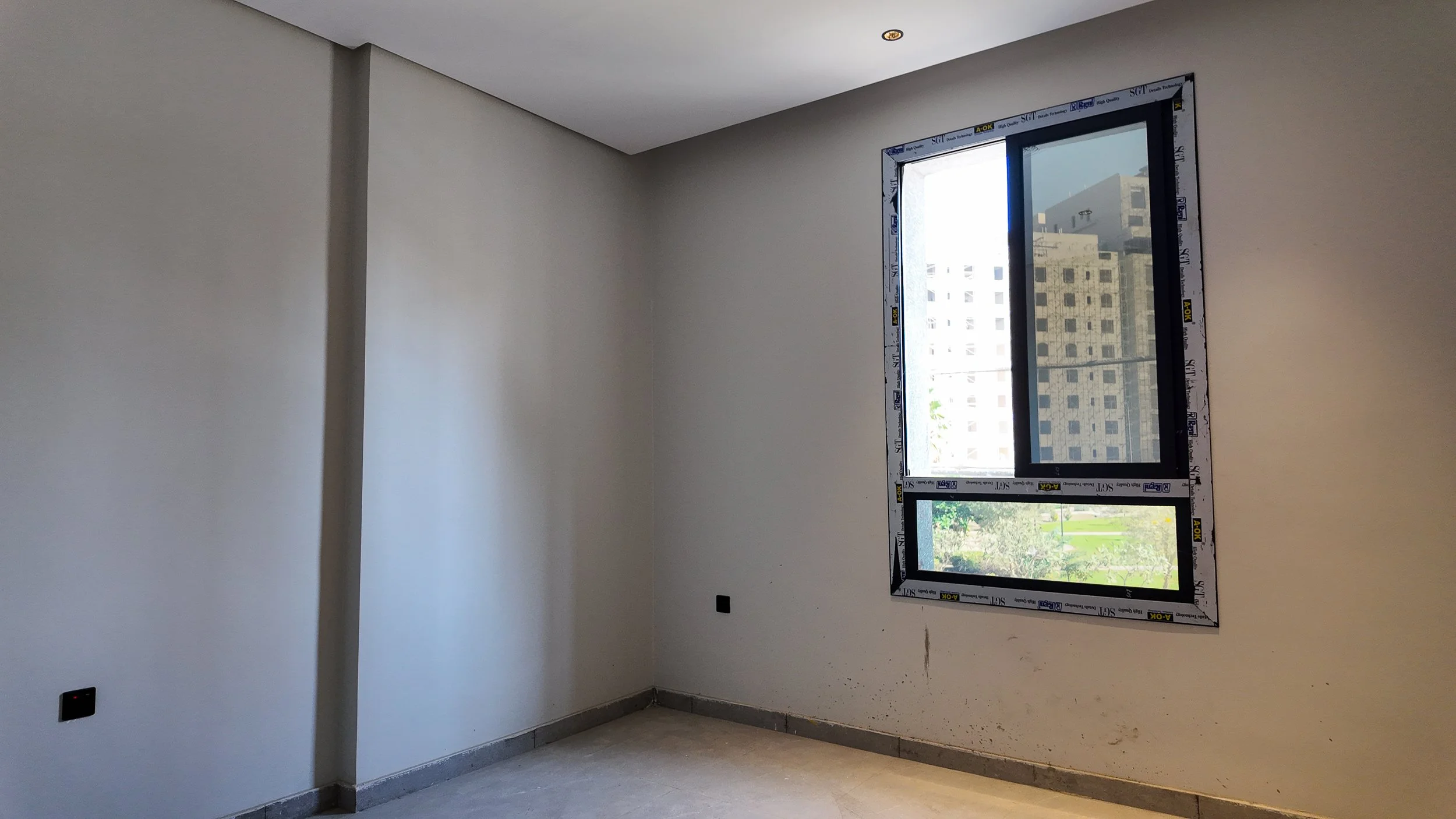

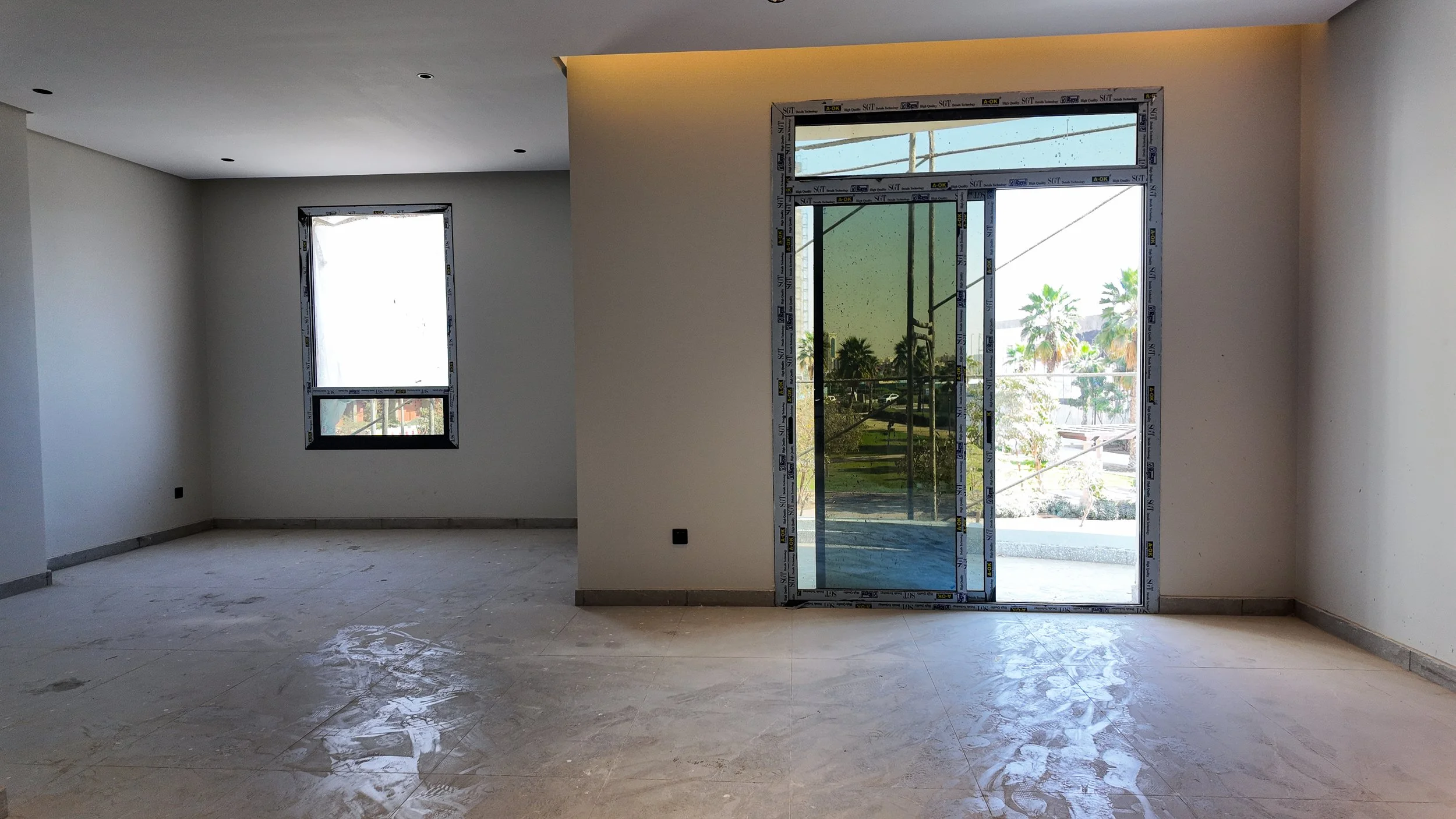

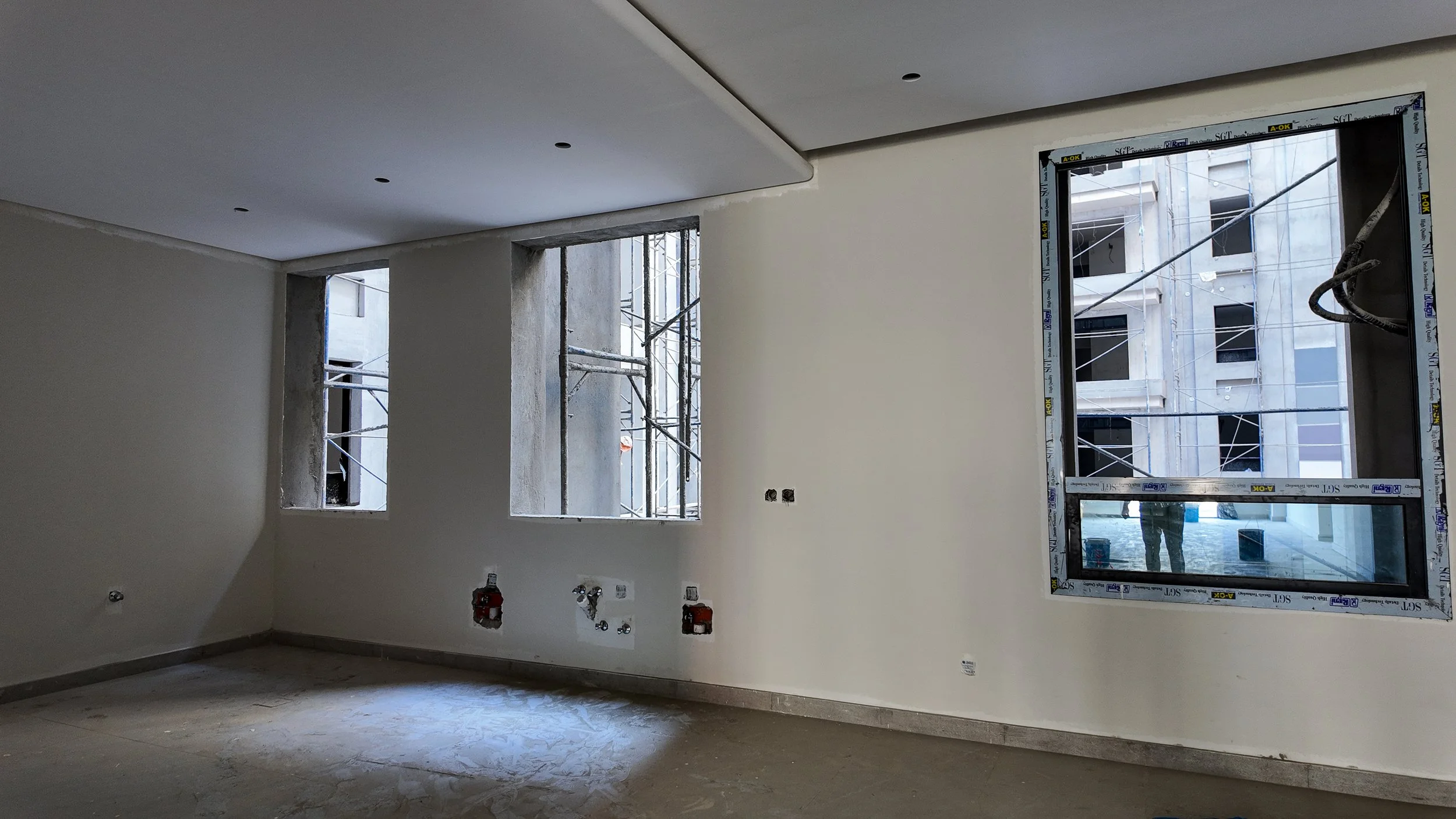

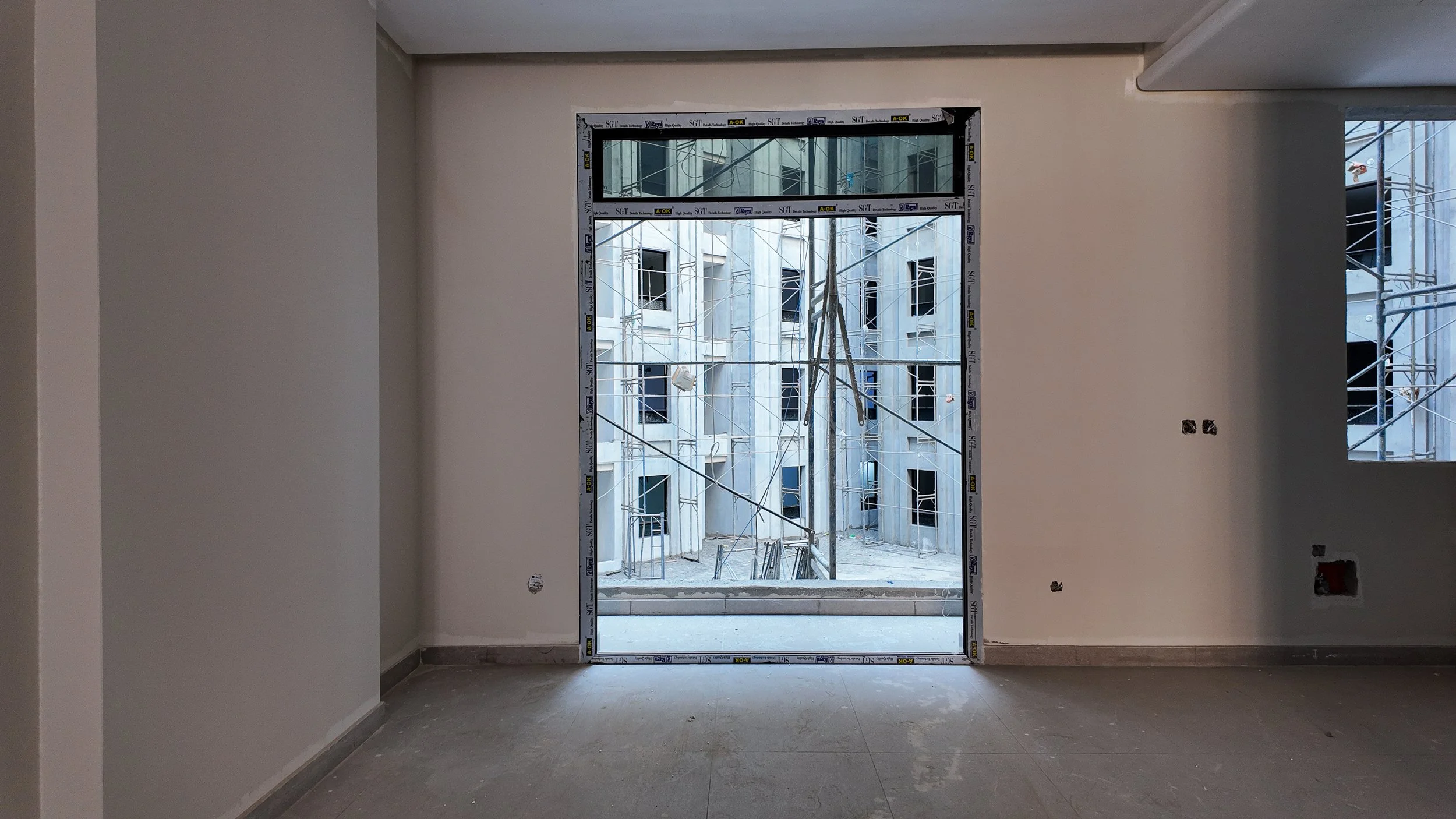

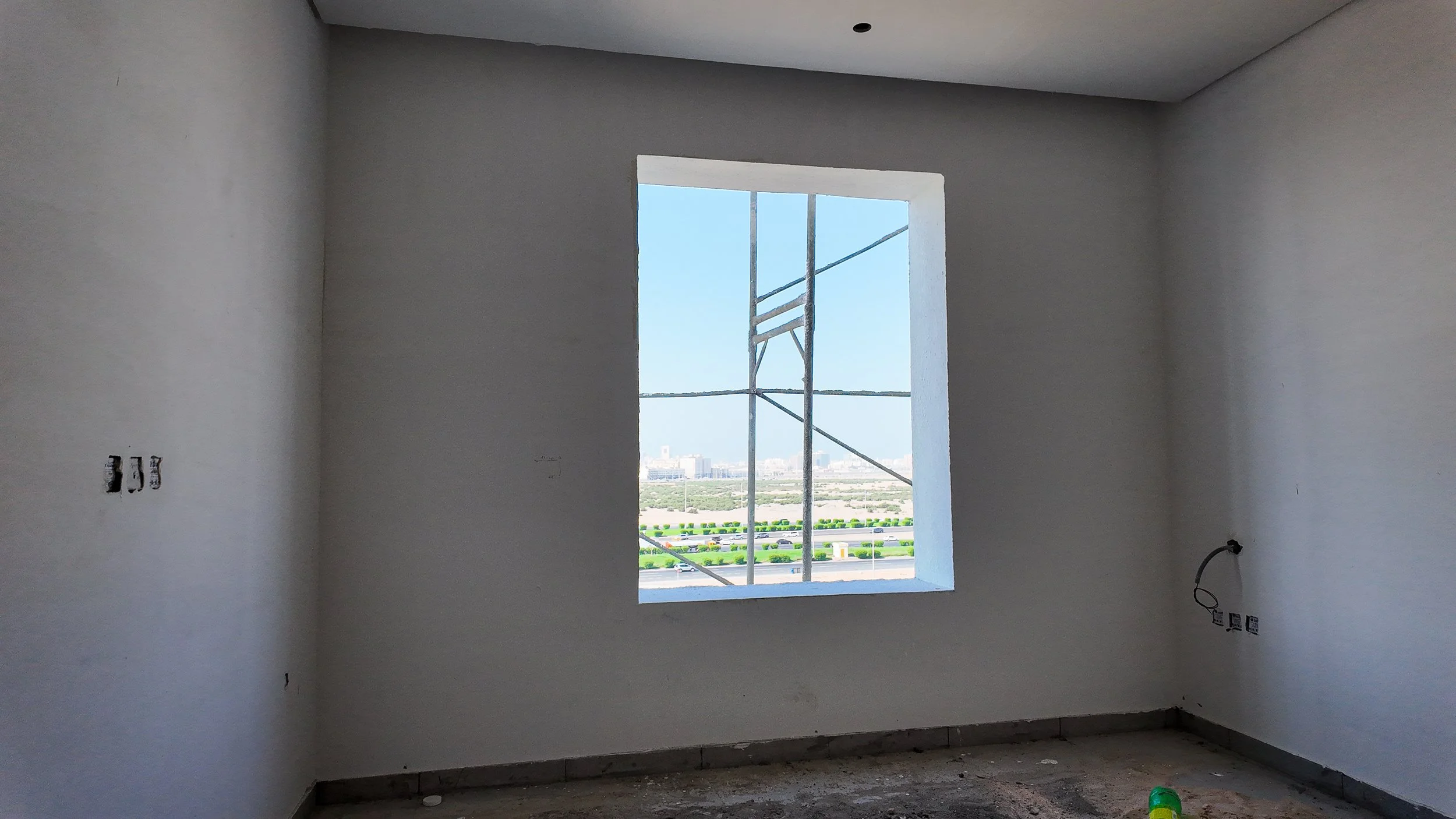

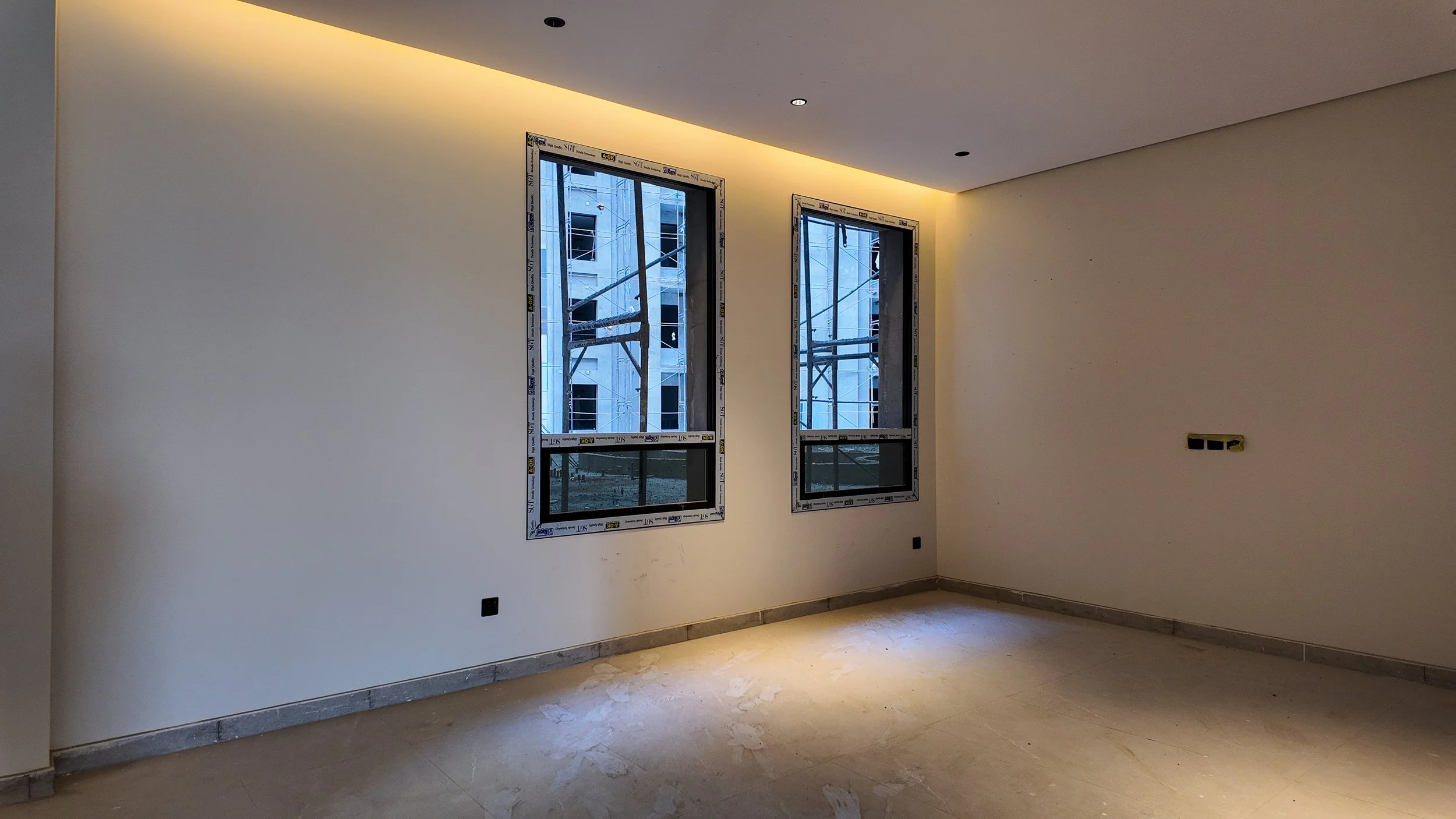

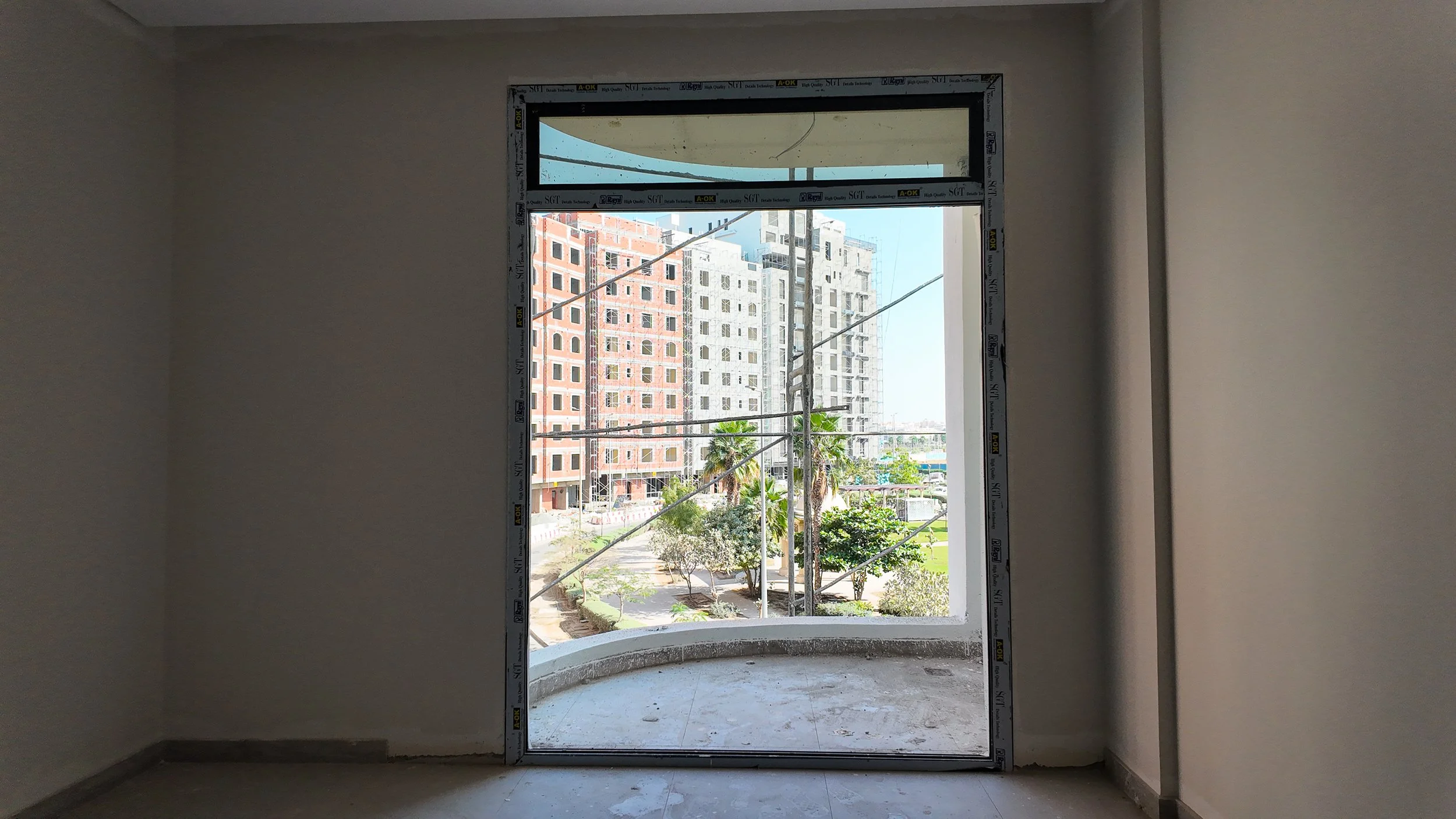

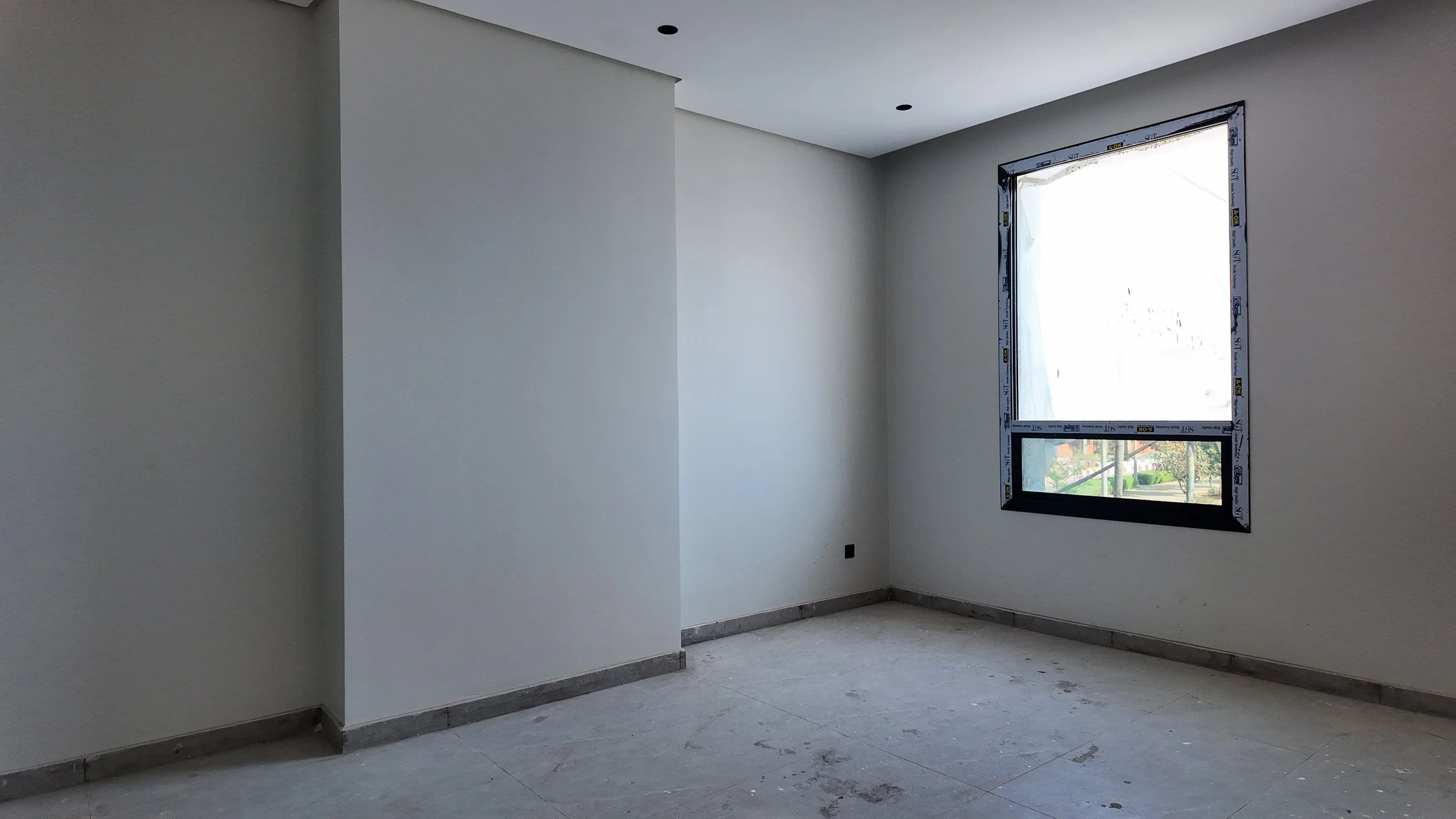

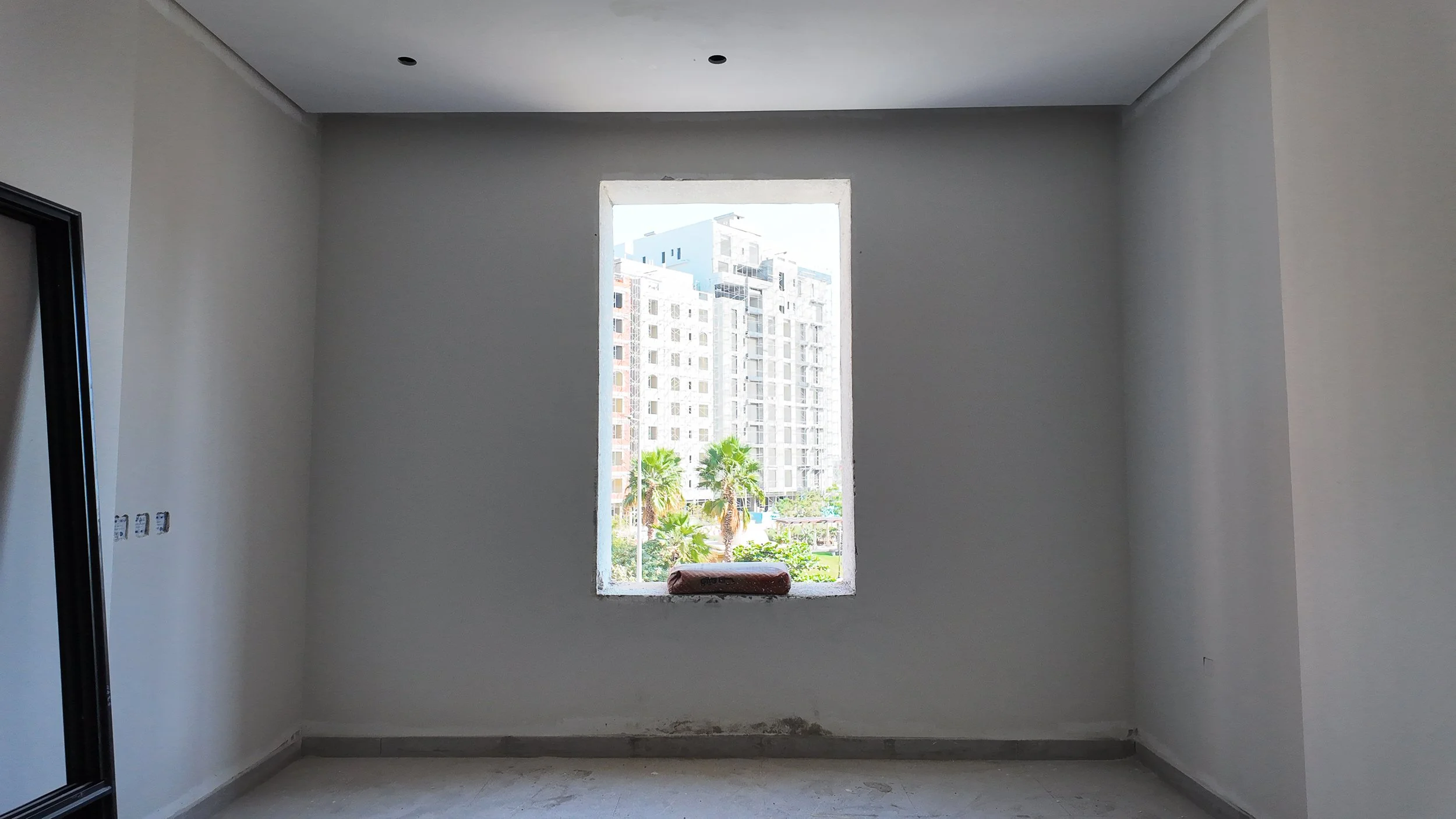

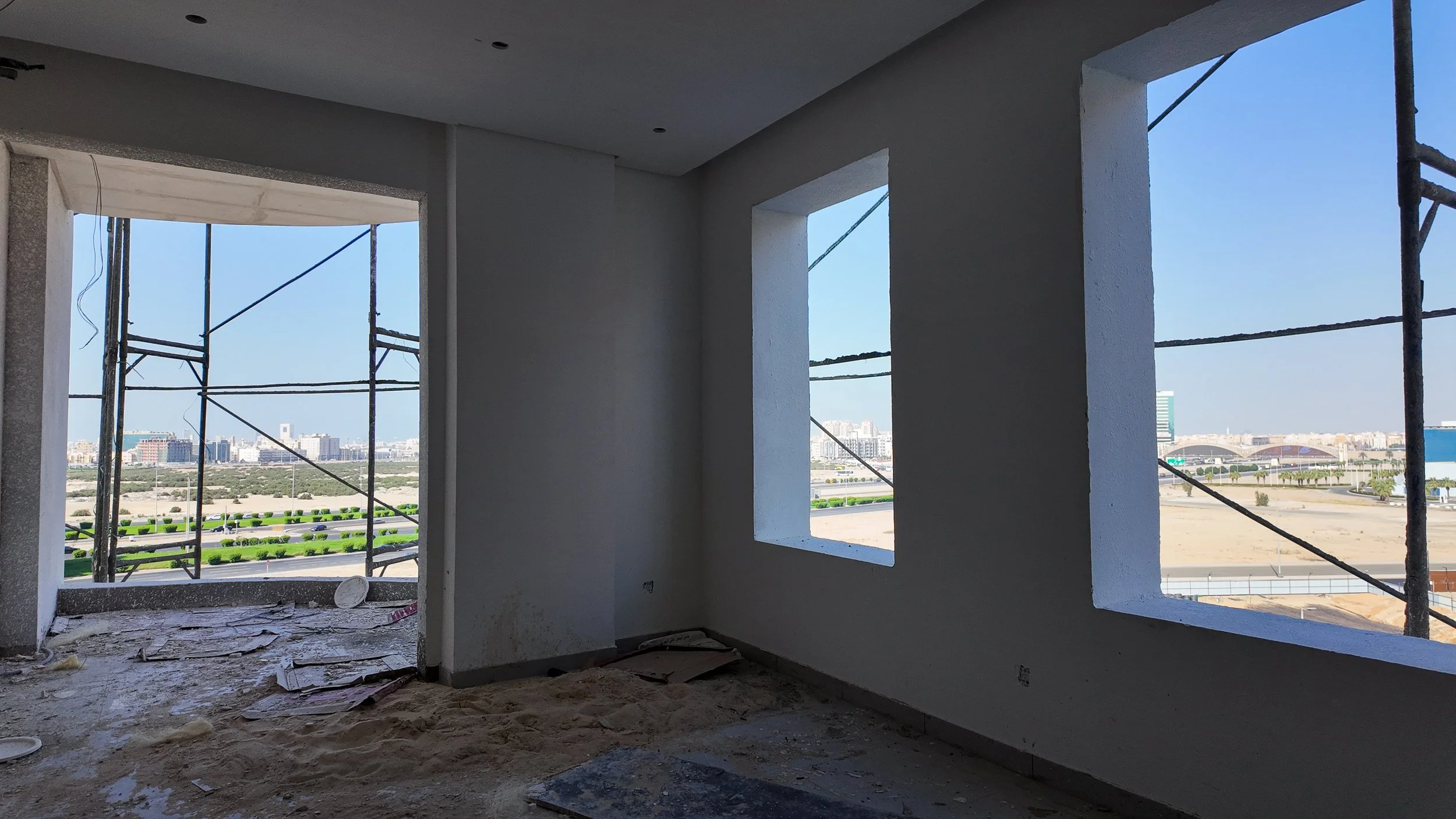

النوافذ والفتحات90%

تركيب إطارات الألمنيوم والزجاج في الأدوار المتكررة السفلية والوسطى.

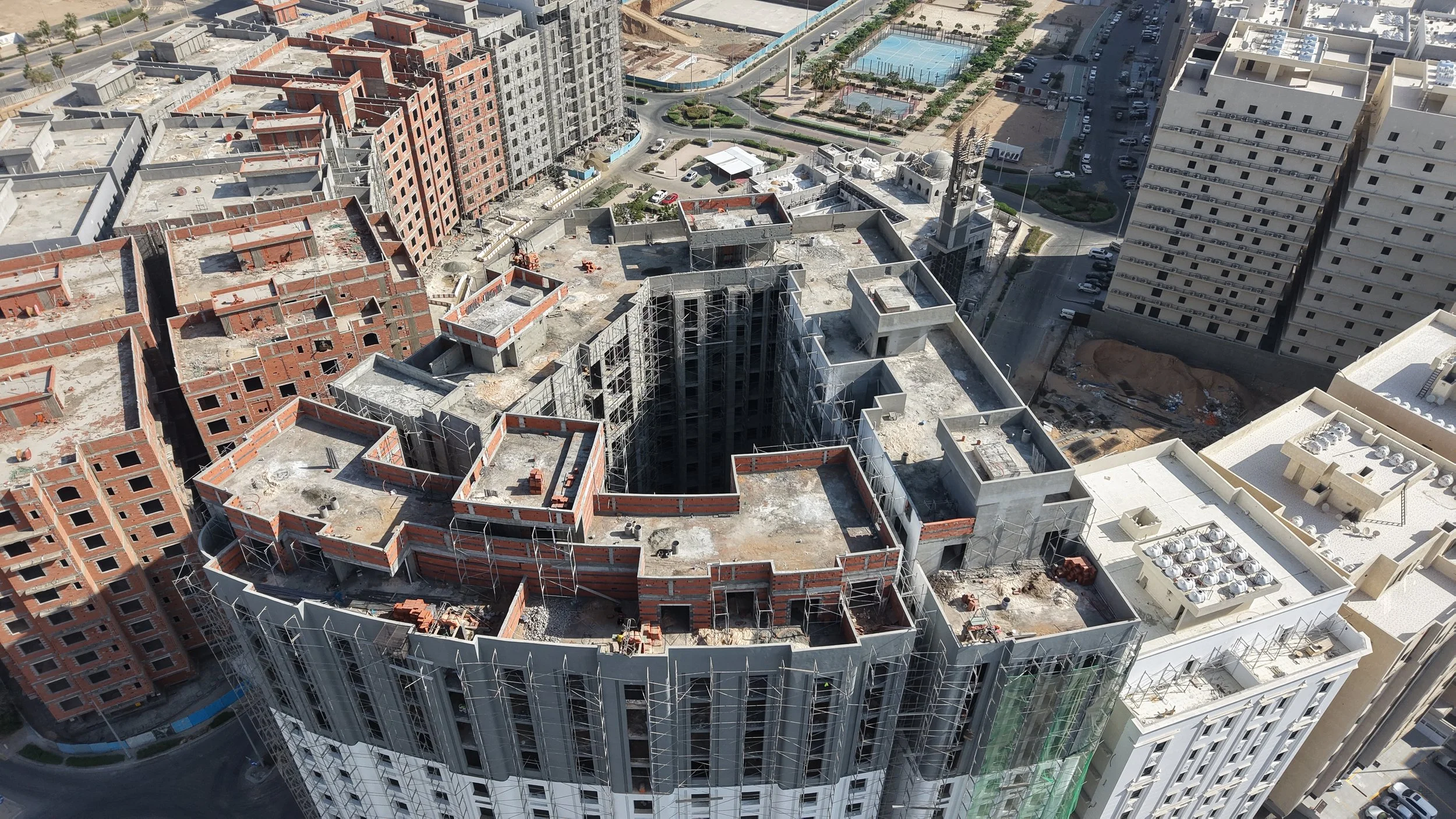

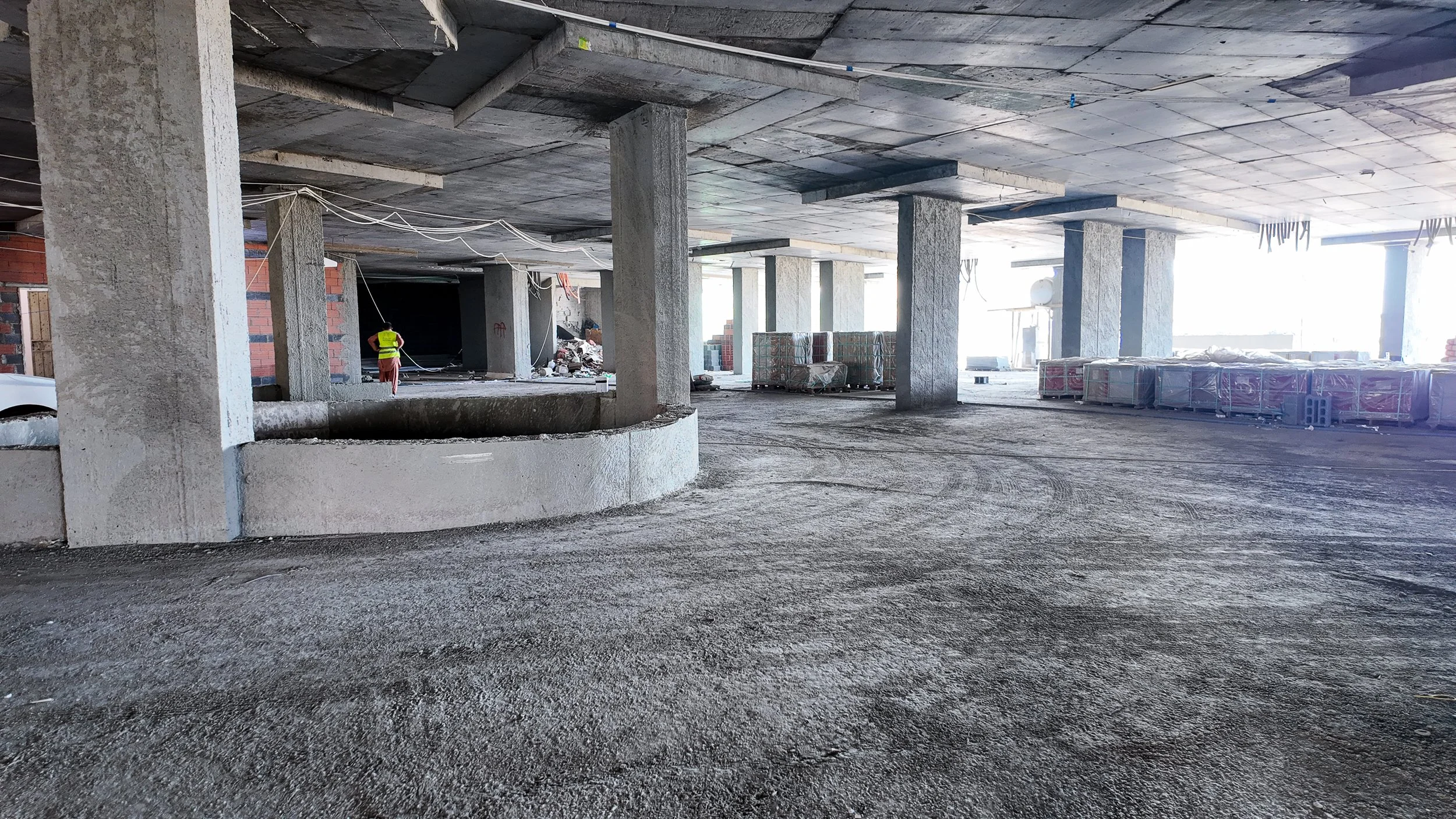

سطح المبنى والملاحق85%

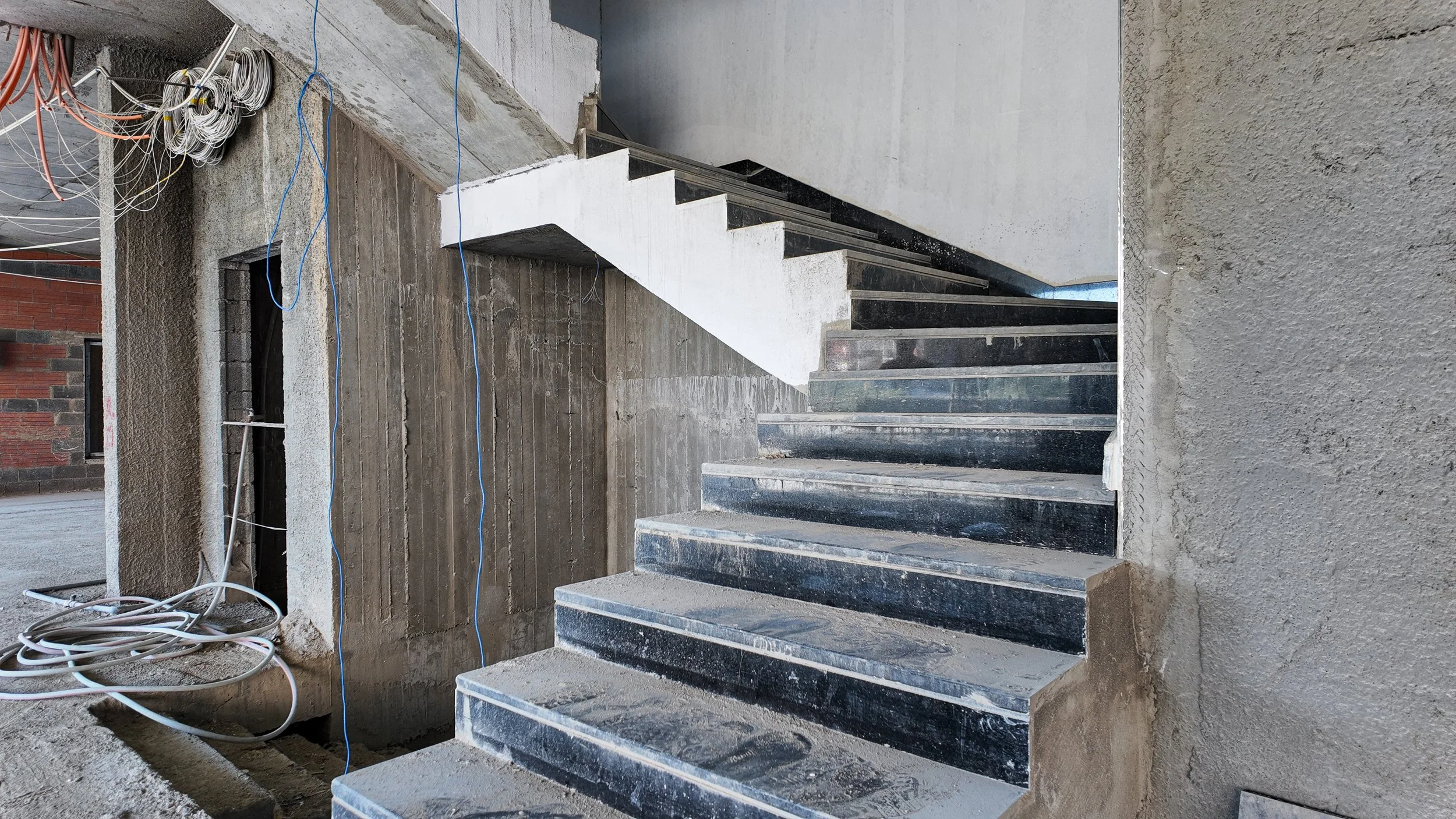

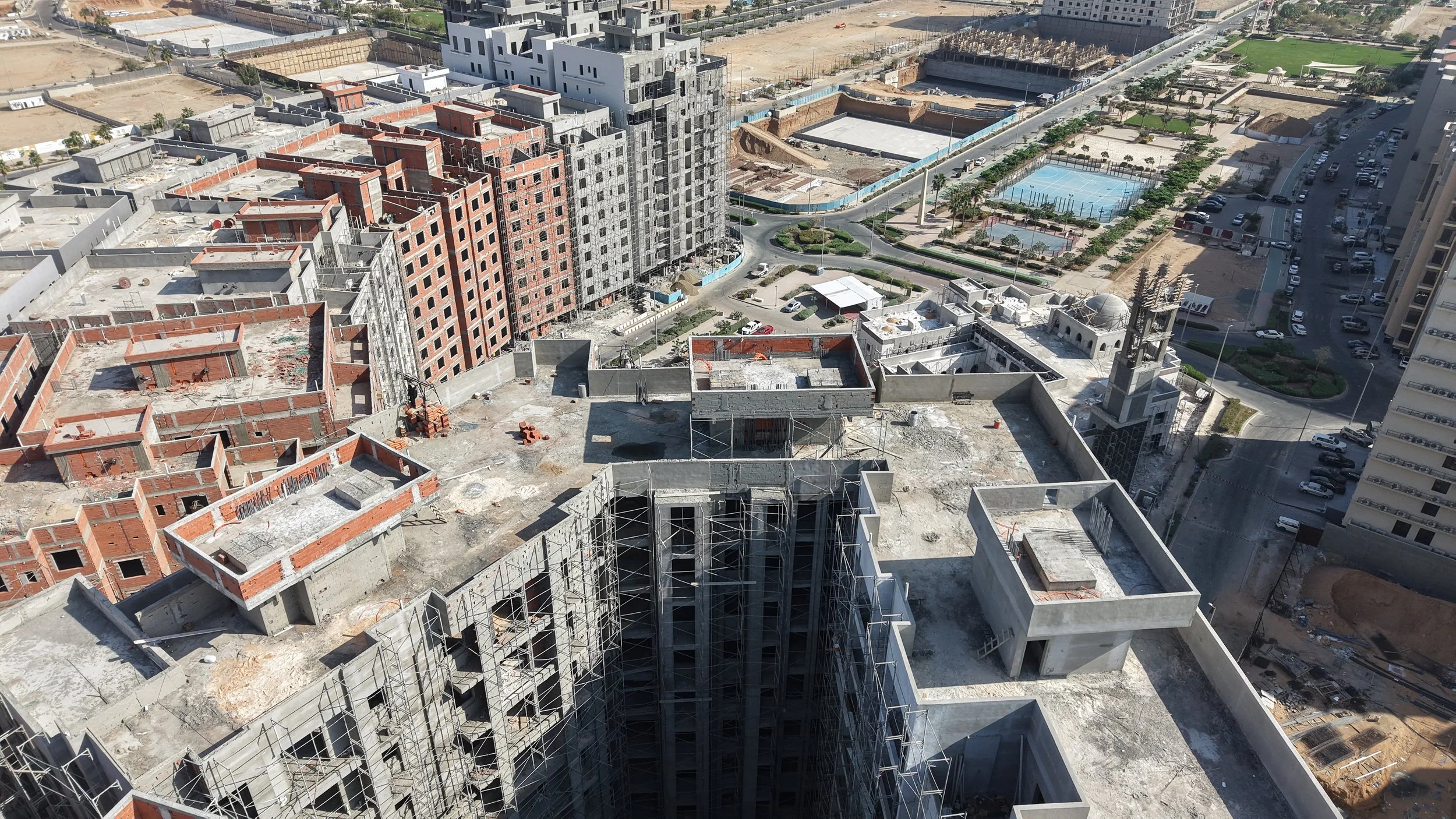

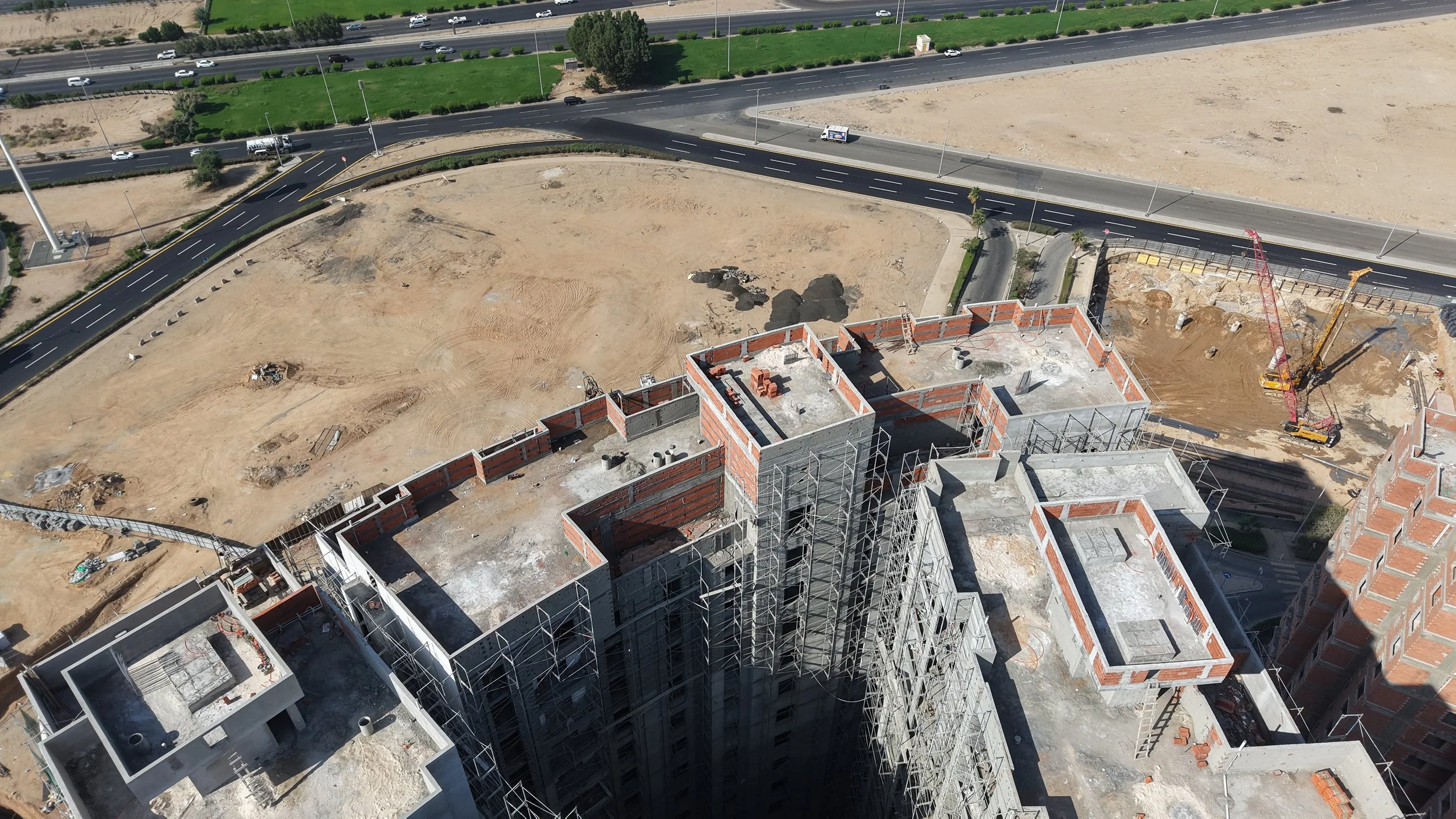

استكمال أعمال بناء السترة (الباربيت) والغرف العلوية بالبلوك الأحمر.

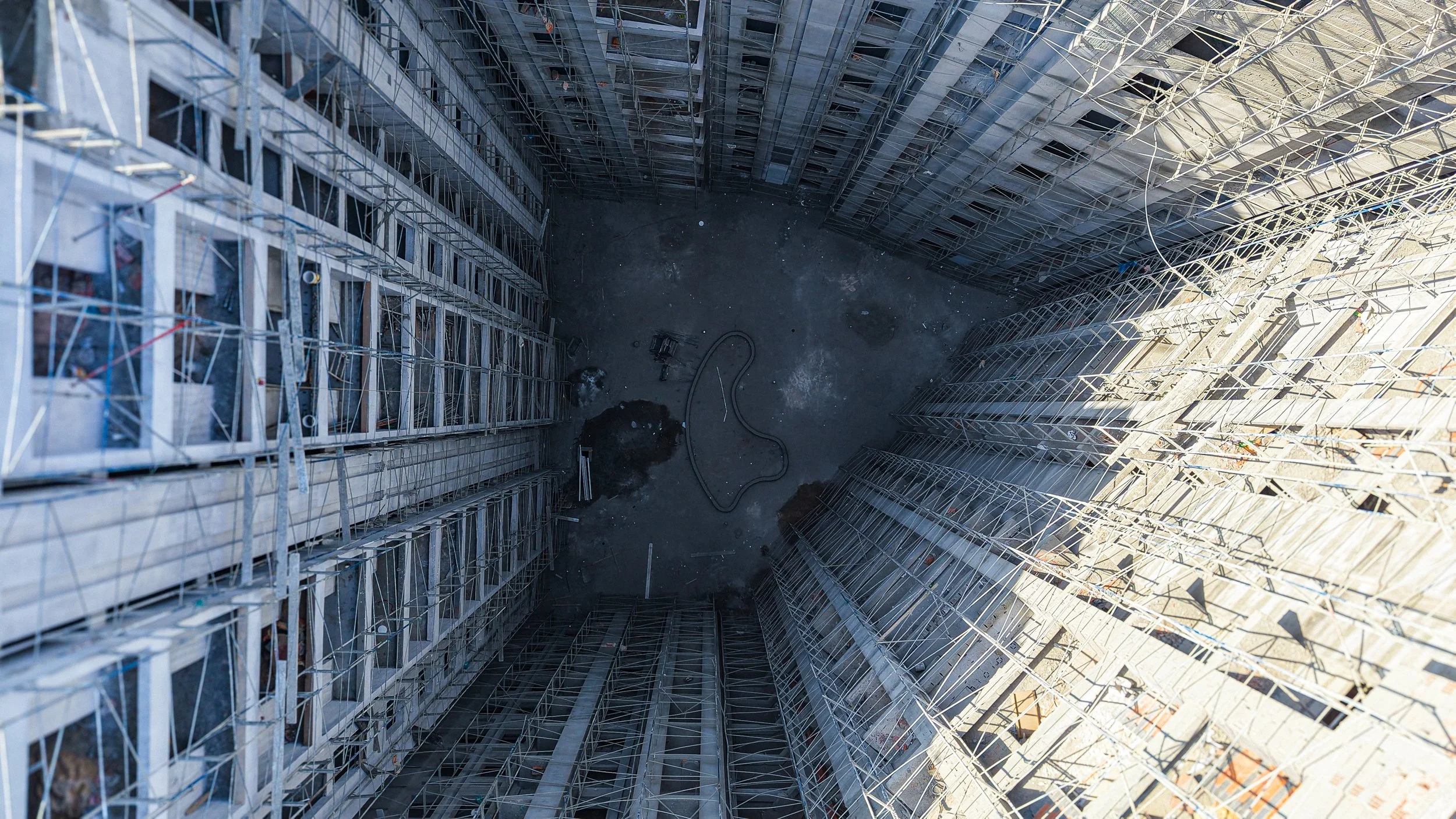

المحيط الخارجي80%

إزالة بعض السقالات من الواجهات التي انتهت أعمال اللياسة بها، وتنظيم منطقة التشوين الأرضية.

قراءة الإنجاز

الزيادة البالغة 9% تعكس الانتقال من مرحلة الهيكل الإنشائي الكثيف إلى مرحلة التشطيبات الخارجية (Envelope). التغيير البصري الأبرز هو تحول لون المبنى من الطوب الأحمر والخرسانة إلى اللون الأبيض والرمادي، مما يؤكد التركيز على أعمال الواجهات خلال الفترة الماضية.

مقارنة بالزيارة السابقة

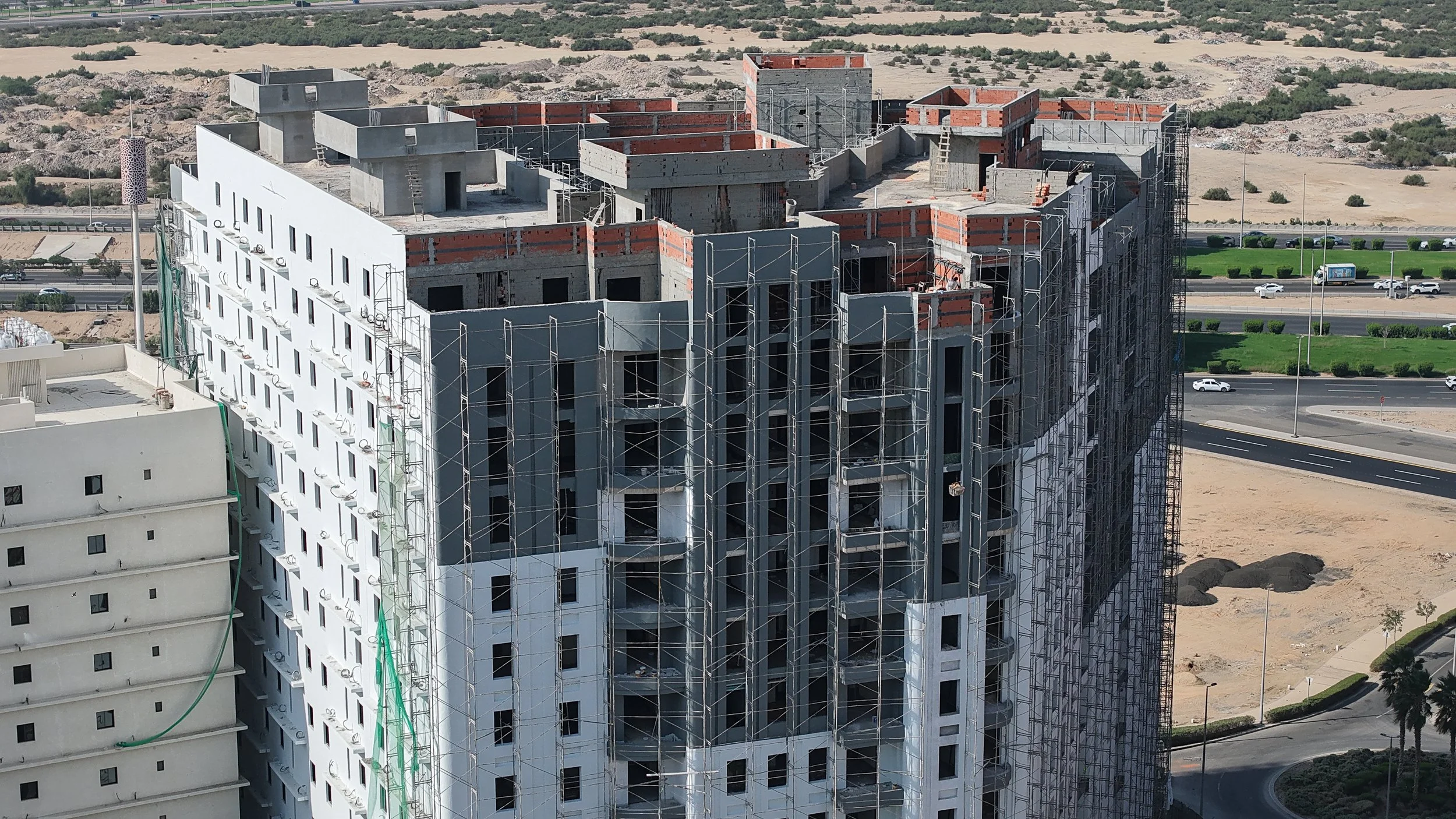

بالمقارنة مع صور ديسمبر 2025، نلاحظ أن المبنى كان يغلب عليه مظهر العظم (الطوب الأحمر المكشوف) والسقالات الكثيفة، بينما في فبراير 2026، أصبحت الواجهات شبه مكتملة من حيث اللياسة والدهان الأولي، وتم إغلاق معظم الفتحات المعمارية بالنوافذ.

المراحل القادمة المتوقعة

استكمال أعمال الدهانات النهائية للواجهات، البدء في تنسيق الموقع العام (Landscaping)، وتكثيف أعمال التشطيبات الداخلية والأنظمة الكهروميكانيكية.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/1 مكتملمتوسط ▲ +9%
نسبة الانجاز▲ +9%
0%

تصوير الدرون

فيديو 360

تصوير داخل الموقع

ثلاثي الابعاد

مشاركةتواصل عبر واتساب
