جراند سدنه - فندقي
١٢ أبريل ٢٠٢٦

١٢ أبريل ٢٠٢٦

81%الإنجاز الكلي▲ +3% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

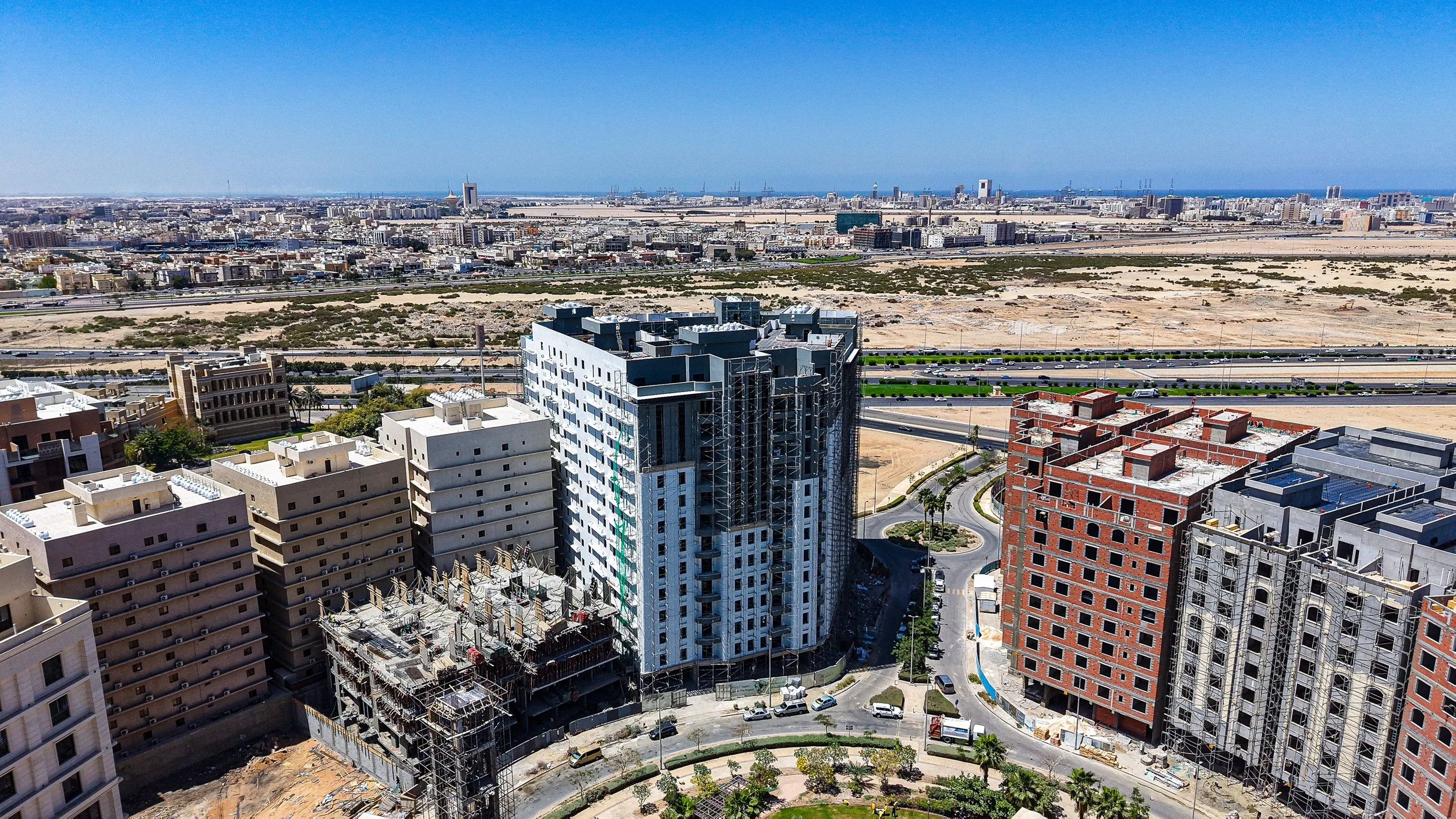

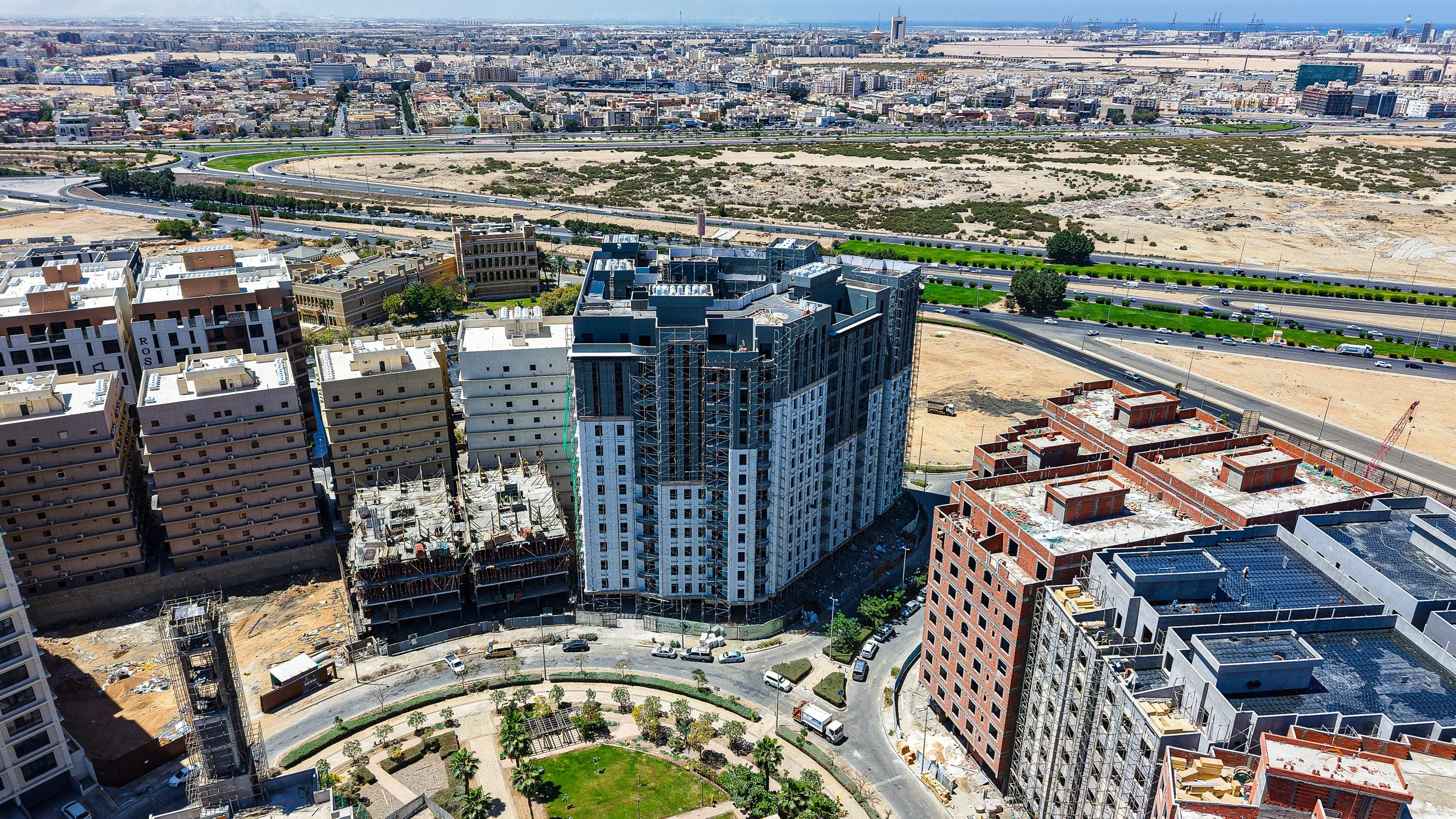

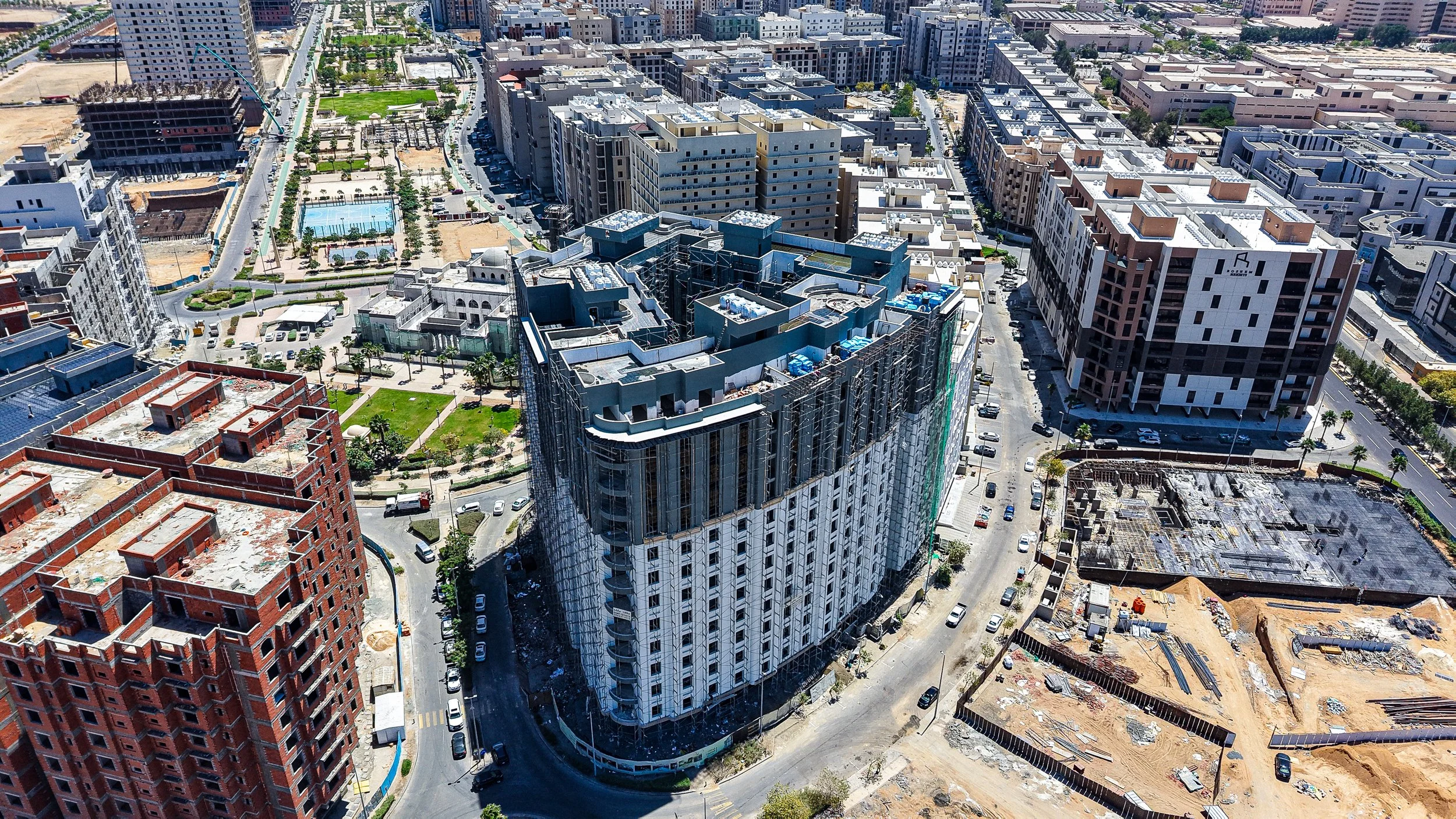

تم تسجيل تقدم ملحوظ في مشروع جراند سدنه الفندقي، حيث ارتفعت نسبة الإنجاز الكلية إلى 81%. يتركز العمل حالياً على إنهاء الواجهات الخارجية للمبنى الرئيسي وأعمال السطح، مع استمرار الأعمال الإنشائية في المباني الملحقة والمجاورة.
التغيّرات المرصودة

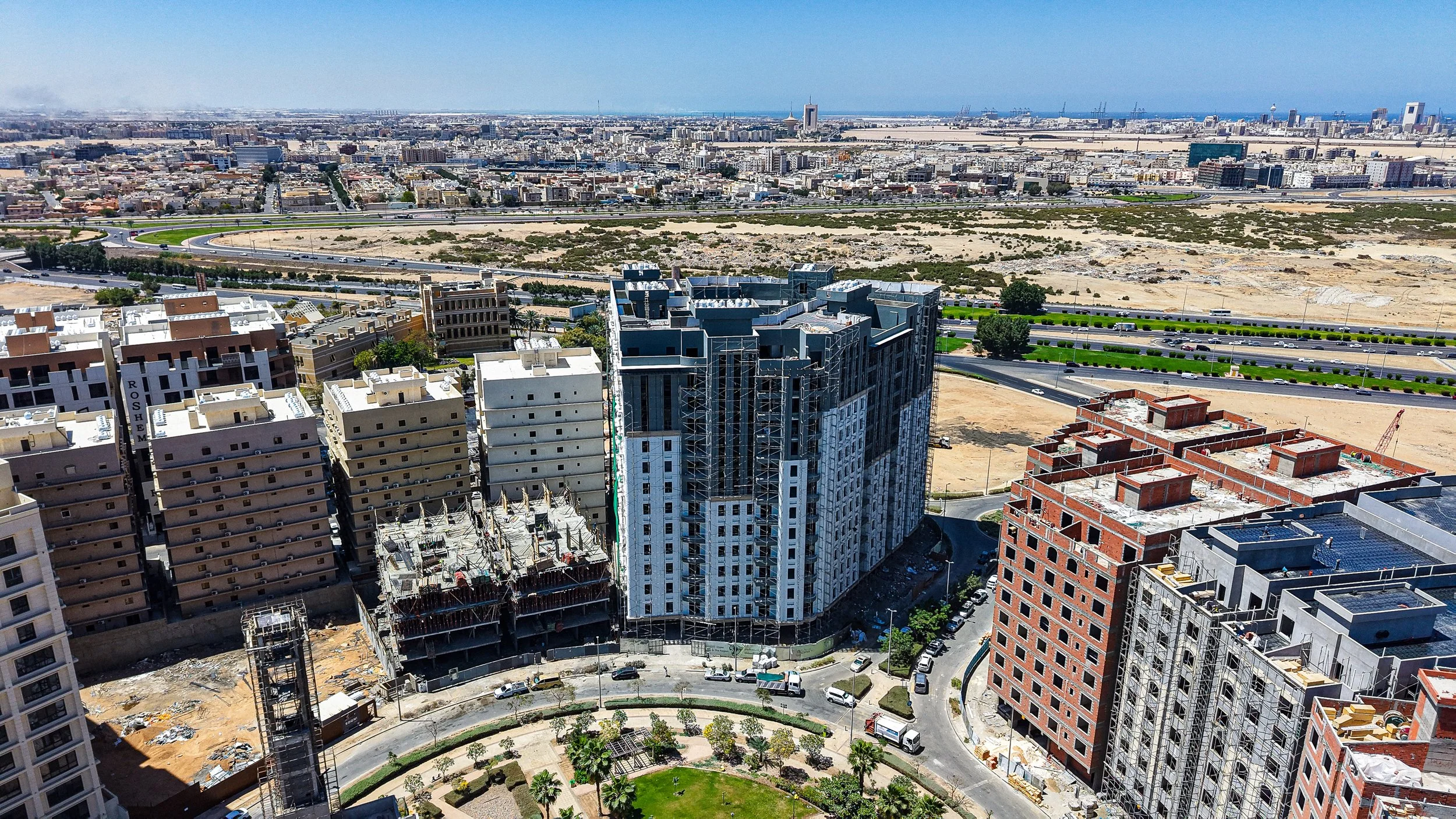

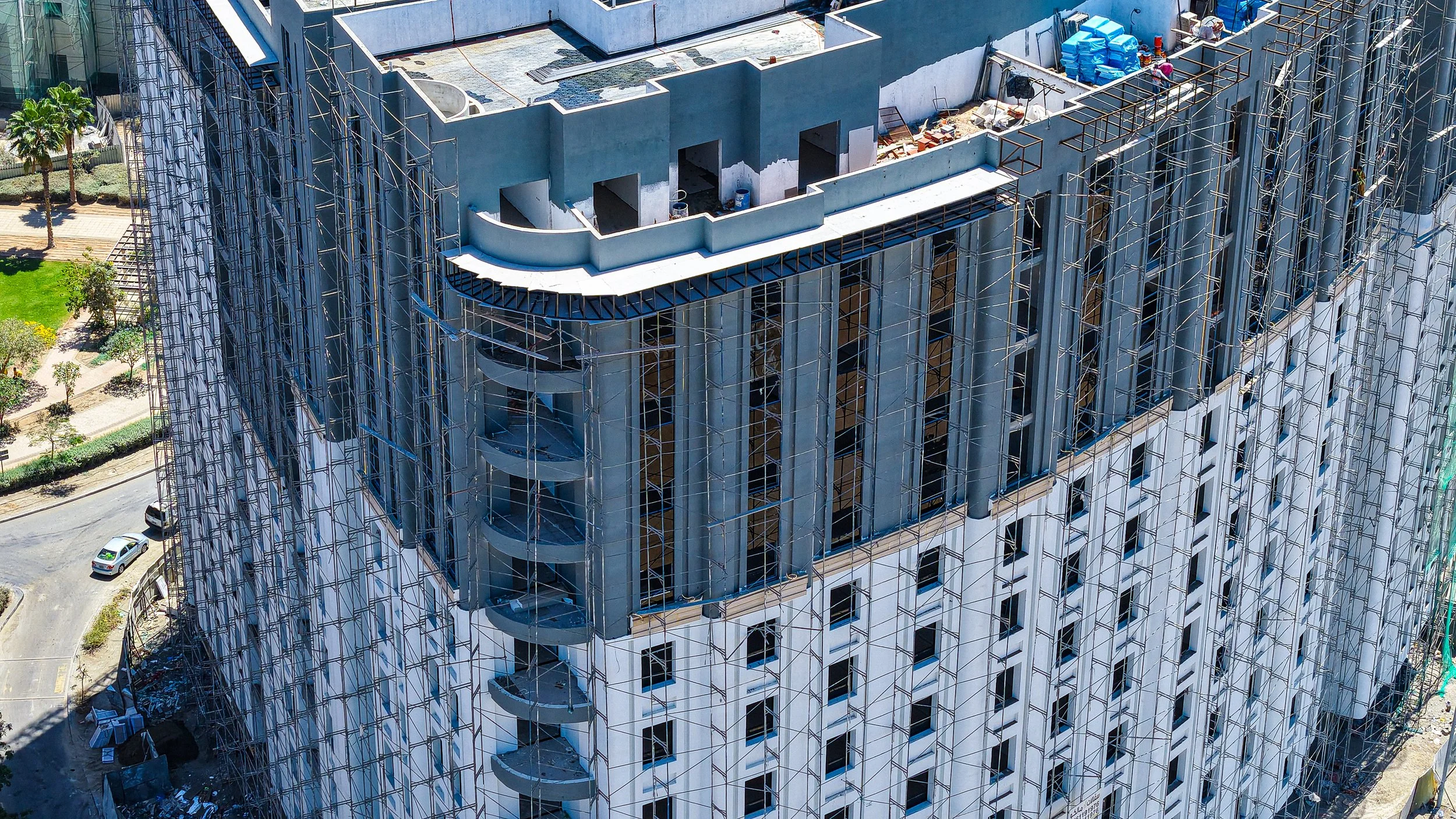

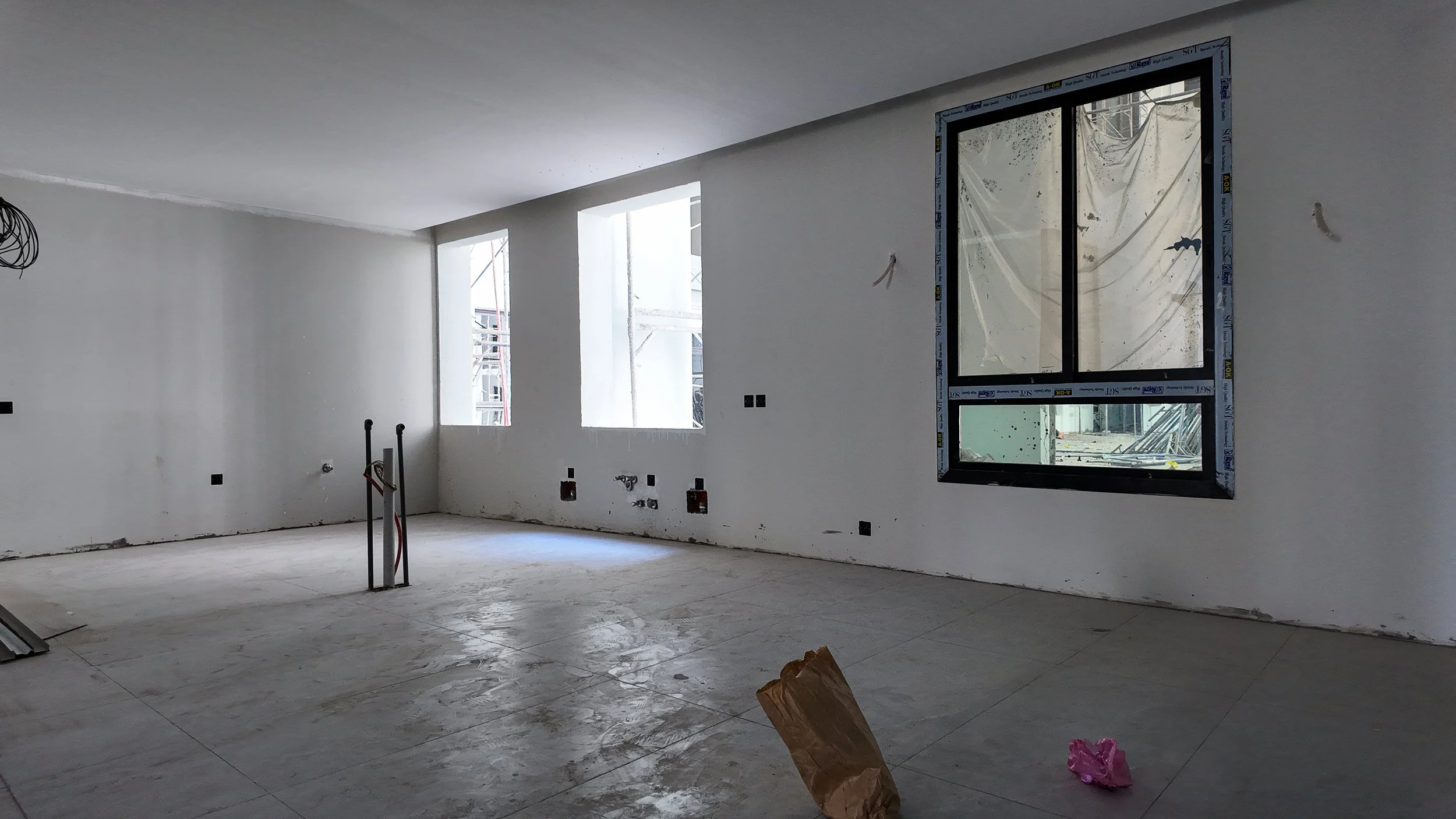

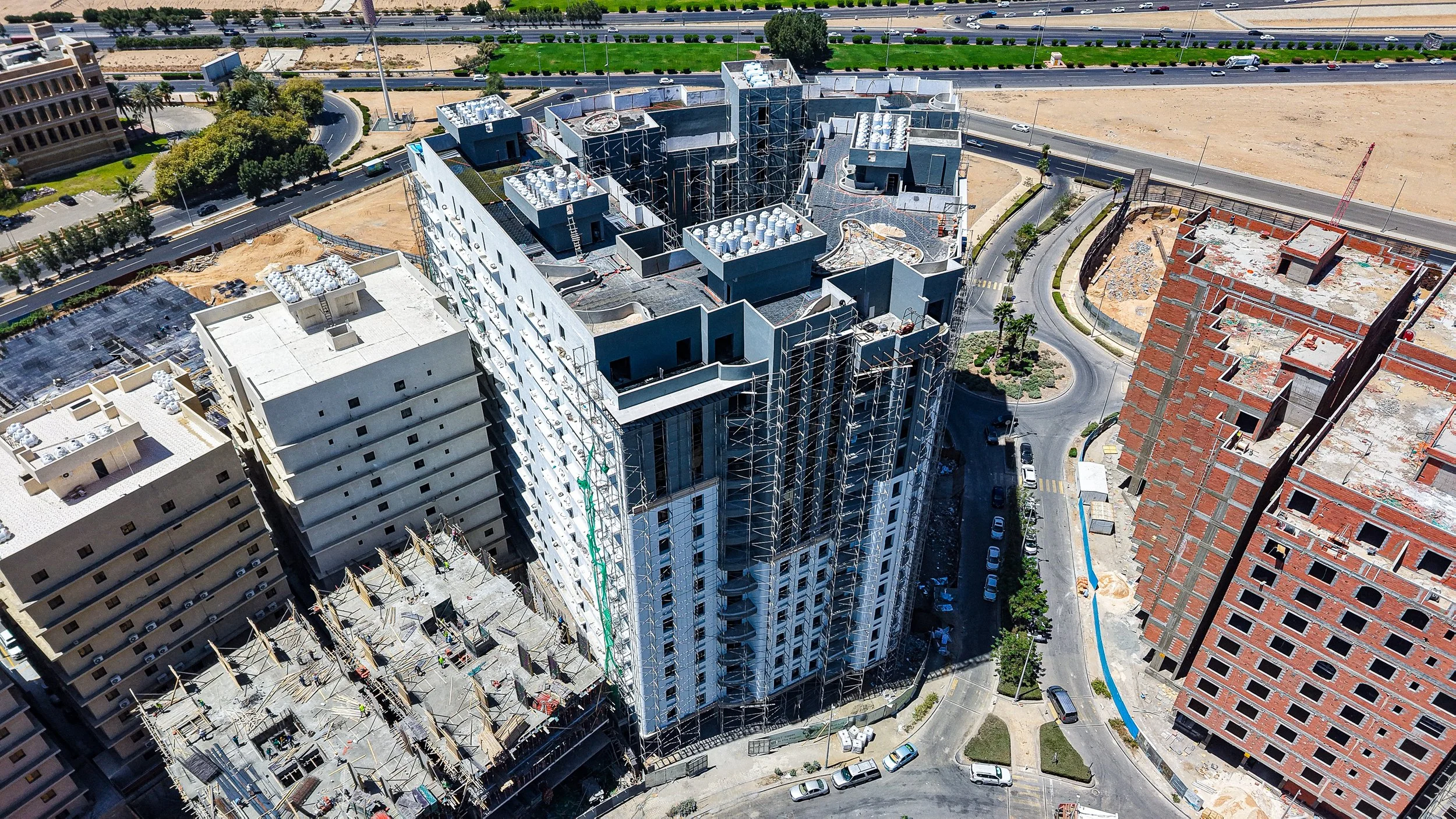

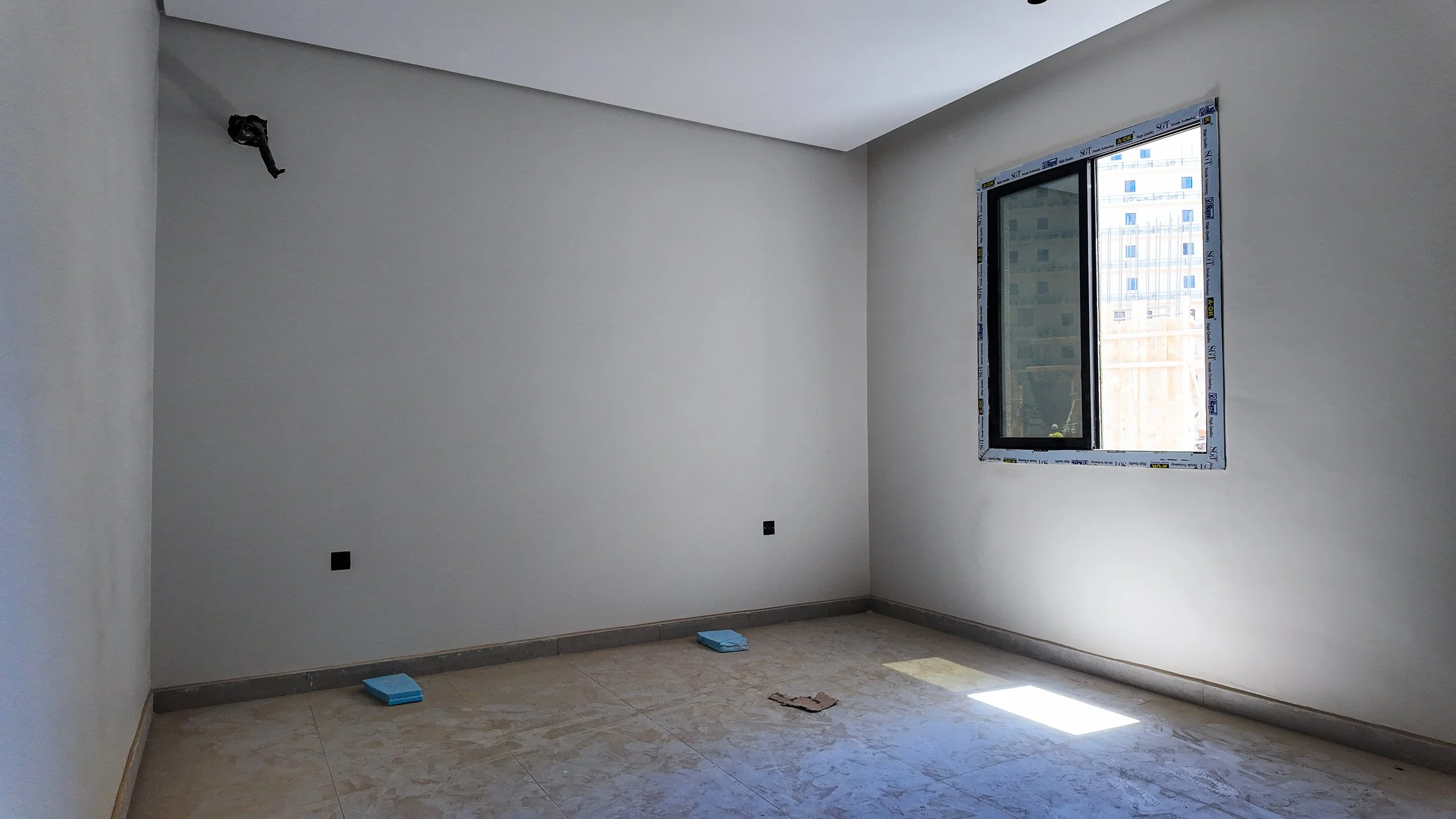

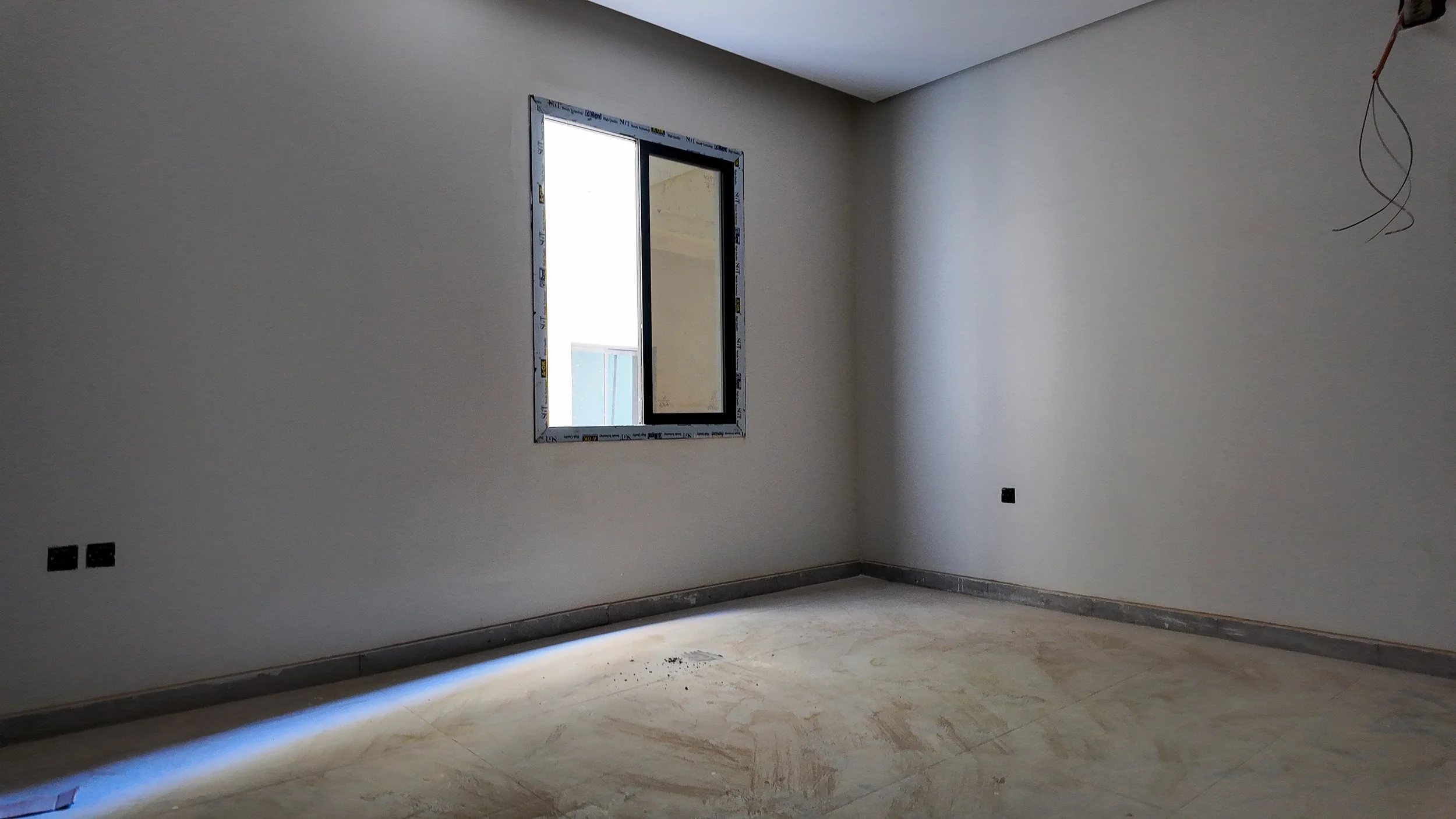

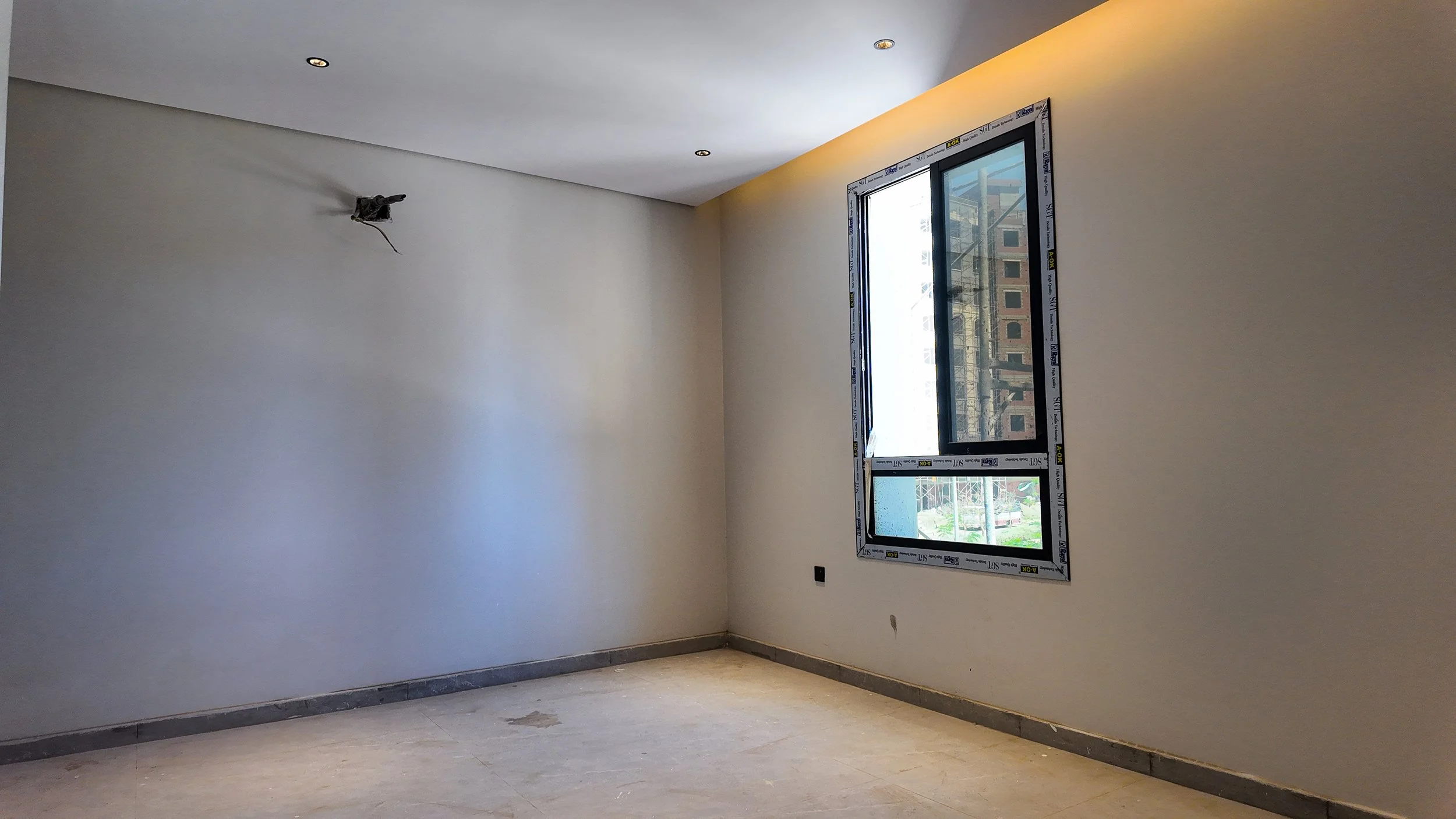

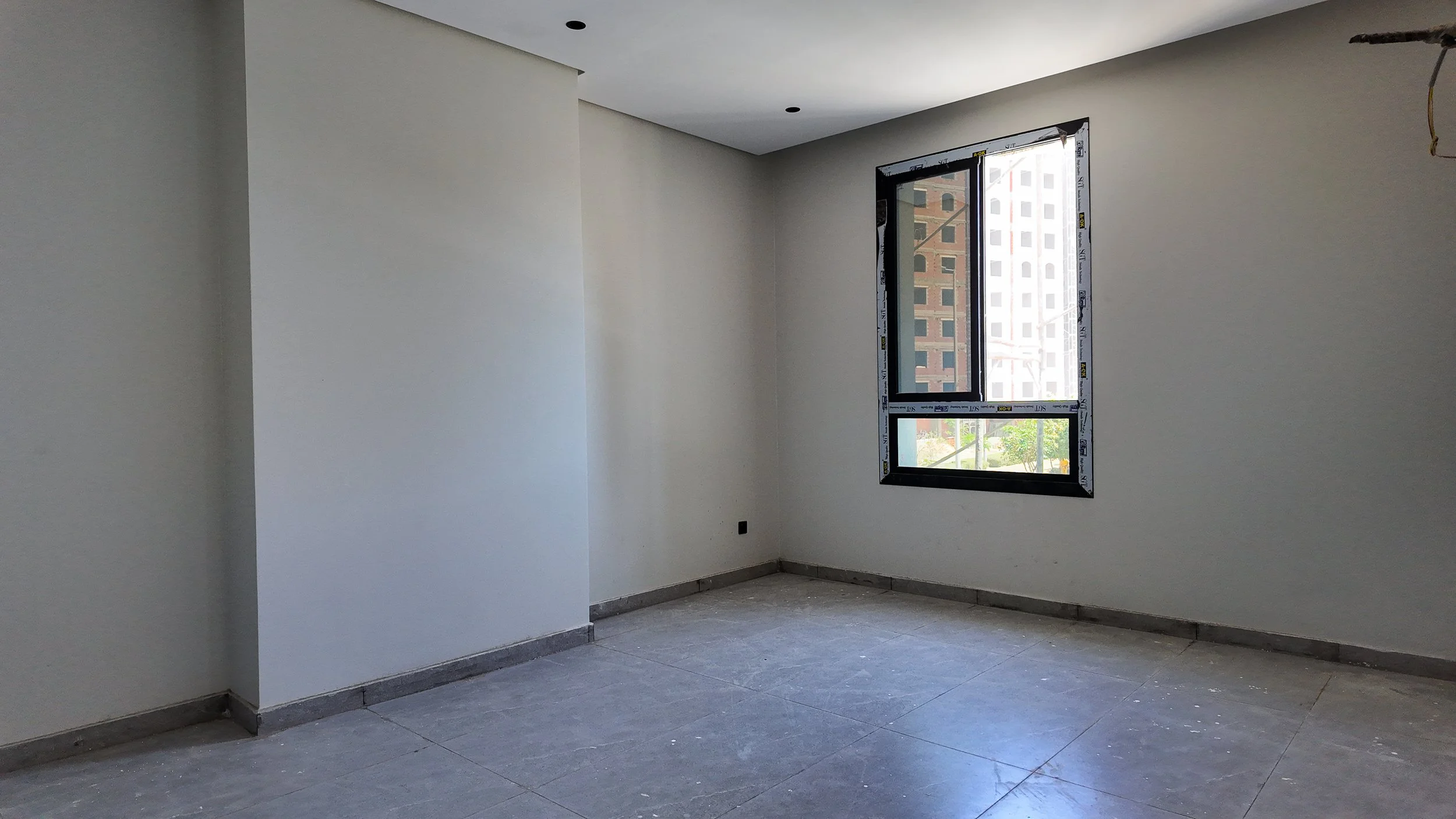

الواجهات الخارجية للمبنى الرئيسي95%

اكتمال طلاء وتركيب ألواح الواجهات في أجزاء واسعة من البرج، مع استمرار وجود السقالات في الزوايا والمناطق المتبقية.

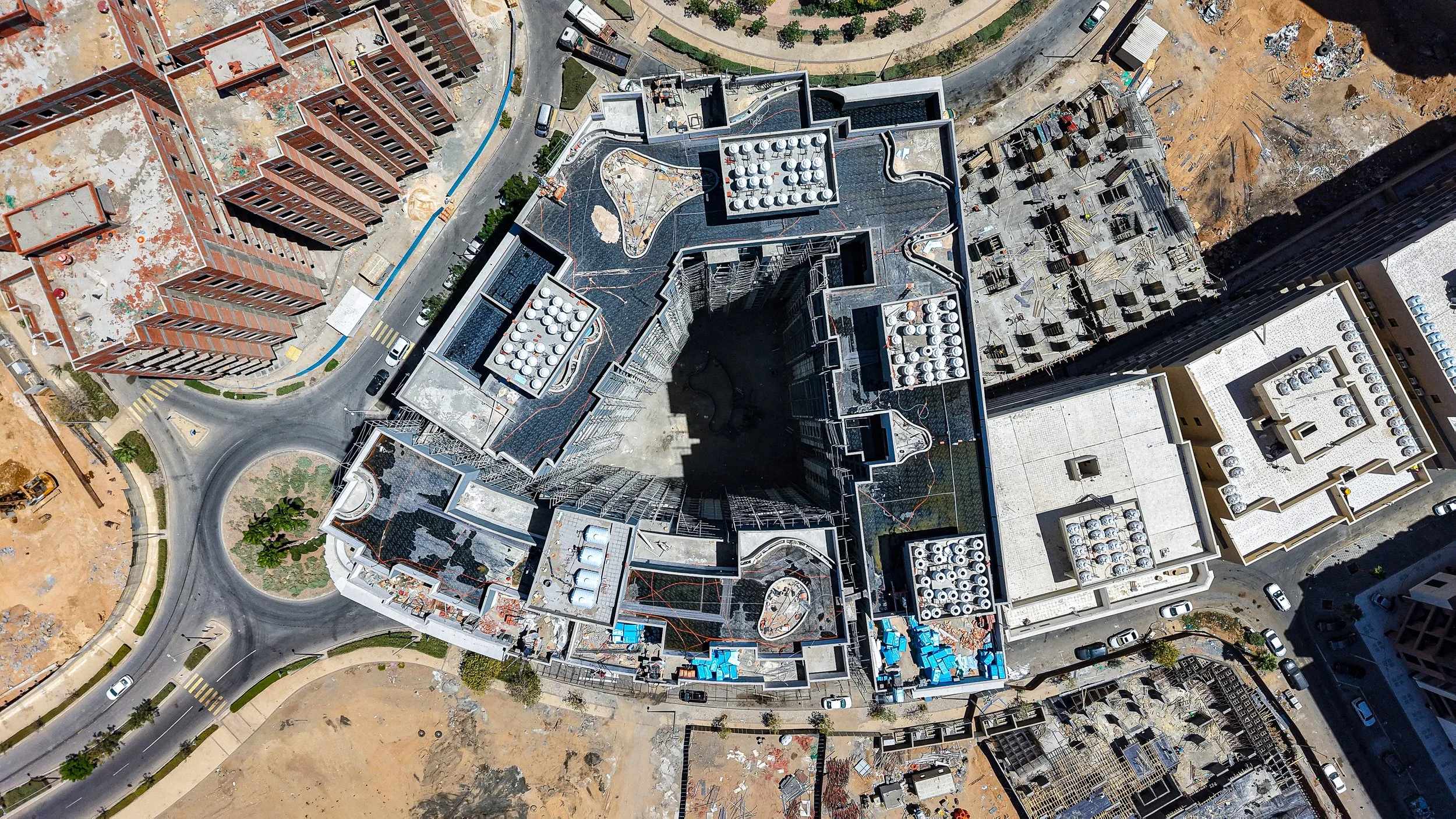

سطح المبنى الرئيسي90%

تركيب وتوزيع وحدات التكييف المركزية (Chillers) وخزانات المياه بشكل نهائي على السطح.

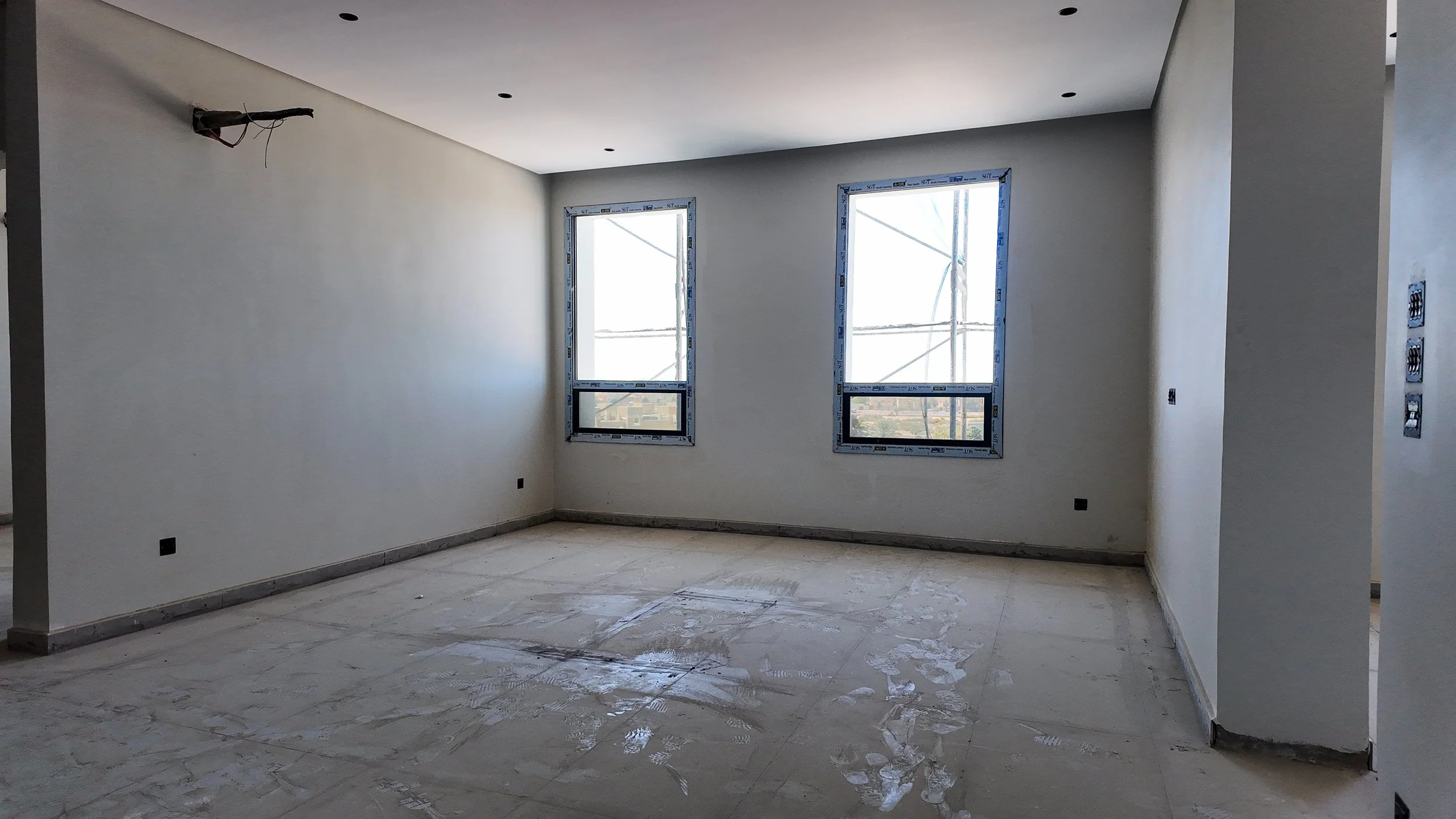

المباني الملحقة (الجهة اليمنى)85%

تقدم في أعمال بناء الجدران الخارجية بالطوب الأحمر وصب الأسقف العلوية للمباني المجاورة.

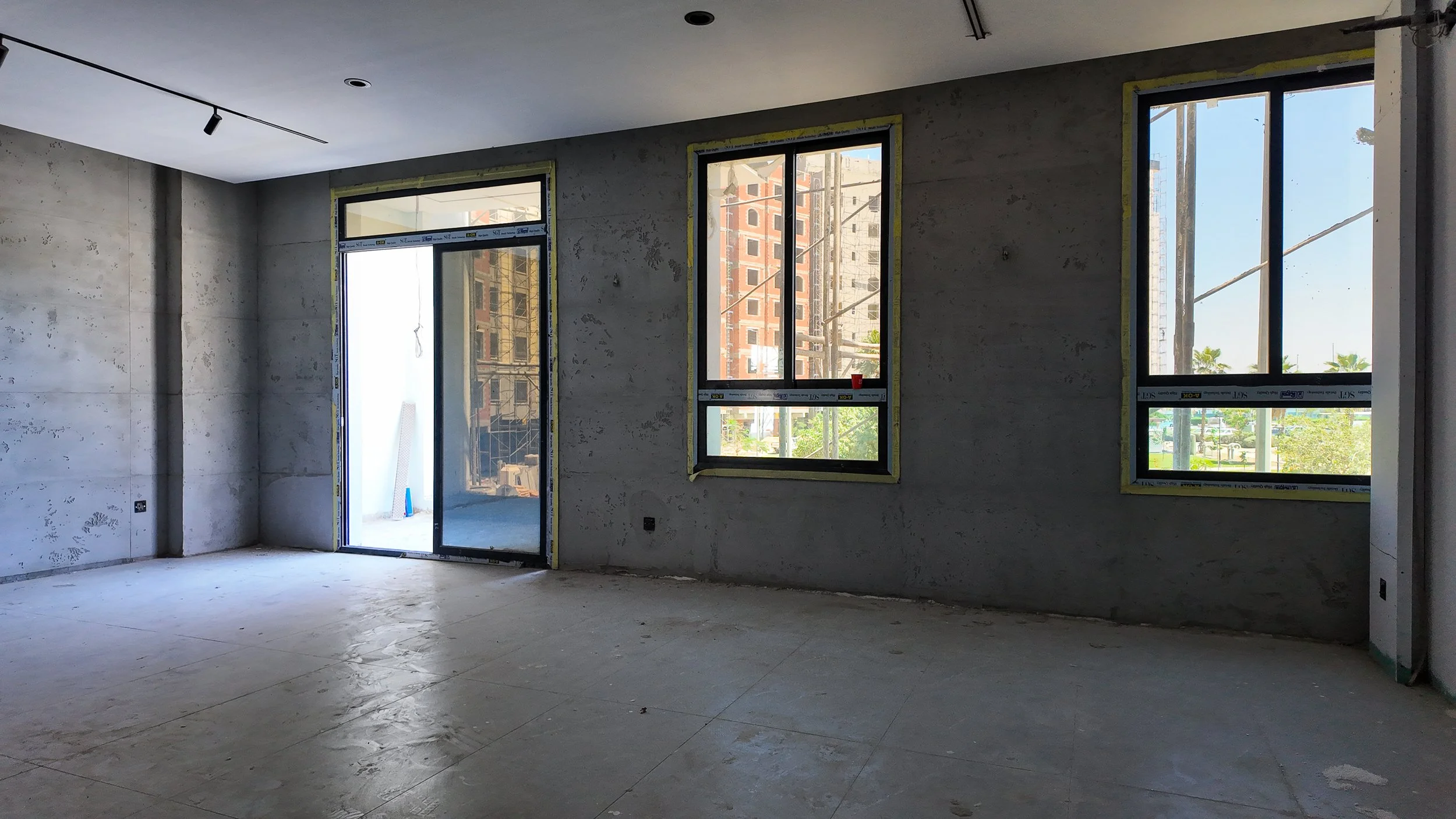

المبنى تحت الإنشاء (الجهة اليسرى)80%

استمرار أعمال النجارة والحدادة المسلحة للأدوار المتكررة مع ظهور تقدم في الهيكل الخرساني.

قراءة الإنجاز

الزيادة البالغة 3% في نسبة الإنجاز تنعكس بصرياً في الانتقال من مرحلة الهيكل الخرساني إلى مراحل التشطيبات النهائية للواجهات في المبنى الرئيسي، بالإضافة إلى تكثيف العمل في الأنظمة الميكانيكية على السطح.

مقارنة بالزيارة السابقة

بالمقارنة مع زيارة فبراير 2026، يظهر بوضوح إزالة أجزاء من السقالات الخارجية بعد إنهاء أعمال الدهانات، كما أن السطح في الصور السابقة كان يفتقر للتنظيم النهائي لوحدات التكييف التي تظهر الآن مكتملة التوزيع.

المراحل القادمة المتوقعة

إكمال فك السقالات الخارجية بالكامل، البدء في أعمال تنسيق الموقع العام (Landscaping)، والبدء في التشطيبات الداخلية النهائية.
